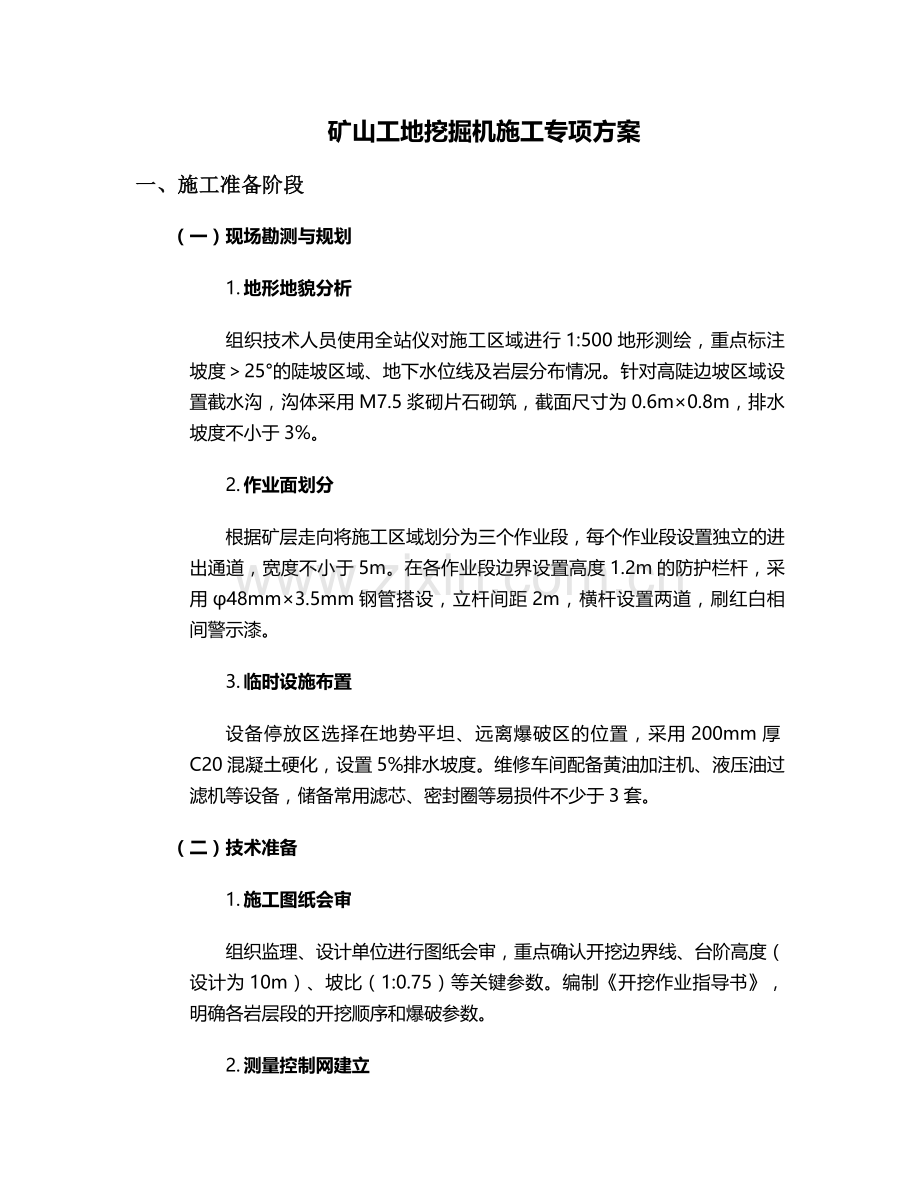

矿山工地挖掘机施工专项方案
一、施工准备阶段
(一)现场勘测与规划
1. 地形地貌分析
组织技术人员使用全站仪对施工区域进行1:500地形测绘,重点标注坡度>25°的陡坡区域、地下水位线及岩层分布情况。针对高陡边坡区域设置截水沟,沟体采用M7.5浆砌片石砌筑,截面尺寸为0.6m×0.8m,排水坡度不小于3%。
2. 作业面划分
根据矿层走向将施工区域划分为三个作业段,每个作业段设置独立的进出通道,宽度不小于5m。在各作业段边界设置高度1.2m的防护栏杆,采用φ48mm×3.5mm钢管搭设,立杆间距2m,横杆设置两道,刷红白相间警示漆。
3. 临时设施布置
设备停放区选择在地势平坦、远离爆破区的位置,采用200mm厚C20混凝土硬化,设置5%排水坡度。维修车间配备黄油加注机、液压油过滤机等设备,储备常用滤芯、密封圈等易损件不少于3套。
(二)技术准备
1. 施工图纸会审
组织监理、设计单位进行图纸会审,重点确认开挖边界线、台阶高度(设计为10m)、坡比(1:0.75)等关键参数。编制《开挖作业指导书》,明确各岩层段的开挖顺序和爆破参数。

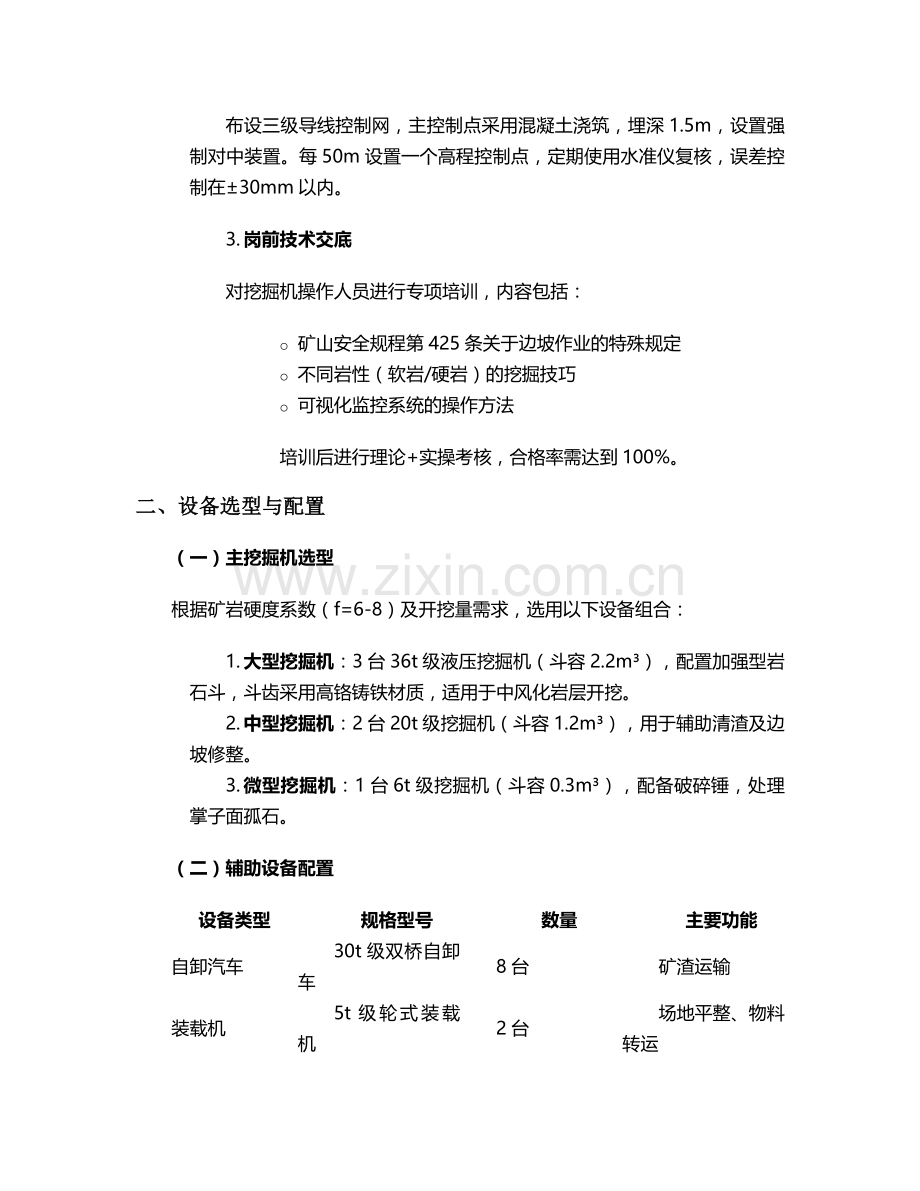

2. 测量控制网建立
布设三级导线控制网,主控制点采用混凝土浇筑,埋深1.5m,设置强制对中装置。每50m设置一个高程控制点,定期使用水准仪复核,误差控制在±30mm以内。
3. 岗前技术交底
对挖掘机操作人员进行专项培训,内容包括:
o 矿山安全规程第425条关于边坡作业的特殊规定
o 不同岩性(软岩/硬岩)的挖掘技巧
o 可视化监控系统的操作方法
培训后进行理论+实操考核,合格率需达到100%。
二、设备选型与配置
(一)主挖掘机选型
根据矿岩硬度系数(f=6-8)及开挖量需求,选用以下设备组合:
1. 大型挖掘机:3台36t级液压挖掘机(斗容2.2m³),配置加强型岩石斗,斗齿采用高铬铸铁材质,适用于中风化岩层开挖。
2. 中型挖掘机:2台20t级挖掘机(斗容1.2m³),用于辅助清渣及边坡修整。
3. 微型挖掘机:1台6t级挖掘机(斗容0.3m³),配备破碎锤,处理掌子面孤石。
(二)辅助设备配置
设备类型
规格型号
数量
主要功能
自卸汽车
30t级双桥自卸车
8台
矿渣运输
装载机
5t级轮式装载机
2台
场地平整、物料转运
洒水车
10m³罐式洒水车
1台
降尘、设备清洗
液压破碎锤
φ135mm液压破碎锤
2台
硬岩二次破碎
边坡监测仪
全站仪+测斜仪
1套
边坡位移实时监测
(三)设备检查与调试
1. 进场验收
设备进场时检查:
o 挖掘机大臂/小臂焊缝无裂纹,销轴间隙≤2mm
o 液压系统压力测试:主泵工作压力32MPa,回油滤芯污染度NAS 8级以下
o 行走机构履带张紧度:下垂量30-50mm(标准工况)
2. 调试内容
o 铲斗动作协调性:复合动作无卡顿,循环时间≤8秒
o 监控系统校准:摄像头视角覆盖铲斗及后方5m范围,夜视功能有效
o 安全装置测试:落物保护装置(FOPS)冲击试验达标,驾驶室防滚翻装置(ROPS)强度符合ISO 3471标准
三、标准化作业流程
(一)开挖作业程序
1. 台阶开挖工艺
graph LR
A[爆破松动] --> B[初次挖掘]
B --> C[大块破碎]
C --> D[装车运输]
D --> E[边坡修整]
E --> F[坡面清理]
2. 关键作业参数
o 挖掘半径:最大挖掘半径≤8m(36t级挖掘机)
o 铲斗填充率:软岩85%-90%,硬岩70%-75%
o 回转角度:控制在90°-135°,减少能耗损失
o 卸土高度:距车厢底板≤1.5m,避免扬尘和冲击
3. 特殊工况处理
o 雨季施工:配备防滑链,挖掘面坡度减小至1:1.2,每日检查履带张紧度
o 夜间施工:作业区安装2000WLED投光灯,照度≥50lux,每台挖掘机配备爆闪警示灯
(二)装渣运输作业
1. 挖掘机-自卸车配合
采用"V"型装车法,自卸车停放位置与挖掘机成60°角,缩短回转半径。每车装渣量控制在22-25m³(30t车型),分三次装载:先装车厢前部,再装后部,最后装满中部。
2. 运输道路维护
道路路面采用300mm厚级配碎石铺设,每500m设置错车道,宽度4.5m。安排专人每日洒水3次(早中晚),晴天增加至5次,扬尘浓度控制在1.5mg/m³以下。
(三)边坡修整作业
1. 粗平阶段
使用20t级挖掘机带松土器破碎表层孤石,预留300mm厚保护层。测量人员每10m设置一个坡比控制线,采用挂线法施工。
2. 精修阶段
更换挖掘机铲斗为倾斜铲,沿坡面自上而下修整,每5m检测一次坡比,允许偏差±5%。对局部超挖区域采用浆砌片石回填,砂浆饱满度≥90%。
四、安全保障体系
(一)作业安全防护
1. 个体防护装备
操作人员必须佩戴:
o 安全帽(符合GB 2811-2019)
o 防冲击眼镜
o 阻燃工作服
o 防振手套(掌部含5mm厚丁腈胶)
o 防刺穿安全鞋(钢包头+凯夫拉中底)
2. 设备安全装置
每台挖掘机强制安装:
o 倒车雷达(探测距离0.5-5m)
o 前视摄像头(120°广角)
o 发动机超速报警器(设定转速2200r/min)
o 液压油温度监测仪(报警阈值80℃)
3. 现场安全管理
o 设置安全警戒区:距离挖掘作业面50m范围,使用警戒线+警示旗隔离
o 交叉作业控制:挖掘机与自卸车保持3m以上安全距离,严禁平行作业
o 爆破警戒:每次爆破前30分钟撤离所有设备,待爆破完成15分钟后进入
(二)高危作业控制
1. 边坡作业安全
o 严禁在大于1:1.5的陡坡上横向行驶
o 挖掘半径内禁止站人,铲斗不得在驾驶室上方旋转
o 每日开工前检查边坡稳定性,发现裂缝立即停工
2. 夜间作业措施
o 每100m²作业面配置1盏400W金卤灯
o 挖掘机顶部安装旋转警示灯,尾部设置红色示廓灯
o 配备专职安全员进行夜间巡查,每小时记录一次现场情况
五、质量控制标准
(一)开挖质量要求
1. 平面位置控制
采用GPS定位系统实时监控,开挖边界线偏差≤50mm,每50m设置一个界桩,使用红油漆标注。
2. 高程控制
台阶顶面标高允许偏差±150mm,每20m测量一个断面,绘制开挖剖面图。
3. 坡面平整度
使用2m靠尺检查,坡面凹凸差≤150mm,局部超挖区域采用毛石混凝土回填(C15混凝土)。
(二)过程质量检测
1. 日常检查项目
o 挖掘机斗齿磨损量:每周测量,磨损超过原尺寸1/3立即更换
o 液压系统泄漏:每日检查油管接头,无滴漏现象
o 挖掘轨迹记录:通过车载终端导出作业轨迹,分析挖掘均匀性
2. 第三方检测
每月委托第三方机构进行:
o 边坡稳定性检测:采用钻孔测斜仪,深部位移≤50mm/月
o 平整度检测:使用三维激光扫描仪,生成点云模型分析
(三)质量问题处理
1. 超挖处理
当超挖深度>300mm时,采用浆砌片石回填,分层砌筑厚度≤300mm,使用小型振动棒振捣密实。
2. 欠挖处理
对欠挖区域采用液压破碎锤二次破碎,严禁过量爆破。处理后及时清理碎渣,确保坡面平顺。
六、应急预案
(一)设备故障应急处理
1. 液压系统故障
o 立即停止作业,将铲斗落地,切断发动机电源
o 检查液压油箱油位,若发现明显下降,查找泄漏点并更换密封件
o 备用液压油管(各型号不少于2根)及快速接头存放在维修车间
2. 发动机故障
o 配备2台应急电源(20kW柴油发电机)
o 常见故障排除流程张贴于驾驶室,包括:
§ 启动困难:检查燃油滤清器、预热塞
§ 异响处理:立即停机检查气门间隙、轴承磨损
(二)安全事故应急
1. 边坡坍塌应急
o 启动边坡监测系统,每10分钟采集一次数据
o 疏散下边坡人员,在坍塌区域外围20m设置警戒线
o 使用长臂挖掘机清除危石,必要时采用注浆加固(水灰比1:1.2)
2. 机械伤害应急
o 现场配备急救箱(含止血带、骨折固定夹板等)
o 与最近医院(距离15km)签订急救协议,保证30分钟内到达
o 每年组织2次机械伤害应急演练,包括止血、心肺复苏等科目
(三)自然灾害应对
1. 暴雨天气
o 提前清理排水沟,检查排水泵(备用2台5.5kW潜水泵)
o 停止所有露天作业,设备停放至地势高处
o 雨后检查边坡稳定性,确认无滑坡隐患后方可复工
2. 高温天气
o 当环境温度>35℃时,实行错峰作业(6:00-10:00,16:00-20:00)
o 驾驶室配备空调(制冷量≥3kW),每2小时供应防暑降温饮品
o 液压系统加装冷却器,确保油温≤75℃
七、施工组织管理
(一)人员配置
1. 管理团队
o 项目经理1人(持一级建造师证)
o 技术负责人1人(采矿工程师职称)
o 专职安全员2人(持注册安全工程师证)
2. 作业班组
o 挖掘机班组:3个班组(每班组2名司机,实行三班倒)
o 维修班组:机械维修工3人,液压工程师1人
o 测量班组:测量工程师2人,测量员3人
(二)进度计划
1. 关键节点控制
o 第1-7天:施工准备及设备调试
o 第8-60天:一期开挖(工程量15万m³)
o 第61-120天:二期开挖(工程量20万m³)
o 第121-150天:边坡修整及验收
2. 进度保障措施
o 设备出勤率保证:≥85%(每月单机工作时间≥500小时)
o 备用设备:储备1台20t级挖掘机,确保故障时无缝衔接
o 配件供应:与厂家签订紧急供货协议,常用配件24小时内送达
(三)成本控制
1. 燃油消耗控制
安装燃油计量系统,设定单耗指标:36t级挖掘机≤18L/百方,每月分析燃油消耗曲线,异常波动及时排查。
2. 维修成本控制
采用预防性维护:
o 液压油每2000小时更换,使用抗磨液压油(黏度指数≥140)
o 滤芯更换周期:空气滤芯500小时,机油滤芯250小时
o 建立维修台账,分析故障模式,降低重复故障发生率
本方案自审批通过之日起执行,如遇地质条件变化或设计变更,需重新组织专家论证。所有施工人员必须严格遵守方案要求,确保矿山开挖作业安全、优质、高效完成。
