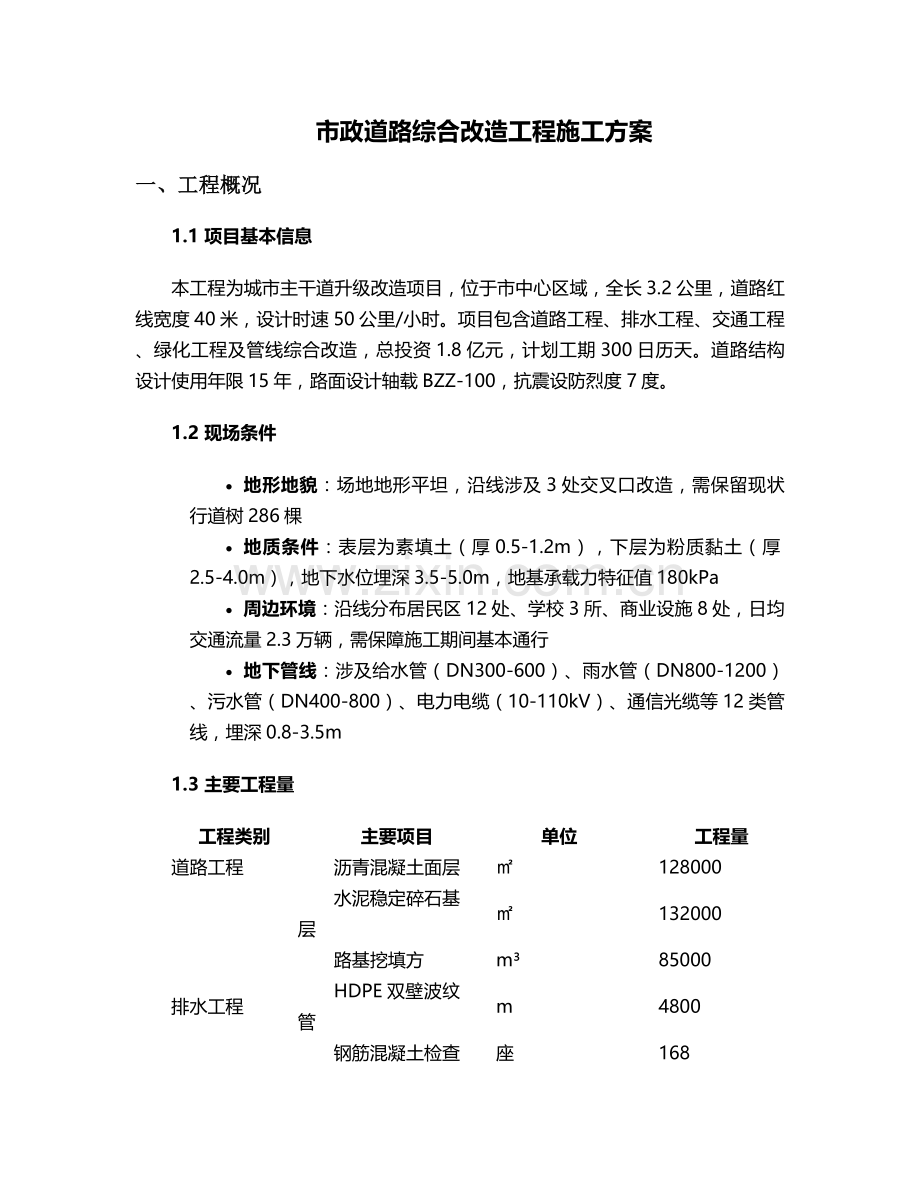

市政道路综合改造工程施工方案
一、工程概况
1.1 项目基本信息
本工程为城市主干道升级改造项目,位于市中心区域,全长3.2公里,道路红线宽度40米,设计时速50公里/小时。项目包含道路工程、排水工程、交通工程、绿化工程及管线综合改造,总投资1.8亿元,计划工期300日历天。道路结构设计使用年限15年,路面设计轴载BZZ-100,抗震设防烈度7度。
1.2 现场条件
· 地形地貌:场地地形平坦,沿线涉及3处交叉口改造,需保留现状行道树286棵
· 地质条件:表层为素填土(厚0.5-1.2m),下层为粉质黏土(厚2.5-4.0m),地下水位埋深3.5-5.0m,地基承载力特征值180kPa
· 周边环境:沿线分布居民区12处、学校3所、商业设施8处,日均交通流量2.3万辆,需保障施工期间基本通行
· 地下管线:涉及给水管(DN300-600)、雨水管(DN800-1200)、污水管(DN400-800)、电力电缆(10-110kV)、通信光缆等12类管线,埋深0.8-3.5m
1.3 主要工程量
工程类别
主要项目
单位
工程量
道路工程
沥青混凝土面层
㎡
128000
水泥稳定碎石基层
㎡
132000
路基挖填方
m³
85000
排水工程
HDPE双壁波纹管
m
4800
钢筋混凝土检查井
座
168

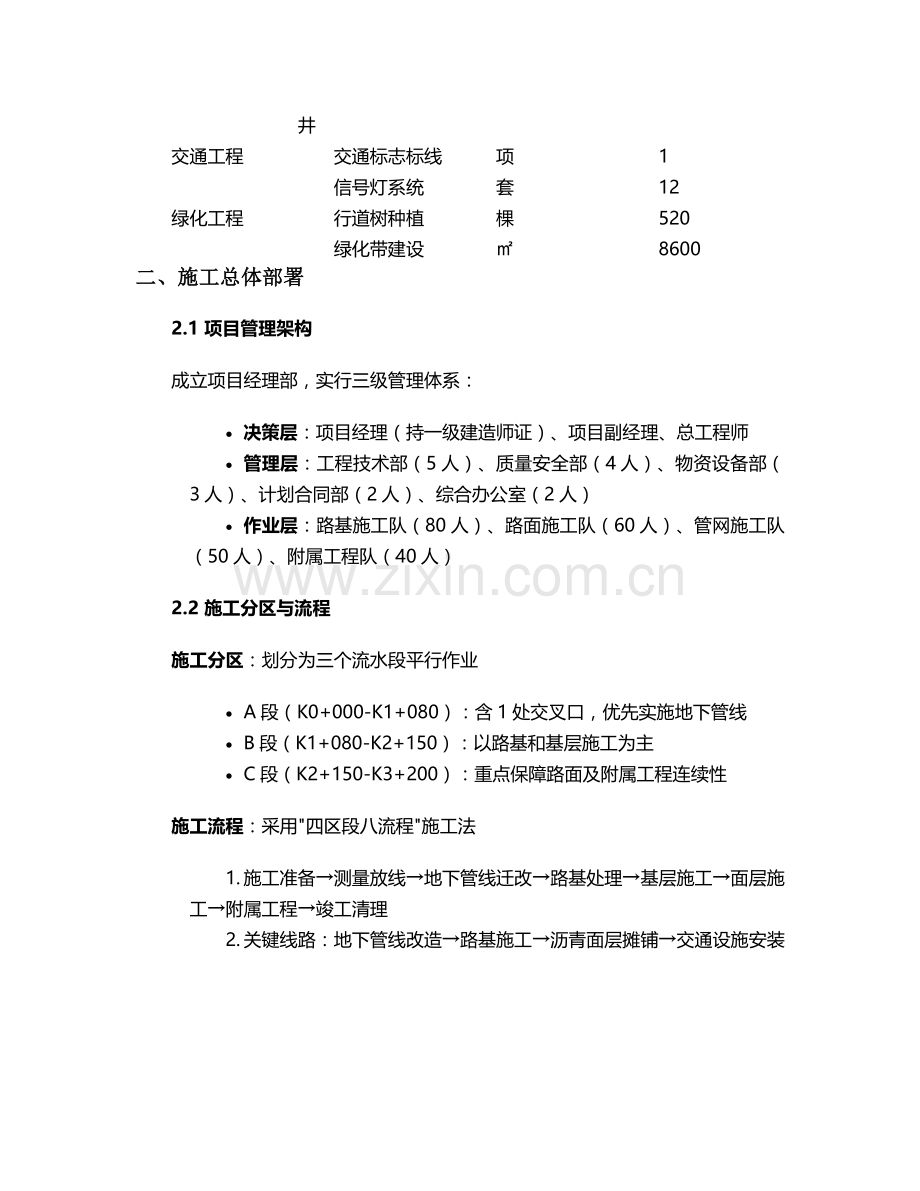

交通工程
交通标志标线
项
1
信号灯系统
套
12
绿化工程
行道树种植
棵
520
绿化带建设
㎡
8600
二、施工总体部署
2.1 项目管理架构
成立项目经理部,实行三级管理体系:
· 决策层:项目经理(持一级建造师证)、项目副经理、总工程师
· 管理层:工程技术部(5人)、质量安全部(4人)、物资设备部(3人)、计划合同部(2人)、综合办公室(2人)
· 作业层:路基施工队(80人)、路面施工队(60人)、管网施工队(50人)、附属工程队(40人)
2.2 施工分区与流程
施工分区:划分为三个流水段平行作业
· A段(K0+000-K1+080):含1处交叉口,优先实施地下管线
· B段(K1+080-K2+150):以路基和基层施工为主
· C段(K2+150-K3+200):重点保障路面及附属工程连续性
施工流程:采用"四区段八流程"施工法
1. 施工准备→测量放线→地下管线迁改→路基处理→基层施工→面层施工→附属工程→竣工清理
2. 关键线路:地下管线改造→路基施工→沥青面层摊铺→交通设施安装
2.3 施工平面布置
· 材料堆放区:设置3处集中料场,每处面积800㎡,硬化处理并设防雨棚
· 机械设备区:布置2个机械停放场,配备维修车间及油料库(防火等级二级)
· 临时设施:搭建办公区(300㎡)、生活区(500㎡)、试验室(150㎡),采用集装箱式临建
· 施工便道:沿道路两侧设置4m宽施工便道,采用200mm厚C20混凝土硬化
· 水电布置:从市政电网接入315KVA变压器2台,沿线每500m设临时用水点
三、主要分部分项工程施工方案
3.1 路基工程施工
施工流程:清表→土方开挖→分层填筑→碾压夯实→边坡修整→验收
关键技术措施:
· 清表处理:清除地表植被及腐殖土30cm,采用20t振动压路机碾压,压实度≥90%
· 土方开挖:采用挖掘机配合自卸车作业,挖方边坡1:1.5,路床顶面预留30cm保护层
· 分层填筑:填料选用级配砂石,每层松铺厚度≤30cm,采用"方格网法"控制卸土量
· 压实控制:
o 压路机型号:22t振动压路机(激振力≥350kN)
o 碾压参数:速度2.5km/h,先静后振,碾压6-8遍
o 压实度标准:上路床≥96%,下路床≥96%,上路堤≥94%
· 特殊路基处理:
o 软基段(K1+200-K1+500):采用塑料排水板(间距1.2m,深度8m)+砂垫层(50cm)处理
o 填挖交界处:设置2m宽台阶,铺设双向土工格栅(抗拉强度≥80kN/m)
3.2 排水工程施工
雨水管道施工:
· 管材选用Ⅱ级钢筋混凝土管(DN800-1200),橡胶圈接口
· 基础采用180°C15混凝土管基,管座C20混凝土
· 沟槽开挖采用钢板桩支护(SP-IV型拉森桩,长度6m),坡度1:0.33
· 采用"四合一"施工法:测量放线→沟槽开挖→基础浇筑→管道安装→接口处理→闭水试验→回填
污水管道施工:
· 采用HDPE双壁波纹管(DN400-800),热熔连接,环刚度≥12kN/m²
· 砂石基础(中粗砂+碎石),压实度≥95%
· 闭水试验水头为管顶以上2m,渗水量≤20m³/(d·km)
· 回填采用级配砂石,分层夯实(每层20cm),压实度≥93%
3.3 路面工程施工
基层施工:
· 水泥稳定碎石基层(厚度20cm,水泥剂量5.5%)
· 拌合设备:WCZ500稳定土拌合站(生产能力500t/h)
· 摊铺参数:摊铺机速度1.5-2m/min,松铺系数1.3-1.35
· 碾压工艺:初压(18t压路机,1遍)→复压(22t压路机,4遍)→终压(胶轮压路机,2遍)
· 养护措施:覆盖土工布洒水养护7天,养护期间禁止车辆通行
面层施工:
· 结构组合:4cm AC-13细粒式沥青混凝土(SBS改性)+6cm AC-20中粒式沥青混凝土+8cm AC-25粗粒式沥青混凝土
· 拌合温度:沥青160-180℃,集料170-190℃,出料温度165-180℃
· 摊铺温度:不低于160℃(普通沥青)、170℃(改性沥青)
· 接缝处理:纵向采用梯队摊铺(热接缝),横向采用平接碾压法(冷接缝)
· 质量控制:厚度偏差±5mm,平整度≤1.5mm/3m,渗水系数≤120ml/min
3.4 附属工程施工
人行道施工:
· 基层:10cm厚C15混凝土
· 面层:6cm厚透水砖(200×100×60mm),M10水泥砂浆铺砌
· 路缘石:C30预制混凝土(10×20×100cm),坐浆法安装,缝宽5mm
交通设施施工:
· 交通标志:单柱式标志(Φ114×4.5mm钢管立柱),反光膜等级IV类
· 交通标线:热熔型反光标线(厚度1.8mm),玻璃珠含量20%
· 信号灯:悬臂式信号灯(横臂长度6m),LED光源,控制线缆穿PE管保护
绿化工程:
· 行道树:香樟(胸径10-12cm,高度3.5-4m),间距5m,树池尺寸1.2×1.2m
· 绿化带:种植土厚度≥50cm,配置红叶石楠、金森女贞等灌木及马尼拉草坪
· 喷灌系统:采用滴灌+微喷组合系统,安装自动控制装置
四、施工进度计划
4.1 进度控制目标
· 总工期:300日历天
· 关键节点控制:
o 施工准备:第1-30天
o 地下管线改造:第31-90天
o 路基工程:第61-150天
o 基层施工:第121-180天
o 面层施工:第161-240天
o 附属工程:第211-270天
o 竣工验收:第271-300天
4.2 进度保障措施
· 组织保障:成立进度管理小组,每周召开进度协调会,实行周计划考核
· 资源保障:高峰期投入机械设备68台套,劳动力260人,材料储备量满足15天需求
· 技术保障:采用BIM技术进行进度模拟,提前7天预警关键线路风险
· 赶工措施:
o 夜间施工:配置LED泛光灯(照度≥50lux),办理夜间施工许可
o 平行作业:路基与管线施工同步进行,划分3个作业面流水施工
o 设备投入:增加1台沥青摊铺机,实现"两班倒"连续作业
五、资源配置计划
5.1 机械设备配置
设备类型
设备名称
型号
数量
功率/能力
土方机械
挖掘机
PC220-8
6台
1.2m³
装载机
ZL50GN
4台
3m³
压路机
YZC22
3台
22t
路面机械
沥青摊铺机
ABG8620
2台
12m幅宽
水泥摊铺机
WTD9500
1台
9.5m幅宽
铣刨机
W2000
1台
2m铣刨宽度
运输设备
自卸汽车
斯太尔
20辆
20t
洒水车
东风145
3辆
8m³
试验设备
土工试验设备
-
1套
-
沥青试验设备
-
1套
-
5.2 材料供应计划
· 水泥:P.O42.5级,月需量8000吨,选用海螺水泥,存储期≤3个月
· 沥青:70#道路石油沥青,月需量3000吨,镇海炼化产品,存储温度130-160℃
· 石料:反击破碎石(5-10mm,10-20mm,20-30mm),月需量20000m³,本地采石场供应
· 钢材:HRB400E级钢筋,月需量300吨,鞍钢产品,进场需提供质保书并复试
· 管材:HDPE双壁波纹管(SN8级),钢筋混凝土管(Ⅱ级),提前15天订货
5.3 劳动力配置
工种
高峰期人数
平均人数
技能要求
测量工
6
4
持测量放线证
挖掘机司机
12
8
5年以上经验
压路机司机
6
4
持特种作业证
沥青工
30
15
熟悉摊铺工艺
钢筋工
25
15
熟练绑扎技术
混凝土工
30
20
振捣操作技能
普工
80
50
基础施工经验
管理人员
25
25
相关专业资质
六、质量控制措施
6.1 质量保证体系
建立"三检制+专业检+监理检"质量检验制度:
· 自检:施工班组对本工序质量进行100%检查
· 互检:工序交接时进行相互检查,填写《工序交接检查记录》
· 交接检:施工队之间进行交接检查,重点检查工序衔接质量
· 专业检:质量安全部进行专业检查,关键工序留存影像资料
· 监理检:报请监理工程师验收,验收合格签署《检验批验收记录》
6.2 原材料质量控制
· 进场检验:
o 水泥:每200t为一批,检验强度、安定性、凝结时间
o 钢筋:每60t为一批,检验屈服强度、抗拉强度、伸长率
o 砂石料:每400m³为一批,检验级配、含泥量、压碎值
o 沥青:每100t为一批,检验针入度、延度、软化点
· 存储管理:
o 水泥:分品牌、标号存储,使用时先进先出
o 钢筋:架空堆放,覆盖防雨布,防止锈蚀
o 砂石料:分仓存放,设置隔墙,防止混料
o 沥青:存储温度控制在130-160℃,加热温度不超过180℃
6.3 关键工序质量控制
沥青路面施工质量控制:
· 拌合控制:油石比误差±0.3%,拌合温度160-180℃
· 摊铺控制:速度2-3m/min,厚度偏差±5mm,平整度≤3mm/3m
· 碾压控制:初压温度150-160℃,终压温度≥80℃,压实度≥98%
· 检测频率:厚度每1000㎡1点,压实度每2000㎡1点,平整度连续检测
混凝土施工质量控制:
· 配合比:由试验室出具配合比,现场根据砂石含水率调整
· 搅拌:搅拌时间≥90s,坍落度控制在设计值±20mm
· 浇筑:连续浇筑,间歇时间≤1.5h,振捣密实,无蜂窝麻面
· 养护:覆盖保湿养护,养护时间≥14天,强度达75%方可拆模
6.4 质量通病防治措施
· 路基不均匀沉降:
o 控制填料含水率(最佳含水率±2%)
o 加强压实度检测(每500㎡1点)
o 设置沉降观测点(每100m1组),观测频率1次/周
· 沥青路面裂缝:
o 控制沥青混合料温度(出厂温度165-180℃)
o 采用改性沥青(SBS掺量4.5%)
o 基层顶面喷洒透层油(用量0.7-1.5L/㎡)
· 管道接口渗漏:
o 橡胶圈安装前检查无破损,涂抹润滑剂
o 采用"中拉法"安装,确保接口间隙均匀
o 闭水试验前对接口进行外观检查
七、安全管理措施
7.1 安全保证体系
· 安全责任制:项目经理为第一责任人,设置专职安全员4人(持证上岗)
· 安全教育:
o 三级安全教育:公司级(15学时)、项目级(15学时)、班组级(20学时)
o 特种作业人员培训:持证上岗,复审周期3年
o 安全技术交底:分部分项工程施工前进行,留存书面记录
· 安全检查:
o 日常检查:安全员每日巡查,重点检查临边防护、用电安全
o 专项检查:每周进行脚手架、基坑支护、起重设备专项检查
o 季节性检查:雨季防汛、夏季防暑、冬季防火专项检查
7.2 专项安全措施
高处作业安全:
· 脚手架搭设:采用Φ48×3.5mm钢管,立杆间距≤1.5m,扫地杆距地≤20cm
· 临边防护:设置1.2m高防护栏杆(两道横杆),挂密目安全网
· 作业平台:脚手板满铺,绑扎牢固,荷载≤2kN/㎡
基坑开挖安全:
· 支护体系:钢板桩+内支撑(间距3m),设置监测点(位移预警值30mm)
· 边坡防护:1:1.5放坡,坡面挂网喷混凝土(厚度10cm)
· 降水措施:轻型井点降水,确保地下水位低于坑底50cm
临时用电安全:
· 配电系统:采用"三级配电两级保护",TN-S接零保护系统
· 配电箱:防雨型,配置漏电保护器(动作电流≤30mA,动作时间≤0.1s)
· 电缆敷设:架空高度≥4m,埋地深度≥0.7m,穿管保护
7.3 应急预案
触电事故应急:
· 现场配备急救箱(含绝缘手套、绝缘棒、心肺复苏设备)
· 应急响应:切断电源→现场急救→送医治疗→事故调查
· 演练计划:每季度组织1次触电事故应急演练
坍塌事故应急:
· 物资储备:应急照明、液压千斤顶(50t)、担架、急救药品
· 响应流程:人员疏散→设置警戒→边坡加固→伤员救治
· 救援队伍:成立20人应急突击队,24小时待命
八、环境保护措施
8.1 扬尘控制
· 施工围挡:设置2.5m高彩钢板围挡,每50m设喷雾降尘系统
· 车辆冲洗:出入口设置全自动洗车槽(8m×4m),配备高压水枪
· 裸土覆盖:裸露场地采用防尘网(2000目)覆盖,定期检查
· 洒水降尘:施工便道每2小时洒水1次,PM10浓度≤0.8mg/m³
8.2 噪音控制
· 设备选型:选用低噪音设备,破碎机等设置隔音罩(降噪量≥20dB)
· 作业时间:昼间(6:00-22:00),夜间禁止高噪音作业
· 监测措施:设置噪音监测点(距施工场界1m),昼间≤70dB,夜间≤55dB
8.3 废水处理
· 沉淀池:设置三级沉淀池(容积50m³),施工废水经处理后排入市政管网
· 油料管理:机械设备维修区设置油水分离器,废油回收至专用桶
· 生活污水:设置化粪池(100m³),委托环卫部门定期清运
8.4 废弃物处理
· 分类收集:设置可回收、不可回收、危险废物三类垃圾桶
· 建筑垃圾:运至指定消纳场,利用率≥30%(再生骨料)
· 生活垃圾:日产日清,由环卫部门统一清运
九、文明施工措施
9.1 施工现场管理
· 标牌设置:
o 大门处设置七牌一图(工程概况、管理人员名单及监督电话、安全生产、文明施工、消防保卫、环境保护、重大危险源告知牌和施工现场总平面图)
o 作业区设置安全警示标志(禁止标志、警告标志、指令标志、提示标志)
· 场地硬化:材料堆放区、加工区采用200mm厚C20混凝土硬化,设置排水坡度(2%)
· 材料管理:分类码放,设置标识牌(名称、规格、产地、检验状态)
9.2 便民措施
· 交通疏导:
o 设置临时通道(宽度≥4m),配备交通协管员6人(高峰期)
o 安装交通指示牌(限速20km/h),夜间设置爆闪灯
· 信息公开:公示施工进度计划、负责人联系方式、监督电话
· 社区沟通:每月召开1次周边居民座谈会,发放《施工便民联系卡》
十、竣工验收与移交
10.1 验收程序
· 分部分项验收:路基、基层、面层等关键分部验收,留存影像资料
· 竣工预验收:施工单位自检合格后,报请监理单位预验收
· 正式验收:建设单位组织设计、施工、监理、勘察单位进行竣工验收
10.2 竣工资料
· 资料组成:工程技术资料、质量保证资料、隐蔽工程记录、检测报告等
· 归档要求:按《建设工程文件归档规范》(GB/T50328)整理,一式4套
· 电子档案:包含BIM模型、竣工图纸、影像资料,刻录光盘2套
10.3 移交程序
· 实体移交:签署《工程实体移交证书》,明确保修范围及期限
· 资料移交:办理资料交接手续,双方签字盖章
· 保修服务:成立保修小组(3人),提供24小时响应服务
本施工方案将作为指导项目实施的核心文件,在施工过程中根据实际情况动态调整,确保工程质量、安全、进度、环保各项目标全面实现。所有施工活动严格遵循国家现行规范标准,接受建设单位、监理单位及政府主管部门的监督指导。
