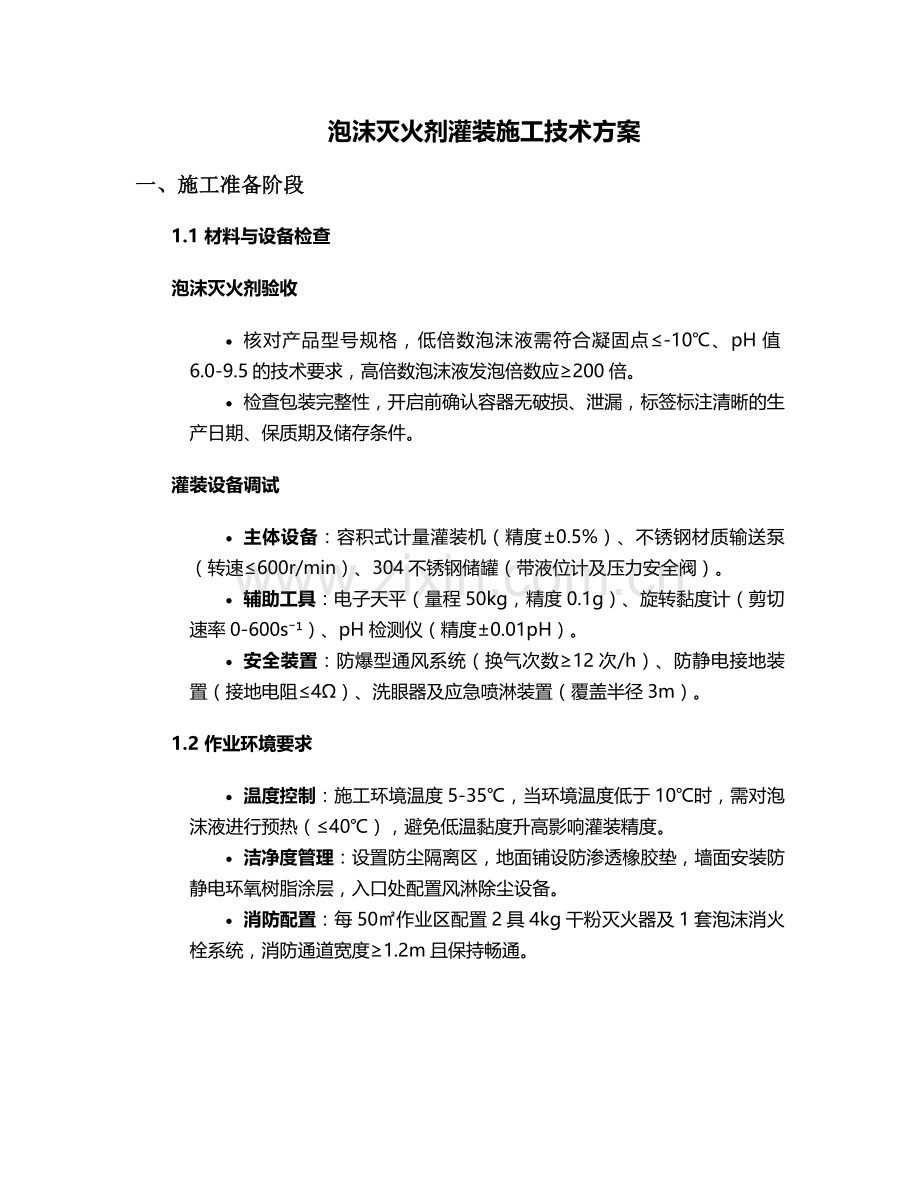

泡沫灭火剂灌装施工技术方案
一、施工准备阶段
1.1 材料与设备检查
泡沫灭火剂验收
· 核对产品型号规格,低倍数泡沫液需符合凝固点≤-10℃、pH值6.0-9.5的技术要求,高倍数泡沫液发泡倍数应≥200倍。
· 检查包装完整性,开启前确认容器无破损、泄漏,标签标注清晰的生产日期、保质期及储存条件。
灌装设备调试
· 主体设备:容积式计量灌装机(精度±0.5%)、不锈钢材质输送泵(转速≤600r/min)、304不锈钢储罐(带液位计及压力安全阀)。
· 辅助工具:电子天平(量程50kg,精度0.1g)、旋转黏度计(剪切速率0-600s⁻¹)、pH检测仪(精度±0.01pH)。
· 安全装置:防爆型通风系统(换气次数≥12次/h)、防静电接地装置(接地电阻≤4Ω)、洗眼器及应急喷淋装置(覆盖半径3m)。
1.2 作业环境要求
· 温度控制:施工环境温度5-35℃,当环境温度低于10℃时,需对泡沫液进行预热(≤40℃),避免低温黏度升高影响灌装精度。
· 洁净度管理:设置防尘隔离区,地面铺设防渗透橡胶垫,墙面安装防静电环氧树脂涂层,入口处配置风淋除尘设备。
· 消防配置:每50㎡作业区配置2具4kg干粉灭火器及1套泡沫消火栓系统,消防通道宽度≥1.2m且保持畅通。

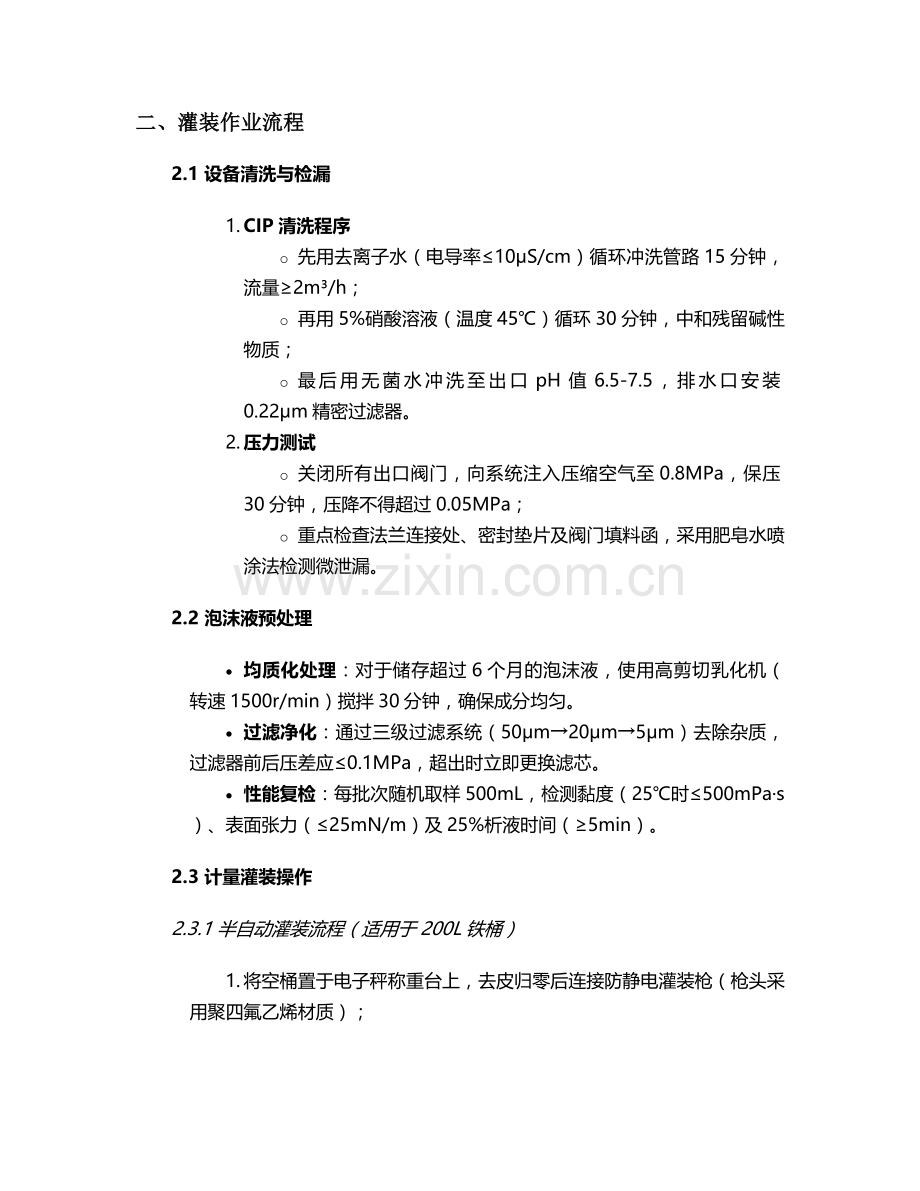

二、灌装作业流程
2.1 设备清洗与检漏
1. CIP清洗程序
o 先用去离子水(电导率≤10μS/cm)循环冲洗管路15分钟,流量≥2m³/h;
o 再用5%硝酸溶液(温度45℃)循环30分钟,中和残留碱性物质;
o 最后用无菌水冲洗至出口pH值6.5-7.5,排水口安装0.22μm精密过滤器。
2. 压力测试
o 关闭所有出口阀门,向系统注入压缩空气至0.8MPa,保压30分钟,压降不得超过0.05MPa;
o 重点检查法兰连接处、密封垫片及阀门填料函,采用肥皂水喷涂法检测微泄漏。
2.2 泡沫液预处理
· 均质化处理:对于储存超过6个月的泡沫液,使用高剪切乳化机(转速1500r/min)搅拌30分钟,确保成分均匀。
· 过滤净化:通过三级过滤系统(50μm→20μm→5μm)去除杂质,过滤器前后压差应≤0.1MPa,超出时立即更换滤芯。
· 性能复检:每批次随机取样500mL,检测黏度(25℃时≤500mPa·s)、表面张力(≤25mN/m)及25%析液时间(≥5min)。
2.3 计量灌装操作
2.3.1 半自动灌装流程(适用于200L铁桶)
1. 将空桶置于电子秤称重台上,去皮归零后连接防静电灌装枪(枪头采用聚四氟乙烯材质);
2. 开启灌装机控制柜,设定单次灌装量(误差范围±0.2kg),启动变频输送泵,流速控制在0.5-1.0m³/h;
3. 当达到设定值90%时,系统自动切换为慢灌模式,避免泡沫夹带导致计量偏差;
4. 灌装完成后静置2分钟,待泡沫消散后用电子秤复称,超差产品标记隔离并重新调整参数。
2.3.2 全自动灌装线(适用于20L塑料桶)
· 生产线配置:自动上桶机→定位旋转台→定量灌装阀(6头联动)→旋盖机(扭矩25-30N·m)→贴标机(分辨率300dpi);
· 同步控制:采用PLC+触摸屏控制系统,灌装速度与输送带速度(15m/min)保持同步,设置10组参数存储模块适应不同规格产品;
· 在线检测:集成重量复检秤(精度±5g)、液位传感器(红外对射式)及金属检测仪,不合格品自动剔除至NG通道。
2.4 容器密封与标识
· 封口工艺:
o 金属桶采用机械辊压封口,卷边宽度≥12mm,接缝处间隙≤0.2mm;
o 塑料桶使用防盗盖配合丁基橡胶垫片,启用扭矩扳手确保密封压力均匀。
· 标签规范:
o 内容包括产品名称、型号规格、净含量、批号、生产日期、保质期及储存温度(0-40℃);
o 采用防水UV油墨印制,粘贴位置偏差不得超过±2mm,附着力测试(3M胶带粘贴后无脱落)。
三、质量控制与检测
3.1 关键参数监控
项目
控制指标
检测频率
检测方法
灌装精度
±0.3%(200L桶)
每批次首件
电子天平称量法
容器密封性
无泄漏(负压0.05MPa)
每小时10件
浸水冒泡试验
泡沫液pH值
6.0-9.5
每批次
精密pH计法
黏度(25℃)
≤800mPa·s(AFFF型)
每班2次
旋转黏度计(Brookfield)
3.2 不合格品处理
· 轻微缺陷(如标签歪斜):由专人在隔离区进行返工,返工后需重新检测所有项目;
· 严重缺陷(如泄漏、超差):立即启动追溯程序,确定影响范围,不合格产品采用破乳剂处理后交由危废处理单位处置;
· 质量记录:建立《灌装过程控制台账》,详细记录设备参数、检测数据及操作人员信息,保存期限不少于5年。
四、安全与环保措施
4.1 人员防护要求
· 个体装备:全身式防静电服(表面电阻10⁶-10⁹Ω)、丁腈橡胶手套(厚度≥0.5mm)、护目镜(防化学飞溅)及正压式呼吸器(持续供氧时间≥45min);
· 健康管理:岗前进行职业健康体检,在岗期间每年进行一次肺功能及皮肤敏感测试,严禁皮肤病患者从事直接接触作业。
4.2 应急处置预案
1. 泄漏处理
o 小量泄漏:立即用吸附棉覆盖(吸附量≥10kg/m²),用专用工具收集至防爆桶,地面残留用10%碳酸氢钠溶液中和;
o 大量泄漏:启动应急围堰(高度30cm),开启防爆排风机(风量≥5000m³/h),人员佩戴空气呼吸器进行围堵,禁止直接用水冲洗以防扩散。
2. 火灾扑救
o 初期火灾:使用干粉灭火器从上风方向扑救,保持安全距离≥3m;
o 扩大火灾:立即启动自动报警系统,组织人员沿疏散通道撤离至集合点,同时拨打119并启动固定泡沫灭火系统。
4.3 环保合规管理
· 废水处理:清洗废水经三级沉淀池(总停留时间≥6h)预处理后,进入一体化污水处理设备(COD去除率≥90%),达标后排入市政管网;
· 固废处置:废弃吸附棉、破损滤芯等危险废物分类存放于防渗漏容器,交由持危废处置许可证单位定期清运;
· 噪声控制:灌装泵设置隔音罩(降噪量≥25dB),操作岗位噪声≤85dB(A计权),配备防噪声耳塞(降噪值30dB)。
五、设备维护与保养
5.1 日常点检项目
· 每日检查:电机温升(≤40K)、轴承温度(≤70℃)、压力表指示(0.6-0.8MPa)及润滑液位(油位镜1/2-2/3处);
· 每周维护:更换机械密封冷却水滤芯,检查传动皮带张紧度(挠度8-12mm),清洁光电传感器镜头;
· 月度检修:校准计量泵流量(误差≤0.2%),检查齿轮箱油质(黏度指数≥150),紧固所有连接螺栓(扭矩按规范值复紧)。
5.2 备品备件管理
· 建立关键备件清单,包括机械密封、计量泵膜片、安全阀等易损件,储备量满足3个月更换需求;
· 备件储存于恒温干燥库(湿度≤60%),采用防静电包装并标注更换周期,实行先进先出管理。
六、验收标准与流程
6.1 施工验收
· 外观检查:容器无变形、划痕,标签清晰完整,封口平整无渗漏;
· 性能测试:随机抽取5%产品进行灭火性能抽检(按GB 15308-2025规定的小型灭火试验方法),灭火时间≤3min为合格;
· 资料验收:施工记录、检测报告、设备校准证书等技术文件齐全有效,签署完整。
6.2 持续改进
· 每月召开质量分析会,运用鱼骨图、柏拉图等工具分析灌装偏差原因,制定纠正措施并验证效果;
· 每季度进行工艺优化评估,引入自动化检测设备(如视觉识别系统)提升过程控制能力,目标将不合格率控制在0.1%以下。
本方案实施过程中,需严格遵循国家消防救援局相关规定,所有操作人员必须经过不少于40学时的专业培训并考核合格后方可上岗。施工单位应建立质量管理体系,确保每个环节可追溯、可验证,最终实现泡沫灭火剂灌装过程的安全、精准、高效。
