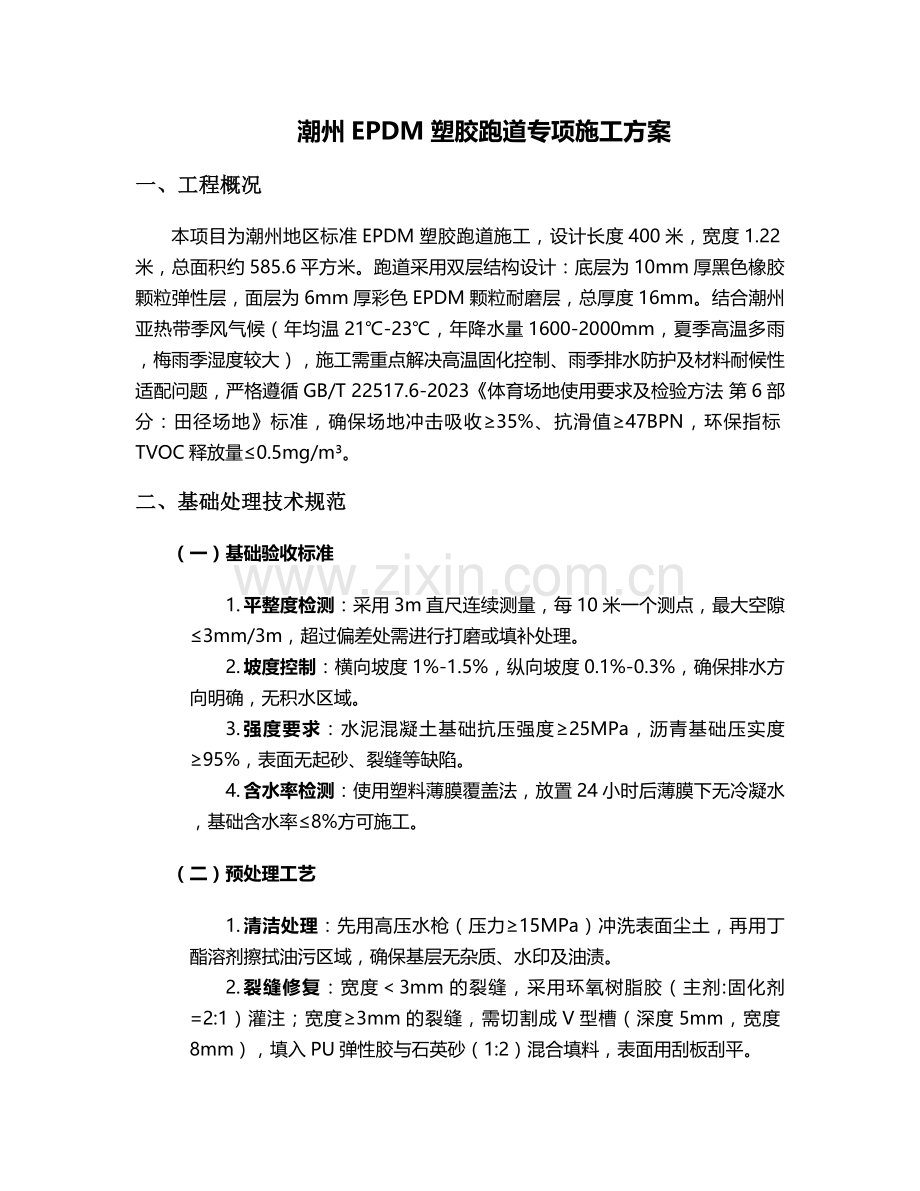

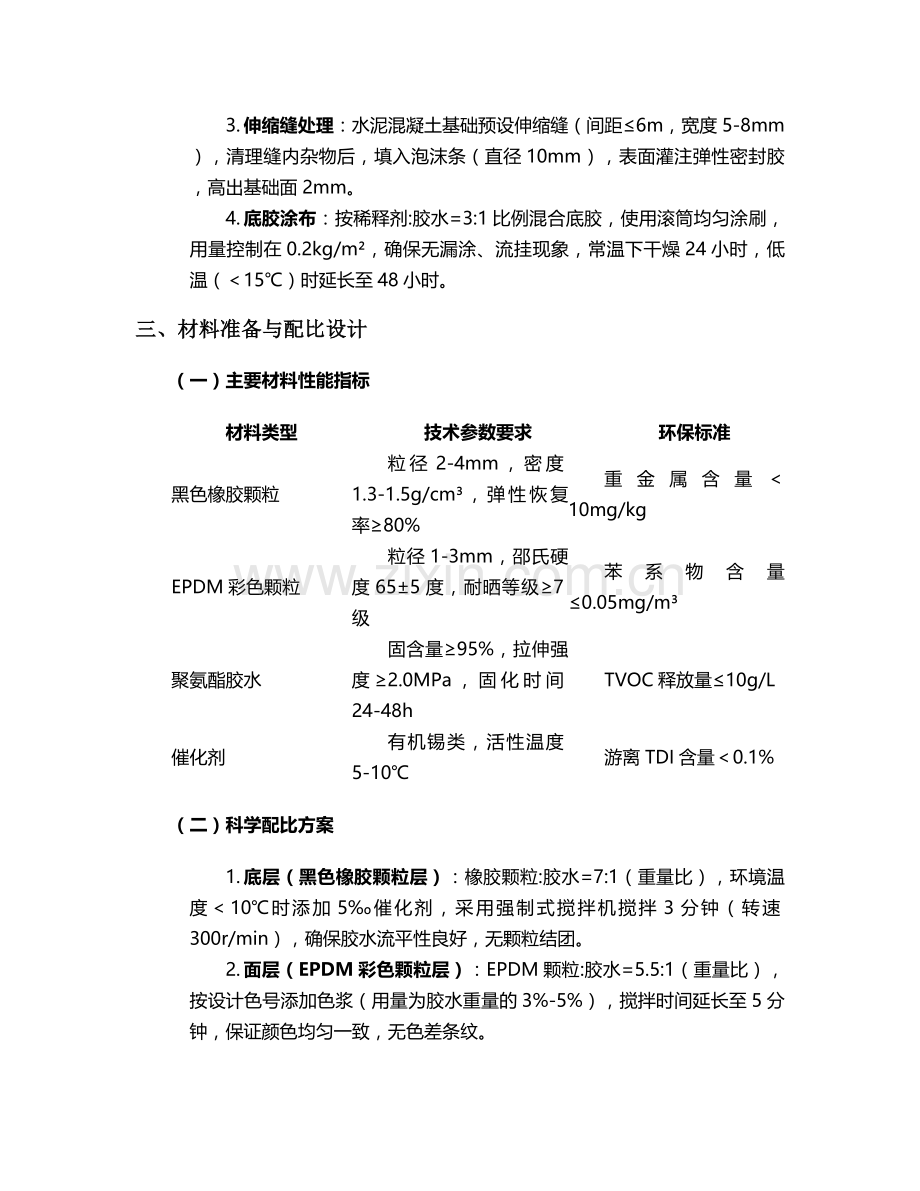

潮州EPDM塑胶跑道专项施工方案 一、工程概况 本项目为潮州地区标准EPDM塑胶跑道施工,设计长度400米,宽度1.22米,总面积约585.6平方米。跑道采用双层结构设计:底层为10mm厚黑色橡胶颗粒弹性层,面层为6mm厚彩色EPDM颗粒耐磨层,总厚度16mm。结合潮州亚热带季风气候(年均温21℃-23℃,年降水量1600-2000mm,夏季高温多雨,梅雨季湿度较大),施工需重点解决高温固化控制、雨季排水防护及材料耐候性适配问题,严格遵循GB/T 22517.6-2023《体育场地使用要求及检验方法 第6部分:田径场地》标准,确保场地冲击吸收≥35%、抗滑值≥47BPN,环保指标TVOC释放量≤0.5mg/m³。 二、基础处理技术规范 (一)基础验收标准 1. 平整度检测:采用3m直尺连续测量,每10米一个测点,最大空隙≤3mm/3m,超过偏差处需进行打磨或填补处理。 2. 坡度控制:横向坡度1%-1.5%,纵向坡度0.1%-0.3%,确保排水方向明确,无积水区域。 3. 强度要求:水泥混凝土基础抗压强度≥25MPa,沥青基础压实度≥95%,表面无起砂、裂缝等缺陷。 4. 含水率检测:使用塑料薄膜覆盖法,放置24小时后薄膜下无冷凝水,基础含水率≤8%方可施工。 (二)预处理工艺 1. 清洁处理:先用高压水枪(压力≥15MPa)冲洗表面尘土,再用丁酯溶剂擦拭油污区域,确保基层无杂质、水印及油渍。 2. 裂缝修复:宽度<3mm的裂缝,采用环氧树脂胶(主剂:固化剂=2:1)灌注;宽度≥3mm的裂缝,需切割成V型槽(深度5mm,宽度8mm),填入PU弹性胶与石英砂(1:2)混合填料,表面用刮板刮平。 3. 伸缩缝处理:水泥混凝土基础预设伸缩缝(间距≤6m,宽度5-8mm),清理缝内杂物后,填入泡沫条(直径10mm),表面灌注弹性密封胶,高出基础面2mm。 4. 底胶涂布:按稀释剂:胶水=3:1比例混合底胶,使用滚筒均匀涂刷,用量控制在0.2kg/m²,确保无漏涂、流挂现象,常温下干燥24小时,低温(<15℃)时延长至48小时。 三、材料准备与配比设计 (一)主要材料性能指标 材料类型 技术参数要求 环保标准 黑色橡胶颗粒 粒径2-4mm,密度1.3-1.5g/cm³,弹性恢复率≥80% 重金属含量<10mg/kg EPDM彩色颗粒 粒径1-3mm,邵氏硬度65±5度,耐晒等级≥7级 苯系物含量≤0.05mg/m³ 聚氨酯胶水 固含量≥95%,拉伸强度≥2.0MPa,固化时间24-48h TVOC释放量≤10g/L 催化剂 有机锡类,活性温度5-10℃ 游离TDI含量<0.1% (二)科学配比方案 1. 底层(黑色橡胶颗粒层):橡胶颗粒:胶水=7:1(重量比),环境温度<10℃时添加5‰催化剂,采用强制式搅拌机搅拌3分钟(转速300r/min),确保胶水流平性良好,无颗粒结团。 2. 面层(EPDM彩色颗粒层):EPDM颗粒:胶水=5.5:1(重量比),按设计色号添加色浆(用量为胶水重量的3%-5%),搅拌时间延长至5分钟,保证颜色均匀一致,无色差条纹。 3. 划线漆:专用聚氨酯划线漆,固含量≥85%,附着力等级≤2级,干燥时间(表干)<4小时,按白线:稀释剂=10:1比例调配,确保划线清晰不渗色。 四、精细化施工流程 (一)施工准备阶段 1. 人员配置:项目经理1人(持证上岗)、技术负责人1人、施工班组2组(每组6人:备料2人、运料2人、摊铺2人),施工前进行专项培训,考核合格后方可上岗。 2. 设备调试:检查摊铺机(摊铺宽度1.5m,振捣频率50Hz)、搅拌机(容量500L)、喷灯(温度控制0-600℃)、滚压机(重量50kg)等设备,确保运转正常,计量器具(电子秤、卷尺)经校准合格。 3. 气象监测:配备温湿度计,施工期间实时监测,确保环境温度15-35℃、相对湿度≤75%,遇雨天或梅雨季(湿度>85%)时,启用移动式防雨棚(高度3m,覆盖面积100㎡/个)及除湿机(除湿量≥20L/h)。 (二)分层施工工艺 1. 底层弹性层施工(10mm厚) · 摊铺作业:将搅拌好的黑色橡胶颗粒混合料按1.2kg/㎡用量均匀倒料,使用摊铺机按预设标高摊铺,速度控制在1.5m/min,边角区域采用手工镘刀找平,确保厚度误差≤±0.5mm。 · 压实处理:先用50kg钢辊横向滚压2遍,再纵向滚压3遍,边角处用30kg手动滚压实,排除气泡并确保密度≥92%。 · 接缝处理:相邻摊铺带重叠5cm,用喷灯(温度300℃)加热接缝处,趁热用拍板拍实,消除接缝痕迹,施工间隔超过2小时的接缝需涂刷界面剂(胶水:稀释剂=1:1)。 2. 面层耐磨层施工(6mm厚) · 彩色分区:按设计色带划分区域,采用胶带纸(宽度5cm)粘贴边界,防止颜色串染,分区面积≤100㎡/块,确保当天施工当天收边。 · 摊铺技巧:EPDM混合料倒入区域后,先用齿形刮板(齿深6mm)刮平,再用加热拍板(表面温度80℃)沾皂水拍实,拍板移动速度0.5m/s,确保表面无凹陷、无颗粒裸露。 · 纹理处理:采用专用梳齿耙(齿距5mm)沿纵向梳理表面,形成均匀防滑纹理,纹理深度1-2mm,增强抗滑性能。 3. 固化养护管理 · 初期养护:施工完成后24小时内,设置警戒线禁止人员进入,夏季高温时采用遮阳网(遮光率70%)覆盖,避免阳光直射导致表面开裂;冬季低温时覆盖保温膜(厚度0.15mm),确保固化温度≥5℃。 · 完全固化:常温(20-25℃)下养护7天,高温(>30℃)缩短至5天,低温(10-15℃)延长至10天,固化期间每日洒水1次(水温与环境温差≤5℃),保持表面湿润但无积水。 (三)精准划线施工 1. 测量放线:使用全站仪按国际田联标准定位,跑道线距道牙0.3m,分道线宽5cm,误差≤±5mm,用墨斗弹线标记。 2. 划线作业:采用划线机(喷嘴直径0.8mm,压力0.3MPa)喷涂,划线漆用量0.15kg/m,先喷底油(稀释剂:划线漆=1:2),干燥2小时后再喷面油,确保线条边缘整齐,无锯齿状缺陷。 3. 标识制作:起点、终点、弯道标志线采用二次喷涂工艺,厚度≥1.5mm,文字标识(如“起点”“FINISH”)使用镂空模板,确保字体清晰、间距均匀。 五、质量控制与验收标准 (一)过程质量控制点 1. 材料检验:每批次材料进场需提供出厂合格证及检测报告,按500㎡为一批次抽样送检,不合格材料严禁使用。 2. 厚度检测:采用钻孔法(孔径10mm),每100㎡取3个测点,底层厚度偏差≤±1mm,面层厚度偏差≤±0.5mm,不合格区域需补料重铺。 3. 粘结强度测试:施工7天后,用拉拔仪(量程0-5MPa)检测,粘结强度≥0.6MPa,每200㎡测试1点,低于标准值时需铲除重铺。 (二)竣工验收指标 检验项目 标准要求 检验方法 冲击吸收 35%-50% 落锤式冲击仪测试 垂直变形 0.6-2.5mm 压力传感器测量 抗滑值 ≥47BPN 摆式摩擦系数测定仪 耐候性 人工老化2000小时后拉伸强度保持率≥80% 紫外老化试验箱 外观质量 表面平整,色泽均匀,无气泡、裂缝、脱层 目视检查+3m直尺测量 六、安全与文明施工措施 (一)安全防护体系 1. 个人防护:施工人员佩戴防毒口罩(过滤效率≥95%)、丁腈手套、护目镜,夏季高温时段(气温>35℃)配备冰袋降温马甲,每2小时轮换作业。 2. 消防管理:施工现场每50㎡设置2个干粉灭火器(4kg/个),材料仓库与明火作业区保持10m安全距离,严禁在施工区域吸烟或使用明火。 3. 临时用电:采用三级配电两级保护系统,施工设备接地电阻≤4Ω,电缆架空高度≥2.5m,严禁拖地或碾压。 (二)绿色施工要求 1. 噪声控制:选用低噪声设备(昼间≤70dB,夜间≤55dB),夜间施工办理许可手续,设置隔音屏障(高度2m)。 2. 粉尘防治:切割作业采用湿法施工,材料运输车辆覆盖篷布,堆场设置围挡(高度1.8m)及雾炮机(雾化半径15m)。 3. 废弃物处理:废胶水桶、废颗粒等危险废物分类存放,交由有资质单位处置,施工垃圾分类回收率≥90%。 七、季节性施工专项措施 (一)夏季高温施工(6-9月) 1. 时段优化:安排在5:00-10:00及16:00-19:00施工,避开11:00-15:00高温时段,基础表面温度>40℃时,采用洒水降温(水温25℃左右),确保基层温度≤35℃。 2. 材料温控:胶水、颗粒存放于阴凉仓库(温度≤25℃),施工前1小时取出,混合时添加10%缓凝剂,延长操作时间至40分钟,每批次混合料摊铺时间≤30分钟。 (二)梅雨季施工(4-5月) 1. 排水强化:基础周边设置临时排水沟(宽30cm,深20cm),配备抽水泵(扬程≥5m),确保雨后1小时内排除表面积水。 2. 湿度控制:施工现场配置除湿机(每500㎡1台),当空气湿度>80%时,在混合料中添加3%吸水树脂,防止固化过程中产生气泡。 (三)冬季低温施工(12-2月) 1. 预热处理:基础采用燃油暖风机(热功率30kW)加热,确保基层温度≥10℃,胶水使用前水浴加热至40℃(水温≤60℃),提高流动性。 2. 保温养护:施工完成后覆盖电热毯(温度控制20-25℃)+保温棉被,固化时间延长至72小时,每日监测温度,确保内部固化温度≥5℃。 八、后期维护保养方案 (一)日常维护 1. 清洁管理:每日用扫帚清扫表面杂物,每周用中性洗涤剂(pH值6-8)冲洗1次,严禁使用钢丝刷或强酸强碱清洁剂。 2. 排水检查:每季度清理排水沟及伸缩缝内落叶、泥沙,确保排水畅通,雨后及时清除积水(积水时间≤2小时)。 3. 损伤修复:发现小面积破损(<0.1㎡)时,用同色EPDM颗粒与胶水(5:1)填补;大面积破损(≥0.1㎡)需切割成矩形区域,重新摊铺面层材料。 (二)周期性养护 养护周期 养护内容 技术要求 每月 检查划线清晰度,补涂模糊线条 线条宽度误差≤±1mm 每半年 测试抗滑值,低于47BPN时进行表面拉毛处理 拉毛深度0.5-1mm 每年 全面检测厚度、弹性,出具检测报告 厚度损失率≤5%/年 (三)使用限制 1. 禁止车辆碾压、重物长期堆放(>50kg/㎡)及尖锐物体穿刺,设置“禁止吸烟”“禁止穿高跟鞋”等警示牌。 2. 举办大型活动时,需铺设临时保护垫(厚度≥3mm,密度≥0.5g/cm³),活动后立即移除并检查表面损伤。 九、应急预案 (一)突发天气应对 1. 暴雨突袭:立即停止施工,未固化区域覆盖防水膜(厚度0.2mm),边缘用沙袋压实,雨后检查基层含水率,达标后方可复工。 2. 台风预警:提前拆除临时设施,材料仓库加固门窗,施工区域设置防风障(抗风等级≥10级),台风后全面检查基础平整度及材料损失情况。 (二)质量事故处理 1. 气泡处理:直径<5mm的气泡,用针刺破后注入胶水;直径≥5mm的气泡,需切割成菱形区域(扩大5cm),清理后重新摊铺面层材料。 2. 脱层修复:铲除脱层区域(深度至基础面),基层重新涂布底胶,按原工艺分层摊铺,搭接宽度≥10cm,确保过渡平滑。 (三)安全应急 1. 火灾事故:立即切断电源,使用干粉灭火器灭火,火势扩大时拨打119,组织人员沿安全通道疏散。 2. 中毒急救:施工人员出现头晕、恶心等症状时,立即转移至通风处,解开衣领,症状严重者送医治疗,同时封存可疑材料送检。 本方案通过系统化整合材料科学、气候适配技术及精细化施工工艺,确保潮州EPDM塑胶跑道达到国际田联认证标准,使用寿命≥8年,为运动者提供安全、环保、耐久的运动环境。施工过程中需严格执行各环节质量控制,强化过程记录与可追溯性,最终交付满足GB/T 22517.6-2023要求的精品工程。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
