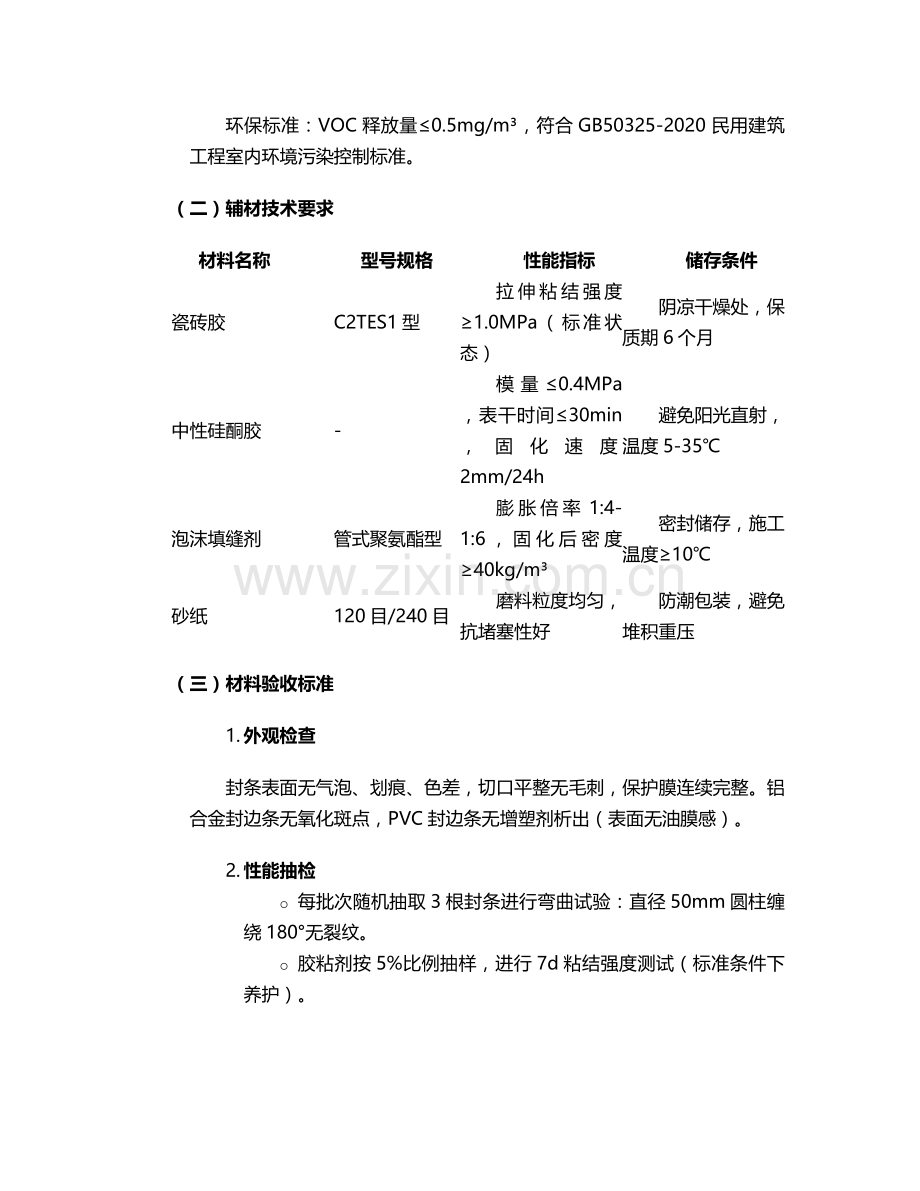

瓷砖封边条施工技术方案 一、材料准备与选型标准 (一)封边材料分类及适用范围 1. PVC材质封边条 技术参数:厚度8-10mm,宽度12-20mm,长度2.5m/根,表面光泽度≥60°,邵氏硬度65-75A。 适用场景:室内墙面、厨房台面等干燥区域,性价比突出,建议选用含抗氧剂配方产品,避免长期使用后泛黄。 施工限制:环境温度低于5℃时需采取预热措施,防止脆化开裂。 2. 铝合金封边条 技术参数:壁厚0.8-1.2mm,表面氧化膜厚度≥10μm,直角公差±0.5°,长度3m/根。 适用场景:卫生间、阳台等潮湿区域及儿童活动区,具备防撞、防水双重特性。 特殊要求:需配套专用不锈钢膨胀卡扣(直径5mm,间距≤300mm)。 3. ABS树脂封边条 技术参数:密度1.05-1.1g/cm³,断裂伸长率≥25%,维卡软化点≥90℃。 适用场景:高端装修项目、家具台面收边,修边后无白边现象,颜色一致性好。 环保标准:VOC释放量≤0.5mg/m³,符合GB50325-2020民用建筑工程室内环境污染控制标准。 (二)辅材技术要求 材料名称 型号规格 性能指标 储存条件 瓷砖胶 C2TES1型 拉伸粘结强度≥1.0MPa(标准状态) 阴凉干燥处,保质期6个月 中性硅酮胶 - 模量≤0.4MPa,表干时间≤30min,固化速度2mm/24h 避免阳光直射,温度5-35℃ 泡沫填缝剂 管式聚氨酯型 膨胀倍率1:4-1:6,固化后密度≥40kg/m³ 密封储存,施工温度≥10℃ 砂纸 120目/240目 磨料粒度均匀,抗堵塞性好 防潮包装,避免堆积重压 (三)材料验收标准 1. 外观检查 封条表面无气泡、划痕、色差,切口平整无毛刺,保护膜连续完整。铝合金封边条无氧化斑点,PVC封边条无增塑剂析出(表面无油膜感)。 2. 性能抽检 o 每批次随机抽取3根封条进行弯曲试验:直径50mm圆柱缠绕180°无裂纹。 o 胶粘剂按5%比例抽样,进行7d粘结强度测试(标准条件下养护)。 二、施工准备与作业条件 (一)基层处理工艺 1. 混凝土基层 表面平整度误差≤3mm/2m(2m靠尺检查),用2m铝合金靠尺配合塞尺检测。 空鼓率控制:采用小锤轻击法检查,空鼓面积≤5%,单点空鼓直径≤20mm。 处理措施:空鼓区域需凿除后用1:3水泥砂浆(掺5%防水剂)修补,养护7d。 2. 瓷砖边角预处理 45°倒角要求:采用台式瓷砖切割机加工,倒角深度为瓷砖厚度的1/2,角度偏差≤1°,边缘无崩边。 清洁要求:倒角后用240目砂纸打磨,去除毛刺,并用高压气枪清理粉尘。 (二)机具准备 序号 设备名称 数量 技术参数要求 1 激光投线仪 2台 精度±1mm/10m,360°旋转投射 2 手提砂轮机 3台 转速12000r/min,配80目砂轮片 3 真空吸尘器 2台 吸力≥20kPa,过滤精度0.3μm 4 热熔焊接机 1台 温控范围0~200℃,热风流量可调 5 橡胶锤 5把 锤头硬度50ShoreA 6 不锈钢靠尺 3把 2m长,直线度误差≤0.5mm (三)作业条件 1. 环境控制 施工环境温度5~35℃,相对湿度≤85%。通风不良区域设置轴流风机(风量≥500m³/h),周边设置警示带,非施工人员禁止进入。 2. 基层验收 基层已完成养护(混凝土≥28d,砂浆≥14d),表面含水率≤8%(使用CM-802型含水率测定仪检测)。 局部修补:用环氧砂浆填补凹陷(深度>5mm时分层施工,每层厚度≤10mm),养护时间≥7d。 三、主要施工工艺流程 (一)基层处理阶段 1. 测量放线 采用全站仪定位轴线,弹出封边控制线(墨线宽度≤1mm)。在阴阳角处设置50mm×50mm的控制方盒,确保转角方正度≤1mm/m。 2. 表面处理 o 粗磨:使用16目金刚石磨片研磨基层,露出新鲜混凝土面。 o 精磨:依次用36目、80目磨片递进研磨,表面粗糙度达到Ra2.5μm。 o 清洁:真空吸尘后,用异丙醇擦拭表面,去除油污及粉尘。 (二)封边施工阶段 工艺一:PVC封边条粘贴施工 1. 预铺定位 按排版图铺设封边条,预留10mm搭接宽度,使用重物(5kg/m²)临时固定。用壁纸刀切割封边条,切口与控制线偏差≤1mm,阴阳角处做45°斜切处理。 2. 胶粘剂施工 采用齿形刮板(梳齿深度3mm)涂抹瓷砖胶,涂布量0.8~1.2kg/m²。胶粘剂涂刷后晾置15~20min(以指触不粘手为准),禁止在漏涂、气泡处铺设封边条。 3. 铺贴压实 从中间向两侧推压封边条,使用50kg橡胶辊筒(速度1.5m/min)碾压,排出空气。边角处用专用压边器(宽度30mm)压实,确保粘结面积≥98%。 工艺二:铝合金封边条安装施工 1. 槽口切割 使用云石机(配金刚石锯片)切割基层槽口,深度=封边条高度+5mm,宽度=封边条厚度+2mm。槽内清理:用钢丝刷+高压气(0.6MPa)清除碎屑,确保无松动颗粒。 2. 锚固固定 钻孔植筋:间距300mm钻φ6mm孔,植入φ5mm不锈钢膨胀螺栓,锚固深度≥30mm。安装封边条:调整垂直度(偏差≤1mm/m)后,用M4自攻螺丝固定,螺丝间距≤200mm。 3. 缝隙填充 槽口与封边条间隙采用无收缩灌浆料填充,灌浆压力0.3MPa。表面抹平后覆盖养护膜,养护时间≥72h。 (三)接缝处理阶段 1. 热熔焊接 采用热风焊接法处理PVC封边条接缝,焊嘴温度180~200℃,行走速度1.2~1.5m/min。焊接完成后立即用圆滚压平焊道,焊瘤高度≤0.5mm。 2. 密封胶嵌缝 铝合金封边条接缝处打注中性硅酮胶,胶缝宽度8mm,深度6mm(形成2:3宽深比)。胶缝修整:使用专用刮板(角度45°)刮平,表面圆弧半径R=3mm。 四、质量控制措施 (一)关键控制点 1. 基层平整度控制 采用2m靠尺+塞尺检查,每50m²检测10点,合格率≥95%。局部偏差超限时,采用环氧腻子修补(配比:环氧树脂:石英砂=1:2)。 2. 粘结强度控制 每施工500m²做一组(3个)现场拉拔试验,测试值≥1.8MPa。胶粘剂搅拌采用电动搅拌机(转速600r/min),搅拌时间≥3min,确保无沉淀。 3. 接缝质量控制 o 焊接接缝:超声检测内部缺陷(检测频率100%),合格率100%。 o 密封胶施工:雨后24h检查无渗漏,-15℃低温试验无开裂。 (二)质量通病防治 质量问题 产生原因 防治措施 封边条起鼓 基层含水率超标 增设除湿机(湿度≤60%),延长晾置时间 收边条变形 固定点间距过大 加密螺丝至150mm,增加防倾覆支撑 胶缝开裂 密封胶配比错误 采用电子秤计量(精度±1g),严格按1:1配比 表面色差 材料批次不同 同一区域使用同一批次材料,施工前预排版 (三)验收标准 检验项目 允许偏差 检验方法 封边条直线度 2mm/2m 拉5m线,用钢直尺测量 接缝高低差 ≤0.3mm 塞尺检查 粘结牢固度 无空鼓 小锤轻击检查(全数检查) 表面平整度 3mm/2m 2m靠尺+塞尺 四、安全文明施工措施 (一)安全防护 1. 个人防护 强制佩戴"三宝":防静电安全帽(抗冲击性能≥5000N)、丁腈橡胶手套(耐化学品渗透时间≥30min)、护目镜(防紫外线+防冲击)。焊接作业配备焊接面罩(遮光号10-12),设置接火斗(防火棉厚度≥50mm)。 2. 临时用电 采用TN-S接零保护系统,配备30mA/0.1s漏电保护器。电动工具使用前进行绝缘测试(绝缘电阻≥2MΩ)。 (二)环境保护 1. 粉尘控制 研磨作业配备工业吸尘器(风量≥300m³/h),粉尘排放浓度≤2mg/m³。废料处理:切割废料分类存放,危险废物(废胶桶)交由有资质单位处置。 2. 噪音控制 高噪音设备(砂轮机)设置隔音罩,昼间噪音≤70dB,夜间禁止施工。合理安排工序,将切割作业集中在9:00-15:00进行。 (三)应急管理 1. 化学品泄漏处理 配备应急包:吸附棉(20kg)、中和剂(pH调节剂)、防爆铲。泄漏处置流程:围堵→吸附→中和→清理(参照GB/T29639-2020《生产经营单位生产安全事故应急预案编制导则》)。 2. 火灾应急预案 施工现场每50m设置2具4kg干粉灭火器,消防通道宽度≥3m。定期组织消防演练(每月1次),演练记录存档备查。 五、施工进度计划 (一)进度安排(以1000m²为例) 施工阶段 持续时间 关键节点 资源配置 基层处理 3d 平整度验收合格率≥95% 技工6人,研磨设备3台 材料铺设 5d 日铺设量≥200m² 技工10人,胶粘剂200kg 接缝处理 2d 焊接合格率100% 焊工3人,焊接机2台 成品保护 7d 养护期无损坏 普工2人,保护膜500m² (二)进度保障措施 1. 资源保障 备用设备:砂轮机、焊接机各1台,确保故障时30min内替换。材料储备量≥3d用量,避免断供。 2. 技术保障 每日召开技术交底会,对关键工序进行旁站监督。采用BIM技术模拟施工流程,提前发现碰撞问题。 六、成品保护与验收 (一)成品保护措施 1. 覆盖保护 铺设3mm厚EVA保护膜,接缝处用胶带密封。阳角处增设50mm宽木质护角,高度1.2m。 2. 养护管理 密封胶固化期间禁止踩踏,设置"固化养护中,禁止触碰"标识。养护期≥7d,温度低于10℃时延长至10d。 (二)验收流程 1. 分项验收 基层处理→材料铺设→接缝处理→成品保护,每道工序验收合格后方可进入下一道。 2. 竣工验收 提交材料合格证、检测报告、隐蔽工程记录等资料,组织建设单位、监理单位共同验收,验收合格后签署《封边工程验收单》。 本方案涵盖瓷砖封边条施工全流程技术要求,施工时需结合现场实际情况动态调整参数,确保工程质量符合设计标准。所有施工人员必须经过专项培训,考核合格后方可上岗作业。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
