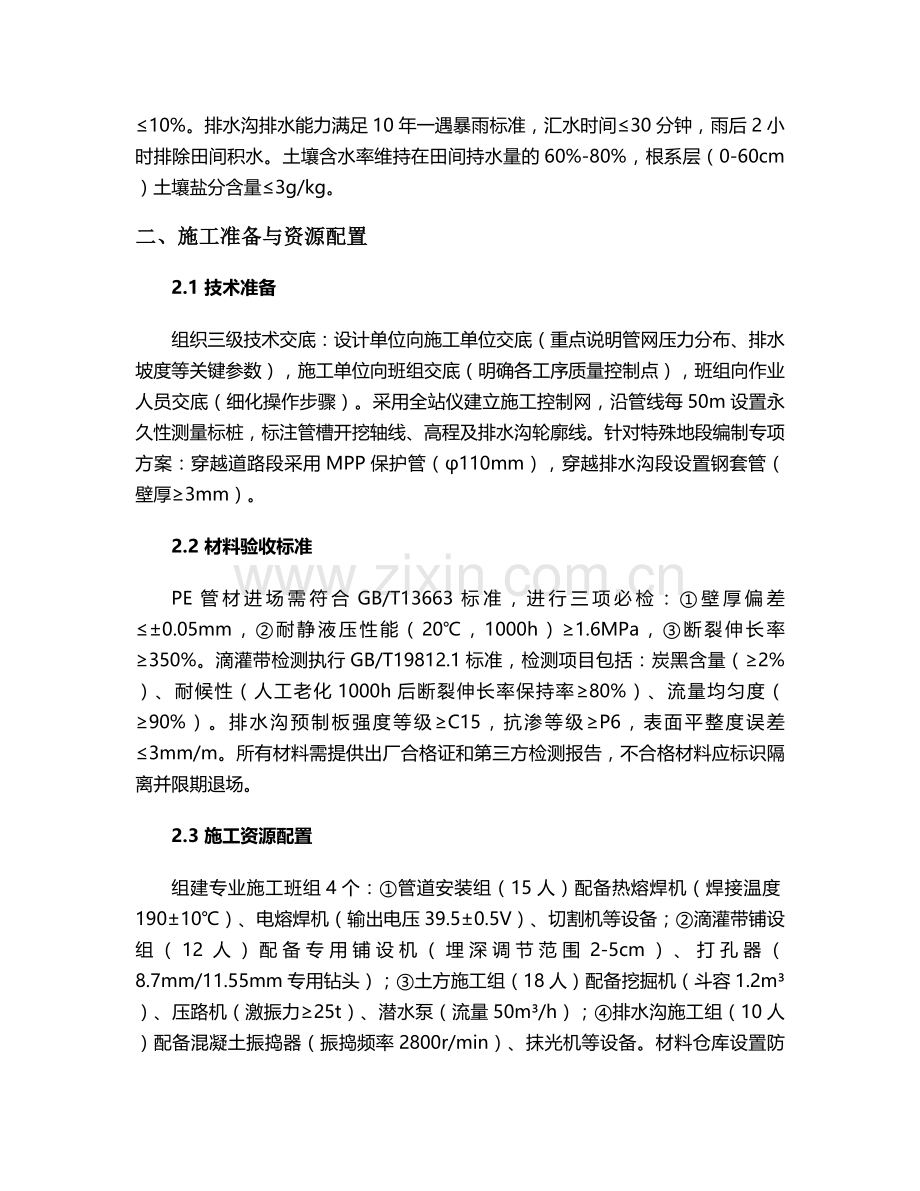

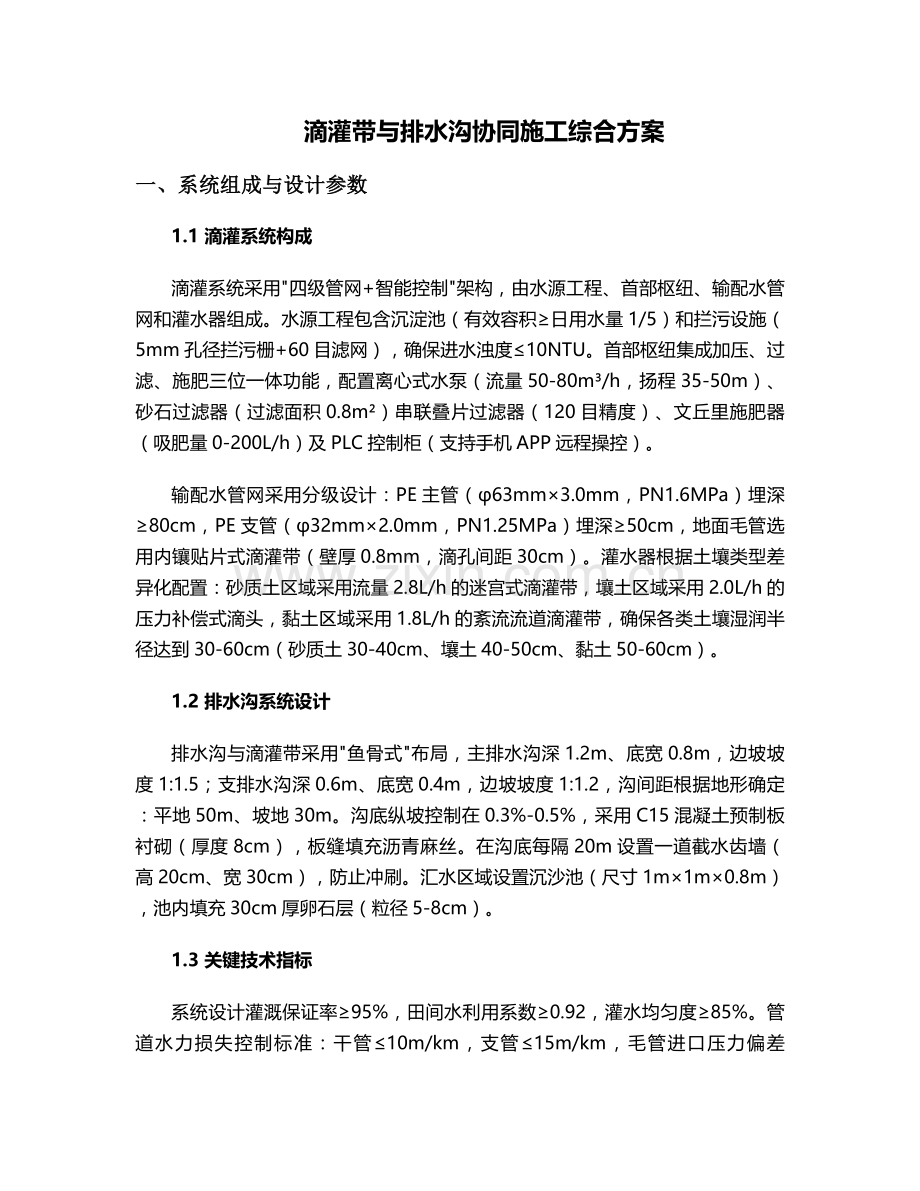

滴灌带与排水沟协同施工综合方案 一、系统组成与设计参数 1.1 滴灌系统构成 滴灌系统采用"四级管网+智能控制"架构,由水源工程、首部枢纽、输配水管网和灌水器组成。水源工程包含沉淀池(有效容积≥日用水量1/5)和拦污设施(5mm孔径拦污栅+60目滤网),确保进水浊度≤10NTU。首部枢纽集成加压、过滤、施肥三位一体功能,配置离心式水泵(流量50-80m³/h,扬程35-50m)、砂石过滤器(过滤面积0.8m²)串联叠片过滤器(120目精度)、文丘里施肥器(吸肥量0-200L/h)及PLC控制柜(支持手机APP远程操控)。 输配水管网采用分级设计:PE主管(φ63mm×3.0mm,PN1.6MPa)埋深≥80cm,PE支管(φ32mm×2.0mm,PN1.25MPa)埋深≥50cm,地面毛管选用内镶贴片式滴灌带(壁厚0.8mm,滴孔间距30cm)。灌水器根据土壤类型差异化配置:砂质土区域采用流量2.8L/h的迷宫式滴灌带,壤土区域采用2.0L/h的压力补偿式滴头,黏土区域采用1.8L/h的紊流流道滴灌带,确保各类土壤湿润半径达到30-60cm(砂质土30-40cm、壤土40-50cm、黏土50-60cm)。 1.2 排水沟系统设计 排水沟与滴灌带采用"鱼骨式"布局,主排水沟深1.2m、底宽0.8m,边坡坡度1:1.5;支排水沟深0.6m、底宽0.4m,边坡坡度1:1.2,沟间距根据地形确定:平地50m、坡地30m。沟底纵坡控制在0.3%-0.5%,采用C15混凝土预制板衬砌(厚度8cm),板缝填充沥青麻丝。在沟底每隔20m设置一道截水齿墙(高20cm、宽30cm),防止冲刷。汇水区域设置沉沙池(尺寸1m×1m×0.8m),池内填充30cm厚卵石层(粒径5-8cm)。 1.3 关键技术指标 系统设计灌溉保证率≥95%,田间水利用系数≥0.92,灌水均匀度≥85%。管道水力损失控制标准:干管≤10m/km,支管≤15m/km,毛管进口压力偏差≤10%。排水沟排水能力满足10年一遇暴雨标准,汇水时间≤30分钟,雨后2小时排除田间积水。土壤含水率维持在田间持水量的60%-80%,根系层(0-60cm)土壤盐分含量≤3g/kg。 二、施工准备与资源配置 2.1 技术准备 组织三级技术交底:设计单位向施工单位交底(重点说明管网压力分布、排水坡度等关键参数),施工单位向班组交底(明确各工序质量控制点),班组向作业人员交底(细化操作步骤)。采用全站仪建立施工控制网,沿管线每50m设置永久性测量标桩,标注管槽开挖轴线、高程及排水沟轮廓线。针对特殊地段编制专项方案:穿越道路段采用MPP保护管(φ110mm),穿越排水沟段设置钢套管(壁厚≥3mm)。 2.2 材料验收标准 PE管材进场需符合GB/T13663标准,进行三项必检:①壁厚偏差≤±0.05mm,②耐静液压性能(20℃,1000h)≥1.6MPa,③断裂伸长率≥350%。滴灌带检测执行GB/T19812.1标准,检测项目包括:炭黑含量(≥2%)、耐候性(人工老化1000h后断裂伸长率保持率≥80%)、流量均匀度(≥90%)。排水沟预制板强度等级≥C15,抗渗等级≥P6,表面平整度误差≤3mm/m。所有材料需提供出厂合格证和第三方检测报告,不合格材料应标识隔离并限期退场。 2.3 施工资源配置 组建专业施工班组4个:①管道安装组(15人)配备热熔焊机(焊接温度190±10℃)、电熔焊机(输出电压39.5±0.5V)、切割机等设备;②滴灌带铺设组(12人)配备专用铺设机(埋深调节范围2-5cm)、打孔器(8.7mm/11.55mm专用钻头);③土方施工组(18人)配备挖掘机(斗容1.2m³)、压路机(激振力≥25t)、潜水泵(流量50m³/h);④排水沟施工组(10人)配备混凝土振捣器(振捣频率2800r/min)、抹光机等设备。材料仓库设置防雨棚(面积200㎡),PE管材存放采用专用支架(层高≤1.5m,层数≤3层),滴灌带卷盘水平放置(堆叠高度≤2层)。 三、主要施工流程 3.1 测量放样与场地平整 采用全站仪按"先整体后局部"原则放样,滴灌带管道轴线偏差≤50mm,排水沟轴线偏差≤100mm。场地平整执行"三平一通"标准:地表平整度误差≤5cm,土壤压实度达到85%(环刀法检测),清除30cm深度内的石块、树根等障碍物。在施工区域周边开挖截水沟(深50cm、宽40cm),每隔100m设置集水井(直径80cm、深1.2m),配备潜水泵排水。 3.2 管槽与排水沟开挖 管槽开挖采用"机械为主、人工为辅"方式,干管槽底宽80cm、支管槽底宽60cm,槽底平整度误差≤5cm。开挖土料堆放于槽边1m以外,堆放高度≤1.5m。特殊土壤处理:砂质土区槽底铺设20cm厚级配砂石垫层(粒径5-10mm),黏质土区铺设10cm厚中粗砂垫层。排水沟开挖采用定型模板控制几何尺寸,沟底设置30cm×20cm的临时排水沟,确保施工期间无积水。 3.3 滴灌系统安装 管道连接:PE管热熔连接前需铣削管端(切削面与轴线垂直度≤0.5°),加热时间按公式T=(壁厚×10)秒控制(φ63mm管加热时间45秒),对接压力0.15MPa,保压冷却时间≥30分钟。承插连接时插口加工30°坡口,涂抹专用粘合剂后轴向插入,保持180N推力持续15分钟。 滴灌带铺设:采用机械铺设与人工辅助结合,沙质土区埋深4-5cm,黏壤土区埋深2-3cm,铺设张力控制在10-15N(防止过度拉伸)。滴灌带与支管连接采用旁通阀,打孔后需清除孔壁塑料残屑,旁通阀安装时加设丁腈橡胶密封圈(硬度60±5 Shore A)。 首部安装:水泵基础采用C25混凝土(尺寸1.2m×1.0m×0.8m),预埋M16地脚螺栓(外露长度50mm)。过滤器安装前进行反冲洗测试(流量≥设计流量1.2倍),施肥器与主管间设置止回阀(压力等级1.6MPa),压力表量程为设计压力的1.5倍(精度等级1.5级)。 3.4 排水沟施工 基底处理采用"三夯一验"工艺:机械初夯(压实度≥85%)→洒水湿润(含水率18%-22%)→人工精夯(压实度≥90%)→环刀取样检测。预制板铺设前先铺2cm厚M10水泥砂浆找平层,板缝宽度控制在10-15mm,填充沥青麻丝后用M10水泥砂浆勾缝。沟侧回填采用"分层夯实法",每层虚铺厚度20cm,压实度≥93%,回填土中粒径>5cm的石块含量≤5%。 3.5 系统调试与冲洗 分三级冲洗流程:①干管冲洗:开启末端阀门,以设计流量1.5倍冲洗30分钟,直至出水浊度≤5NTU;②支管冲洗:关闭干管阀门,单支冲洗15分钟,每30分钟轮换;③滴灌带冲洗:打开尾端堵头,在0.1MPa压力下冲洗5分钟,确保每个滴头出水通畅。压力试验分两步进行:①强度试验:升至设计压力1.5倍(但≤1.2MPa),保压1小时,压力降≤0.05MPa;②严密性试验:降至工作压力保压2小时,渗漏量≤0.2L/(m·h)。 四、质量验收规范 4.1 主控项目验收 管道工程:采用电火花检测仪(电压30kV)对PE管进行100%检测,无击穿现象。接口处进行气压试验(0.6MPa),保压30分钟压力降≤0.02MPa。随机抽取2%的接口进行解剖检查,热熔对接的熔接环宽度应为管材壁厚的1.2-1.5倍。 滴灌带性能:按"每批次随机抽取3卷,每卷截取10个试样"的标准检测,流量变异系数≤7%,同一支管滴头流量偏差≤10%。在实验室条件下(25℃,0.15MPa)测试滴头流量,流态指数m≤0.2。 排水沟工程:沟底高程偏差≤±20mm,轴线位移≤50mm,混凝土预制板铺设平整度≤5mm/2m。进行通水试验时,水流速度≥0.6m/s,无淤积、冲刷现象。 4.2 一般项目验收 管槽回填应分层夯实,管顶50cm范围内采用人工夯实,压实度≥85%。回填后管顶覆土应高于地面10cm,经自然沉降后与地面平齐。排水沟两岸植被恢复率≥90%,采用狗牙根与紫花苜蓿混播(比例7:3),固坡效果良好。系统运行时,水泵噪声≤85dB(距设备1m处测量),过滤器进出口压力差≤25kPa,灌溉水利用系数≥0.92。 五、安全与环保措施 5.1 施工安全管控 建立"三级安全管理体系":项目经理→安全员→班组长,每日开展"三查"(查思想、查隐患、查纪律)。临时用电执行"三相五线制",配电箱安装剩余电流保护器(动作电流≤30mA,动作时间≤0.1s),电缆埋深≥50cm或架空敷设(高度≥2.5m)。机械作业时,挖掘机回转半径内严禁站人,管槽开挖深度超过3m时设置1.2m高防护栏杆(间距≤2m设立杆)。热熔焊接作业配备灭火器材(2个4kg干粉灭火器),操作人员佩戴耐高温手套和护目镜。 5.2 环境保护措施 施工期设置"四防"设施:①沉淀池(三级,总容积50m³)处理施工废水;②车辆冲洗平台(配备高压水枪);③垃圾分拣站(可回收/不可回收分类);④扬尘监测仪(PM10实时监控)。废弃PE管材回收率≥95%,过滤器滤芯由厂家回收处理,严禁现场焚烧。施工完成后进行土地复垦,表土剥离厚度≥30cm单独堆放,复垦后土壤有机质含量≥1.5%。 六、运行维护规程 6.1 日常运维要求 制定"三定"巡检制度:定时(每日早8点、晚6点)、定岗(每500m管网1个责任人)、定项(压力、流量、滴头状态)。每周进行过滤器反冲洗(当压差>0.07MPa时立即冲洗),每月校准压力表(误差超过1.5%及时更换)。滴灌带冬季回收前需冲洗3次,晾干后在0-30℃干燥环境下存放,堆叠高度≤2层。 6.2 季节性维护 春季维护:检查管道冻融情况,进行系统试压(工作压力下保压2小时),更换老化密封件(使用年限超过2年的胶圈必须更换)。清理排水沟内枯枝落叶,检查预制板勾缝完好性,修补破损部位。 夏季维护:每半月向蓄水池投加硫酸铜(浓度0.5ppm)抑制藻类生长,高温时段(气温>35℃)缩短灌溉时间20%。排水沟增设临时抽水泵(流量30m³/h),应对集中降雨。 秋季维护:灌溉结束后彻底冲洗系统,排放管道存水,拆卸水泵进行解体保养(更换润滑油、检查叶轮磨损)。对排水沟进行清淤,淤泥含水率降至60%以下方可外运处理。 6.3 故障应急处理 滴头堵塞:物理冲洗(0.15MPa压力反向冲洗)→化学清洗(0.5%盐酸溶液浸泡2小时)→生物处理(10ppm酶制剂循环冲洗)。建立堵塞预警机制,当过滤器压差日增超过0.02MPa时启动预警。 管道破裂:小口径(φ≤32mm)采用专用抢修节(不锈钢材质),大口径(φ>32mm)采用热熔对接修补。抢修时间控制:支管≤2小时,主管≤4小时,确保农田停水时间不超过一个灌溉周期。 排水不畅:临时增设潜水泵(扬程≥8m),清理排水沟内堵塞物。对淤积严重段采用高压水枪冲洗(压力≥15MPa),恢复设计过流能力。 七、施工组织计划 本工程采用"四段流水施工法",总工期控制在45天内:①准备阶段(5天):完成图纸会审、材料进场、测量放样;②地下工程阶段(15天):管槽开挖、排水沟基底处理、管道安装;③地面工程阶段(15天):滴灌带铺设、排水沟衬砌、设备安装;④调试验收阶段(10天):系统冲洗、压力试验、竣工验收。关键线路为:管槽开挖→管道安装→压力试验→系统调试,设置3个质量控制点:①PE管热熔连接(第8天检查);②滴灌带铺设(第20天检查);③系统联合调试(第40天验收)。 劳动力配置实行"动态管理":高峰期(第10-25天)投入总人数55人,其中管理人员8人、技术工人22人、普工25人。主要材料需提前7天进场,PE管材储备量≥总用量的120%,滴灌带按不同规格单独存放,做好防潮、防晒措施。施工期间每周召开进度协调会,对滞后工序采取"增加作业面、延长有效工时"等赶工措施,确保关键线路工期不延误。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
