资源描述

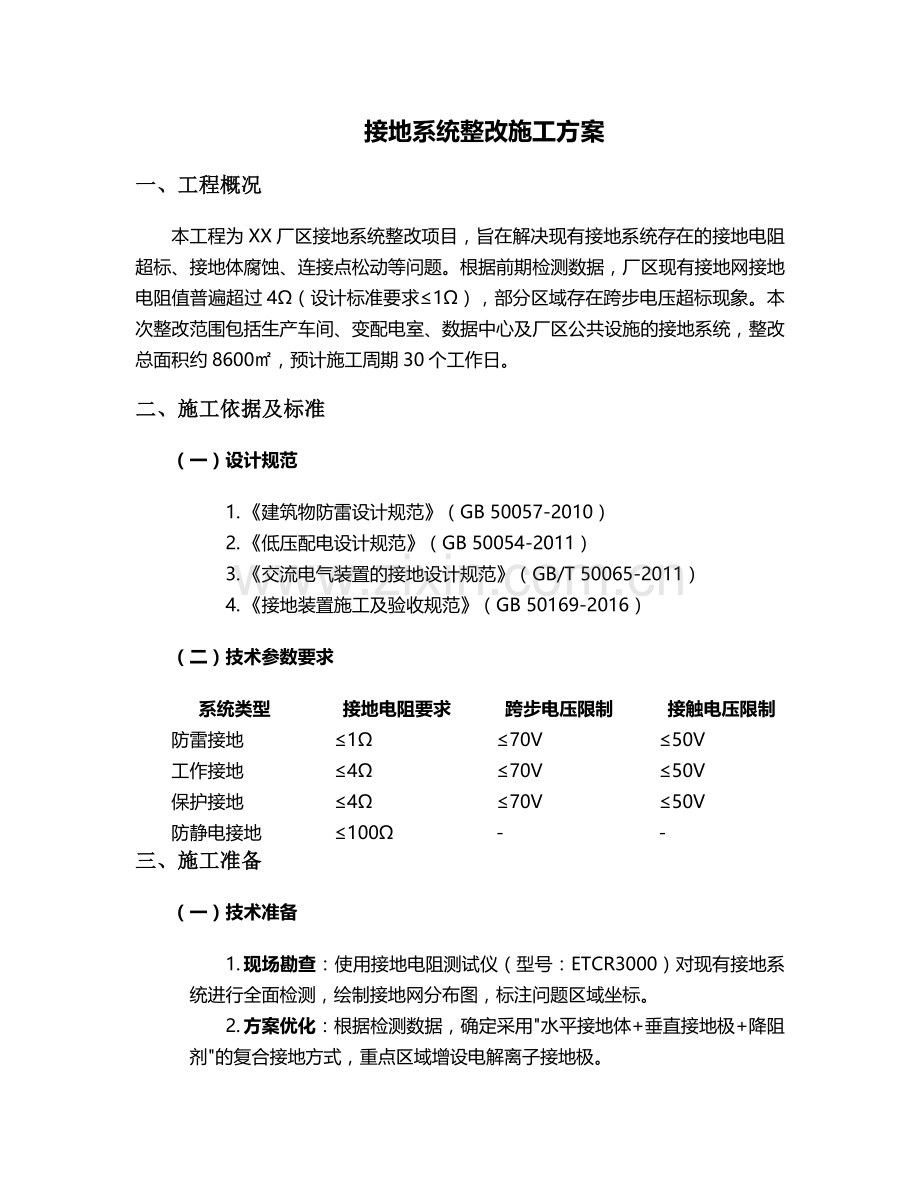

接地系统整改施工方案
一、工程概况
本工程为XX厂区接地系统整改项目,旨在解决现有接地系统存在的接地电阻超标、接地体腐蚀、连接点松动等问题。根据前期检测数据,厂区现有接地网接地电阻值普遍超过4Ω(设计标准要求≤1Ω),部分区域存在跨步电压超标现象。本次整改范围包括生产车间、变配电室、数据中心及厂区公共设施的接地系统,整改总面积约8600㎡,预计施工周期30个工作日。
二、施工依据及标准
(一)设计规范
1. 《建筑物防雷设计规范》(GB 50057-2010)
2. 《低压配电设计规范》(GB 50054-2011)
3. 《交流电气装置的接地设计规范》(GB/T 50065-2011)
4. 《接地装置施工及验收规范》(GB 50169-2016)
(二)技术参数要求
系统类型
接地电阻要求
跨步电压限制
接触电压限制
防雷接地
≤1Ω
≤70V
≤50V
工作接地
≤4Ω
≤70V
≤50V
保护接地
≤4Ω
≤70V
≤50V
防静电接地
≤100Ω
-
-
三、施工准备
(一)技术准备
1. 现场勘查:使用接地电阻测试仪(型号:ETCR3000)对现有接地系统进行全面检测,绘制接地网分布图,标注问题区域坐标。
2. 方案优化:根据检测数据,确定采用"水平接地体+垂直接地极+降阻剂"的复合接地方式,重点区域增设电解离子接地极。
3. 图纸会审:组织电气工程师、施工员进行图纸会审,明确接地体敷设路径、连接方式及防腐处理要求。

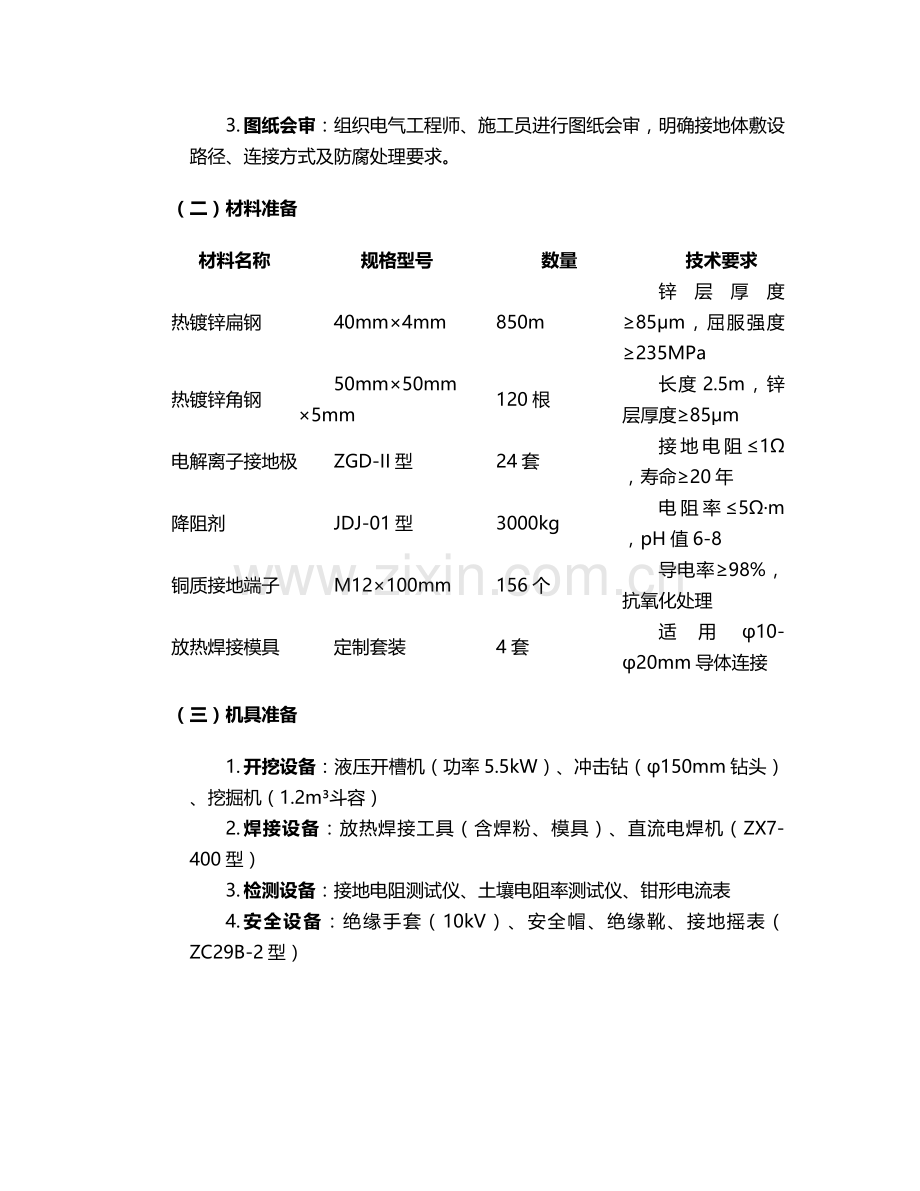

(二)材料准备
材料名称
规格型号
数量
技术要求
热镀锌扁钢
40mm×4mm
850m
锌层厚度≥85μm,屈服强度≥235MPa
热镀锌角钢
50mm×50mm×5mm
120根
长度2.5m,锌层厚度≥85μm
电解离子接地极
ZGD-II型
24套
接地电阻≤1Ω,寿命≥20年
降阻剂
JDJ-01型
3000kg
电阻率≤5Ω·m,pH值6-8
铜质接地端子
M12×100mm
156个
导电率≥98%,抗氧化处理
放热焊接模具
定制套装
4套
适用φ10-φ20mm导体连接
(三)机具准备
1. 开挖设备:液压开槽机(功率5.5kW)、冲击钻(φ150mm钻头)、挖掘机(1.2m³斗容)
2. 焊接设备:放热焊接工具(含焊粉、模具)、直流电焊机(ZX7-400型)
3. 检测设备:接地电阻测试仪、土壤电阻率测试仪、钳形电流表
4. 安全设备:绝缘手套(10kV)、安全帽、绝缘靴、接地摇表(ZC29B-2型)
四、施工流程及工艺
(一)施工流程图
graph TD
A[施工准备] --> B[场地清理]
B --> C[接地体沟槽开挖]
C --> D[垂直接地极植入]
D --> E[水平接地体敷设]
E --> F[导体连接]
F --> G[降阻剂填充]
G --> H[土方回填]
H --> I[接地端子安装]
I --> J[系统测试]
J --> K[防腐处理]
K --> L[验收交付]
(二)关键施工工艺
1. 接地体沟槽开挖
· 开挖尺寸:主接地网沟槽宽0.5m、深0.8m,支线沟槽宽0.4m、深0.6m,拐角处挖成圆弧状(半径≥0.5m)
· 土壤处理:若遇岩石层,采用爆破法开挖(由专业爆破公司实施),回填时更换为细土与降阻剂混合物(比例1:1)
· 安全防护:沟槽两侧设置警示标志,深度超过1.2m时进行放坡处理(坡度1:0.5),夜间悬挂红灯警示
2. 垂直接地极施工
1. 定位钻孔:使用地质雷达探测地下管线,确定钻孔位置,采用冲击钻钻孔(孔径150mm,孔深3.0m)
2. 植入接地极:将2.5m长镀锌角钢(或离子接地极)垂直植入孔内,顶部距地面0.8m
3. 间距要求:垂直接地极间距≥5m(为极长2倍),呈梅花形布置
3. 水平接地体敷设
· 敷设方式:采用40×4mm热镀锌扁钢,平铺于沟槽底部,与垂直接地极采用放热焊接连接
· 连接工艺:水平接地体搭接长度≥100mm,三面施焊;T型连接采用专用模具放热焊接,焊点搭接长度≥60mm
· 特殊处理:穿越道路及建筑物基础时,需穿φ100mm镀锌钢管保护,钢管两端做密封处理
4. 降阻处理工艺
1. 降阻剂敷设:
o 水平接地体:包裹降阻剂厚度≥50mm,呈半圆柱形敷设
o 垂直接地极:采用套管式灌注,降阻剂水灰比1:0.8,分层夯实
2. 离子接地极安装:
o 钻孔直径200mm,深度3.5m,填入专用回填料
o 引出线采用35mm²铜缆,穿PVC管保护至接地汇流排
5. 焊接工艺要求
· 放热焊接:
1. 模具预热至80℃,放入焊粉(纯度≥99.9%)
2. 点火引燃,待反应完成(约20秒)后冷却30秒拆模
3. 焊点表面应光滑无气孔,抗拉强度≥390MPa
· 防腐处理:
1. 焊点冷却后,清除表面氧化物,涂刷防锈漆(厚度≥60μm)
2. 外包3层防腐胶带(内层沥青胶带,外层PVC胶带)
五、质量控制措施
(一)材料质量控制
1. 材料进场实行"三检制"(检验合格证、外观质量、性能测试),降阻剂需提供第三方检测报告
2. 热镀锌钢材表面不得有裂纹、起皮现象,锌层附着力测试采用划格法,脱落面积≤5%
3. 电解离子接地极需进行密封性能测试,在0.3MPa水压下保持30分钟无渗漏
(二)施工过程控制
1. 测量控制:
o 采用全站仪进行接地体定位放线,偏差控制在±50mm以内
o 水平接地体敷设坡度≤0.5%,确保排水通畅
2. 焊接质量:
o 每批次焊接进行3组拉力试验,抗拉强度≥370MPa
o 焊点采用X光探伤检测,合格率需达到100%
3. 降阻效果:
o 分层回填时,每层夯实度≥93%(环刀法检测)
o 降阻剂敷设后,需浇水养护3天,保持土壤含水率≥25%
(三)测试验收标准
1. 接地电阻测试:
o 使用四极法测量,测试点布置间距≥20m
o 雨后24小时内不进行测试,确保数据准确性
o 系统接地电阻值需≤1Ω,独立接地体之间阻值差≤50%
2. 跨步电压测试:
o 在接地网边缘20m范围内,每2m设置测试点
o 通入10A测试电流,跨步电压(0.8m间距)≤70V
3. 连接可靠性:
o 采用0.1Ω微欧表测试连接点电阻,≤50mΩ为合格
o 进行10kV耐压试验,持续1分钟无击穿现象
六、安全文明施工
(一)安全防护措施
1. 电气安全:
o 施工用电采用TN-S系统,设置三级配电两级保护
o 临时接地线截面积≥25mm²,接地电阻≤4Ω
o 焊接作业时,设专人监护,配备2个8kg干粉灭火器
2. 地下设施保护:
o 施工前联系市政部门获取地下管线图纸,采用人工探坑(深度1.2m)确认
o 机械开挖时,保留300mm人工清理层,避免损伤地下管线
3. 高空作业:
o 登高作业(≥2m)需搭设脚手架或使用高空作业车
o 安全带固定点承重能力≥15kN,采用双钩五点式安全带
(二)文明施工要求
1. 材料堆放有序,设置防雨棚(高度≥2.5m),标识牌清晰(含规格、数量、检验状态)
2. 施工渣土日产日清,运输车辆覆盖篷布,出场前冲洗轮胎
3. 夜间施工噪声控制在55dB以下,强光照明需设置遮光罩,避免扰民
(三)应急预案
1. 触电事故应急:
o 现场配备急救箱(含除颤仪),电工持特种作业证上岗
o 制定触电急救流程,每季度组织演练,确保3分钟内启动应急响应
2. 坍塌事故处理:
o 沟槽开挖深度≥2m时,设置边坡监测点(间距5m),监测频率2次/天
o 配备应急沙袋(200袋)及支护器材,发生坍塌时立即启动边坡加固预案
七、施工进度计划
施工阶段
起止时间
工期(天)
关键节点工作
准备阶段
第1-3天
3
材料进场检验、技术交底
沟槽开挖
第4-8天
5
完成850m沟槽开挖
接地体安装
第9-18天
10
垂直接地极植入、水平敷设
焊接及降阻处理
第19-24天
6
完成所有焊点焊接、降阻剂填充
回填及测试
第25-28天
4
土方回填、接地电阻测试
验收整改
第29-30天
2
问题整改、竣工资料整理
八、验收标准及流程
(一)验收标准
1. 隐蔽工程验收:
o 接地体埋深≥0.8m,间距偏差≤100mm
o 降阻剂敷设厚度≥设计值的95%
2. 分项工程验收:
o 焊接点合格率100%,防腐处理符合设计要求
o 接地电阻值≤1Ω(90%测试点达到设计值)
3. 竣工验收:
o 接地系统示意图、测试报告、隐蔽工程记录齐全
o 系统运行稳定,无异常发热现象
(二)验收流程
1. 施工单位自检合格后提交验收申请
2. 监理工程师组织初验,重点检查隐蔽工程记录
3. 第三方检测机构进行接地电阻、跨步电压测试
4. 组织设计、监理、业主进行竣工验收,签署验收证书
九、售后服务及维护
(一)质保期服务
1. 提供2年免费质保,质保期内每季度进行一次接地电阻检测
2. 建立维护档案,记录每次检测数据及维护内容
(二)定期维护计划
维护周期
维护内容
技术要求
每半年
接地电阻测试
测试值≤1.2Ω
每年
连接点紧固检查
连接电阻≤50mΩ
每3年
降阻剂补充
根据测试数据确定补充量
(三)应急响应
接到故障通知后,2小时内响应,市区24小时内到达现场处理,偏远地区48小时内到达。
十、附件清单
1. 接地系统设计施工图纸
2. 主要材料出厂合格证及检测报告
3. 隐蔽工程验收记录
4. 接地电阻测试报告
5. 施工安全技术交底记录
6. 竣工图及系统示意图
本方案针对XX厂区接地系统实际情况制定,施工过程中需严格遵守相关规范,确保接地系统安全可靠运行。施工单位应根据现场实际情况动态调整施工参数,重大变更需经设计单位确认后方可实施。
