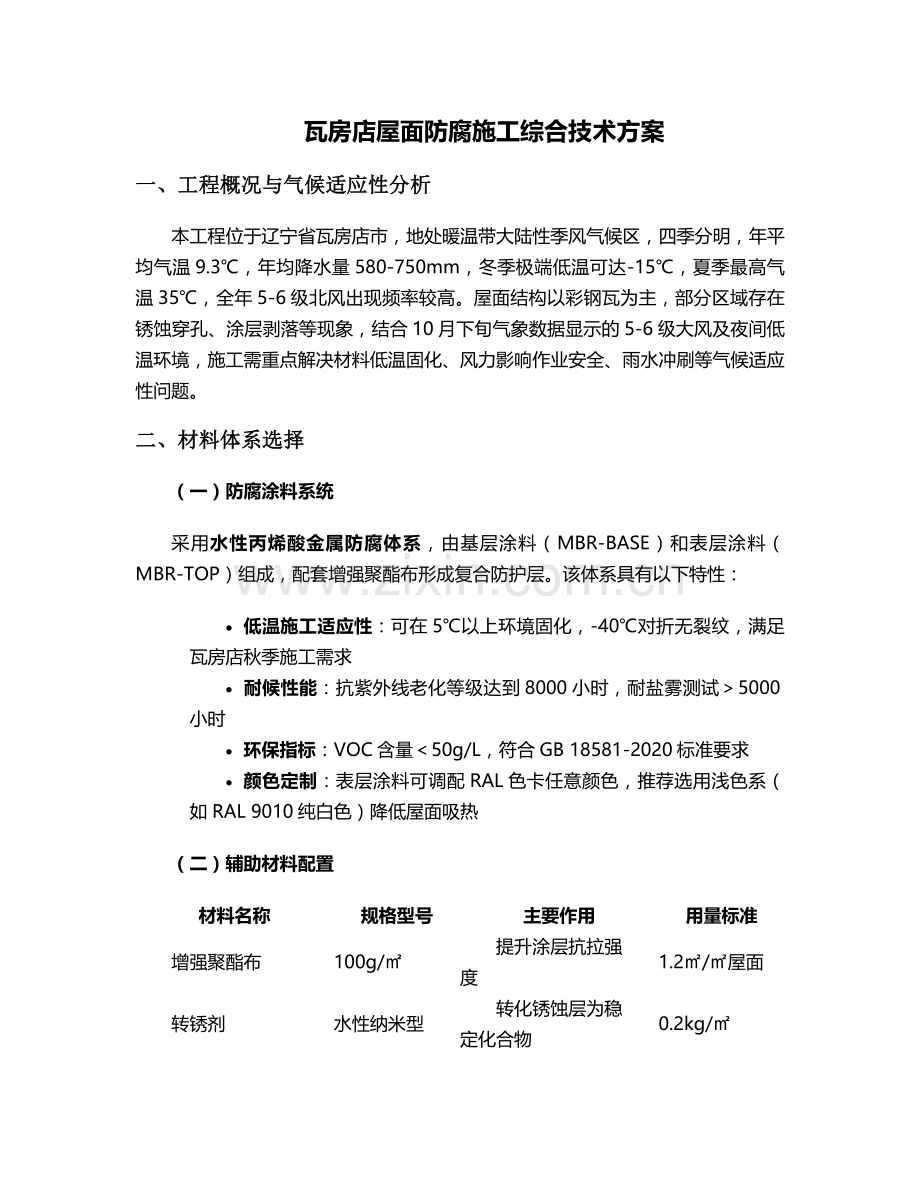

瓦房店屋面防腐施工综合技术方案
一、工程概况与气候适应性分析

本工程位于辽宁省瓦房店市,地处暖温带大陆性季风气候区,四季分明,年平均气温9.3℃,年均降水量580-750mm,冬季极端低温可达-15℃,夏季最高气温35℃,全年5-6级北风出现频率较高。屋面结构以彩钢瓦为主,部分区域存在锈蚀穿孔、涂层剥落等现象,结合10月下旬气象数据显示的5-6级大风及夜间低温环境,施工需重点解决材料低温固化、风力影响作业安全、雨水冲刷等气候适应性问题。
二、材料体系选择
(一)防腐涂料系统
采用水性丙烯酸金属防腐体系,由基层涂料(MBR-BASE)和表层涂料(MBR-TOP)组成,配套增强聚酯布形成复合防护层。该体系具有以下特性:
· 低温施工适应性:可在5℃以上环境固化,-40℃对折无裂纹,满足瓦房店秋季施工需求
· 耐候性能:抗紫外线老化等级达到8000小时,耐盐雾测试>5000小时
· 环保指标:VOC含量<50g/L,符合GB 18581-2020标准要求
· 颜色定制:表层涂料可调配RAL色卡任意颜色,推荐选用浅色系(如RAL 9010纯白色)降低屋面吸热
(二)辅助材料配置
材料名称
规格型号
主要作用
用量标准
增强聚酯布
100g/㎡
提升涂层抗拉强度
1.2㎡/㎡屋面
转锈剂
水性纳米型
转化锈蚀层为稳定化合物
0.2kg/㎡
环氧腻子
双组分
修补深度>0.5mm的锈蚀凹坑
0.3kg/㎡
界面剂
水性硅酸盐
提高旧涂层附着力
0.15kg/㎡
三、施工准备工作
(一)气候窗口选择
根据中央气象台10月下旬预报,筛选出三个连续晴好时段作为施工窗口期:
1. 第一阶段(10月24日-25日):晴转多云,气温12-15℃,风力4-5级
2. 第二阶段(10月28日-30日):晴,气温7-14℃,风力<3级
3. 应急备选期(11月5日-7日):需关注后期气象预警调整
(二)设备与安全防护配置
1. 施工设备:
o 无气喷涂机(功率≥3kW,工作压力15-20MPa)
o 电动除锈机(配套80目钢丝轮与36目砂纸盘)
o 热风枪(温度可调0-600℃)
o 测厚仪(精度±1μm)、湿度计(量程0-100%RH)
2. 安全设施:
o 防风安全绳(承重≥22kN)
o 防滑作业平台(配备防风缆绳固定装置)
o 临时挡风屏障(2m高×3m宽,聚乙烯材质)
o 四合一气体检测仪(检测范围:O2/CO/H2S/可燃气体)
四、施工工艺流程
(一)基层处理阶段(窗口期第一阶段首日)
1. 表面清理:
o 采用分区作业法,将屋面划分为5m×5m的作业单元
o 先用工业吸尘器清除表面浮尘,再用高压水枪(8MPa压力)冲洗油污
o 对采光板、通风器等易损部件进行遮蔽保护
2. 除锈工艺:
o 轻度锈蚀区(锈蚀面积<30%):电动钢丝轮打磨至St3级,表面露出金属光泽
o 中度锈蚀区(30%≤锈蚀面积<70%):36目砂纸盘除锈至Sa2级,表面粗糙度50-80μm
o 重度锈蚀区(锈蚀面积≥70%):喷砂处理(石英砂粒径0.5-1mm)达到Sa2.5级
o 关键控制点:除锈后6小时内必须完成底漆施工,遇突发降雨立即用防雨布遮盖
3. 缺陷修复:
o 用环氧腻子修补直径>5mm的锈蚀孔洞,实干后进行二次打磨
o 对彩钢瓦搭接缝处的密封胶进行更换,采用耐候性硅酮胶(位移能力±25%)
(二)防腐涂层施工(窗口期第一阶段次日至第二阶段)
1. 转锈处理:
o 对除锈后的表面喷涂转锈剂,保持湿润15分钟
o 用尼龙刷轻刷转化后的锈蚀层,形成黑色保护膜
2. 底漆施工:
o 采用无气喷涂机,喷嘴口径0.43mm,喷涂距离30-40cm
o 湿膜厚度控制在80-100μm,干膜厚度35-45μm
o 施工温度低于10℃时,开启热风枪(调至40℃)对基材预热
3. 增强层铺设:
o 在底漆表干后(25℃/4小时,10℃/8小时)立即铺设聚酯布
o 采用半搭接法(搭接宽度50mm),用刮板排除气泡
o 对屋脊、檐口等复杂部位进行双层加强处理
4. 面漆施工:
o 分两道喷涂,第一道干膜厚度40μm,第二道30μm
o 两道间隔时间≥12小时(25℃条件),低温环境适当延长
o 边角部位采用50mm宽小毛刷手工补涂,确保无漏涂
(三)质量验收阶段
1. 外观检查:涂层连续均匀,无流挂、针孔、橘皮等缺陷
2. 厚度检测:每100㎡取3个检测点,干膜总厚度≥120μm
3. 附着力测试:划格法测试附着力≥2级(GB/T 9286-1998)
4. 电火花检测:采用2500V检测仪,以30mm/s速度扫描,无击穿现象
五、气候适应性施工保障措施
(一)大风天气应对
1. 当风力≥5级时,立即停止高空作业,固定所有松散材料
2. 喷涂作业时设置三级挡风屏障:
o 一级:屋面周边设置2m高防风网
o 二级:作业区周边架设临时挡风板
o 三级:喷涂机配备防风导流罩
(二)低温施工调整
1. 材料预热:将涂料置于25℃恒温车间预热24小时
2. 固化加速:当施工温度在5-10℃时,添加2%专用低温固化剂
3. 延长养护期:标准养护期7天(25℃),10℃时延长至14天
(三)雨水防护预案
1. 配备应急防雨系统:
o 200㎡防雨布(厚度≥0.3mm)
o 10套快速夹具(用于紧急覆盖)
o 便携式抽水泵(流量50L/min)
2. 雨后处理流程:
o 待基层含水率<8%(用湿度计检测)
o 用热风枪(60℃)干燥接缝处
o 对返锈部位重新进行局部除锈
六、安全文明施工管理
(一)高空作业防护
1. 全员配备双钩安全带,实行"一人一监护"制度
2. 屋面设置生命安全绳系统:沿屋脊固定Φ12mm钢丝绳,配备滑动安全锁
3. 作业人员每日进行酒精测试,禁止酒后上岗
(二)防火防爆管理
1. 施工现场设置2个移动灭火器箱(每组含2具4kg干粉灭火器+1具3L水基灭火器)
2. 涂料库房与作业区保持≥30m距离,通风良好,温度控制在5-35℃
(三)环保措施
1. 施工废水经三级沉淀(沉淀池尺寸1m×1m×1.2m)后排放
2. 废弃涂料桶统一回收,交由有资质单位处置
3. 噪声控制:昼间≤70dB,夜间禁止施工(22:00-6:00)
七、质量保修与后期维护
(一)保修承诺
1. 整体工程保修期5年,其中涂层防腐蚀性能质保期10年
2. 建立数字化档案:对每个作业区拍摄施工前、中、后照片(像素≥2000万)
(二)维护计划
1. 日常维护(每季度):
o 清除屋面杂物、落叶
o 检查排水系统通畅性
2. 专业检测(每年春季):
o 涂层厚度检测
o 附着力抽样测试
o 电位差检测(评估锈蚀风险)
3. 延寿处理(第8年):
o 整体清洗后喷涂一道表层维护涂料(干膜厚度20μm)
八、施工进度计划
施工阶段
工作内容
计划工期
关键节点
准备阶段
材料进场检验、设备调试
3天
材料复检报告出具
基层处理
清理、除锈、缺陷修复
4天
Sa2.5级除锈验收
涂层施工
底漆、增强层、面漆
5天
电火花检测合格
验收交付
外观、厚度、附着力检测
2天
竣工资料移交
本方案通过材料科学选择、气候适应性工艺设计和精细化施工管理,可使屋面防腐系统在瓦房店特殊气候条件下达到15年以上的有效使用寿命,较传统防腐工艺提升50%以上耐久性。施工全过程需严格执行气候监测预警机制,确保每个工序都在最佳环境条件下实施。
