指定引路施工方案
一、工程概况
1.1 项目背景
本工程为XX工业园区内部指定引路建设项目,道路全长1200米,设计时速30km/h,道路等级为园区次干路。项目位于工业园区西北部,起点接现状主干道XX路K0+000,终点至XX厂区入口K1+200,承担园区内部物流运输及人员通行功能。道路红线宽度12米,其中行车道宽7米(双向两车道),两侧人行道各宽2.5米,包含道路工程、排水工程、交通工程及绿化工程等分项。
1.2 主要工程量
项目类别
具体内容
单位
工程量
道路工程
路基挖方
m³
5200
路基填方
m³
6800
沥青混凝土面层(AC-13C)
m²
8400
排水工程
DN300 HDPE双壁波纹管
m
1800
雨水检查井
座
36
交通工程
交通标线
m²
320
指示牌
套
12
绿化工程
行道树(香樟)
株
150
1.3 地质条件
根据地质勘察报告,场地土层分布自上而下为:①素填土(厚0.5-1.2m,松散);②粉质黏土(厚1.5-3.0m,可塑,承载力特征值120kPa);③强风化砂岩(厚2.0-4.5m,承载力特征值300kPa)。地下水位埋深4.5-6.0m,对混凝土结构具弱腐蚀性。
1.4 气候条件

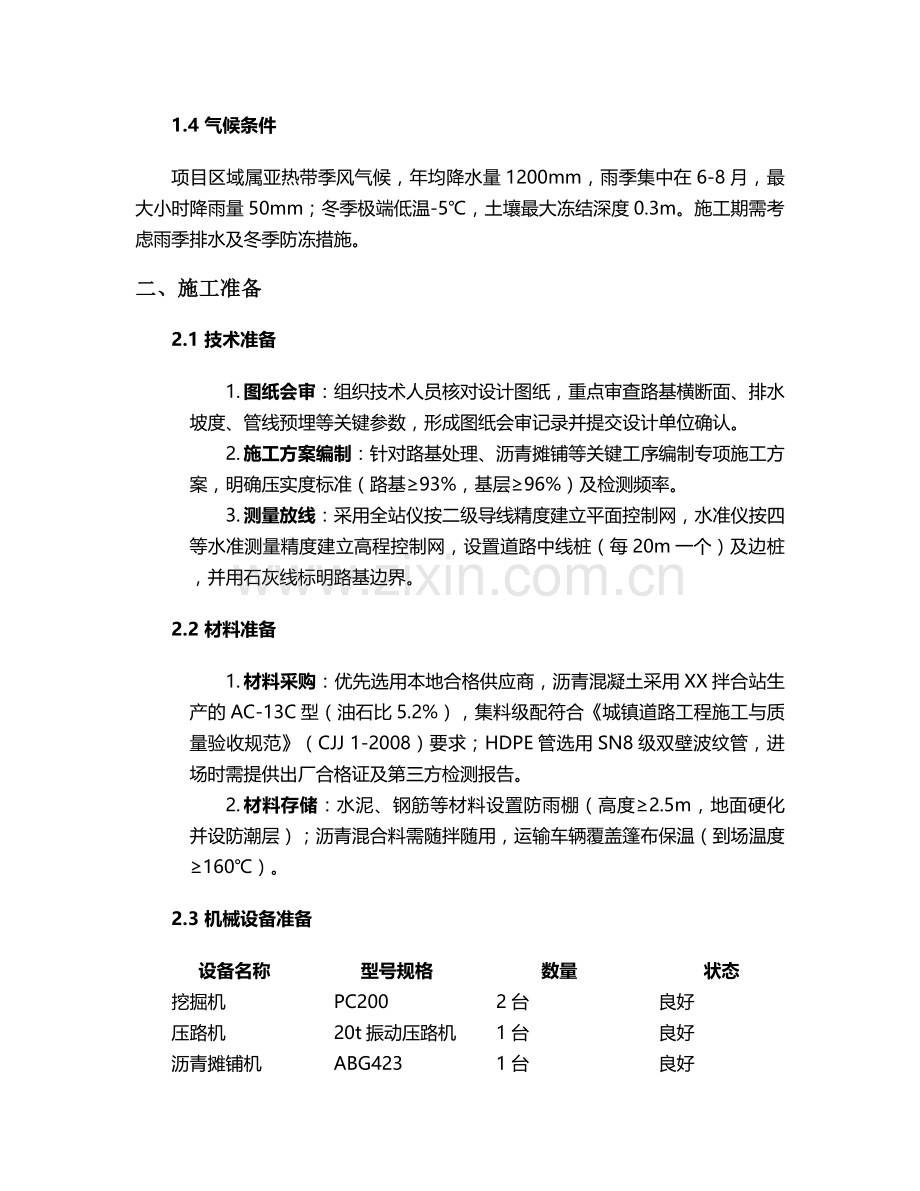

项目区域属亚热带季风气候,年均降水量1200mm,雨季集中在6-8月,最大小时降雨量50mm;冬季极端低温-5℃,土壤最大冻结深度0.3m。施工期需考虑雨季排水及冬季防冻措施。
二、施工准备
2.1 技术准备
1. 图纸会审:组织技术人员核对设计图纸,重点审查路基横断面、排水坡度、管线预埋等关键参数,形成图纸会审记录并提交设计单位确认。
2. 施工方案编制:针对路基处理、沥青摊铺等关键工序编制专项施工方案,明确压实度标准(路基≥93%,基层≥96%)及检测频率。
3. 测量放线:采用全站仪按二级导线精度建立平面控制网,水准仪按四等水准测量精度建立高程控制网,设置道路中线桩(每20m一个)及边桩,并用石灰线标明路基边界。
2.2 材料准备
1. 材料采购:优先选用本地合格供应商,沥青混凝土采用XX拌合站生产的AC-13C型(油石比5.2%),集料级配符合《城镇道路工程施工与质量验收规范》(CJJ 1-2008)要求;HDPE管选用SN8级双壁波纹管,进场时需提供出厂合格证及第三方检测报告。
2. 材料存储:水泥、钢筋等材料设置防雨棚(高度≥2.5m,地面硬化并设防潮层);沥青混合料需随拌随用,运输车辆覆盖篷布保温(到场温度≥160℃)。
2.3 机械设备准备
设备名称
型号规格
数量
状态
挖掘机
PC200
2台
良好
压路机
20t振动压路机
1台
良好
沥青摊铺机
ABG423
1台
良好
水准仪
DSZ2
2台
校验合格
全站仪
TS06
1台
校验合格
2.4 现场准备
1. 场地平整:清除施工范围内杂草、建筑垃圾,平整临时堆土区(面积500m²,最大堆高3m),设置截水沟(深0.5m,宽0.6m)。
2. 临时设施:搭建项目经理部(集装箱式,20m×6m)、材料仓库(15m×10m,硬化地面+防雨棚)、临时厕所(砖砌,3个蹲位),配备消防器材(4kg干粉灭火器8组)。
3. 水电接入:从园区市政电网接入380V电源(配置200kVA变压器1台),打深井1口(深50m,出水量15m³/h),安装水表、电表各1块。
三、施工工艺
3.1 路基工程
3.1.1 清表与挖填方
· 清表:采用挖掘机清除表层素填土,厚度0.3m,自卸汽车运至指定弃土场(运距3km),清表后碾压(压实度≥85%)。
· 挖方:自上而下分层开挖(每层厚度≤1.5m),边坡坡度1:1.5,路床顶面预留30cm保护层,人工清理至设计标高(误差±30mm)。
· 填方:选用粉质黏土作为填料(含水量18-22%),分层填筑(松铺厚度30cm),振动压路机碾压(速度2-3km/h,碾压次数6-8遍),每层检测压实度(灌砂法,每1000m²检测3点)。
3.1.2 路基处理
· 软弱地基处理:对K0+300-K0+500段(淤泥质土,厚1.2m)采用碎石垫层(厚50cm,粒径5-31.5mm)+土工格栅(双向拉伸,抗拉强度≥80kN/m)处理,格栅搭接宽度20cm,采用U型钉固定(间距1.5m)。
· 路床整形:路基顶面铺设20cm厚级配碎石(压实度≥96%),平地机整平(横坡2%),洒水养护7天。
3.2 路面工程
3.2.1 基层施工
· 水泥稳定碎石基层:采用厂拌法施工,水泥剂量5%,含水量比最佳含水量高1%,摊铺机连续摊铺(速度1.5m/min),20t压路机碾压(先轻后重,终压速度≤4km/h),养护期7天(覆盖土工布洒水,保持表面湿润)。
· 质量要求:厚度偏差±10mm,平整度≤5mm/3m,7天无侧限抗压强度≥3.5MPa。
3.2.2 沥青面层
· 粘层油:基层验收合格后喷洒乳化沥青(PC-3型,用量0.6L/m²),乳化沥青破乳后铺筑面层。
· 沥青摊铺:AC-13C沥青混合料(到场温度160-180℃),摊铺机梯队作业(摊铺速度2-4m/min,搭接宽度5cm),压路机紧跟碾压(初压温度150-160℃,终压温度≥80℃),表面构造深度0.5-0.8mm。
3.3 排水工程
3.3.1 管道安装
· 沟槽开挖:采用挖掘机开挖(沟底宽1.0m,深度1.2m),坡度1:0.75,沟底铺设10cm厚中粗砂垫层,人工找平。
· 管道敷设:HDPE管采用热熔连接(温度190±10℃,压力0.15MPa),管道轴线偏差≤10mm/10m,管内底高程偏差±10mm,安装后胸腔回填中粗砂(压实度≥90%)。
3.3.2 检查井施工
· 砖砌井身:采用MU10烧结砖、M10水泥砂浆砌筑,内壁抹1:2防水砂浆(厚20mm),踏步(铸铁)安装牢固(间距30cm)。
· 井盖安装:采用重型球墨铸铁井盖(承载力≥360kN),与路面高差≤5mm,周边采用C30混凝土加固(宽50cm,厚20cm)。
3.4 交通工程
· 交通标线:采用热熔型涂料(厚度1.8mm,玻璃珠含量20%),划线前清理路面(油污采用酒精擦拭),使用划线机(速度5km/h),标线宽度误差±5mm,反光系数≥150mcd·m⁻²·lx⁻¹。
· 指示牌安装:C30混凝土基础(80cm×80cm×100cm),预埋M20地脚螺栓(外露长度30cm),立柱(Φ114mm钢管)焊接固定,牌面与道路中线夹角85°。
四、质量控制
4.1 原材料控制
· 沥青:检测针入度(25℃,80-100mm)、延度(10℃,≥40cm)、软化点(≥45℃),每批次(500t)检测1次。
· 水泥:选用P.O 42.5级水泥,检测抗压强度(3d≥17MPa,28d≥42.5MPa)、安定性(雷氏法≤5mm),每200t检测1次。
· 钢筋:抗拉强度≥420MPa,屈服强度≥300MPa,伸长率≥25%,每60t检测1组(拉伸、弯曲试验)。
4.2 工序控制
· 首件认可制:每个分项工程开工前完成首件施工(如100m路基、50m面层),检测合格后确定施工参数(松铺系数、碾压遍数等)。
· 三检制:班组自检(施工员负责)→ 项目部复检(质检员负责)→ 监理验收(第三方检测),未通过验收不得进入下道工序。
· 质量通病防治:
o 沥青路面裂缝:控制摊铺温度(≥160℃),碾压温度不低于80℃,基层顶面喷洒粘层油。
o 检查井沉降:采用混凝土回填至路基顶面(分3层浇筑,每层振捣密实),井口周边加强碾压。
4.3 试验检测
· 路基:压实度(每1000m²检测3点)、弯沉值(贝克曼梁法,每车道每20m测1点,≤200(0.01mm))。
· 路面:厚度(钻芯法,每200m检测1点,允许偏差-5mm)、平整度(3m直尺,每100m测3处×3尺,≤3mm)。
· 排水:管道闭水试验(试验水头2m,渗水量≤0.05m³/(m·d),每3个井段检测1次)。
五、安全管理
5.1 安全组织
成立安全生产领导小组(项目经理任组长),配备专职安全员2名(持证上岗),设置安全管理部门(3人),编制应急预案(触电、坍塌、火灾等),每月组织1次应急演练。
5.2 专项安全措施
5.2.1 高处作业
· 检查井施工设置防护栏杆(高度1.2m,横杆2道),作业人员佩戴安全帽、安全带(双钩,固定于牢固构件),井下作业时间≤2h/人。
· 脚手架搭设(用于指示牌安装):立杆间距1.5m,横杆步距1.8m,脚手板满铺(绑扎牢固),搭设后验收(承载力≥2kN/m²)。
5.2.2 机械作业
· 挖掘机作业半径内严禁站人,夜间施工设置警示灯(红色,闪光频率2Hz),机械停放于平坦场地(手刹+轮挡)。
· 特种设备(压路机、摊铺机)操作人员持证上岗,每日检查制动系统(刹车距离≤5m)、转向系统(自由行程≤15°)。
5.3 安全教育与检查
· 三级安全教育:公司级(15学时)、项目级(15学时)、班组级(20学时),考核合格后方可上岗。
· 安全检查:日常检查(安全员每日2次)、专项检查(每周1次,重点检查临时用电)、季节性检查(雨季防坍塌、夏季防暑),检查结果形成台账(闭合管理)。
六、环境保护
6.1 扬尘控制
· 施工便道:硬化处理(C20混凝土,厚15cm),配备洒水车(2辆,每日洒水4次),出入口设置洗车平台(长15m,宽3m,高压水枪2台)。
· 材料堆放:水泥、石灰等易扬尘材料覆盖(防雨布,覆盖率100%),堆料场设置围挡(高度2.5m,彩钢板)。
6.2 噪声控制
· 施工时间:昼间(6:00-22:00),夜间禁止强噪声作业(如破碎机、打桩机),确需施工时办理夜间施工许可(限值55dB)。
· 设备降噪:挖掘机、压路机安装消声器,发电机设置隔音棚(降噪量≥20dB),敏感区域(距居民区50m内)设置声屏障(高度3m,吸声材料厚度5cm)。
6.3 废水处理
· 施工废水:设置沉淀池(三级,总容积50m³),基坑排水经沉淀后回用(用于洒水降尘),pH值控制6-9。
· 生活污水:临时厕所设置化粪池(有效容积10m³),定期委托环卫部门清运(每周2次)。
七、进度计划
7.1 施工总工期
总工期90天(日历天),计划开工日期2025年3月1日,竣工日期2025年5月30日。
7.2 关键线路
清表(5d)→ 路基挖填方(20d)→ 基层施工(15d)→ 面层施工(10d)→ 交通工程(8d)→ 验收(5d)。
7.3 进度保障措施
· 资源保障:储备水泥(300t)、沥青(200t)等材料(满足15天用量),备用发电机(150kW)1台。
· 进度考核:每周召开进度例会,延误≤3天约谈施工队长,延误≥5天调整施工计划(增加作业班组,每日工作时间延长至10h)。
八、验收标准
8.1 分部分项验收
分项工程
验收项目
允许偏差
检验方法
路基工程
顶面高程
±30mm
水准仪(每200m测4点)
平整度
15mm
3m直尺(每200m测2处×10尺)
沥青面层
厚度
-5mm
钻芯法(每200m测1点)
摩擦系数
≥55BPN
摆式仪(每1km测10点)
排水管道
轴线位置
15mm
全站仪(每50m测1点)
渗水量
≤0.05m³/(m·d)
闭水试验(每3井段1次)
8.2 竣工验收
· 验收条件:完成设计文件全部内容,施工单位自检合格,监理评估报告合格,竣工资料齐全(含隐蔽工程验收记录、试验检测报告等)。
· 验收程序:施工单位申请→监理预验收→业主组织验收(邀请设计、勘察、质监单位参加)→签署验收证书→备案。
8.3 质量保修
缺陷责任期1年(自竣工验收合格之日起),期间出现质量问题(如路面裂缝、井盖沉降等),施工单位无偿修复(响应时间≤24h)。
九、应急预案
9.1 坍塌事故应急
· 预警:监测路基边坡位移(每小时1次,预警值5cm/d),发现裂缝立即撤离人员。
· 处置:启动应急小组(组长:项目经理,电话内部通讯录),挖掘机清除坍塌体,伤员送就近医院(距离5km),设置警戒线(半径50m)。
9.2 火灾事故应急
· 预防:施工现场严禁吸烟,氧气瓶、乙炔瓶间距≥5m,远离火源(≥10m)。
· 处置:初期火灾用干粉灭火器扑救,大面积火灾拨打119,切断电源,组织人员疏散(疏散路线:沿施工便道至东侧空旷场地)。
本方案未尽事宜,按《城镇道路工程施工与质量验收规范》(CJJ 1-2008)及设计文件执行。
