资源描述

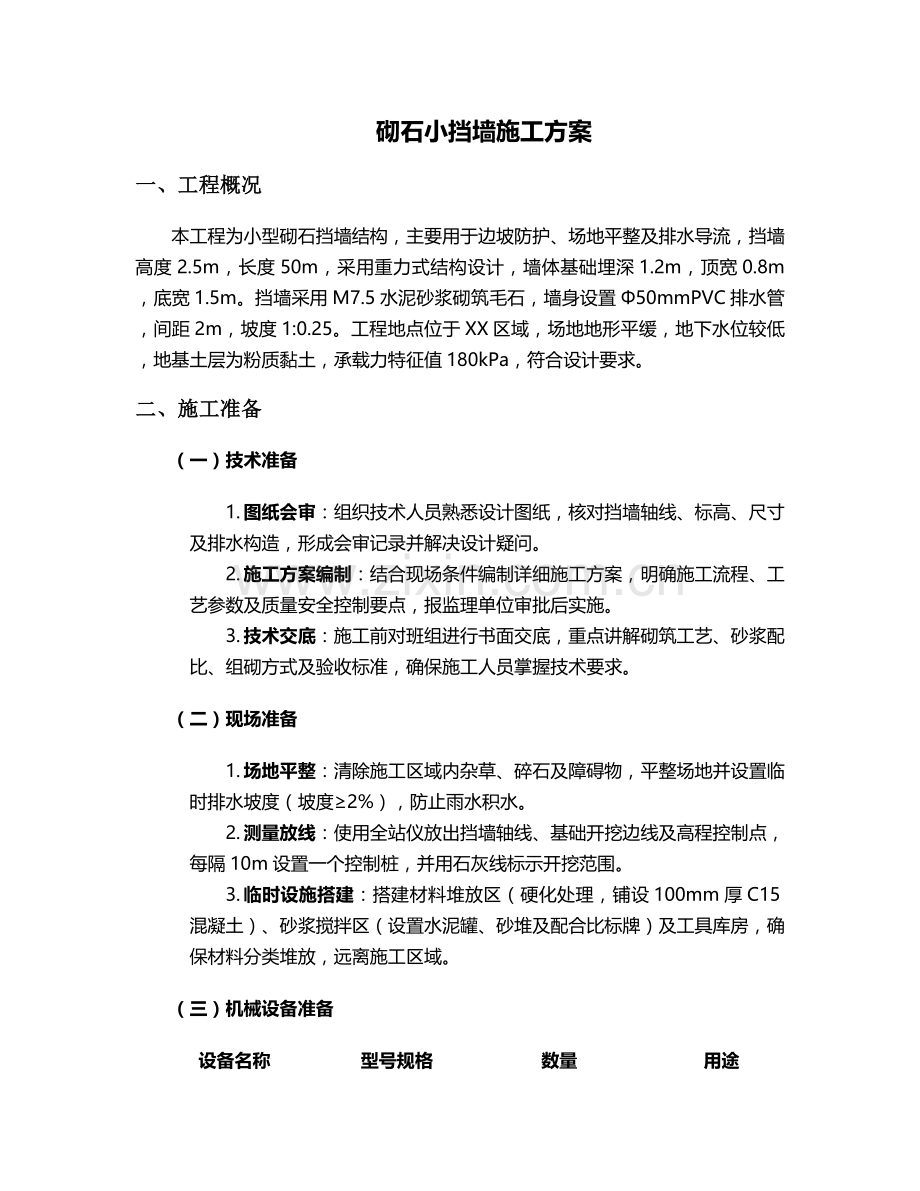

砌石小挡墙施工方案
一、工程概况
本工程为小型砌石挡墙结构,主要用于边坡防护、场地平整及排水导流,挡墙高度2.5m,长度50m,采用重力式结构设计,墙体基础埋深1.2m,顶宽0.8m,底宽1.5m。挡墙采用M7.5水泥砂浆砌筑毛石,墙身设置Φ50mmPVC排水管,间距2m,坡度1:0.25。工程地点位于XX区域,场地地形平缓,地下水位较低,地基土层为粉质黏土,承载力特征值180kPa,符合设计要求。
二、施工准备
(一)技术准备
1. 图纸会审:组织技术人员熟悉设计图纸,核对挡墙轴线、标高、尺寸及排水构造,形成会审记录并解决设计疑问。
2. 施工方案编制:结合现场条件编制详细施工方案,明确施工流程、工艺参数及质量安全控制要点,报监理单位审批后实施。
3. 技术交底:施工前对班组进行书面交底,重点讲解砌筑工艺、砂浆配比、组砌方式及验收标准,确保施工人员掌握技术要求。
(二)现场准备
1. 场地平整:清除施工区域内杂草、碎石及障碍物,平整场地并设置临时排水坡度(坡度≥2%),防止雨水积水。
2. 测量放线:使用全站仪放出挡墙轴线、基础开挖边线及高程控制点,每隔10m设置一个控制桩,并用石灰线标示开挖范围。
3. 临时设施搭建:搭建材料堆放区(硬化处理,铺设100mm厚C15混凝土)、砂浆搅拌区(设置水泥罐、砂堆及配合比标牌)及工具库房,确保材料分类堆放,远离施工区域。
(三)机械设备准备

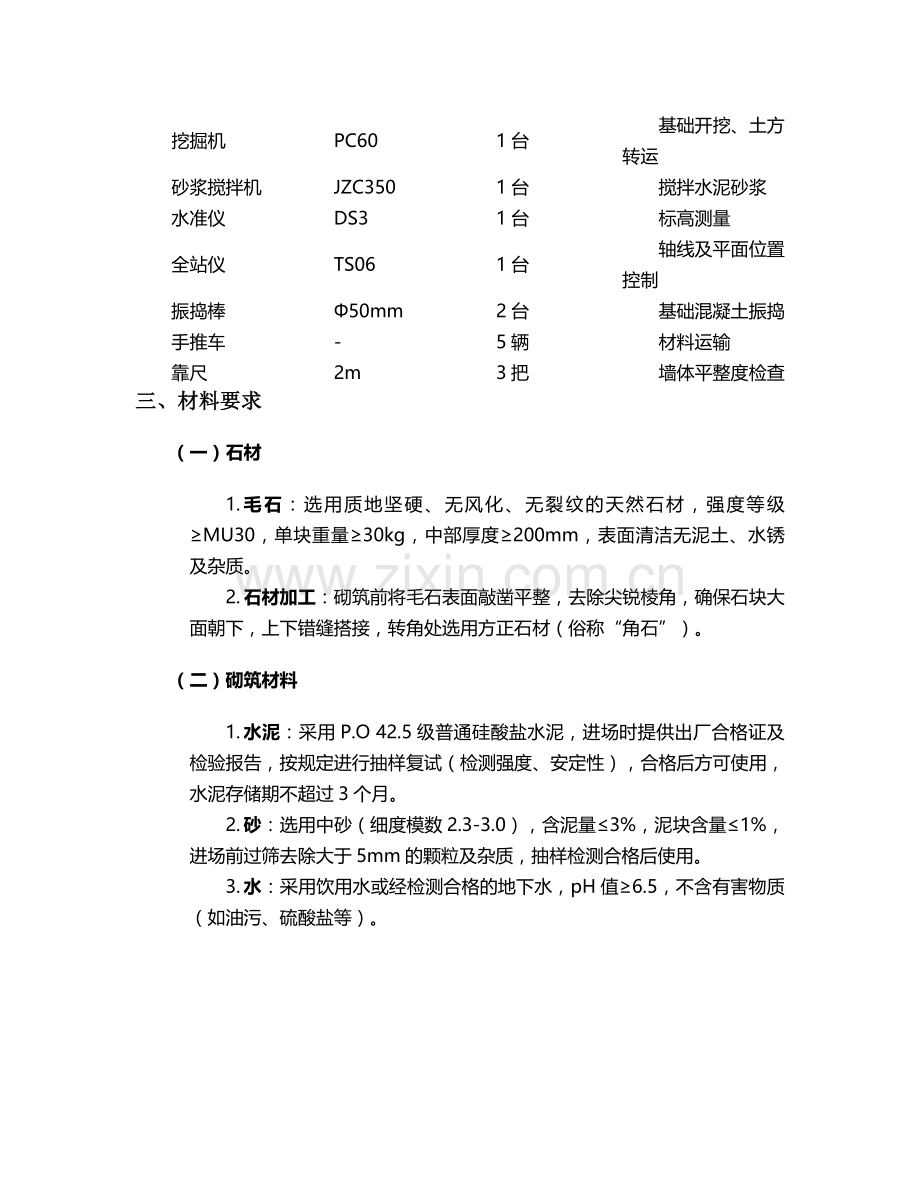

设备名称
型号规格
数量
用途
挖掘机
PC60
1台
基础开挖、土方转运
砂浆搅拌机
JZC350
1台
搅拌水泥砂浆
水准仪
DS3
1台
标高测量
全站仪
TS06
1台
轴线及平面位置控制
振捣棒
Φ50mm
2台
基础混凝土振捣
手推车
-
5辆
材料运输
靠尺
2m
3把
墙体平整度检查
三、材料要求
(一)石材
1. 毛石:选用质地坚硬、无风化、无裂纹的天然石材,强度等级≥MU30,单块重量≥30kg,中部厚度≥200mm,表面清洁无泥土、水锈及杂质。
2. 石材加工:砌筑前将毛石表面敲凿平整,去除尖锐棱角,确保石块大面朝下,上下错缝搭接,转角处选用方正石材(俗称“角石”)。
(二)砌筑材料
1. 水泥:采用P.O 42.5级普通硅酸盐水泥,进场时提供出厂合格证及检验报告,按规定进行抽样复试(检测强度、安定性),合格后方可使用,水泥存储期不超过3个月。
2. 砂:选用中砂(细度模数2.3-3.0),含泥量≤3%,泥块含量≤1%,进场前过筛去除大于5mm的颗粒及杂质,抽样检测合格后使用。
3. 水:采用饮用水或经检测合格的地下水,pH值≥6.5,不含有害物质(如油污、硫酸盐等)。
(三)砂浆配合比
M7.5水泥砂浆配合比为水泥:砂:水=1:5.2:0.7(重量比),施工时根据砂含水率调整用水量,确保砂浆稠度控制在50-70mm(用稠度仪检测),每盘砂浆搅拌时间≥2min,随拌随用,初凝前使用完毕(常温下3h内,高温天气2h内)。
四、施工工艺
(一)基础开挖
1. 开挖方式:采用挖掘机开挖,人工配合清理基底,开挖深度按设计要求控制为1.2m,宽度比基础设计尺寸宽出0.5m(两侧各0.25m),作为操作面。
2. 基底处理:开挖至设计标高后,用蛙式打夯机夯实基底土(夯击3-4遍,压实系数≥0.93),若发现软弱土层,需换填300mm厚级配砂石并分层夯实。
3. 地基验槽:邀请勘察、设计、监理单位进行验槽,检查基底土质、标高及尺寸,验收合格后填写验槽记录,方可进入下道工序。
(二)基础施工
1. 垫层浇筑:在基底浇筑100mm厚C15混凝土垫层,采用平板振捣器振捣密实,表面收光抹平,垫层两侧超出基础边缘100mm,养护时间≥7d。
2. 基础砌筑:
o 放线:在垫层上弹出基础轴线及边线,按“丁顺交错”方式砌筑,第一层石块选用大而平整的毛石,坐浆饱满,石块间缝隙用小石块填塞。
o 灰缝控制:水平灰缝厚度20-30mm,垂直灰缝宽度20-40mm,砂浆饱满度≥80%,严禁出现通缝、瞎缝。
o 沉降缝设置:沿挡墙长度方向每隔15m设置一道沉降缝,缝宽20mm,缝内填塞沥青麻筋,深度贯穿基础及墙身。
(三)墙身砌筑
1. 分层砌筑:墙身按300-500mm高度分层砌筑,每层先砌“角石”,再砌“面石”,最后填砌“腹石”,角石与面石选用尺寸较大、方正的石材,确保墙体稳定性。
2. 组砌方式:采用“一丁一顺”或“梅花丁”砌筑法,石块上下错缝搭接,搭接长度≥100mm,不得有上下贯通的竖向通缝,转角处石块交错搭接。
3. 排水构造施工:
o 排水管安装:在墙身高度1/3及2/3处设置两道水平排水管,采用Φ50mmPVC管,管长伸出墙外100mm,管端包裹土工布(防止泥土堵塞),安装时保持1%坡度(坡向墙外)。
o 反滤层设置:排水管进口处设置反滤层,采用级配砂石(粒径5-20mm),厚度300mm,防止土体流失。
4. 勾缝处理:墙身砌筑完成后进行勾缝,采用1:1.5水泥砂浆(细砂),勾凸缝(缝宽20mm,深10mm),勾缝前清理灰缝内杂物,洒水湿润,确保砂浆与石面粘结牢固。
(四)养护
1. 砂浆养护:砌筑完成后12h内覆盖土工布洒水养护,保持表面湿润,养护时间≥7d,高温天气增加洒水次数(每天≥3次),冬季采取覆盖保温措施,防止受冻。
2. 成品保护:养护期间禁止在墙身堆放材料或碰撞墙体,严禁在墙背土方回填前拆除临时支撑。
(五)土方回填
1. 回填时机:墙身砌筑完成且砂浆强度达到设计强度75%后进行回填,回填土选用粉质黏土,含水率控制在18%-22%(手握成团,落地散开)。
2. 回填工艺:分层回填,每层厚度≤300mm,采用蛙式打夯机夯实(夯击3-4遍),压实系数≥0.90,回填至墙顶以下300mm时停止,预留排水坡度。
五、质量控制
(一)原材料控制
1. 材料进场检验:水泥、砂、石材进场时需提供质量证明文件,按规定批次抽样复试(水泥每200t为一批,砂每400m³为一批,石材每500m³为一批),不合格材料严禁使用。
2. 砂浆质量控制:每台班制作3组砂浆试块(70.7mm×70.7mm×70.7mm),标准养护28d后检测抗压强度,确保满足设计要求(≥7.5MPa)。
(二)施工过程控制
1. 测量监控:每层砌筑前复核轴线及标高,确保挡墙坡度、垂直度偏差符合要求(轴线偏差≤15mm,墙面垂直度≤20mm/2m)。
2. 砌筑质量检查:
o 灰缝:用百格网检查砂浆饱满度,每20m检查3处,合格率≥85%。
o 组砌:检查石块搭接长度及错缝情况,严禁出现“三顺一丁”或通缝,转角处石块搭接长度≥150mm。
3. 排水系统检查:排水管安装后检查坡度、间距及反滤层设置,确保排水通畅,无堵塞。
(三)常见质量问题及处理
质量问题
产生原因
处理措施
砂浆强度不足
配合比不准确、搅拌时间不够
严格控制材料计量,延长搅拌时间至3min,不合格砂浆作废,重新拌制。
墙面平整度差
石材规格不一、未挂线砌筑
砌筑前挑选石材,设置皮数杆及挂线,每层用靠尺检查平整度,偏差超限时返工。
排水堵塞
反滤层未设置或土工布破损
清理排水管内杂物,重新铺设级配砂石反滤层,更换破损土工布。
六、安全措施
(一)施工人员安全
1. 个人防护:施工人员必须佩戴安全帽、安全带(高处作业时)、防护手套及反光背心,严禁赤脚或穿拖鞋作业。
2. 岗前培训:对所有施工人员进行安全教育培训,考核合格后方可上岗,特种作业人员(如挖掘机司机)需持有效证件。
(二)施工机械安全
1. 设备检查:机械设备使用前检查制动、传动及防护装置,确保性能完好,搅拌机、振捣棒等设备接地电阻≤4Ω。
2. 作业半径控制:挖掘机作业时,旋转半径内严禁站人,设置警示标志,由专人指挥机械操作。
(三)高处作业安全
1. 脚手架搭设:挡墙高度超过1.5m时搭设双排脚手架,立杆间距≤1.5m,横杆间距≤1.2m,脚手板满铺并固定,外侧设置1.2m高防护栏杆。
2. 临边防护:基础开挖后在坑边设置1.2m高防护栏杆(刷红白警示漆),立杆间距≤2m,底部设置200mm高挡脚板,严禁向坑内抛掷物料。
(四)消防安全
1. 防火措施:施工现场配备2组灭火器(每组2个,4kg干粉灭火器),水泥罐、配电箱附近设置禁火标志,严禁吸烟及使用明火。
2. 临时用电:采用TN-S接零保护系统,配电箱安装漏电保护器(动作电流≤30mA,动作时间≤0.1s),电线架空敷设(高度≥2.5m),严禁私拉乱接。
七、验收标准
(一)基础验收
1. 基底标高:允许偏差±50mm(用水准仪检查,每20m测1点)。
2. 基础尺寸:宽度允许偏差±100mm,厚度允许偏差±50mm(用钢尺检查,每20m测3点)。
3. 地基承载力:经触探或载荷试验检测,承载力≥180kPa,满足设计要求。
(二)墙身验收
1. 轴线位移:允许偏差≤15mm(用全站仪检查,每20m测1点)。
2. 墙面垂直度:允许偏差≤20mm/2m(用靠尺检查,每20m测3点)。
3. 表面平整度:允许偏差≤30mm(用2m靠尺及塞尺检查,每20m测3点)。
4. 砂浆强度:试块抗压强度平均值≥7.5MPa,最小值≥0.75×7.5MPa=5.6MPa。
(三)排水系统验收
1. 排水管间距:允许偏差±100mm(用钢尺检查,每20m测3点)。
2. 反滤层厚度:允许偏差±50mm(用钢尺检查,每20m测3点),颗粒级配符合设计要求。
(四)外观质量
1. 墙面:表面平整,勾缝密实,无裂缝、空鼓及缺棱掉角,组砌方式正确,上下错缝搭接良好。
2. 沉降缝:缝宽均匀,填塞饱满,无渗漏,位置偏差≤20mm(用钢尺检查,每缝测1点)。
八、施工进度计划
施工阶段
工期(天)
主要工作内容
施工准备
3
场地平整、测量放线、材料进场
基础开挖
2
基坑开挖、基底处理、验槽
基础施工
5
垫层浇筑、基础砌筑、养护
墙身砌筑
10
分层砌筑、勾缝、排水管安装
土方回填
3
分层回填、夯实、表面修整
验收
2
资料整理、现场验收
总工期:25天
九、成品保护
1. 禁止碰撞:施工完成后在挡墙两侧设置警示标志,严禁车辆或机械碰撞墙体,墙背禁止堆载重物。
2. 排水维护:定期清理排水管及反滤层,确保排水通畅,雨季前检查挡墙稳定性,发现裂缝或沉降及时处理。
3. 养护管理:砂浆未达到设计强度前,禁止在墙身进行后续施工,养护期间保持表面湿润,防止干裂。
本方案根据工程实际情况编制,施工过程中需严格执行设计要求及规范标准,加强质量安全管理,确保工程顺利完成。
