白沙温泉井施工方案设计

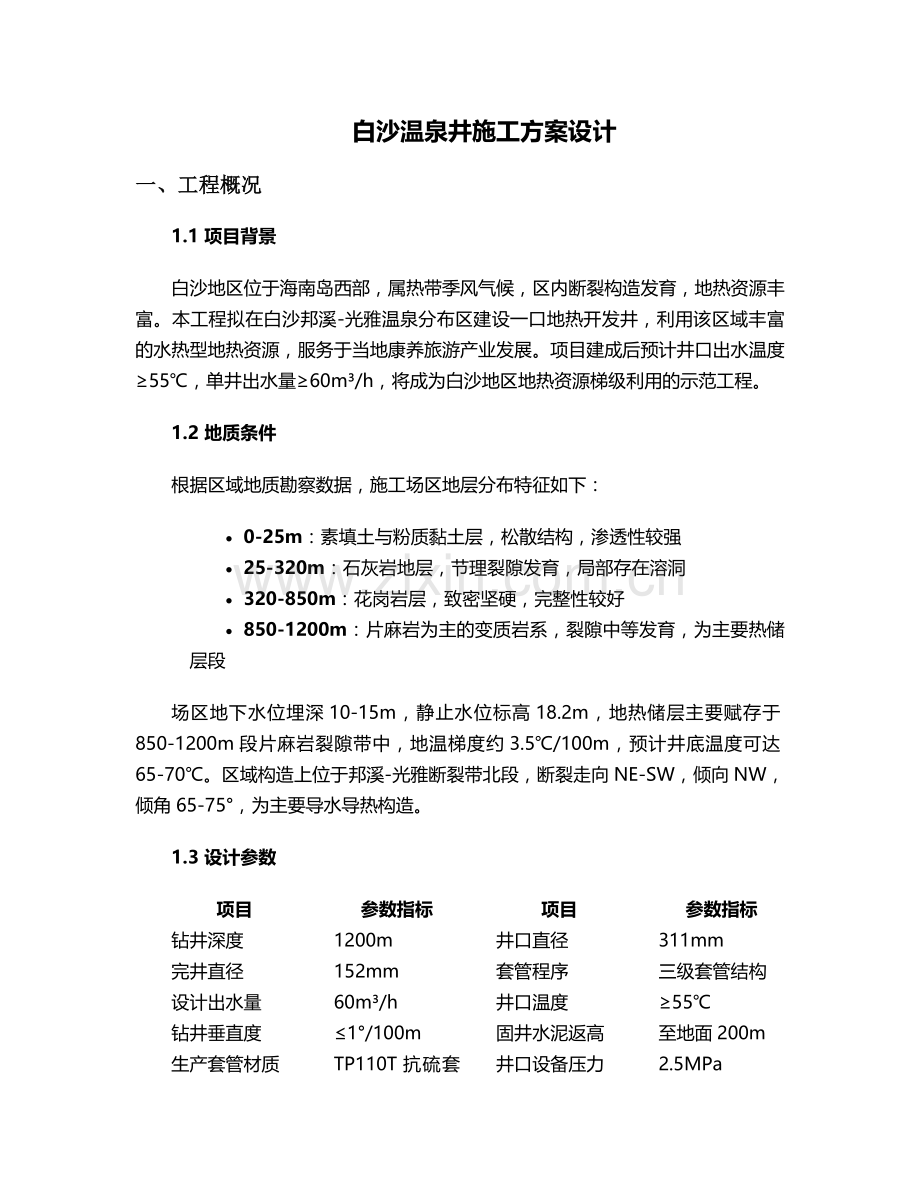

一、工程概况
1.1 项目背景
白沙地区位于海南岛西部,属热带季风气候,区内断裂构造发育,地热资源丰富。本工程拟在白沙邦溪-光雅温泉分布区建设一口地热开发井,利用该区域丰富的水热型地热资源,服务于当地康养旅游产业发展。项目建成后预计井口出水温度≥55℃,单井出水量≥60m³/h,将成为白沙地区地热资源梯级利用的示范工程。
1.2 地质条件
根据区域地质勘察数据,施工场区地层分布特征如下:
· 0-25m:素填土与粉质黏土层,松散结构,渗透性较强
· 25-320m:石灰岩地层,节理裂隙发育,局部存在溶洞
· 320-850m:花岗岩层,致密坚硬,完整性较好
· 850-1200m:片麻岩为主的变质岩系,裂隙中等发育,为主要热储层段
场区地下水位埋深10-15m,静止水位标高18.2m,地热储层主要赋存于850-1200m段片麻岩裂隙带中,地温梯度约3.5℃/100m,预计井底温度可达65-70℃。区域构造上位于邦溪-光雅断裂带北段,断裂走向NE-SW,倾向NW,倾角65-75°,为主要导水导热构造。
1.3 设计参数
项目
参数指标
项目
参数指标
钻井深度
1200m
井口直径
311mm
完井直径
152mm
套管程序
三级套管结构
设计出水量
60m³/h
井口温度
≥55℃
钻井垂直度
≤1°/100m
固井水泥返高
至地面200m
生产套管材质
TP110T抗硫套管
井口设备压力
2.5MPa

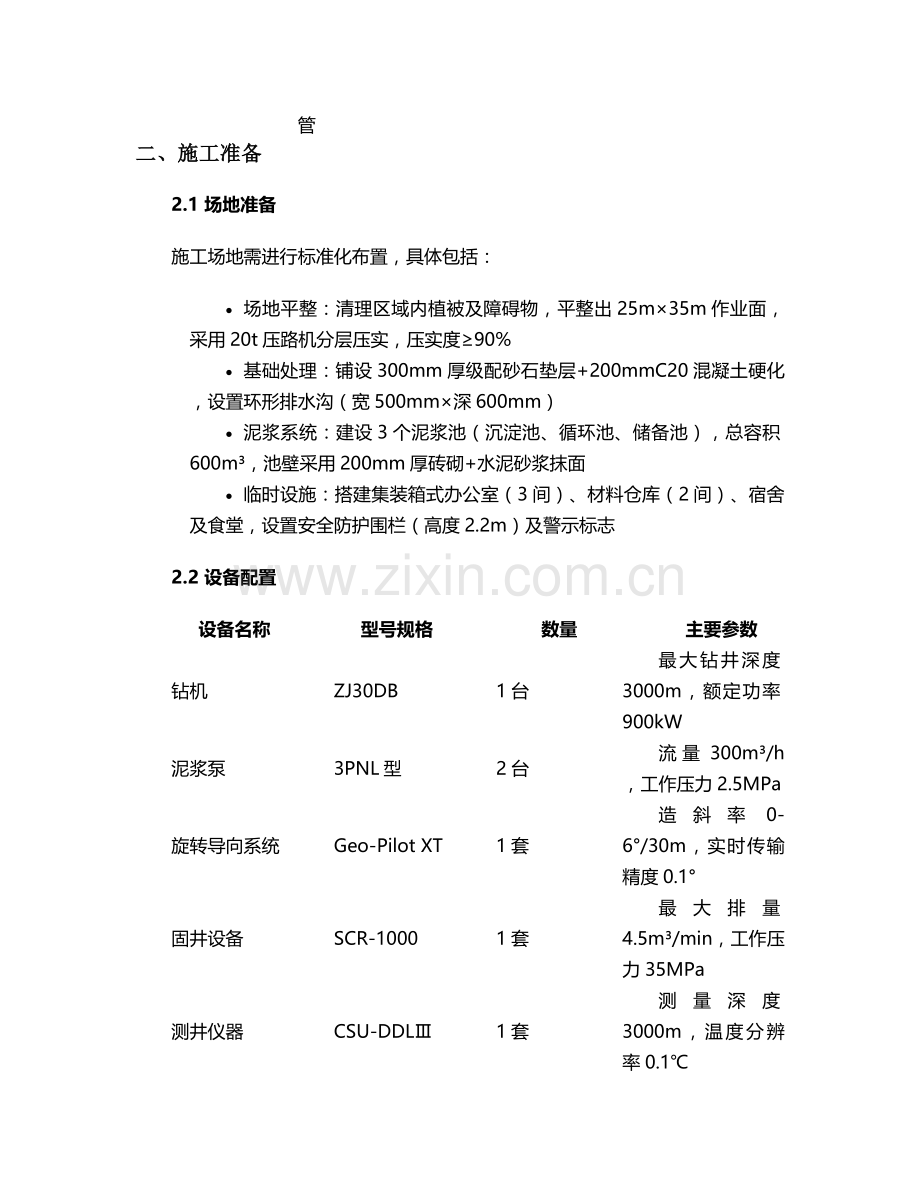

二、施工准备
2.1 场地准备
施工场地需进行标准化布置,具体包括:
· 场地平整:清理区域内植被及障碍物,平整出25m×35m作业面,采用20t压路机分层压实,压实度≥90%
· 基础处理:铺设300mm厚级配砂石垫层+200mmC20混凝土硬化,设置环形排水沟(宽500mm×深600mm)
· 泥浆系统:建设3个泥浆池(沉淀池、循环池、储备池),总容积600m³,池壁采用200mm厚砖砌+水泥砂浆抹面
· 临时设施:搭建集装箱式办公室(3间)、材料仓库(2间)、宿舍及食堂,设置安全防护围栏(高度2.2m)及警示标志
2.2 设备配置
设备名称
型号规格
数量
主要参数
钻机
ZJ30DB
1台
最大钻井深度3000m,额定功率900kW
泥浆泵
3PNL型
2台
流量300m³/h,工作压力2.5MPa
旋转导向系统
Geo-Pilot XT
1套
造斜率0-6°/30m,实时传输精度0.1°
固井设备
SCR-1000
1套
最大排量4.5m³/min,工作压力35MPa
测井仪器
CSU-DDLⅢ
1套
测量深度3000m,温度分辨率0.1℃
空气压缩机
VHP750
2台
排气量24m³/min,工作压力2.4MPa
2.3 材料准备
· 套管材料:表层套管采用244.5mm J55钢级石油套管,技术套管采用177.8mm N80钢级套管,生产套管采用127mm TP110T抗硫套管
· 水泥材料:G级高抗硫油井水泥,添加硅粉(掺量30%)、分散剂及缓凝剂
· 钻井液材料:膨润土、聚丙烯酰胺、钾基聚合物、重晶石粉、润滑剂等
· 止水材料:膨胀橡胶止水环、遇水膨胀止水条、高强度水泥浆
所有进场材料需进行抽样送检,套管材料需进行拉伸、冲击及水压试验,水泥需进行强度、凝结时间及流动度测试,确保符合设计要求。
2.4 技术准备
· 编制详细施工组织设计及专项施工方案,组织专家进行技术评审
· 进行图纸会审及技术交底,形成书面交底记录并签字确认
· 制定钻井液性能参数表,根据不同地层设计钻井液配方
· 建立质量管理体系,明确各工序质量控制点及验收标准
· 对施工人员进行岗前培训,特种作业人员持证上岗
三、施工工艺及步骤
3.1 钻井施工
3.1.1 表层钻进(0-35m)
采用Φ311mm三牙轮钻头,转盘钻进方式,钻进参数控制:钻压80-100kN,转速60-80r/min,泵量280-300m³/h。钻井液采用膨润土基浆,密度1.05-1.10g/cm³,黏度30-35s,失水≤15mL/30min。钻进至35m后进行测井,下入Φ244.5mm表层套管,采用G级水泥浆固井,水泥返高至地面,候凝48小时后进行井口试压(压力1.5MPa,稳压30min无压降)。
3.1.2 二开钻进(35-800m)
更换Φ215.9mm PDC钻头,采用满眼钻进技术,钻进参数:钻压120-150kN,转速80-100r/min,泵量250-280m³/h。320m进入花岗岩地层后,钻井液转换为钾基聚合物钻井液,密度1.15-1.20g/cm³,黏度45-50s,加入2%润滑剂降低摩阻。每钻进50m进行短起下作业,破坏岩屑床;每100m进行单点测斜,井斜控制≤0.5°/100m。钻至800m后进行声波、电阻率及井径测井,下入Φ177.8mm技术套管,水泥返高至地面200m,候凝72小时。
3.1.3 三开钻进(800-1200m)
使用Φ152.4mm孕镶金刚石钻头,采用涡轮钻具+螺杆马达复合钻进工艺,钻进参数:钻压60-80kN,转速120-150r/min,泵量200-220m³/h。钻井液密度提高至1.20-1.25g/cm³,黏度50-55s,加入1.5%抗盐剂。850m进入热储层段后,启用旋转导向系统,实时监测井眼轨迹,控制井斜≤1°/100m。每50m测量地温梯度,记录温度变化曲线。终孔前进行全面测井,包括井径、井斜、电阻率、声波时差及温度测井,确保井底水平位移≤30m。
3.2 固井施工
3.2.1 套管串设计
· 表层套管:单级串结构,长度35m,底部安装浮鞋,顶部安装套管头
· 技术套管:采用分级箍结构,长度765m,每30m设置一个扶正器,底部安装浮箍浮鞋
· 生产套管:长度1200m,采用外加厚螺纹连接,每50m设置弹性扶正器,底部安装引鞋和旋流短节
3.2.2 水泥浆配置
· 技术套管固井:G级高抗硫水泥+30%硅粉+0.5%分散剂+0.3%缓凝剂,密度1.95-2.05g/cm³,初凝时间≥4h,24h抗压强度≥20MPa
· 生产套管固井:低密度水泥浆体系,密度1.65-1.75g/cm³,添加0.8%微膨胀剂,膨胀率0.5-1.0%,导热系数≥1.8W/(m·K)
3.2.3 固井作业
采用双塞固井工艺,前置液用量2m³(冲洗液+隔离液),替浆排量1.2-1.5m³/min。固井施工前进行套管居中模拟,确保套管居中度≥75%。水泥浆替至设计位置后,关闭井口闸门候凝,候凝期间监测井口压力变化。固井质量检测采用声波变密度测井,水泥胶结指数≥0.8为合格,优质率≥80%。
3.3 洗井与完井
3.3.1 洗井工艺
采用化学洗井+物理洗井联合工艺:
1. 化学洗井:配置10%盐酸溶液(添加0.5%缓蚀剂),通过钻杆泵入井内,循环洗井24小时,溶解热储层段碳酸盐垢
2. 物理洗井:采用空压机气举洗井,工作压力1.5-2.0MPa,排量15-20m³/min,交替进行正循环和反循环洗井,直至出水量稳定且水质清澈
洗井质量标准:出水中悬浮物含量≤5mg/L,含砂量≤0.1%,水温稳定后波动范围≤1℃/h。
3.3.2 完井作业
· 安装井口装置:采水器、回灌器、压力表(量程0-4MPa)、温度计(量程0-100℃)及流量传感器
· 井口密封:采用法兰连接,密封面使用金属缠绕垫片,安装安全阀(起跳压力3.0MPa)和止回阀
· 管串固定:生产套管顶部固定在井口装置上,确保伸缩余量≥1.5m
· 环形空间处理:注入导热水泥浆,密度1.85g/cm³,确保井口装置与套管之间密封良好
3.4 回灌系统施工
回灌井采用同井回灌工艺,具体措施包括:
· 安装三级过滤系统(80目+120目+200目),确保回灌水质悬浮物≤5mg/L
· 采用恒压回灌方式,控制回灌压力≤1.2MPa,避免地层扰动
· 回灌管路上设置除垢装置,定期投放阻垢剂(浓度200mg/L),防止钙垢生成
· 洗井后进行回灌试验,初始回灌量30m³/h,逐步提升至设计回灌量55m³/h,监测回灌压力及水位变化
四、质量控制措施
4.1 钻井质量控制
· 井斜控制:每钻进100m进行单点测斜,800m以下井段采用旋转导向钻进,全井最大井斜≤1.5°,井底水平位移≤30m
· 井径控制:采用满眼钻进技术,确保井径扩大率≤15%,井身规则,无明显缩径或扩径现象
· 钻井液性能:每2小时检测一次钻井液性能(密度、黏度、失水、含砂量),保持钻井液pH值9-11,漏斗黏度45-55s
· 岩屑录井:每10m捞取岩屑样品,进行岩性描述、定名和拍照,建立岩屑录井剖面
4.2 固井质量控制
· 水泥浆性能检测:每批次水泥进行性能试验,初凝时间≥4h,抗压强度(24h)≥15MPa,失水量≤50mL/30min
· 固井施工监控:实时监测顶替效率,确保水泥浆上返连续均匀,替浆过程中压力变化平稳
· 固井质量评价:采用声波变密度测井评价固井质量,水泥胶结良好,无窜槽现象
· 候凝管理:候凝时间≥72小时,期间禁止井口碰撞和振动,监测井口压力变化
4.3 洗井质量控制
· 洗井参数监控:记录洗井过程中的流量、压力、温度及水质变化数据,绘制洗井曲线
· 水质检测:洗井完成后连续取样3次,检测悬浮物含量、含砂量、pH值及主要离子成分
· 出水量测试:采用容积法或流速仪法测量出水量,连续测试3次,误差≤5%
· 温度监测:每小时记录一次井口温度,连续监测24小时,温度稳定后波动范围≤1℃/h
五、安全施工措施
5.1 安全教育培训
· 对所有施工人员进行岗前安全教育培训,培训内容包括地质灾害防范、设备操作规程、应急处理措施等
· 特种作业人员(钻机操作工、电工、焊工等)必须持证上岗,定期进行复审
· 每周组织一次安全技术交底,每日开展班前安全喊话,明确当日安全注意事项
· 建立安全培训档案,记录培训内容、时间、参加人员及考核结果
5.2 现场安全防护
· 施工现场设置明显安全警示标志,划分危险区域和安全通道,严禁非施工人员进入
· 施工人员必须佩戴安全帽、安全带、防护眼镜、防护手套等个人防护用品
· 高空作业(≥2m)必须设置安全网或防护栏杆,作业人员系好安全带,严禁违章作业
· 临时用电设施采用“三级配电、两级保护”,设置漏电保护器,接地电阻≤4Ω
5.3 设备安全管理
· 建立设备台账,定期进行检查、维护和保养,做好记录存档
· 钻机安装必须平整稳固,井架垂直度偏差≤0.5°,缆风绳固定牢靠
· 钻井设备运转时,严禁进行维修保养作业,严禁在设备旋转部位附近停留
· 电气设备必须有可靠接地,防爆场所使用防爆型电气设备,定期进行绝缘检测
5.4 应急预案
· 编制专项应急预案,包括井喷、坍塌、火灾、触电等事故应急处理措施
· 配备应急救援设备和物资,如灭火器、急救箱、应急照明、通讯设备等
· 成立应急救援小组,定期进行应急演练,提高应急处置能力
· 与当地医院、消防等部门建立联动机制,确保应急救援及时有效
六、施工进度计划
6.1 施工阶段划分
施工阶段
主要工作内容
计划工期
备注
施工准备
场地平整、设备安装、材料进场
15天
含设备调试
表层钻进
0-35m钻进、固井
5天
含测井及套管安装
二开钻进
35-800m钻进、固井
40天
含测井及套管安装
三开钻进
800-1200m钻进、固井
30天
含测井及套管安装
洗井完井
洗井、井口装置安装、试井
20天
含回灌系统施工
验收交付
资料整理、竣工验收
10天
含整改时间
6.2 进度保证措施
· 编制详细的施工进度计划,明确各工序的开始和完成时间,采用Project软件进行进度管理
· 加强施工资源调配,确保人员、设备、材料及时到位,避免因资源不足影响进度
· 优化施工方案,采用先进的钻井工艺和设备,提高施工效率
· 建立进度考核机制,每周进行进度检查和考核,对滞后工序及时采取措施赶工
· 加强与监理、设计等单位的沟通协调,及时解决施工中出现的问题
七、环境保护措施
7.1 施工期环境保护
· 噪声控制:选用低噪声设备,对高噪声设备采取减振、隔声措施,施工场界噪声符合《建筑施工场界环境噪声排放标准》要求
· 扬尘控制:施工场地出入口设置洗车平台,对运输车辆进行冲洗;易产生扬尘的材料采取覆盖措施,场地洒水降尘
· 废水处理:钻井废水经沉淀池处理后回用,生活污水经化粪池处理后排入市政污水管网
· 固废处理:钻井岩屑分类处理,可利用部分进行资源化利用,其余运至指定弃渣场;生活垃圾集中收集,由环卫部门定期清运
7.2 生态保护措施
· 施工场地周边设置排水沟和沉淀池,防止水土流失
· 保护施工区域周边植被,严禁随意砍伐树木和破坏地表植被
· 施工结束后及时进行场地恢复,平整土地,恢复植被
· 避免在雨季进行大规模土方开挖,减少水土流失
7.3 环境监测
· 定期监测施工场界噪声、扬尘、废水排放等指标,确保符合环保要求
· 建立环境监测台账,记录监测数据和处理措施
· 接受环保部门的监督检查,及时整改存在的环境问题
八、验收标准与流程
8.1 验收标准
· 钻井工程:井深、井径、井斜等参数符合设计要求,固井质量合格,洗井效果良好
· 完井工程:井口装置安装规范,密封性能良好,出水量、水温等指标达到设计要求
· 安全环保:施工过程中无安全事故和环境污染事件,各项安全环保措施落实到位
· 资料齐全:施工技术资料、质量检验资料、安全环保资料等齐全完整,符合归档要求
8.2 验收流程
1. 施工单位自检:施工单位完成工程施工后,进行自检,编制自检报告
2. 监理验收:监理单位对工程质量进行验收,出具监理评估报告
3. 第三方检测:委托第三方检测机构对井身质量、出水量、水温、水质等进行检测
4. 竣工验收:建设单位组织设计、施工、监理、勘察等单位进行竣工验收,形成验收意见
5. 试运行:竣工验收合格后进行试运行,连续运行30天,各项指标稳定达标
6. 正式交付:试运行合格后,办理工程移交手续,正式交付使用
本施工方案基于白沙地区地质条件和地热资源开发要求编制,施工过程中应严格执行各项技术规范和质量标准,确保工程质量和安全,实现经济效益、社会效益和环境效益的统一。
