月季大道施工方案
一、工程概况
1.1 项目基本信息
本工程为月季大道新建工程,位于城市南部新区,西起蔷薇路交叉口,东至牡丹街环岛,道路全长2.8公里,规划红线宽度40米,设计时速50公里/小时。道路等级为城市次干路,双向六车道标准建设,包含道路工程、排水工程、交通工程、绿化工程及照明工程五个分部工程。项目总工期180日历天,计划2026年3月1日开工,2026年8月28日竣工。
1.2 主要工程量
工程类别
主要施工内容
工程量
道路工程
路基土石方、路面结构层、人行道铺设
挖方5.2万m³,填方3.8万m³
排水工程
雨污水管道、检查井、雨水口
DN300-DN1200管道4.2km
交通工程
交通标志标线、信号灯、护栏
标线1.2万㎡,标志86套
绿化工程
行道树、中分带绿化、绿化带建设
乔木1200株,灌木3500㎡
照明工程
道路照明、配电箱安装
LED路灯168套
1.3 工程地质条件
根据地质勘察报告,场地土层分布为:①素填土(厚0.5-1.2m);②粉质黏土(厚1.5-3.0m,地基承载力特征值180kPa);③石灰岩(中风化,地基承载力特征值2500kPa)。地下水位埋深4.5-6.0m,对混凝土结构具弱腐蚀性。

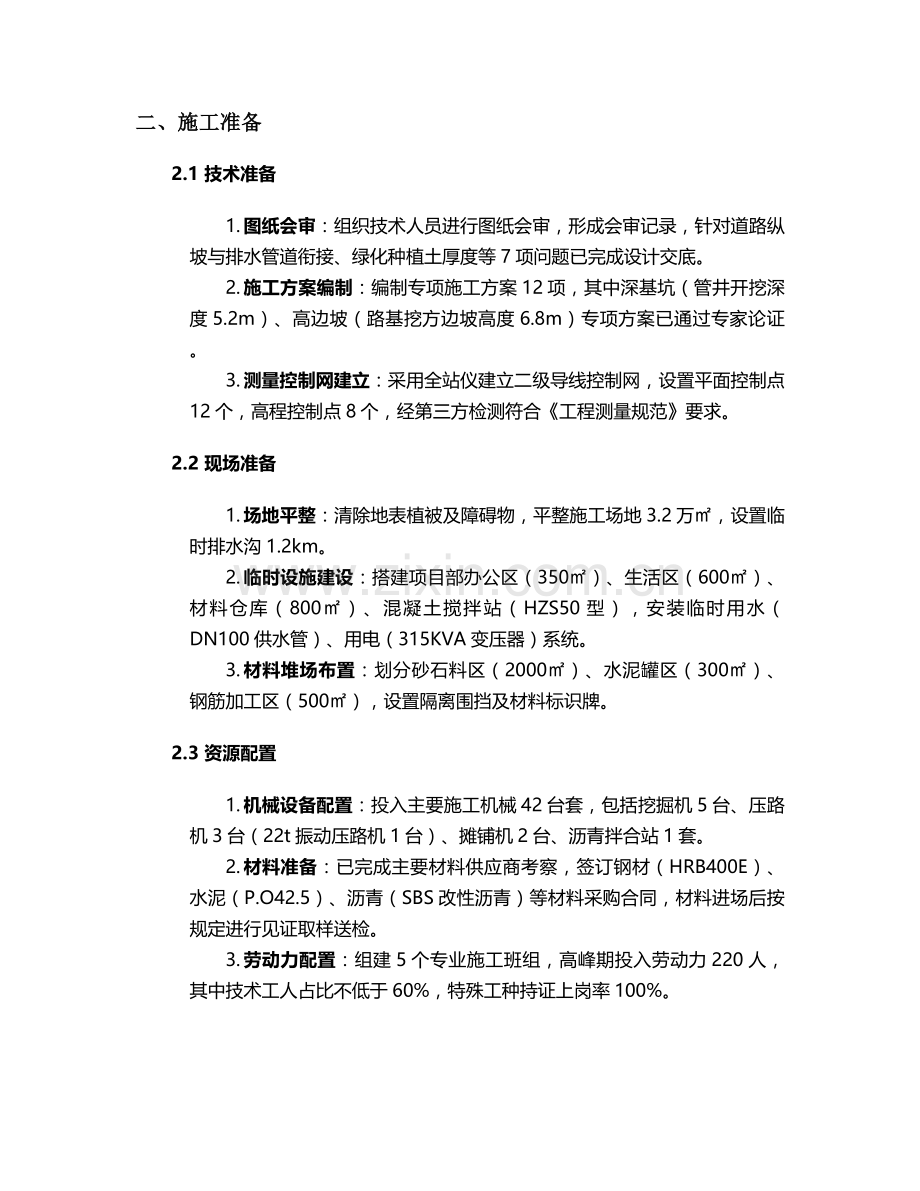

二、施工准备
2.1 技术准备
1. 图纸会审:组织技术人员进行图纸会审,形成会审记录,针对道路纵坡与排水管道衔接、绿化种植土厚度等7项问题已完成设计交底。
2. 施工方案编制:编制专项施工方案12项,其中深基坑(管井开挖深度5.2m)、高边坡(路基挖方边坡高度6.8m)专项方案已通过专家论证。
3. 测量控制网建立:采用全站仪建立二级导线控制网,设置平面控制点12个,高程控制点8个,经第三方检测符合《工程测量规范》要求。
2.2 现场准备
1. 场地平整:清除地表植被及障碍物,平整施工场地3.2万㎡,设置临时排水沟1.2km。
2. 临时设施建设:搭建项目部办公区(350㎡)、生活区(600㎡)、材料仓库(800㎡)、混凝土搅拌站(HZS50型),安装临时用水(DN100供水管)、用电(315KVA变压器)系统。
3. 材料堆场布置:划分砂石料区(2000㎡)、水泥罐区(300㎡)、钢筋加工区(500㎡),设置隔离围挡及材料标识牌。
2.3 资源配置
1. 机械设备配置:投入主要施工机械42台套,包括挖掘机5台、压路机3台(22t振动压路机1台)、摊铺机2台、沥青拌合站1套。
2. 材料准备:已完成主要材料供应商考察,签订钢材(HRB400E)、水泥(P.O42.5)、沥青(SBS改性沥青)等材料采购合同,材料进场后按规定进行见证取样送检。
3. 劳动力配置:组建5个专业施工班组,高峰期投入劳动力220人,其中技术工人占比不低于60%,特殊工种持证上岗率100%。
三、主要施工流程
3.1 路基工程施工
1. 路基开挖
o 采用台阶式开挖法,台阶宽度不小于1.0m,高度2.0m,坡率1:1.5。
o 机械开挖至设计标高以上20cm,改为人工清理,避免超挖扰动基底土。
o 路床验收标准:平整度≤15mm/3m,压实度≥96%(重型击实标准)。
2. 路基压实
o 分层填筑厚度:土方≤30cm,石方≤50cm,采用22t振动压路机碾压,碾压速度2-4km/h,碾压次数6-8遍。
o 压实度检测:每层按每1000㎡不少于3点进行环刀法取样,检测频率符合规范要求。
3. 特殊路基处理
o 对K0+500-K0+800段软弱地基采用水泥土搅拌桩处理,桩径500mm,桩长6m,桩间距1.2m,单桩承载力特征值≥120kN。
3.2 路面工程施工
1. 基层施工
o 水泥稳定碎石基层:厚度20cm,水泥掺量5%,采用集中厂拌,摊铺机连续摊铺,碾压完成后覆盖洒水养护7天,养护期间禁止车辆通行。
o 质量控制:7天无侧限抗压强度≥3.5MPa,平整度≤10mm/3m,厚度偏差±10mm。
2. 面层施工
o 下面层:AC-25C粗粒式沥青混凝土,厚度8cm,摊铺温度160-180℃,碾压温度≥150℃。
o 上面层:SMA-13改性沥青混凝土,厚度4cm,采用改性沥青(SBS I-D型),马歇尔稳定度≥6.0kN,动稳定度≥3000次/mm。
3.3 排水工程施工
1. 管道安装
o 采用开槽施工,沟槽开挖采用钢板桩支护(SP-IV型拉森桩,长度6m),沟槽宽度按管道外径加两侧工作面0.5m确定。
o 管道基础:采用C15混凝土基础,厚度10-15cm,管道安装采用吊车吊装,安管偏差:轴线≤15mm,高程±10mm。
2. 接口处理
o HDPE双壁波纹管采用橡胶圈承插连接,接口间隙用密封膏填充;钢筋混凝土管采用钢丝网水泥砂浆抹带接口,带宽200mm,厚25mm。
3. 闭水试验
o 试验段长度≤500m,试验水头为上游管顶以上2m,浸泡时间24小时,渗水量标准:DN300-DN600管道≤20m³/(d·km),DN700-DN1200管道≤30m³/(d·km)。
3.4 绿化工程施工
1. 种植土改良
o 种植土厚度:乔木≥150cm,灌木≥80cm,草坪≥30cm,土壤pH值控制在6.5-7.5。
o 采用腐殖土(30%)+园土(50%)+珍珠岩(20%)混合改良,有机质含量≥3%。
2. 苗木种植
o 行道树选用胸径12-15cm的香樟,带土球移植,土球直径为胸径的8-10倍,定植后设立三角支撑。
o 种植时间选择春季3-4月,苗木成活率要求≥95%,养护期1年。
3.5 照明工程施工
1. 灯杆基础
o 采用C25混凝土独立基础,尺寸800×800×1000mm,预埋M20地脚螺栓4套,基础顶面高出地面200mm。
2. 灯具安装
o 路灯安装高度10m,间距35m,悬挑长度1.5m,灯杆垂直度偏差≤3mm/m。
o 接地系统:每盏路灯设置独立接地极,接地电阻≤4Ω,采用TN-S接零保护系统。
四、质量控制措施
4.1 原材料质量控制
1. 材料进场检验
o 钢材:每批重量不大于60t为一检验批,检验屈服强度、抗拉强度、伸长率及冷弯性能。
o 沥青:每批次检验针入度、延度、软化点三大指标,储存温度控制在130-160℃。
2. 材料储存管理
o 水泥采用筒仓储存,分品牌、标号存放,出厂超过3个月的水泥重新检验合格后方可使用。
o 钢筋架空堆放,距离地面≥30cm,覆盖防雨布,防止锈蚀。
4.2 施工过程质量控制
1. 工序质量验收
o 实行"三检制"(自检、互检、交接检),上道工序验收合格方可进入下道工序施工。
o 关键工序设置质量控制点,如路基压实度、沥青混合料温度、管道接口严密性等。
2. 试验检测计划
o 混凝土试块:每100m³留置1组标准养护试块,同条件养护试块按结构部位留置。
o 路面弯沉检测:完工后按每车道每20m测1点,采用贝克曼梁法检测,弯沉值≤26.7(0.01mm)。
4.3 质量通病防治
1. 沥青路面裂缝防治
o 控制沥青混合料油石比±0.3%,摊铺温度不低于160℃,碾压温度不低于150℃。
o 基层与面层之间喷洒乳化沥青粘层油,用量0.3-0.6L/㎡。
2. 管道接口渗漏防治
o 橡胶圈安装前检查是否完好,安装时涂刷润滑剂,确保橡胶圈位置正确,接口间隙均匀。
o 抹带接口采用双层钢丝网,水泥砂浆配比1:2.5,养护时间不少于7天。
五、安全管理措施
5.1 安全保证体系
1. 组织机构
o 成立项目经理为组长的安全领导小组,设置专职安全员3名,各施工班组设兼职安全员1名。
o 建立安全管理责任制,签订安全责任书,明确各岗位安全职责。
2. 安全培训教育
o 开工前对全体施工人员进行三级安全教育培训,考核合格后方可上岗,特种作业人员持证上岗。
o 每周开展安全技术交底,每日进行班前安全讲话,并存档记录。
5.2 专项安全措施
1. 基坑开挖安全
o 沟槽开挖深度超过3m时设置安全边坡,配备基坑监测系统,监测项目包括坡顶位移、沉降,预警值:位移50mm,沉降30mm。
o 上下沟槽设置专用爬梯,梯宽0.8m,踏步间距30cm,两侧设置1.2m高防护栏杆。
2. 高处作业安全
o 作业平台搭设高度超过2m时设置防护栏杆,挂密目安全网,脚手板满铺并固定牢固。
o 作业人员佩戴安全帽、安全带,安全带高挂低用,作业平台荷载不超过2kN/㎡。
5.3 应急管理
1. 应急预案
o 编制触电、高处坠落、坍塌等专项应急预案,配备应急物资:急救箱2个、担架2副、应急照明3套、灭火器20个。
o 每季度组织一次应急演练,检验应急响应能力,完善应急预案。
2. 事故处理
o 发生安全事故立即启动应急预案,组织抢救伤员,保护事故现场,按规定上报有关部门。
o 事故处理坚持"四不放过"原则,分析事故原因,制定整改措施,防止类似事故再次发生。
六、进度计划
6.1 施工总进度计划
1. 关键线路:路基工程→基层施工→面层施工→交通工程→竣工验收。
2. 里程碑节点:
o 路基工程:2026年3月1日-2026年4月30日(60天)
o 路面工程:2026年5月1日-2026年6月30日(61天)
o 绿化工程:2026年7月1日-2026年7月31日(31天)
o 竣工验收:2026年8月20日-2026年8月28日(9天)
6.2 进度保证措施
1. 资源保障
o 高峰期投入挖掘机5台、压路机3台,确保路基工程按计划完成。
o 提前储备主要材料,钢材、水泥等材料储备量满足15天施工需求。
2. 进度控制
o 采用Project软件编制进度计划,每周召开进度协调会,分析进度偏差原因,制定纠偏措施。
o 关键线路工期延误超过3天时,采取增加资源投入、夜间施工等措施赶工,夜间施工办理夜间施工许可证,减少对周边居民影响。
七、环境保护措施
7.1 扬尘污染控制
1. 施工扬尘控制
o 施工现场主要道路硬化处理,设置洗车平台,出场车辆必须冲洗干净,严禁带泥上路。
o 土方作业采用湿法施工,运土车辆覆盖篷布,限速行驶,风速≥6级时停止土方作业。
2. 堆场扬尘控制
o 砂石料堆场设置围挡,高度不低于2m,堆料表面覆盖防尘网,定期洒水降尘,保持料堆湿润。
7.2 噪声污染控制
1. 噪声源控制
o 选用低噪声机械设备,对高噪声设备采取减振、隔声措施,如破碎机设置隔声罩,空压机安装消声器。
o 合理安排施工时间,噪声敏感区域夜间(22:00-6:00)禁止施工,确需施工时办理夜间施工许可,并公告周边居民。
2. 噪声监测
o 在施工场界设置噪声监测点,每周监测1次,昼间噪声≤70dB(A),夜间≤55dB(A),监测结果记录存档。
7.3 水土保持措施
1. 排水系统
o 施工现场设置沉淀池,施工废水经三级沉淀后排放,沉淀池定期清理,防止淤积。
o 路基边坡采取临时覆盖措施,防止雨水冲刷,雨季施工时设置截水沟、排水沟,确保排水畅通。
2. 固体废弃物处理
o 施工垃圾分类存放,生活垃圾由环卫部门定期清运,建筑垃圾运至指定消纳场处理,严禁随意丢弃。
o 危险废弃物(废机油、废油漆等)单独存放,委托有资质单位处理,签订处置协议。
八、竣工验收
8.1 验收准备
1. 竣工资料整理
o 按照《市政基础设施工程资料管理规程》要求,整理竣工资料,包括工程质量验收记录、试验检测报告、隐蔽工程验收记录等,确保资料齐全、真实、准确。
o 竣工图绘制:采用CAD绘制竣工图,标注实际施工尺寸、变更内容,加盖竣工图章,签字齐全。
2. 现场清理
o 拆除临时设施,清理施工场地,平整场地,恢复植被,做到工完场清。
o 对道路、排水、绿化等工程进行全面检查,对存在的质量缺陷及时整改,确保工程符合设计要求。
8.2 验收程序
1. 分部工程验收
o 分部分项工程完工后,由施工单位自检合格后,报监理单位验收,验收合格后签署验收意见。
o 分部工程验收包括路基、路面、排水、交通、绿化、照明等6个分部工程,每个分部工程验收合格后方可进行下一分部工程施工。
2. 竣工验收
o 工程完工后,由建设单位组织设计、施工、监理等单位进行竣工验收,验收内容包括工程质量、使用功能、外观质量等。
o 竣工验收合格后,签署竣工验收证书,工程正式交付使用,进入缺陷责任期,缺陷责任期为1年。
8.3 质量保修
1. 保修范围
o 在缺陷责任期内,对因施工原因造成的质量缺陷进行免费维修,非施工原因造成的质量缺陷,由责任方承担维修费用。
o 建立质量回访制度,定期对工程使用情况进行回访,及时了解工程质量状况,对发现的问题及时处理。
2. 维修响应
o 接到质量缺陷通知后,24小时内派员到场检查,制定维修方案,小修项目7天内完成,大修项目根据实际情况确定工期,确保维修质量。
本施工方案编制依据《城镇道路工程施工与质量验收规范》(CJJ1-2008)、《城市排水工程施工及验收规范》(GB50268-2008)等现行国家标准规范,施工过程中将严格按照方案组织施工,确保工程质量、安全、进度、环保等目标实现。
