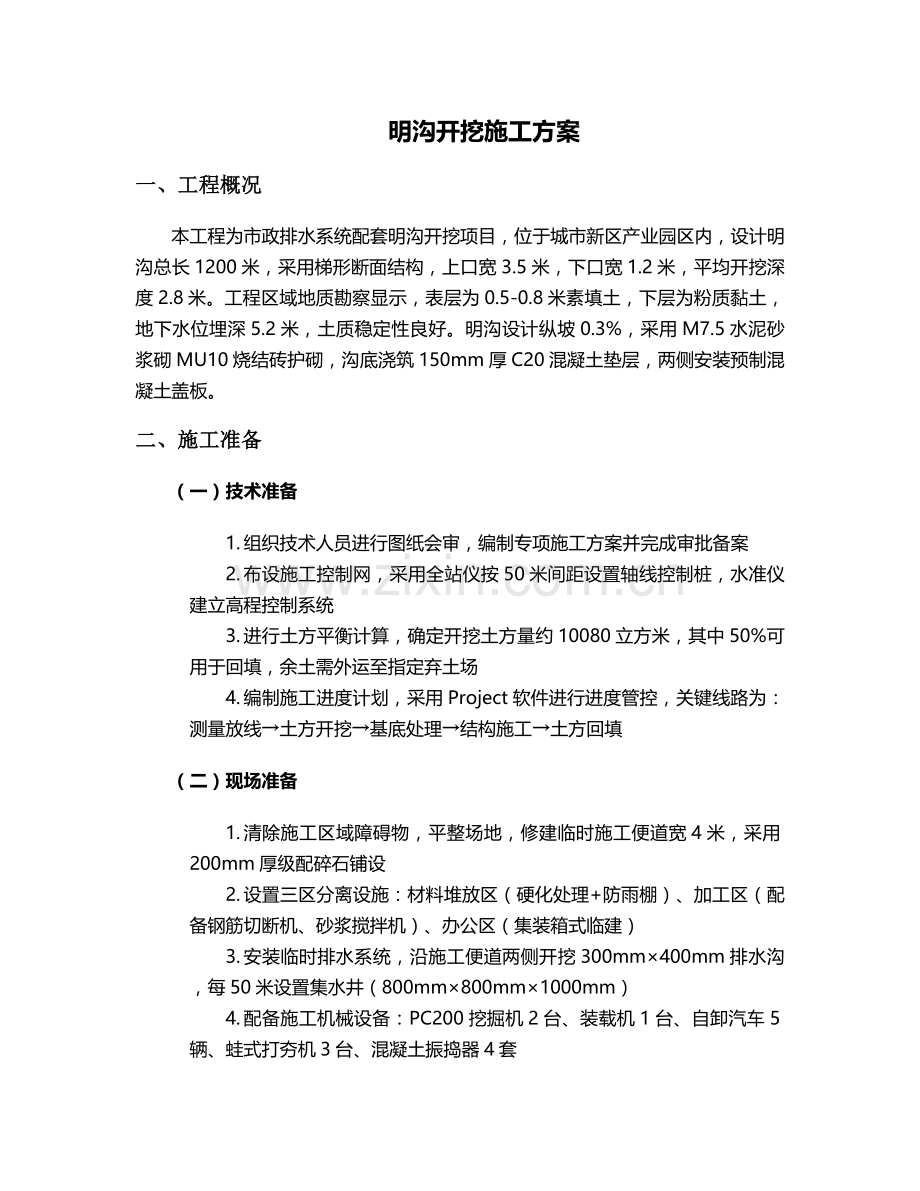

明沟开挖施工方案
一、工程概况
本工程为市政排水系统配套明沟开挖项目,位于城市新区产业园区内,设计明沟总长1200米,采用梯形断面结构,上口宽3.5米,下口宽1.2米,平均开挖深度2.8米。工程区域地质勘察显示,表层为0.5-0.8米素填土,下层为粉质黏土,地下水位埋深5.2米,土质稳定性良好。明沟设计纵坡0.3%,采用M7.5水泥砂浆砌MU10烧结砖护砌,沟底浇筑150mm厚C20混凝土垫层,两侧安装预制混凝土盖板。
二、施工准备
(一)技术准备
1. 组织技术人员进行图纸会审,编制专项施工方案并完成审批备案
2. 布设施工控制网,采用全站仪按50米间距设置轴线控制桩,水准仪建立高程控制系统
3. 进行土方平衡计算,确定开挖土方量约10080立方米,其中50%可用于回填,余土需外运至指定弃土场
4. 编制施工进度计划,采用Project软件进行进度管控,关键线路为:测量放线→土方开挖→基底处理→结构施工→土方回填
(二)现场准备
1. 清除施工区域障碍物,平整场地,修建临时施工便道宽4米,采用200mm厚级配碎石铺设
2. 设置三区分离设施:材料堆放区(硬化处理+防雨棚)、加工区(配备钢筋切断机、砂浆搅拌机)、办公区(集装箱式临建)
3. 安装临时排水系统,沿施工便道两侧开挖300mm×400mm排水沟,每50米设置集水井(800mm×800mm×1000mm)
4. 配备施工机械设备:PC200挖掘机2台、装载机1台、自卸汽车5辆、蛙式打夯机3台、混凝土振捣器4套
(三)材料准备
1. 主要材料需提供出厂合格证及复试报告,具体如下:
o 烧结砖:强度等级MU10,抗压强度≥10MPa
o 水泥:P.O 42.5级,进场需进行安定性及强度检测
o 砂石:中砂(含泥量≤3%)、碎石(5-31.5mm连续级配)
o 混凝土:采用商品混凝土,强度等级C20(抗渗等级P6)
三、主要施工流程
(一)测量放线
1. 采用极坐标法测设明沟中心线,打入50×50×500mm木桩,桩顶钉测钉
2. 按开挖放坡系数1:0.5计算开挖边界,撒白灰线标识开挖范围
3. 设置高程控制桩,每20米一个断面,每个断面设置3个高程观测点
4. 对测量成果进行三级复核,监理工程师验收合格后方可开挖
(二)土方开挖
1. 采用分层开挖法,每层深度1.2米,共分3层开挖,挖掘机按倒退法作业
2. 第一层开挖至-1.2m,设置1.5米宽平台,安装φ48×3.5mm钢管边坡防护栏杆(高1.2米,刷红白警示漆)
3. 第二层开挖至-2.4m,采用人工配合机械修坡,坡度偏差控制在±1°以内
4. 第三层预留200mm人工清底,避免机械扰动基底土,清底标高允许偏差±30mm
5. 开挖过程中每30米设置一个临时出土口,配备2台挖掘机接力作业
6. 土方运输车辆必须覆盖篷布,出场前经洗车台(三级沉淀池+高压水枪)冲洗
(三)基底处理
1. 基底验收:检查地基承载力(要求≥180kPa),采用轻型动力触探仪进行检测
2. 若出现局部软弱土层,采用换填处理:挖除软弱土至硬土层,回填3:7灰土(压实系数≥0.95)
3. 浇筑混凝土垫层:
o 支设钢模板(50×100mm方木背楞,间距500mm)
o 混凝土采用泵送浇筑,振捣密实,表面拉毛处理
o 覆盖薄膜养护7天,强度达到70%后方可进行下道工序
(四)结构施工
1. 砖砌墙体施工:
o 采用"三一"砌筑法,灰缝厚度控制在8-12mm,水平灰缝饱满度≥80%
o 按设计要求设置240mm×240mm构造柱(间距3米),植入φ12钢筋与基底连接
o 每砌筑1.2米高度设置一道20mm厚水泥砂浆找平层
2. 混凝土压顶施工:
o 支设定型钢模板,安装φ8@200双向钢筋网片
o 浇筑C25混凝土,采用插入式振捣器振捣,表面压光处理
o 按6米间距设置伸缩缝,缝宽20mm,填塞沥青麻丝
3. 盖板安装:
o 预制混凝土盖板(150mm厚,C30混凝土)采用汽车吊吊装
o 盖板安装前检查平整度,铺设20mm厚M10水泥砂浆坐浆
o 板缝宽度控制在10-15mm,采用1:2水泥砂浆勾平缝
四、质量控制措施
(一)关键质量控制点
项目
允许偏差
检验方法
检验频率
轴线位置
±50mm
全站仪测量
每50米一点
基底高程
±30mm
水准仪测量
每个断面3点
边坡坡度
±1°
坡度尺检查
每20米一处
砌体厚度
±10mm
尺量检查
每50米3处
混凝土强度
≥设计值
试块检测
每100m³一组
(二)质量保证措施
1. 实行样板引路制度,在工程起点20米范围制作样板段,经监理验收合格后推广
2. 建立三检制质量管控体系:班组自检→技术员复检→质检员专检
3. 对隐蔽工程实行影像资料留存制度,每个检验批拍摄不少于3张过程照片
4. 原材料进场实行二维码追溯管理,建立材料台账(包含进场日期、批次、检验报告编号)
五、安全文明施工
(一)安全防护措施
1. 开挖区域设置硬质围挡(高度2.5米),采用彩钢板+混凝土基础(300mm宽)
2. 夜间施工配备LED泛光灯(每50米1盏),设置爆闪警示灯(间距10米)
3. 边坡监测:采用测斜仪按30米间距布设监测点,每日监测1次,预警值为水平位移50mm/天
4. 配备安全防护用品:安全帽(200顶)、反光背心(150件)、安全带(50条)、绝缘手套(100双)
(二)文明施工管理
1. 施工现场出入口设置八牌一图,配备洗车设备(高压水枪2台)
2. 施工扬尘控制:
o 裸土覆盖(2000㎡防尘网)
o 雾炮机(4台,覆盖半径30米)
o 洒水车(1台,每日洒水4次)
3. 噪声控制:选用低噪声设备,夜间施工噪声≤55dB,设置噪声监测点(每200米1处)
4. 垃圾分类管理:设置可回收、不可回收、危险废物三类垃圾桶,由环卫部门定期清运
六、施工进度计划
1. 施工总工期45天,采用横道图控制进度,关键节点控制:
o 第3天:完成测量放线
o 第15天:完成土方开挖
o 第25天:完成结构施工
o 第40天:完成土方回填
2. 进度保障措施:
o 配置备用设备(挖掘机1台、发电机200kW)
o 采用两班制施工(白班8:00-18:00,夜班19:00-23:00)
o 建立周进度考核制度,延误超3天启动赶工预案
七、应急预案
(一)雨季施工预案
1. 储备防汛物资:抽水泵(5台,扬程15米)、编织袋(2000条)、雨衣雨鞋(100套)
2. 雨后复工前检查边坡稳定性,必要时采取坡脚堆载反压措施
3. 调整混凝土配合比,掺加早强剂(掺量2%),缩短养护时间
(二)边坡失稳预案
1. 发现边坡裂缝立即停止施工,撤离人员机械
2. 采用坡顶卸载+坡脚堆载方法处理,卸载宽度2米,堆载高度1.5米
3. 严重失稳时采用φ48钢管土钉墙加固(长度3米,间距1.5米梅花形布置)
(三)地下管线保护预案
1. 施工前联系各权属单位探明地下管线位置,采用人工探坑(1.5米×1.5米)确认
2. 对给水管线(DN300)采用悬吊保护:20#槽钢扁担梁+φ16钢丝绳吊装
3. 通信光缆采用套管保护(φ150MPP管),设置警示标识(间距5米)
八、验收标准
(一)土方工程验收
1. 基底土质符合设计要求,无扰动、积水、淤泥
2. 边坡坡度允许偏差±5%,表面平整度≤20mm/2m
3. 回填土压实度:分层检测,每层取样3点,压实系数≥0.93
(二)结构工程验收
1. 砌体工程:垂直度≤5mm/2m,墙面平整度≤8mm/2m
2. 混凝土工程:表面平整度≤5mm/2m,预埋件位置偏差≤10mm
3. 盖板安装:相邻板高差≤3mm,缝宽偏差±5mm
九、施工记录
1. 每日填写施工日志,包含:天气情况、施工部位、完成工程量、人员机械投入、质量检查情况
2. 隐蔽工程验收记录需包含:验收部位、检查内容、参与单位签字、影像资料编号
3. 试验检测资料:混凝土试块报告(标养+同条件)、砂浆试块报告、原材料复试报告
4. 测量放线记录:包含控制点坐标、高程测量数据、偏差分析
十、环境保护措施
1. 施工废水处理:设置三级沉淀池(10m×3m×1.5m),经处理后排入市政管网
2. 噪声控制:破碎机等强噪声设备设置隔音棚(采用50mm厚吸音棉)
3. 水土保持:在弃土场周边设置拦挡墙(高度1.2米)和排水沟,防止水土流失
4. 植被恢复:完工后对临时占地进行植被恢复,种植本地物种(狗牙根草皮)
本方案经审批后实施,如遇设计变更或现场条件变化,需另行编制补充方案并履行审批程序。施工过程中严格执行各项技术标准,确保工程质量达到合格标准,争创市级文明工地。
