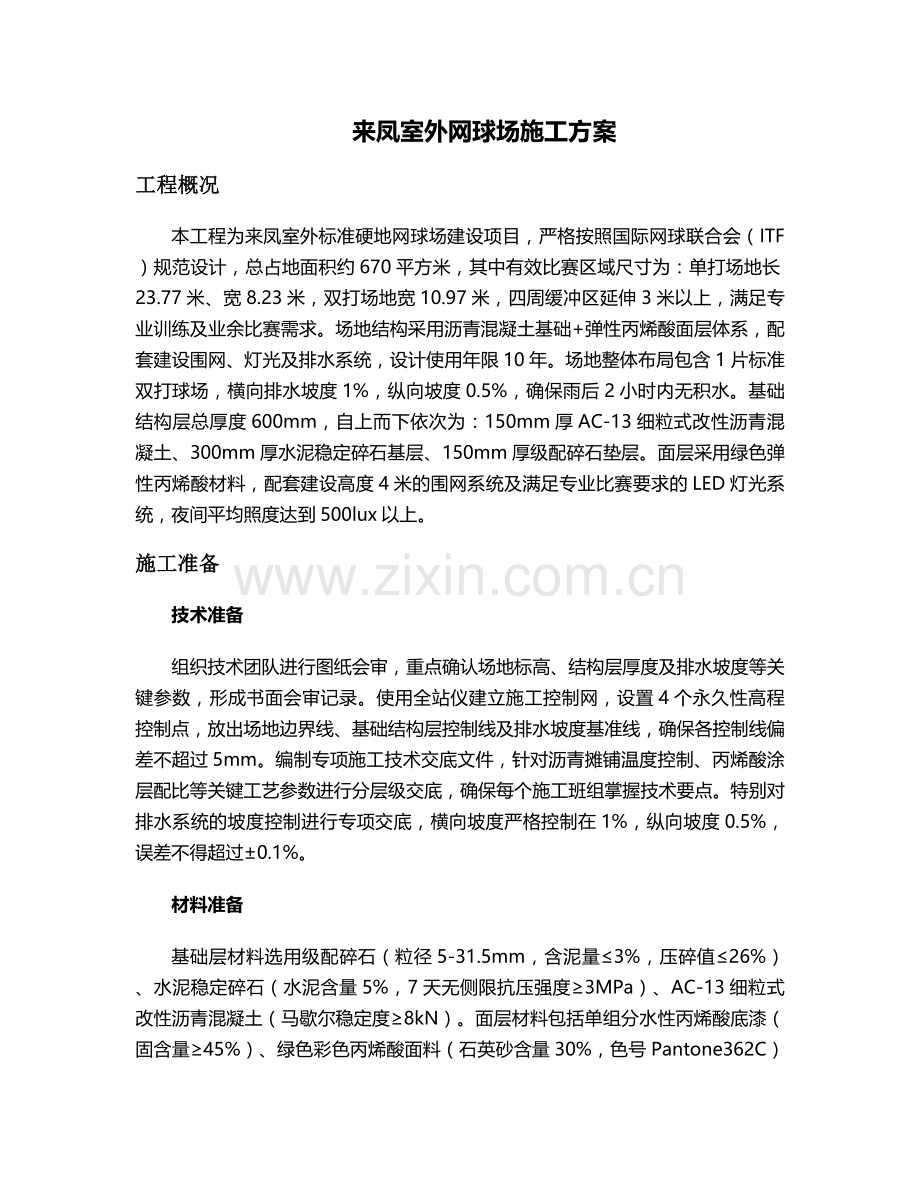

来凤室外网球场施工方案
工程概况
本工程为来凤室外标准硬地网球场建设项目,严格按照国际网球联合会(ITF)规范设计,总占地面积约670平方米,其中有效比赛区域尺寸为:单打场地长23.77米、宽8.23米,双打场地宽10.97米,四周缓冲区延伸3米以上,满足专业训练及业余比赛需求。场地结构采用沥青混凝土基础+弹性丙烯酸面层体系,配套建设围网、灯光及排水系统,设计使用年限10年。场地整体布局包含1片标准双打球场,横向排水坡度1%,纵向坡度0.5%,确保雨后2小时内无积水。基础结构层总厚度600mm,自上而下依次为:150mm厚AC-13细粒式改性沥青混凝土、300mm厚水泥稳定碎石基层、150mm厚级配碎石垫层。面层采用绿色弹性丙烯酸材料,配套建设高度4米的围网系统及满足专业比赛要求的LED灯光系统,夜间平均照度达到500lux以上。
施工准备
技术准备
组织技术团队进行图纸会审,重点确认场地标高、结构层厚度及排水坡度等关键参数,形成书面会审记录。使用全站仪建立施工控制网,设置4个永久性高程控制点,放出场地边界线、基础结构层控制线及排水坡度基准线,确保各控制线偏差不超过5mm。编制专项施工技术交底文件,针对沥青摊铺温度控制、丙烯酸涂层配比等关键工艺参数进行分层级交底,确保每个施工班组掌握技术要点。特别对排水系统的坡度控制进行专项交底,横向坡度严格控制在1%,纵向坡度0.5%,误差不得超过±0.1%。
材料准备
基础层材料选用级配碎石(粒径5-31.5mm,含泥量≤3%,压碎值≤26%)、水泥稳定碎石(水泥含量5%,7天无侧限抗压强度≥3MPa)、AC-13细粒式改性沥青混凝土(马歇尔稳定度≥8kN)。面层材料包括单组分水性丙烯酸底漆(固含量≥45%)、绿色彩色丙烯酸面料(石英砂含量30%,色号Pantone362C)、白色丙烯酸专用划线漆(遮盖力≥98%)。弹性层采用80-100目橡胶颗粒,与丙烯酸乳液按1:1比例混合。辅助材料包括Φ89mm热镀锌钢管围网立柱、400W LED防眩灯具(照度≥500lux)、C25混凝土排水沟预制盖板。所有材料进场前需进行抽样检测,沥青混凝土需提供马歇尔试验报告,丙烯酸材料需提供耐候性检测报告,确保符合设计要求。

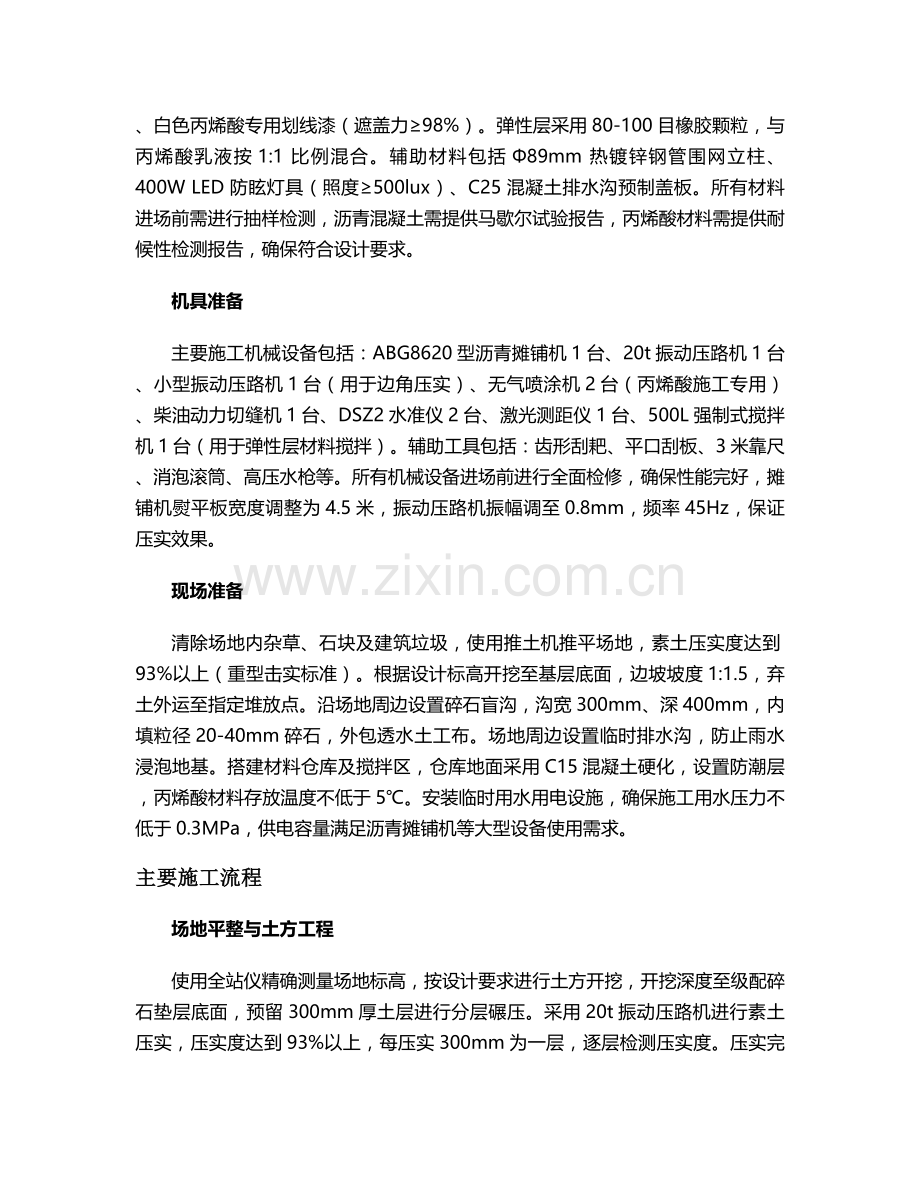

机具准备
主要施工机械设备包括:ABG8620型沥青摊铺机1台、20t振动压路机1台、小型振动压路机1台(用于边角压实)、无气喷涂机2台(丙烯酸施工专用)、柴油动力切缝机1台、DSZ2水准仪2台、激光测距仪1台、500L强制式搅拌机1台(用于弹性层材料搅拌)。辅助工具包括:齿形刮耙、平口刮板、3米靠尺、消泡滚筒、高压水枪等。所有机械设备进场前进行全面检修,确保性能完好,摊铺机熨平板宽度调整为4.5米,振动压路机振幅调至0.8mm,频率45Hz,保证压实效果。
现场准备
清除场地内杂草、石块及建筑垃圾,使用推土机推平场地,素土压实度达到93%以上(重型击实标准)。根据设计标高开挖至基层底面,边坡坡度1:1.5,弃土外运至指定堆放点。沿场地周边设置碎石盲沟,沟宽300mm、深400mm,内填粒径20-40mm碎石,外包透水土工布。场地周边设置临时排水沟,防止雨水浸泡地基。搭建材料仓库及搅拌区,仓库地面采用C15混凝土硬化,设置防潮层,丙烯酸材料存放温度不低于5℃。安装临时用水用电设施,确保施工用水压力不低于0.3MPa,供电容量满足沥青摊铺机等大型设备使用需求。
主要施工流程
场地平整与土方工程
使用全站仪精确测量场地标高,按设计要求进行土方开挖,开挖深度至级配碎石垫层底面,预留300mm厚土层进行分层碾压。采用20t振动压路机进行素土压实,压实度达到93%以上,每压实300mm为一层,逐层检测压实度。压实完成后,铺设150mm厚级配碎石垫层,碎石粒径5-31.5mm,采用梅花形布点法进行压实度检测,压实度≥96%。垫层表面平整度控制在±15mm/3m范围内,高程偏差不超过±20mm。垫层施工完成后,沿场地周边开挖排水沟,沟宽400mm,深500mm,采用M7.5水泥砂浆砌筑MU10烧结砖,沟内安装Φ200mm PVC排水管,坡度0.5%,每隔20米设置沉沙井。
基础层施工
水泥稳定碎石基层施工前,在级配碎石垫层表面喷洒水泥净浆(水灰比0.5),增强层间粘结。水泥稳定碎石采用集中厂拌,水泥含量5%,含水量比最佳含水量高1%,运输过程中覆盖篷布防止水分蒸发。采用摊铺机连续摊铺,厚度300mm,分两层施工,每层150mm,摊铺速度控制在1.5-2m/min。碾压采用20t振动压路机,先静压2遍,再振动碾压4-6遍,最后静压收光,碾压速度控制在1.5-2.5km/h,确保压实度≥98%。碾压完成后及时覆盖土工布洒水养护,养护期不少于7天,养护期间禁止车辆通行。
沥青混凝土面层施工前,检查水泥稳定碎石基层表面平整度,对局部不平整处采用沥青砂找平。沥青混凝土采用AC-13细粒式改性沥青,出厂温度控制在170-180℃,摊铺温度不低于160℃,碾压终了温度不低于110℃。采用沥青摊铺机连续摊铺,厚度150mm,摊铺速度2-3m/min,摊铺过程中确保混合料均匀一致,无离析现象。碾压采用钢轮压路机,遵循"紧跟、慢压、高频、低幅"的原则,初压温度150-160℃,复压温度130-140℃,终压温度110-120℃,碾压次数不少于6遍,确保压实度≥96%。沥青面层施工完成后,及时切缝,缝间距5m×5m,缝宽5mm,深度50mm,采用专用沥青嵌缝膏填缝。
排水系统施工
场地周边设置主排水沟,采用C25混凝土浇筑,沟宽400mm,深500mm,沟壁厚度100mm,每隔20米设置一个沉沙井,尺寸500mm×500mm×800mm。排水沟内安装Φ200mm HDPE双壁波纹管,管道接口采用热熔连接,管道周围回填级配碎石。场地内部采用盲沟排水系统,沿沥青混凝土面层边缘设置碎石盲沟,沟宽300mm,深200mm,内填粒径20-40mm碎石,外包透水土工布。排水沟顶部安装C25混凝土预制盖板,盖板厚度80mm,每块长度500mm,表面做防滑处理。排水系统施工完成后进行通水试验,确保排水通畅,雨后2小时内场地无积水。
丙烯酸面层施工
基础处理:沥青混凝土面层施工完成后养护14天,采用高压水枪彻底清洁表面,去除油污、浮尘等杂物。检测基础表面平整度,使用3米靠尺检查,误差超过3mm的部位采用沥青砂找平。对基础表面裂缝进行处理,宽度<2mm的裂缝采用专用填缝胶灌注,>2mm的裂缝开槽后用聚合物砂浆填补,干燥后打磨平整。基础含水率需≤8%,采用薄膜覆盖法检测,覆盖24小时后薄膜下无凝结水方可进行下道工序。
底涂层施工:采用单组分水性丙烯酸底漆,使用滚筒均匀辊涂,涂布量0.2kg/㎡,确保完全封闭基面孔隙。施工温度控制在10℃以上,湿度<80%,雨天禁止施工。底涂层固化24小时后,检查是否存在漏涂区域,必要时进行补涂。
弹性层施工:分两层施工,粗弹性层采用40-60目橡胶颗粒与丙烯酸乳液按1:2比例混合,使用齿形刮耙分道刮涂2层,每层厚度2-3mm,层间间隔24小时。施工时按先纵向后横向的顺序进行,确保涂层均匀。细弹性层采用80-100目细橡胶颗粒与乳液按1:1比例混合,用平口刮板全场刮涂1-2遍,厚度2mm,平整度误差控制在≤2mm/3m。弹性层施工完成后养护48小时,期间避免人员踩踏。
面涂层施工:中涂采用纯丙烯酸材料刮涂1遍,厚度0.1mm,干燥后用500目以上砂纸打磨,吸尘清理。面涂采用绿色彩色丙烯酸涂料,分两层施工,每层厚度0.2mm,采用交叉滚涂法(先纵向后横向),确保颜色均匀一致,无辊痕、流挂现象。面涂施工时环境温度控制在15-30℃,相对湿度<75%,施工完成后养护72小时,期间严禁人员进入。
划线施工
按ITF规则进行场地划线,使用激光测距仪精确放样,确保各线条位置偏差不超过3mm。划线前清理面层表面,贴美纹纸定位,美纹纸宽度50mm,与线条边缘对齐。采用白色丙烯酸专用划线漆,使用无气喷涂机喷涂,涂布量0.15kg/㎡,确保线条平直、宽度均匀(50mm±2mm)。划线顺序为先划边线、端线,再划发球线、中线,最后划中点标志线。线条干燥后撕去美纹纸,对边缘不整齐处进行修补。划线完成后检查线条清晰度及平直度,用3米直尺检查直线度误差不超过2mm。
附属设施施工
围网系统采用Φ89mm热镀锌钢管立柱,高度4米,埋深800mm,混凝土基础尺寸600mm×600mm×800mm(C25混凝土)。立柱间距3米,横向设置3道Φ6mm镀锌钢丝绳,纵向采用PE包塑铁丝网(网孔50mm×50mm),顶部设置Φ48mm镀锌钢管横梁。围网安装时确保垂直度偏差不超过1‰,网面平整无松弛。
灯光系统采用8套400W LED防眩灯具,对称布置在场地两侧围网立柱上,灯具高度4米,间距6米。灯杆采用Φ114mm热镀锌钢管,埋深600mm,混凝土基础尺寸500mm×500mm×800mm。灯光控制箱安装在场地周边管理房内,配备时控开关,可分时段控制。灯光安装完成后进行照度检测,确保场地平均照度≥500lux,均匀度≥0.7。
质量控制
原材料质量控制
建立材料进场检验制度,所有材料进场时必须提供出厂合格证、检验报告,经现场抽样复试合格后方可使用。级配碎石进场后检测粒径、含泥量及压碎值,水泥稳定碎石检测水泥含量、7天无侧限抗压强度,沥青混凝土检测马歇尔稳定度、流值等指标。丙烯酸材料检测固含量、耐候性、粘结强度等性能,橡胶颗粒检测粒径、弹性模量。对不合格材料坚决清退出场,严禁使用。
施工过程质量控制
基础层施工中,严格控制水泥稳定碎石的水泥含量及含水量,每2000㎡制作1组抗压强度试件。沥青混凝土摊铺温度、碾压温度全程监控,每台班检测3次,确保符合规范要求。面层施工中,弹性层材料配比采用电子秤精确计量,误差控制在±2%以内,搅拌时间不少于3分钟。丙烯酸涂层厚度采用测厚仪检测,每100㎡检测1点,确保达到设计厚度。排水坡度采用水准仪跟踪检测,每5米测量1点,确保横向坡度1%,纵向坡度0.5%。
质量检测
建立三级质量检查制度,班组自检、项目部复检、监理验收。基础层压实度采用环刀法或灌砂法检测,每1000㎡检测3点,确保达到设计要求。面层平整度采用3米靠尺检测,每500㎡检测10点,合格率不低于95%。弹性层冲击吸收性能检测采用落球试验,冲击吸收值控制在25-35%之间。面涂层耐磨性采用Taber耐磨仪检测,磨损量≤50mg。灯光照度采用专业照度计检测,确保平均照度≥500lux,均匀度≥0.7。
安全管理
安全教育培训
施工前对所有施工人员进行三级安全教育培训,特种作业人员必须持证上岗。每天开工前进行班前安全技术交底,针对当日施工内容强调安全注意事项。定期组织安全知识竞赛和应急演练,提高施工人员安全意识和应急处置能力。
施工现场安全管理
施工现场设置明显安全警示标志,划分危险区域,严禁非施工人员进入。高处作业(如灯光安装)必须搭设脚手架或操作平台,作业人员佩戴安全带。电气设备必须有可靠接地,使用漏电保护器,严禁私拉乱接电线。沥青摊铺时,操作人员佩戴防护手套、护目镜,现场配备灭火器、消防沙等消防器材。
机械设备安全管理
机械设备操作人员必须经过专业培训,熟悉设备性能和操作规程。设备使用前进行检查,确保制动、转向等系统正常。压路机、摊铺机等大型设备作业时,设专人指挥,确保施工安全距离。机械设备定期保养,做好保养记录,严禁带病运行。
应急预案
制定施工现场应急预案,包括火灾、触电、高处坠落等事故应急处置措施。现场配备急救箱,培训急救人员,确保事故发生时能及时进行救治。与当地医院建立联动机制,确保重伤员能及时送医治疗。定期组织应急演练,检验应急预案的可行性,不断完善应急措施。
验收标准
基础层验收
沥青混凝土面层表面平整、密实,无裂缝、推移、油包等缺陷。平整度用3米靠尺检查,误差≤3mm。厚度检测采用钻芯法,每1000㎡取1点,厚度偏差±5mm。压实度≥96%,渗水系数≤300ml/min。排水坡度横向1%,纵向0.5%,误差±0.1%。
面层验收
丙烯酸面层颜色均匀一致,无气泡、裂纹、脱层等现象。弹性层厚度5-6mm,面涂层厚度≥0.4mm。平整度≤2mm/3m,摩擦系数≥0.65。冲击吸收值25-35%,垂直变形2-5mm。
附属设施验收
围网高度4米,垂直度偏差≤1‰,网面平整,无明显下垂。灯光平均照度≥500lux,均匀度≥0.7,无明显眩光。排水系统通水试验,雨后2小时内场地无积水,排水沟排水通畅。
整体验收
场地尺寸:单打场地长23.77米±50mm,宽8.23米±50mm;双打场地宽10.97米±50mm。标线宽度50mm±2mm,线条清晰、平直,位置偏差≤5mm。球网高度1.07米(网柱处),0.914米(中央),网柱间距12.8米±50mm。整体外观:颜色均匀,无明显色差,表面平整,无裂缝、起砂等缺陷。
通过以上施工流程和质量控制措施,确保来凤室外网球场项目达到设计要求和使用功能,为用户提供一个专业、安全、耐用的网球运动场地。施工过程中严格执行各项技术标准和安全规范,加强现场管理,确保工程质量和施工安全,按期完成施工任务。
