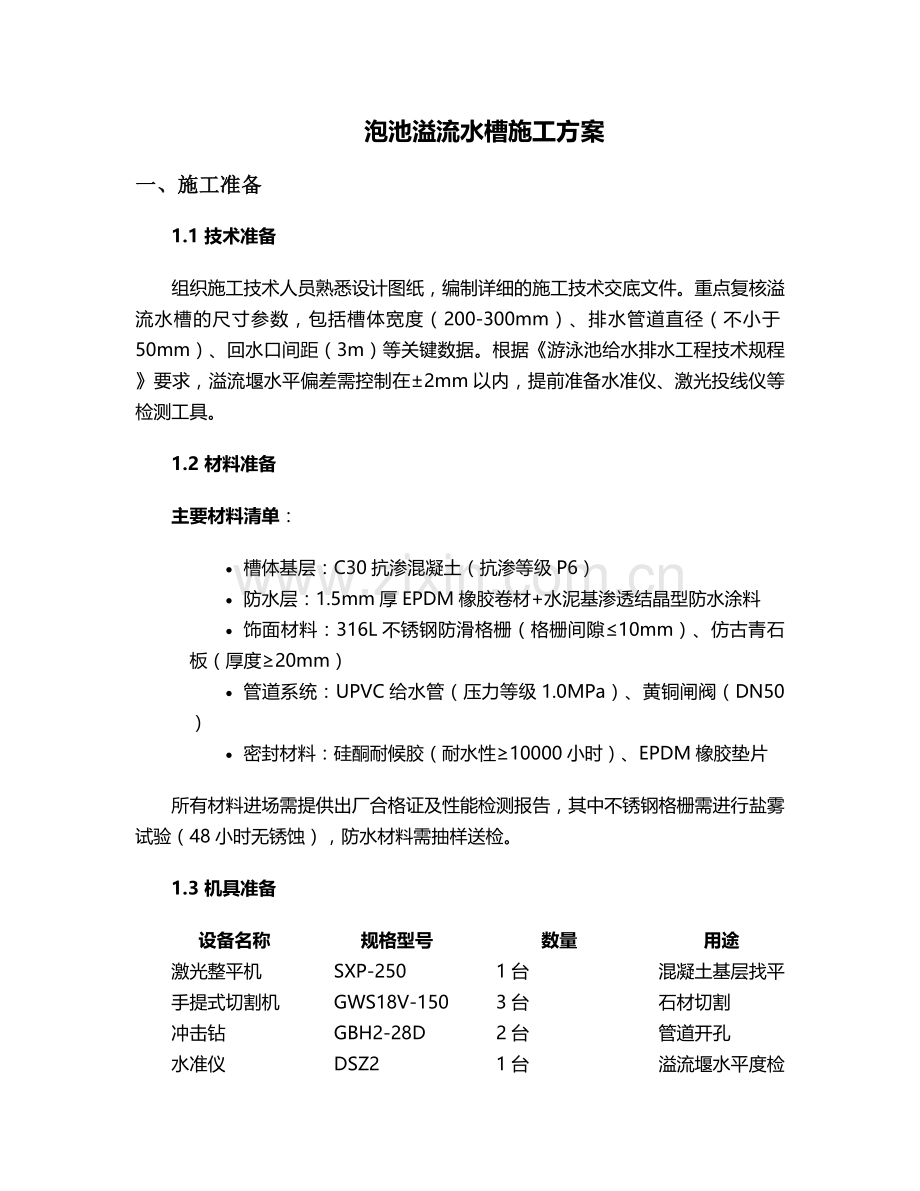

泡池溢流水槽施工方案
一、施工准备
1.1 技术准备
组织施工技术人员熟悉设计图纸,编制详细的施工技术交底文件。重点复核溢流水槽的尺寸参数,包括槽体宽度(200-300mm)、排水管道直径(不小于50mm)、回水口间距(3m)等关键数据。根据《游泳池给水排水工程技术规程》要求,溢流堰水平偏差需控制在±2mm以内,提前准备水准仪、激光投线仪等检测工具。
1.2 材料准备
主要材料清单:
· 槽体基层:C30抗渗混凝土(抗渗等级P6)
· 防水层:1.5mm厚EPDM橡胶卷材+水泥基渗透结晶型防水涂料
· 饰面材料:316L不锈钢防滑格栅(格栅间隙≤10mm)、仿古青石板(厚度≥20mm)
· 管道系统:UPVC给水管(压力等级1.0MPa)、黄铜闸阀(DN50)
· 密封材料:硅酮耐候胶(耐水性≥10000小时)、EPDM橡胶垫片
所有材料进场需提供出厂合格证及性能检测报告,其中不锈钢格栅需进行盐雾试验(48小时无锈蚀),防水材料需抽样送检。
1.3 机具准备
设备名称
规格型号
数量
用途
激光整平机
SXP-250
1台
混凝土基层找平
手提式切割机
GWS18V-150
3台
石材切割
冲击钻
GBH2-28D
2台
管道开孔
水准仪
DSZ2
1台
溢流堰水平度检测
扭矩扳手
0-300N·m
1把
螺栓固定
二、主要施工流程
2.1 测量放线
1. 以泡池结构边线为基准,向外偏移300mm弹出溢流水槽中心线
2. 使用全站仪定位转角处圆弧半径(R=500mm),确保曲线平滑过渡
3. 每隔2m设置高程控制点,标注槽底、溢流堰顶、饰面完成面三道控制线
2.2 基层施工
1. 土方开挖:采用人工开挖,深度按设计要求控制在450mm,槽壁坡度1:0.3
2. 地基处理:铺设150mm厚级配砂石(含泥量≤3%),平板振动器振捣密实
3. 混凝土浇筑:
o 支设18mm厚多层板模板,采用对拉螺栓固定(间距≤600mm)
o 浇筑C30抗渗混凝土,掺加聚丙烯纤维(掺量0.9kg/m³)
o 激光整平机找平,初凝前进行拉毛处理(纹理深度2mm)
4. 养护:覆盖土工布洒水养护7天,保持表面湿润
2.3 防水施工
1. 基层处理:打磨混凝土表面,修补蜂窝麻面,涂刷基层处理剂
2. 防水层施工:
o 第一道:涂刷水泥基渗透结晶涂料(用量1.5kg/m²)
o 第二道:铺贴EPDM橡胶卷材,采用热熔法施工,搭接宽度100mm
o 第三道:在阴阳角处加铺500mm宽附加层,圆弧半径≥50mm
3. 闭水试验:蓄水高度200mm,持续观察24小时,渗漏点≤0处/100m²
2.4 管道安装
1. 管道定位:
o 排水主管采用DN100 UPVC管,坡度2‰
o 溢流支管(DN50)间距3m,与主管呈45°斜接
o 每个回水口设置流量调节阀门(调节范围0-2m³/h)
2. 安装工艺:
o 管道接口采用承插式粘接,接口处涂刷两遍胶粘剂
o 立管采用角钢支架固定(间距≤1.5m),底部设置抗震支墩
o 预埋套管高出完成面50mm,缝隙采用防火岩棉填塞
3. 压力试验:
o 试验压力0.6MPa,保压30分钟压降≤0.02MPa
o 泄水试验:开启所有排水阀,50m³水量排放时间≤4小时
2.5 溢流堰施工
1. 钢筋绑扎:采用φ8mmHRB400钢筋,间距150mm双向布置,保护层厚度25mm
2. 模板安装:
o 采用15mm厚酚醛覆膜模板,内侧粘贴2mm厚PVC板(确保表面光滑)
o 模板接缝处粘贴止水胶带(宽度30mm),使用专用夹具固定
3. 混凝土浇筑:
o 采用C35细石混凝土(坍落度180±20mm),掺加钢纤维(体积率0.8%)
o 采用微型振动棒(φ30mm)振捣,重点振捣边角部位
o 初凝前采用铝合金刮杠配合水准仪找平,误差控制在±1mm内
2.6 饰面工程
1. 石材铺贴:
o 采用干硬性水泥砂浆(水灰比0.4),厚度30mm
o 青石板背面涂刷界面剂,采用“挂线法”控制平整度(缝宽5mm)
o 圆弧部位采用异形石材,每块石材加工角度偏差≤0.5°
2. 不锈钢格栅安装:
o 格栅框架与预埋件焊接(焊缝高度6mm),焊后涂刷防锈漆两道
o 格栅板采用M6不锈钢螺栓固定(扭矩值15N·m),垫片采用EPDM橡胶材质
o 安装完成后进行抗滑移试验,施加1.5kN水平力无位移
2.7 密封处理
1. 石材接缝采用硅酮耐候胶嵌缝,胶缝深宽比1:1.5,表面压制成弧形
2. 格栅与石材间隙填塞防火密封胶(膨胀倍率≥250%)
3. 管道穿楼板处采用防水翼环+柔性密封膏双重密封
三、质量控制标准
3.1 主控项目
项目
允许偏差
检查方法
溢流堰水平度
±2mm
水准仪连续测量
排水坡度
2‰±0.5‰
坡度尺每2m检查
防水层厚度
≥设计值90%
测厚仪每100m²测3点
格栅承载力
≥5kN/m²
均布荷载试验
3.2 一般项目
1. 石材表面平整度:2mm/2m靠尺
2. 接缝直线度:3mm/5m拉线
3. 管道接口严密性:24小时压力降≤0.05MPa
4. 不锈钢件表面:无划痕、焊点,光泽度≥85°
3.3 验收程序
1. 班组自检→技术负责人复检→监理验收
2. 隐蔽工程验收需留存影像资料(每个检验批不少于3张)
3. 功能性试验包括:满水试验(48小时)、排水能力测试、格栅抗冲击试验
四、安全文明施工
4.1 安全防护措施
1. 临边防护:槽边设置1.2m高防护栏杆(横杆间距600mm),挂密目安全网
2. 用电安全:
o 施工用电采用TN-S系统,设置三级配电箱(漏电动作电流30mA)
o 潮湿环境作业使用24V安全电压,配备防水型配电箱
3. 高空作业:
o 高度超过2m搭设操作平台(脚手板满铺,搭设剪刀撑)
o 作业人员佩戴双钩安全带,保险绳固定在专用锚点上
4.2 环境保护措施
1. 切割作业设置防尘罩,粉尘排放浓度≤2mg/m³
2. 施工废水经三级沉淀池处理后排放(SS≤100mg/L)
3. 夜间施工噪声控制在55dB以下(22:00-6:00禁止施工)
4.3 应急管理
1. 配备应急物资:急救箱(含止血带、绷带等)、灭火器(4kg干粉型4具)
2. 制定触电应急预案,每季度组织一次应急演练
3. 设立危险作业审批制度,夜间施工需提前办理审批手续
五、成品保护
5.1 防护措施
1. 石材饰面完成后覆盖5mm厚泡沫板,采用胶带纸十字交叉固定
2. 不锈钢格栅表面粘贴保护膜(PE材质,厚度≥0.05mm)
3. 管道端口采用专用堵头密封,防止杂物进入
5.2 维护要求
1. 每日巡查:检查格栅固定情况、有无渗漏现象
2. 每周清理:采用软毛刷清理槽内落叶、毛发等杂物
3. 每月检测:溢流堰水平度、管道压力、密封胶老化情况
六、质量通病防治
6.1 溢流堰不水平
预防措施:
1. 模板安装时采用可调式支撑(精度0.5mm)
2. 混凝土浇筑时每30分钟复核一次水平度
3. 终凝前采用激光扫平仪进行二次找平
处理方法:
· 偏差≤3mm:采用环氧树脂砂浆修补
· 偏差>3mm:局部凿除后重新浇筑
6.2 石材泛碱
预防措施:
1. 石材铺贴前进行六面防护处理(防护剂渗透深度≥3mm)
2. 采用低碱水泥(碱含量≤0.6%),掺加抑碱剂(掺量1.5%)
3. 接缝采用防碱背涂胶(干膜厚度≥80μm)
6.3 管道堵塞
预防措施:
1. 安装过程中随时封闭管道端口
2. 立管每隔10m设置检查口(DN100)
3. 系统完成后进行管道冲洗(流速≥1.5m/s,持续30分钟)
七、验收标准与资料归档
7.1 验收文件
1. 施工图纸、设计变更及洽商记录
2. 材料出厂合格证及性能检测报告
3. 隐蔽工程验收记录(含影像资料)
4. 功能性试验记录(满水试验、压力试验等)
5. 分项工程质量评定表
7.2 归档要求
1. 资料整理按《建筑工程资料管理规程》(JGJ/T185)执行
2. 竣工图应加盖竣工图章,签字齐全
3. 所有检测数据需保留原始记录,不得涂改
本方案未尽事宜,应严格按照《游泳池给水排水工程技术规程》(CJJ122)及设计文件要求执行。施工过程中如遇特殊情况,应及时与设计单位沟通解决。
