台阶式地下室的外墙结构与外防水、回填同时施工技术
【摘要】阐述了台阶式地下室施工中,制约工程进度的外墙防水施工新方法,很好的解决了外防水和外墙结构同时的问题。
【关键词】同时施工 节约工期
1.工程概况
某工程地下室结构,地下室层数不同,底板呈台阶状,上一层的底板与下一层的外墙连接。施工时,必须遵循先下后上的原则,方可完成。

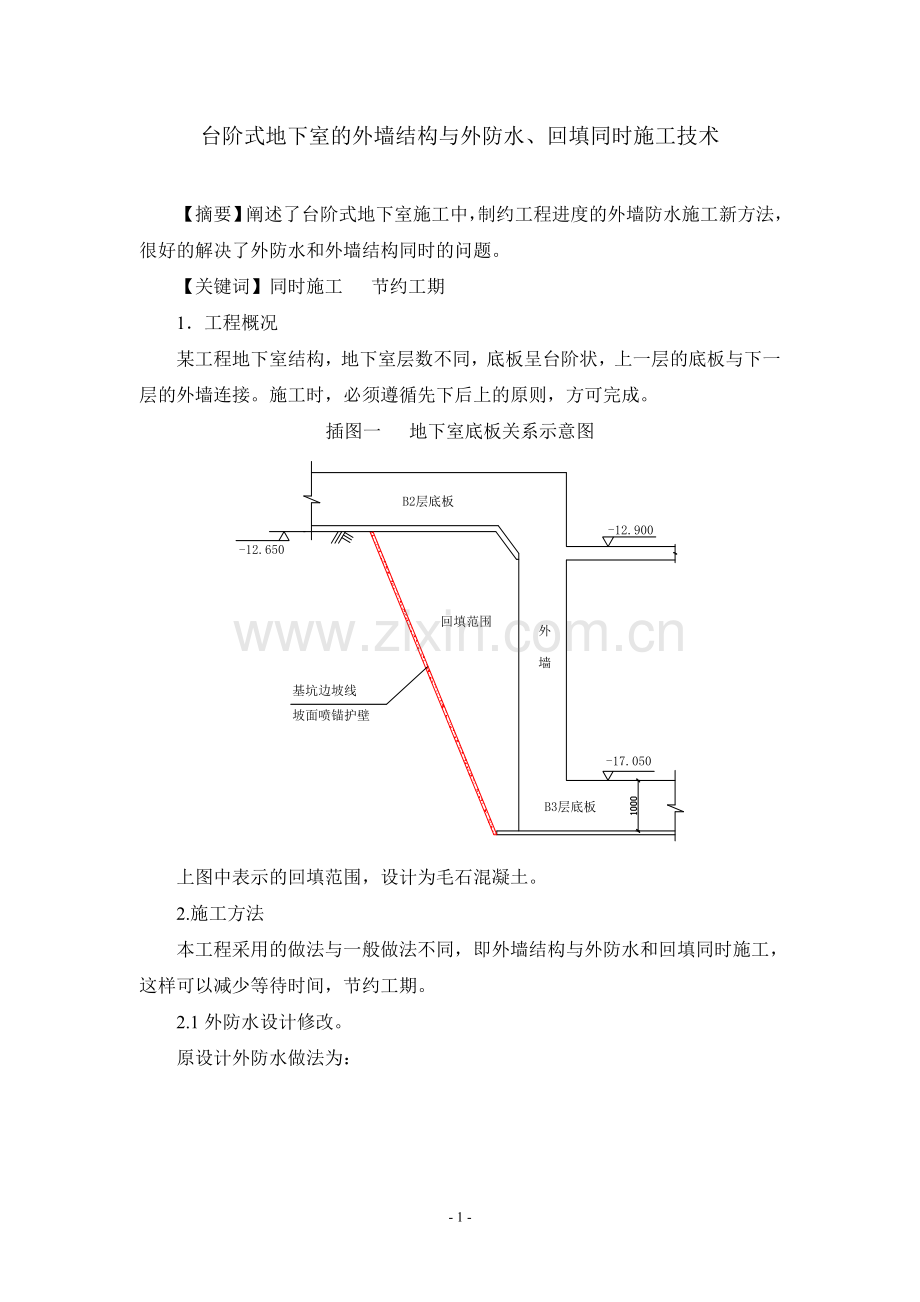

插图一 地下室底板关系示意图
上图中表示的回填范围,设计为毛石混凝土。
2.施工方法
本工程采用的做法与一般做法不同,即外墙结构与外防水和回填同时施工,这样可以减少等待时间,节约工期。
2.1外防水设计修改。
原设计外防水做法为:
插图二 原设计外防水做法
现将外防水做法改为:
插图三 现设计外防水做法
即将外防水做在砖胎膜上,在外墙结构施工的同时,可以同期进行回填工作。
2.2砖胎膜砌筑
底板施工时,先砌筑砖胎膜至外墙翻起500mm高处,底板外防水与外墙外防水搭接于砖胎膜上。
待底板结构施工完毕后,砌筑外墙砖胎膜至B2层底板垫层底,有斜面的部位砌筑至斜面下口,将外防水按照插图三施工。砖胎膜厚500mm,间隔3m设置800×800mm砖跺以加强稳定性。
插图四 底板外防水与外墙防水搭接示意图
2.3外墙结构与回填同期施工
2.3.1外墙结构施工
由于B2层底板底标高(坡面底)低于B3层板面标高,所以外墙需要先浇筑至B2层底板底标高(坡面底),并留置施工缝,加设止水条,如下图。如此,则需要搭设单侧模板支撑体系,以保证施工顺利进行。
插图五 外墙单侧模板示意图
2.3.2回填施工
按照设计要求,回填材料采用毛石混凝土,强度不低于C7.5级。浇筑施工时分层浇筑,每层不高于500mm,斜面分层浇筑。
3.施工要点
3.1底板施工时,砖胎膜先砌筑至外墙翻起500mm处,并注意防水预留搭接部分的成品保护,即覆盖一层薄膜后压砌一皮砖保护。
3.2底板混凝土浇筑前,应按照插图五预埋短钢管,以及外墙上预埋对拉螺杆,以保证外墙单侧模板的施工。
3.3外墙砖胎膜的砌筑,要注意砖跺的设置不得超长,以保证砖胎膜的稳定。
3.4外墙钢筋绑扎时,要注意对外防水的成品保护。
3.5回填毛石混凝土时,要注意浇筑厚度的控制,以保证砖胎膜的稳定。
4.结语
通过改进设计,在保证质量的前提下,工程进度得到了加快,工期得到了节约,实施效果显著,为同类型工程施工提供了一个可借鉴的方法。
