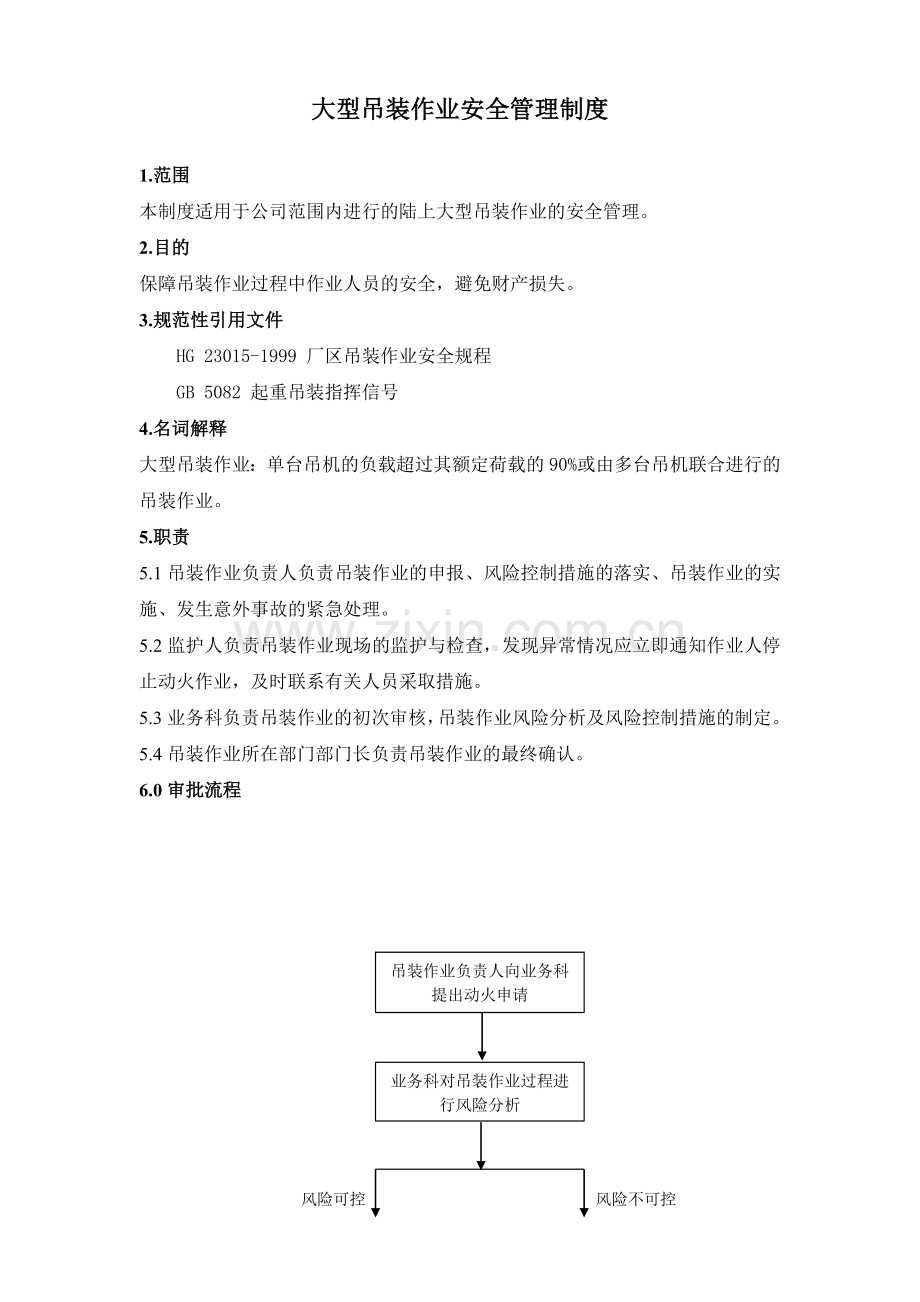

大型吊装作业安全管理制度
1.范围
本制度适用于公司范围内进行的陆上大型吊装作业的安全管理。
2.目的
保障吊装作业过程中作业人员的安全,避免财产损失。
3.规范性引用文件
HG 23015-1999 厂区吊装作业安全规程
GB 5082 起重吊装指挥信号
4.名词解释
大型吊装作业:单台吊机的负载超过其额定荷载的90%或由多台吊机联合进行的吊装作业。
5.职责
5.1吊装作业负责人负责吊装作业的申报、风险控制措施的落实、吊装作业的实施、发生意外事故的紧急处理。
5.2监护人负责吊装作业现场的监护与检查,发现异常情况应立即通知作业人停止动火作业,及时联系有关人员采取措施。
5.3业务科负责吊装作业的初次审核,吊装作业风险分析及风险控制措施的制定。
5.4吊装作业所在部门部门长负责吊装作业的最终确认。
6.0审批流程
吊装作业负责人向业务科提出动火申请
业务科对吊装作业过程进行风险分析
风险可控
风险不可控
业务科制定风险的控制措施
禁止吊装作业
吊装作业人/作业部门落实风险控制措施
落实不到位
业务科确认措施落实情况
落实良好
部门长确认
实施吊装作业
7.0内容
7.1吊装作业前
7.1.1吊装作业人/作业部门负责根据吊装方案要求,准备充足施工中所使用的施工机具。
7.1.2吊装作业人/作业部门组织相关人员在作业前对以下各项作出检查:
(1) 吊装作业所选择的各台吊机符合吊装方案的要求,证书齐全、有效。
(2) 吊机已进行了全面检查,处于良好状态,安全装置齐全有效。
(3) 吊车司机持有有效的操作证书,了解所使用吊车的性能,熟知吊装作业指挥信号的含义。
(4) 每台吊机的荷载符合安全要求(单台吊机作业时,吊机的最大荷载不得超过其安全吊装量的95%;多台吊机联合作业时,各台吊机的最大荷载不宜超过其安全吊装量的80%)。
(5) 吊装作业所使用钢丝绳的类型、长度、直径、抗拉强度、破断拉力符合吊装方案中的要求。钢丝绳已进行过检查,没有任何损伤。
(6) 吊装作业使用的卸扣的承载能力符合吊装方案要求。(必要时进行NDT探伤检查)。
(7) 拖拉固定使用的钢丝绳、倒链、卷扬机、滑轮组符合方案要求,并已作出检查,结果正常。
(8) 吊点在吊装前已进行NDT 检验。(若吊点需重复使用,则在吊装后还需进行二次检验)
(9) 吊装作业指挥人员、吊车司机、司索人员熟悉吊装方案(吊机及索具要求、吊点及重心位置、被吊物重量及尺寸、挂扣方式),并已对是否符合吊装要求做出自检。
(10) 吊装作业指挥人员与吊车司机之间保持通畅的联络方式。
(11) 吊装现场的天气状况符合作业要求(风力小于6 级、能见度良好)。
(12) 吊装作业区域内地面坚实平整,无影响作业安全的障碍物及隐患。
(13) 吊装作业现场已设立隔离区,非吊装作业人员远离现场。
(14) 通往吊装现场的道路通畅。
(15) 所有施工吊机已按方案就位,索具按照方案要求固定完毕。
7.2吊装作业中
7.2.1吊装指挥人员在确定吊装条件已充分具备后,宣布吊装作业开始。
7.2.2吊装指挥人员站在能同时看到被吊物及吊车的视线清楚的位置。
7.2.3所有的被吊物在被吊运时都要根据需要系牵引绳。(系牵引绳会影响安全的情况除外)。牵引绳要有足够的长度以保证作业人员与被吊物间的安全距离。
7.2.4在司索人员远离被吊物及被吊物周围没有障碍物的情况下,指挥人员发出起吊信号。指挥手势或信号要准确、清楚,所处位置应能使各司机都能看得清楚。若使用对讲机,要保证各对讲机之间的信息传递。
7.2.5在吊索张紧受力后,指挥人员、司索人员应进一步确认索具的固定情况,无误后方可继续起吊。被吊物离开地面或垫墩300mm 左右,应停顿1 分钟左右时间,对吊索、卡环及吊机等的状态进行观察,确认无异常后方可继续吊装作业。
7.2.6起吊后保持被吊物平衡,吊具所在平面应垂直于被吊物,不得横拉、斜吊。吊装动作平缓,避免突然运动或被吊物摆动。
7.2.7在吊装过程中,各台吊机的司机必须听从统一指挥,除停止信号外不得接受他人的指挥信号。
7.2.8尽可能减少被吊物空中悬停时间,防止钢丝绳疲劳折断发生坠落事故。若需悬停于某一位置,则在此期间内吊车司机禁止离开驾驶室。
7.2.9在吊机行走时应鸣号,提示周围人员吊装作业正在进行中。
7.3吊装作业完成
7.3.1确认被吊物准确就位后,摘钩,复员设备,宣布吊装作业结束。
8.0相关附表及样式
《大型吊装作业许可证》苗木供应合同书
甲方:
乙方:周至县哑柏镇绿星苗圃
经甲乙双方协商同意, (以下简称甲方)从周至县哑柏镇绿星苗圃(以下简称乙方)购买银杏苗木,(用于渭政办发[2010]205号文件,渭南市区绿化),并就相关事宜达成以下协议:
一、 苗木数量:
二、 苗木规格:胸径15cm以上,主干通直,树头完整,枝条匀称、丰满,无病虫害,树形美观。
三、 苗木价格:每株计人民币
四、 该价格包括:苗木费、挖掘费、包装费、装车费、拉运费五项。合计人民币( )
五、 付款方式:任务完成后,10日内一次付清。
六、 有关事项:
1、 土球规格:苗木所带土球直径1.2米以上,厚度60cm以上,卸车前完整不破裂。
2、 包装规格:土球包装腰带无间隙宽度12cm以上,纵扎草绳间隙在2cm以下。绳杆高度40cm,缠冠高度2米。
3、 所有苗木必须是播种培育,均为本苗圃苗木,严禁从外省、外地调动,由此产生的不良后果,由乙方负责。
4、 乙方必须按照甲方时间、地点、数量要求按时送苗。(送苗地点,渭南市城区)并保证我县任务完成居全市前三名。
5、 苗木结算数量以接收方接收单上的数据为准,因不符合合同条款中苗木规格要求的,接收方拒绝接收的苗木由乙方自行处理。
六、本合同未尽事宜,甲乙双方同意协商解决。
七、合同条款违约,造成经济损失,由造成损失方全额赔偿。
八、本合同一式两份,甲乙双方各执一份,自签字盖章之日起生效 二0一0年十二月
展开阅读全文
