收藏 分销(赏)

桩检测方案.docx

上传人:a199****6536 文档编号:11344418 上传时间:2025-07-18 格式:DOCX 页数:5 大小:13.79KB 下载积分:6 金币
下载 相关 举报
桩检测方案.docx_第1页
第1页 / 共5页
桩检测方案.docx_第2页
第2页 / 共5页


点击查看更多>>
资源描述

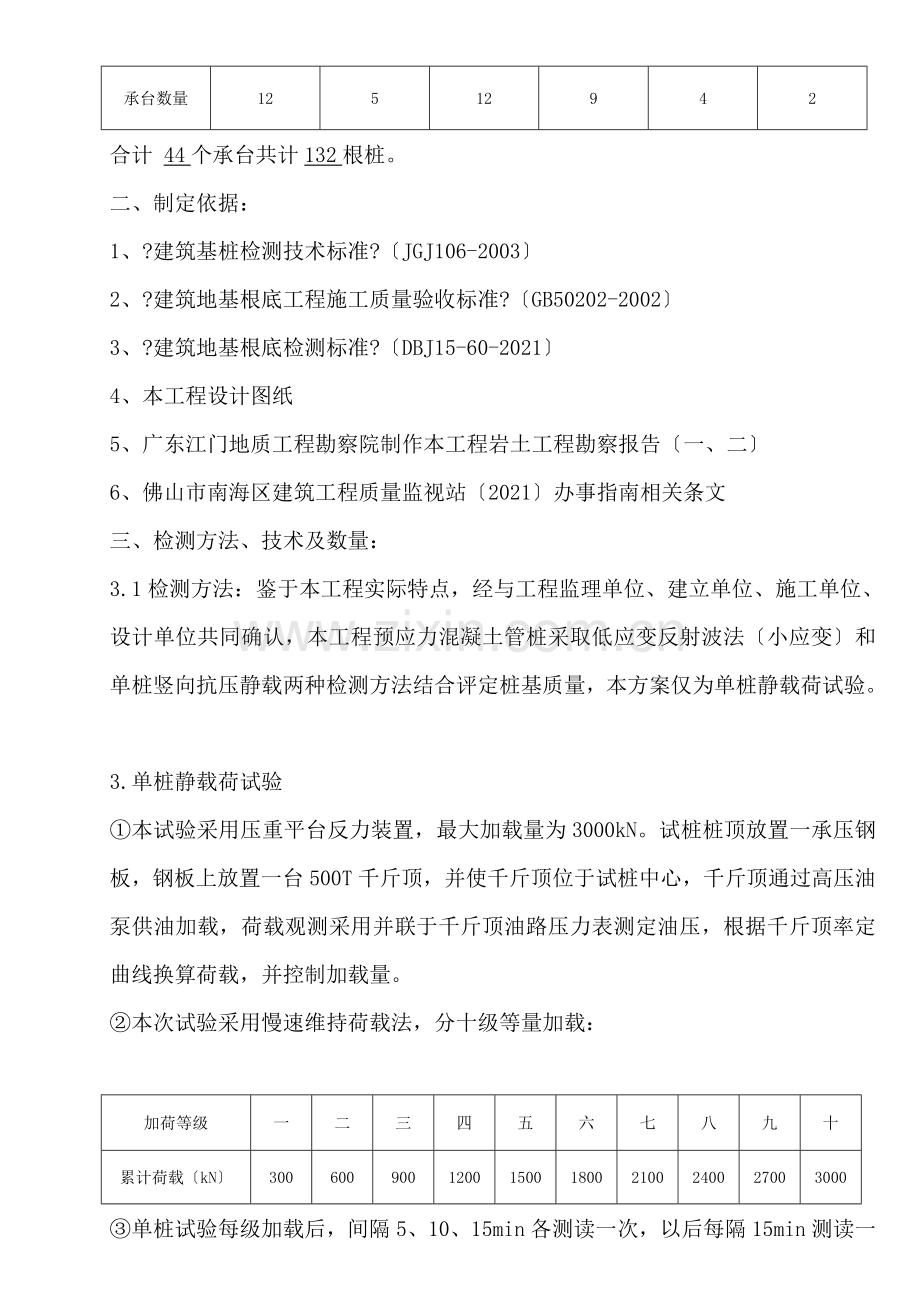

桩根底工程检测方案   一、工程概况:  保利班芙洋房工程〔绿琴花城1栋、11栋、12栋住宅〕位于南海区里水镇里水大道南,本工程为洋房第11栋,工程±相当于1985国家高程系统,楼高11层,无地下室,建筑总高度米,建筑基底面积米2,总建筑面积米2,采用剪力墙构造体系。 按照本工程勘察单位—广东江门地质工程勘察院岩土工程勘察报告显示,场地地下水设防水位标高为6.45米,本工程地基根底设计等级为乙类。 本工程采用静压法施工预应力高强度混凝土管桩〔PHC桩〕,桩径D为400,桩身混凝土强度等级为C80,管桩抗弯类别为A型。 本工程静压预应力管桩为摩擦端承桩,桩端持力层为强风化砂质页岩、泥灰岩或中风化泥灰岩层,持力层土极限端阻力标准值为3500、5000Kpa,同时要求桩全断面进入强风化砂质页岩、泥灰岩或中风化泥灰岩层深度分别不小于、终压值双控处理,根据地质资料,本工程有效桩长暂定15米。另外设计明确桩端进入持力层内深度主要由终压值确定。 桩各技术指标要求如下表: 桩类型 桩外径D〔mm〕 壁厚 〔mm〕 桩长度L〔m〕 单桩竖向承载力特征值〔KN〕 单桩竖向承载力极限值〔KN〕 桩靴类型 终压值取值〔KN〕 摩擦端承桩 400 95 约15~32 1000 2000 A 2800 设计桩承台型号、数量如下表:  承台类型 单桩承台 2桩承台 3柱承台 4桩承台 5柱承台 9桩承台 承台数量 12 5 12 9 4 2 合计 44个承台共计132根桩。  二、制定依据:   1、?建筑基桩检测技术标准?〔JGJ106-2003〕  2、?建筑地基根底工程施工质量验收标准?〔GB50202-2002〕 3、?建筑地基根底检测标准?〔DBJ15-60-2021〕 4、本工程设计图纸 5、广东江门地质工程勘察院制作本工程岩土工程勘察报告〔一、二〕 6、佛山市南海区建筑工程质量监视站〔2021〕办事指南相关条文  三、检测方法、技术及数量:  3.1检测方法:鉴于本工程实际特点,经与工程监理单位、建立单位、施工单位、设计单位共同确认,本工程预应力混凝土管桩采取低应变反射波法〔小应变〕和单桩竖向抗压静载两种检测方法结合评定桩基质量,本方案仅为单桩静载荷试验。 3.单桩静载荷试验 ①本试验采用压重平台反力装置,最大加载量为3000kN。试桩桩顶放置一承压钢板,钢板上放置一台500T千斤顶,并使千斤顶位于试桩中心,千斤顶通过高压油泵供油加载,荷载观测采用并联于千斤顶油路压力表测定油压,根据千斤顶率定曲线换算荷载,并控制加载量。  ②本次试验采用慢速维持荷载法,分十级等量加载: 加荷等级 一 二 三 四 五 六 七 八 九 十 累计荷载〔kN〕 300 600 900 1200 1500 1800 2100 2400 2700 3000 ③单桩试验每级加载后,间隔5、10、15min各测读一次,以后每隔15min测读一次,累计一小时后每隔30min测读一次。  ④沉降相对稳定标准:每1h沉降不超过0.1mm,并连续出现两次〔从分级荷载施加后第30min开场,由1.5h内连续三次每30min观测值计算〕,认为已到达相对稳定,可加下一级荷载。  ⑤单桩静载试验当出现以下现象之一时,可终止试验:  某级荷载下,桩顶沉降量为前一级荷载作用下沉降量下5倍,且沉降量大于40mm;  某级荷载作用下,桩沉降量大于前一级荷载下沉降量2倍,且经24小时尚未到达相对稳定;  当载荷沉降曲线呈缓变形时,可加至桩顶沉降量60~80mm,在特殊情况下,可根据具体要求加载至桩顶累计沉降量超过80mm;  ⑥卸载分五级进展:  级数 1 2 3 4 5 卸载后载荷量〔kN〕 2400 1800 1200 600 0 ⑦单桩静载荷卸载时,每级卸载量为加载量2倍,每级荷载维持1小时,按第15,30,60min测读桩顶沉降量后,即可卸下一级荷载。卸载至零后,应测读桩顶剩余沉降量,维持时间为3h,测读时间为第15,30min,以后每隔30min读一次。  ⑧检测设备为压力表,10m大梁两根,承压板,千斤顶,油泵、位移传感器等。    、检测数量:  1〕单桩竖向抗压静载法  标准及佛山市南海区建筑工程质量检测站要求抽检数量不小于总桩数1%,且不少于3根。  按上述规定,本工程预应力混凝土管桩单桩竖向抗压静载法检测3根,单桩竖向抗压静载检测预应力混凝土管桩受检位置见下表: 11栋单桩竖向抗压静载检测预应力混凝土管桩受检位置表 序号 施工日期 桩号/位置 施工桩长 桩径 备注 1 2021年11月23日 42# 16 D400 2 2021年11月25日 77# 15 D400 3 2021年11月26日 119# 14 D400 四、检测时间间隔:  单桩竖向抗压静载检测那么在成桩14天后进展检测。  五、检测时间:  单桩竖向抗压静载检测拟在2021年12月10日进展。  六、受检桩位〔位置〕选择原那么: 受检桩位由建立、监理单位、设计、施工等单位共同选定,形成受检位置确认表〔见上预应力混凝土管桩受检位置表〕。 1) 施工质量有疑问桩; 2) 设计方认为重要桩;  3) 局部地质条件出现异常桩;  4) 施工工艺不同桩;  5) 除上述规定外,同类型桩宜均匀随机分布。 七、检测单位名称、资质及备案情况:  本工程管桩检测单位为:佛山市南海区建筑工程质量检测站 八、该?检测方案?应报工程质量监视机构备案,备案通过后,方可实施检测。如检测方法、数量、检测单位等变动,那么须各方共同确认后重新备案通过后,方可实施检测。 九、其它需要说明事项:  1、对于有基桩新建、改建和扩建建筑工程,建立单位必须办理基桩检测方案备案手续;  2、工程各质量责任主体制定桩基检测方案后,须送工程质量监视部门审核备案前方可实施检测;  3、检测过程中发现基桩存在质量问题,各质量责任主体应按标准要求再制定检测方案进一步扩大检测;  4、未办理备案基桩工程不得进展验收。  5、本方案表一式四份〔建立单位、施工单位、检测单位、质监站各一份〕。 十、附图 1、桩位图
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
