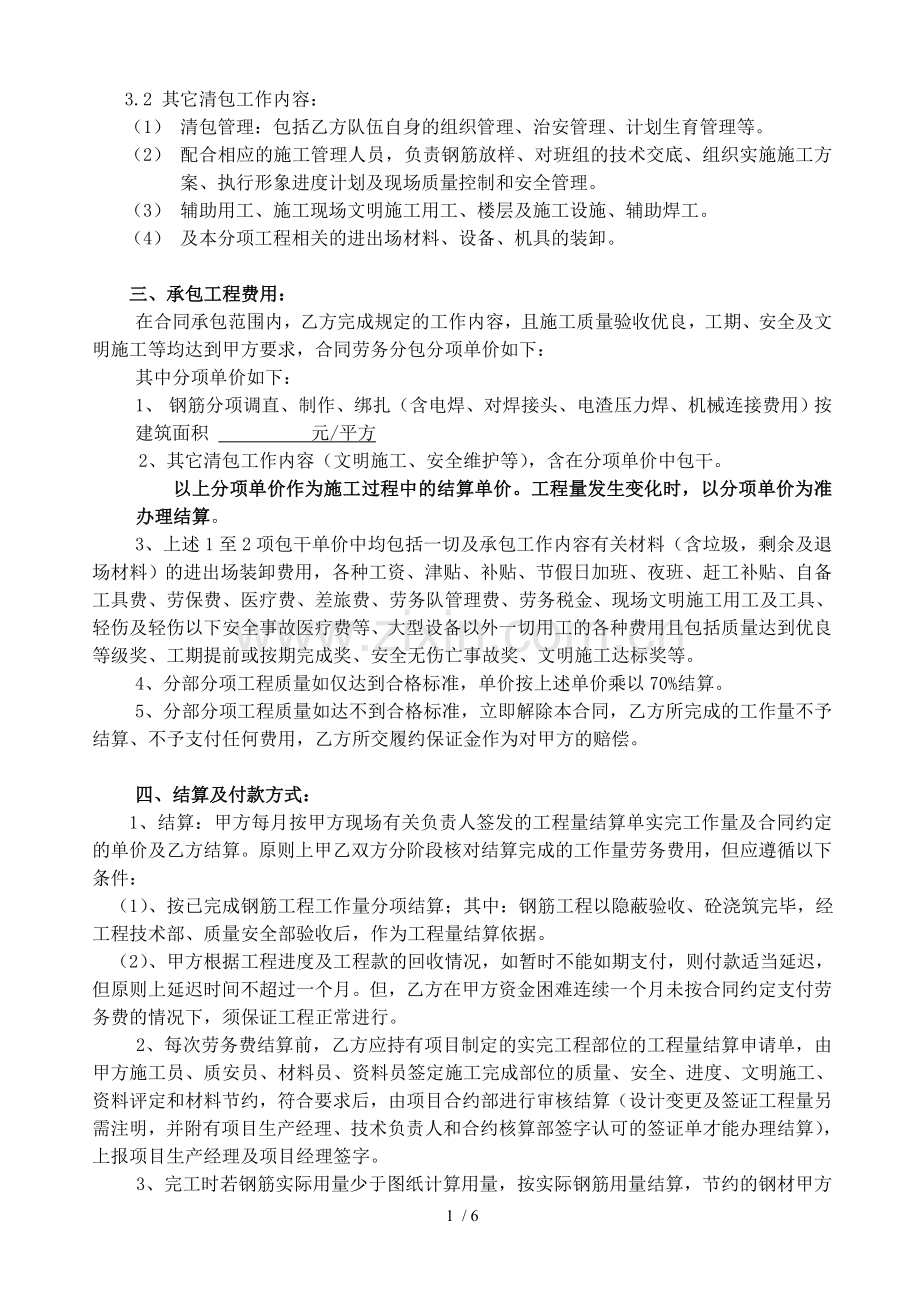

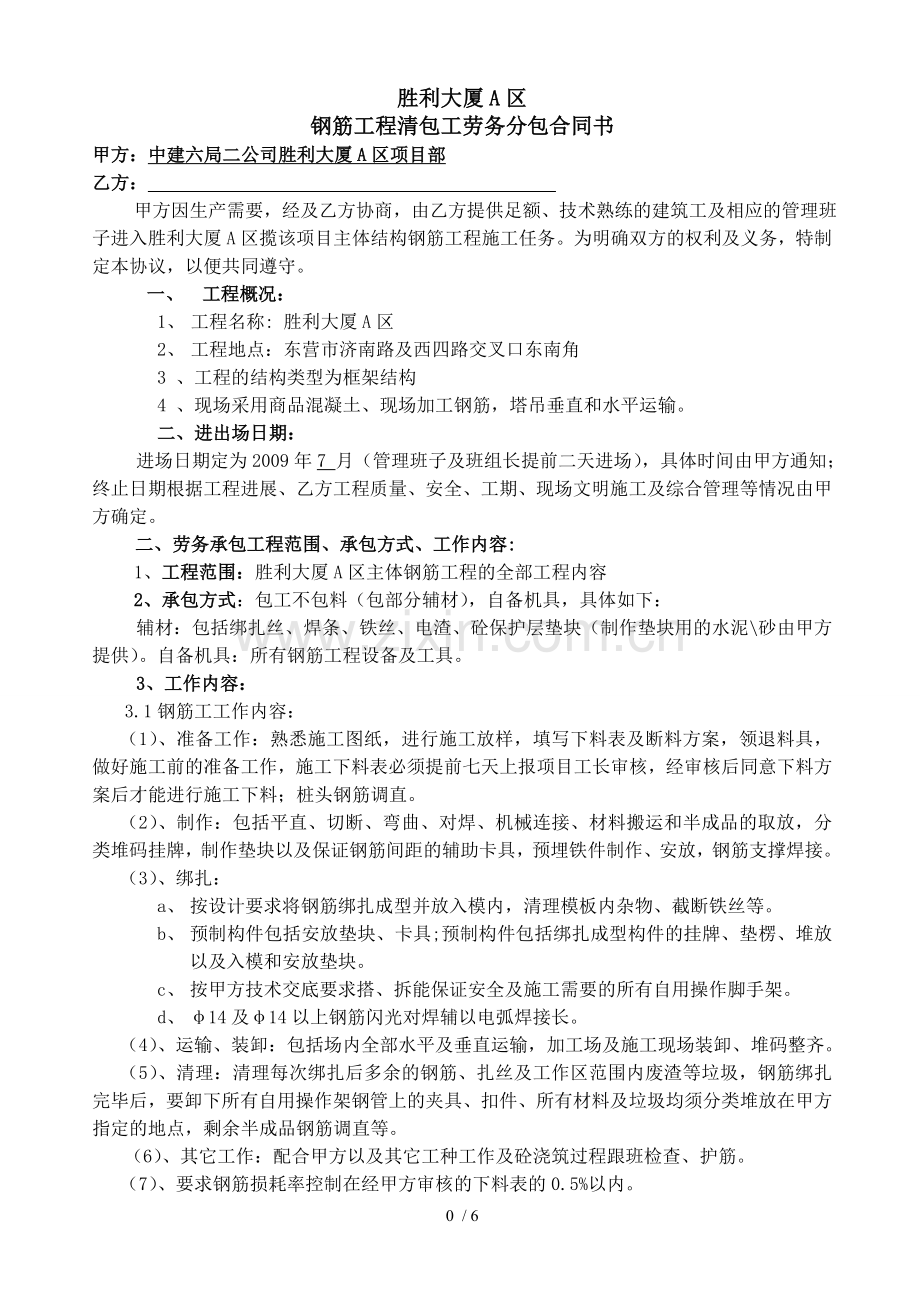

胜利大厦A区 钢筋工程清包工劳务分包合同书 甲方:中建六局二公司胜利大厦A区项目部 乙方: 甲方因生产需要,经及乙方协商,由乙方提供足额、技术熟练的建筑工及相应的管理班子进入胜利大厦A区揽该项目主体结构钢筋工程施工任务。为明确双方的权利及义务,特制定本协议,以便共同遵守。 一、 工程概况: 1、 工程名称: 胜利大厦A区 2、 工程地点:东营市济南路及西四路交叉口东南角 3 、工程的结构类型为框架结构 4 、现场采用商品混凝土、现场加工钢筋,塔吊垂直和水平运输。 二、进出场日期: 进场日期定为2009年7 月(管理班子及班组长提前二天进场),具体时间由甲方通知;终止日期根据工程进展、乙方工程质量、安全、工期、现场文明施工及综合管理等情况由甲方确定。 二、劳务承包工程范围、承包方式、工作内容: 1、工程范围:胜利大厦A区主体钢筋工程的全部工程内容 2、承包方式:包工不包料(包部分辅材),自备机具,具体如下: 辅材:包括绑扎丝、焊条、铁丝、电渣、砼保护层垫块(制作垫块用的水泥\砂由甲方提供)。自备机具:所有钢筋工程设备及工具。 3、工作内容: 3.1钢筋工工作内容: (1)、准备工作:熟悉施工图纸,进行施工放样,填写下料表及断料方案,领退料具,做好施工前的准备工作,施工下料表必须提前七天上报项目工长审核,经审核后同意下料方案后才能进行施工下料;桩头钢筋调直。 (2)、制作:包括平直、切断、弯曲、对焊、机械连接、材料搬运和半成品的取放,分类堆码挂牌,制作垫块以及保证钢筋间距的辅助卡具,预埋铁件制作、安放,钢筋支撑焊接。 (3)、绑扎: a、 按设计要求将钢筋绑扎成型并放入模内,清理模板内杂物、截断铁丝等。 b、 预制构件包括安放垫块、卡具;预制构件包括绑扎成型构件的挂牌、垫楞、堆放以及入模和安放垫块。 c、 按甲方技术交底要求搭、拆能保证安全及施工需要的所有自用操作脚手架。 d、 φ14及φ14以上钢筋闪光对焊辅以电弧焊接长。 (4)、运输、装卸:包括场内全部水平及垂直运输,加工场及施工现场装卸、堆码整齐。 (5)、清理:清理每次绑扎后多余的钢筋、扎丝及工作区范围内废渣等垃圾,钢筋绑扎完毕后,要卸下所有自用操作架钢管上的夹具、扣件、所有材料及垃圾均须分类堆放在甲方指定的地点,剩余半成品钢筋调直等。 (6)、其它工作:配合甲方以及其它工种工作及砼浇筑过程跟班检查、护筋。 (7)、要求钢筋损耗率控制在经甲方审核的下料表的0.5%以内。 3.2 其它清包工作内容: (1) 清包管理:包括乙方队伍自身的组织管理、治安管理、计划生育管理等。 (2) 配合相应的施工管理人员,负责钢筋放样、对班组的技术交底、组织实施施工方案、执行形象进度计划及现场质量控制和安全管理。 (3) 辅助用工、施工现场文明施工用工、楼层及施工设施、辅助焊工。 (4) 及本分项工程相关的进出场材料、设备、机具的装卸。 三、承包工程费用: 在合同承包范围内,乙方完成规定的工作内容,且施工质量验收优良,工期、安全及文明施工等均达到甲方要求,合同劳务分包分项单价如下: 其中分项单价如下: 1、 钢筋分项调直、制作、绑扎(含电焊、对焊接头、电渣压力焊、机械连接费用)按 建筑面积 元/平方 2、其它清包工作内容(文明施工、安全维护等),含在分项单价中包干。 以上分项单价作为施工过程中的结算单价。工程量发生变化时,以分项单价为准办理结算。 3、上述1至2项包干单价中均包括一切及承包工作内容有关材料(含垃圾,剩余及退场材料)的进出场装卸费用,各种工资、津贴、补贴、节假日加班、夜班、赶工补贴、自备工具费、劳保费、医疗费、差旅费、劳务队管理费、劳务税金、现场文明施工用工及工具、轻伤及轻伤以下安全事故医疗费等、大型设备以外一切用工的各种费用且包括质量达到优良等级奖、工期提前或按期完成奖、安全无伤亡事故奖、文明施工达标奖等。 4、分部分项工程质量如仅达到合格标准,单价按上述单价乘以70%结算。 5、分部分项工程质量如达不到合格标准,立即解除本合同,乙方所完成的工作量不予结算、不予支付任何费用,乙方所交履约保证金作为对甲方的赔偿。 四、结算及付款方式: 1、结算:甲方每月按甲方现场有关负责人签发的工程量结算单实完工作量及合同约定的单价及乙方结算。原则上甲乙双方分阶段核对结算完成的工作量劳务费用,但应遵循以下条件: (1)、按已完成钢筋工程工作量分项结算;其中:钢筋工程以隐蔽验收、砼浇筑完毕,经工程技术部、质量安全部验收后,作为工程量结算依据。 (2)、甲方根据工程进度及工程款的回收情况,如暂时不能如期支付,则付款适当延迟,但原则上延迟时间不超过一个月。但,乙方在甲方资金困难连续一个月未按合同约定支付劳务费的情况下,须保证工程正常进行。 2、每次劳务费结算前,乙方应持有项目制定的实完工程部位的工程量结算申请单,由甲方施工员、质安员、材料员、资料员签定施工完成部位的质量、安全、进度、文明施工、资料评定和材料节约,符合要求后,由项目合约部进行审核结算(设计变更及签证工程量另需注明,并附有项目生产经理、技术负责人和合约核算部签字认可的签证单才能办理结算),上报项目生产经理及项目经理签字。 3、完工时若钢筋实际用量少于图纸计算用量,按实际钢筋用量结算,节约的钢材甲方按 元/T给予奖励;实际用量若超出图纸计算用量,结算时按图纸计算用量结算,超出部分材料从乙方工程款中扣除。 4、结算付款时,严格兑现本合同规定的其它奖罚条款。 5、由劳务税金由乙方自负。 6、付款方式: 10%的尾款在该工程竣工后经质监站竣工验收达后一次付清。乙方如承包范围内的工作未完就要求退场或达不到合同要求被甲方勒令退场,未结算部分工作量将不予结算、不予支付,作为违约金赔偿给甲方。 五、质量要求: 1、乙方必须确保承包范围内的分部分项工程质量达到《国家建筑安装工程质量验收评定标准》的省级优良等级并要求所有工序一次性成活。凡不符合国家验收规范及甲方要求,甲方有权令其返工,返工所有工料费用由乙方负责并承担甲方工期和材料损失。返工后仍达不到要求时,甲方有权指令相关班组协助其返工,返工费用由乙方按双倍支付。 2、严格执行质量“三检”制度,每道工序完成后,乙方根据甲方要求首先进行自检、互检、交接检并做好记录,合格后方可要求甲方质检员进行验收。对不进行自检、互检、交接检或无记录或记录及事实不符即要求甲方质检员验收,每发生一次,罚款200元。 3、焊接接头送检若出现不合格导致项目费用增加部分需由乙方承担。 4、甲方质检员在施工过程中或验收评定时提出的整改意见,乙方必须照章执行,对拒不执行整改意见的,或整改不及时的,或整改后仍达不到质量要求的每次罚款200元。凡当月发生上述现象两次以上(含两次)者,则扣除当月结算单价中10元/T。 5、项目质安部、质检员按照以下标准及国家建筑安装工程质量验收评定标准进行验收,要求所有分项工程合格率达到90%。 6、分部、分项工程质量标准(人防工程质量检验评定标准): ① 钢筋保护层误差:基础±10mm;梁柱±5mm;墙板±3mm。 ② 钢筋间距:间距±10mm;排距±5mm。 ③ 钢筋位移:10mm。 ④ 钢筋制作偏差:箍筋±5mm;主筋±10mm。 ⑤ 钢筋观感:横平竖直,缺扣、松扣数量不超过应绑扣数的10%,且不应集中。 六、安全事项: 1、乙方必须建立健全的安全组织机构,设立安全负责人、专职安全员及班组兼职安全员,配合甲方做好进场及日常安全工作。 2、乙方必须每周做好班内安全教育,使班组人员均有很强的安全意识,并作好安全教育记录。 3、乙方必须严格执行国家、地方和项目制定的安全操作规程、安全管理细则、安全管理制度及治安管理条例。 4、由于乙方操作不当或违反操作规程等自身原因造成安全事故伤亡或造成他方人员伤亡,对项目造成损失,由乙方承担一切责任并扣除结算单价中20元/T。若死亡一人,另罚款20000元;重伤一人次,罚款5000元。 七、进度要求: 1、乙方必须对甲方下达的控制工期的总进度计划、月进度计划进行分解,分解为周、日进度计划,并报甲方审批备案,进度必须按甲方进度计划按期或提前完成,否则除扣除结算单价中20元/T,每拖延一天,罚款2000元。 2、甲方每旬对乙方施工进度考核一次,由于乙方原因连续二次达不到工期要求,甲方有权勒令乙方无条件退场,乙方必须服从。 八、文明施工: 1、乙方在施工期间,应加强班组内部文明施工教育,搞好现场文明施工及住宿范围内的清洁卫生,否则,甲方指派专人办理,所用人工从乙方结帐单中加倍扣出。 2、乙方作业层及施工现场、材料堆场的材料堆放必须在甲方指定地点且整齐、井然有序,否则,甲方指派专人办理,所用人工从乙方结算单中双倍扣回。 3、乙方下班前,应将作业层的垃圾运至工地指定地方,不得到处乱扔,否则甲方指派专人清理,所用人工从乙方结算单中双倍扣回。 4、乙方在施工期间,严禁在作业层违章作业、野蛮施工以及打赤膊、穿拖鞋、骂人、争吵、扯皮打架等不文明行为。 5、按甲方要求对现场CI进行覆盖并进行维护。 6、甲方根据《施工现场综合考评办法》,每半月对乙方进行考评,按85分为合格,如乙方未达到考评要求,按200元/分进行罚款。并令其限期整改,拒不整改或整改后仍达不到要求,甲方除扣除乙方结算单价中10元/T文明达标费用外,有权另行派人整改,发生的费用从乙方劳务费中双倍扣除,必要时,甲方有权勒令乙方无条件退场。 九、成品保护: 1、 保护好钢筋、安装及其它预留、预埋半成品。 2、 其它成品保护工作见技术交底、施工方案。 十、奖罚办法: 对质量、安全、工期、文明施工、综合管理等各项要求之奖惩措施见相应条文,甲方每半月组织一次现场综合考评,对乙方进行综合评定,甲方将严格按照项目综合考评奖罚办法对考评结果兑现。 十一、甲乙双方职责: 甲方职责: 1、甲方为乙方提供住宿条件及生活水电条件,不提供食堂。 2、乙方人员上岗前,甲方应组织有关人员对乙方人员进行入场安全教育培训。 3、甲方可帮助乙方办理有关证件(包括外来就业证、暂住证、计生证等),办证所需费用由乙方承担。 4、甲方根据生产情况安排乙方工作,并对乙方进行分部分项工程技术交底及技术指导,解决施工中遇到的技术难题。 5、甲方为乙方提供必要的材料及施工机具。 6、甲方应按合同约定及时给乙方结算、支付劳务费。 7、提供临时水源、电源至各楼层。 8、甲方发放给乙方每人一顶安全帽,结算时,甲方将从乙方的劳务费用中扣除安全帽的费用;安全带由乙方自购,但必须符合安全施工要求。 乙方职责: 1、 乙方必须派出甲方所需的在政治、技术水平等各方面均合格人员。其中,特种作业人员(架工、电工、焊工等)必须持证上岗。 2、要求乙方负责人为其每一个职工投社会保险。 3、乙方必须遵守甲方各项规章制度,服从甲方统一指挥调度。 4、乙方必须把所需材料计划提前三天报甲方并按照施工预算核定领用材料,乙方在施工中要注意材料节约,不得长材短用,不得浪费,不得偷窃,如有浪费或偷窃,甲方按损失材料价值加倍罚款。 5、乙方必须爱护甲方提供的施工机具,如有损坏或遗失,应照价赔偿。 6、乙方必须按照工程图纸、本合同条款、甲方施工方案、工艺标准、技术交底、以及甲方其它要求、指令组织施工作业;必须按期、保质、保量、安全地完成所承包的分项工程。 7、负责各楼层分配电箱以后的用电线路架设及维护。 8、文明礼貌、自觉维护周围环境、遵守甲方的规章制度、不滋事、不扰民。 十二、其它事项: 1、签订劳务合同时,乙方必须将拟进场人员造册上报甲方,所报花名册人员必须及相应人员本人身份证名字及事实相符。乙方必须保证其队伍的人员稳定,不能随意变动,如需变动或增减人员,必须在三天前向甲方提供变更人员名单。甲方有权随时对乙方人员进行查对,一旦发现乙方人员及其花名册不符,每人次罚款50元。乙方人员及其花名册不符者所发生的伤、亡事故,甲方将视其为私招乱雇,勿论原因,一切后果由乙方负责,所发生的一切费用由乙方承担并按项目规章制度对其处罚。 2、乙方指定 为现场负责人。乙方负责人不得擅自离开施工现场且每日早、晚均要向甲方对口专业管理人员报到,偶尔离开须向甲方请假并委托代理负责人,如未请假离开或未委托代理负责人,每次罚款50元。乙方其他人员未经甲方同意,任何时侯(包括节假日及双抢期间)均不得擅自离岗,否则每发现一人次罚款50元/天且乙方应赔偿甲方因此而造成的损失。节假日乙方施工人员不得减少,每减少一人,罚款50元/天。 3、施工过程中,如无甲方指令,乙方不得擅自停工,如发生,乙方须赔偿甲方一切损失,并根据对工程影响大小,罚款1000至10000元。 4、乙方承包工程范围内工作内容不得转包。 5、乙方必须做好承包范围内的成品和半成品保护工作并不得破坏其它范围内的成品和半成品,否则按损失状况,加倍处罚。 6、乙方应有较强的经济基础,甲方由于其它原因不能按时结帐,乙方应自行保证施工人员2-3个月的生活费。 7、甲方有权辞退乙方不听指挥和不听安排的人员;如乙方不能满足甲方对其工期、质量、现场安全及文明施工等各种要求,甲方有权勒令乙方停工整顿直至终止合同,由此造成的损失由乙方承担。 8、工期签证:因停水、停电、甲方机械设备故障以及材料供应不及时等由于甲方原因造成乙方工作超过48小时延误且无法进行其它工序的工作,经甲方确认后按实际误工小时顺延工期。 9、因停水、停电、甲方机械设备故障以及材料供应不及时等由于甲方原因造成乙方工作超过48小时延误且确有部分人员无法另行安排调剂其它工作,经甲方确认后,给予实际误工人员每人每天10元生活费的误工赔偿。 10、所有劳保费用包含在单价中,甲方不另承担。乙方须随时做好雨、雪天施工的准备,配备雨、雪天施工所需的雨衣、雨鞋等劳动保护用品;搞好防寒和防暑工作。 11、如乙方不履行合同,其余款及履约保证金作为支付甲方的违约金。 12、特别条款: 十三、本合同如有未尽事宜,由双方协商一致后另签补充协议。 以上条款自双方签字盖章之日起生效。此合同一式三份,甲方二份,乙方一份,三份均具有同等法律效力。 甲方盖章 乙方盖章 甲方代表签章 乙方代表签章 项目经理签字 乙方现场代表签字 2009 年 月 日 5 / 6
