资源描述

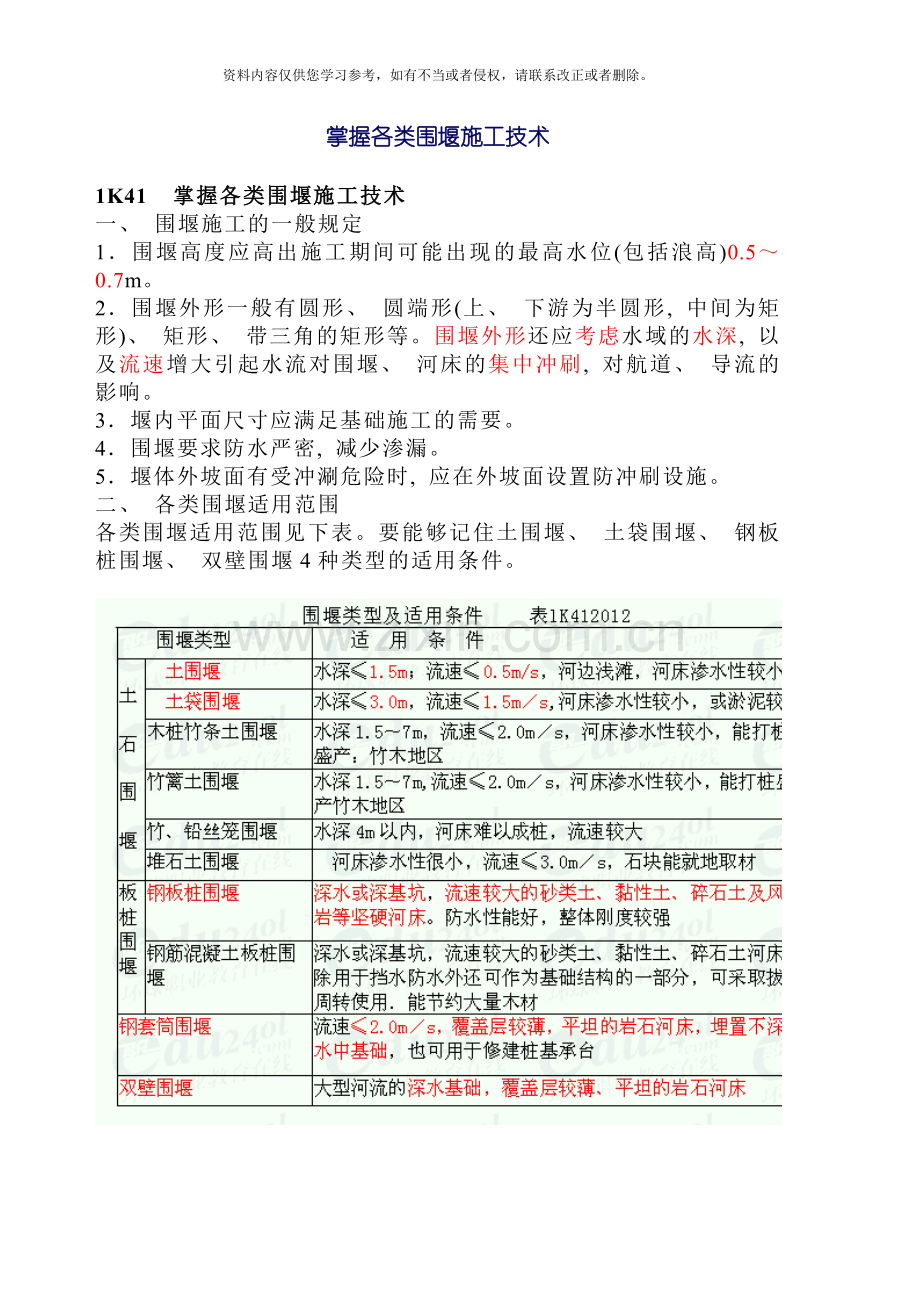

资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。 掌握各类围堰施工技术 1K41 掌握各类围堰施工技术 一、 围堰施工的一般规定 1.围堰高度应高出施工期间可能出现的最高水位(包括浪高)0.5~0.7m。 2.围堰外形一般有圆形、 圆端形(上、 下游为半圆形, 中间为矩形)、 矩形、 带三角的矩形等。围堰外形还应考虑水域的水深, 以及流速增大引起水流对围堰、 河床的集中冲刷, 对航道、 导流的影响。 3.堰内平面尺寸应满足基础施工的需要。 4.围堰要求防水严密, 减少渗漏。 5.堰体外坡面有受冲涮危险时, 应在外坡面设置防冲刷设施。 二、 各类围堰适用范围 各类围堰适用范围见下表。要能够记住土围堰、 土袋围堰、 钢板桩围堰、 双壁围堰4种类型的适用条件。 草袋围堰的断面型式如图所示.围堰的双面或单面叠放盛装土料的草袋或编织袋.中间夹填粘性土或在迎水面叠放装土草袋.背水面回填土石.这种围堰适用于施工期较短的小型水利工程施工. 三、 土围堰施工要求 1.筑堰材料宜用黏性土、 粉质黏土或砂夹黏土。填土应自上游开始至下游合龙。 2.必须将堰底下河床底上的杂物、 石块及树根等清除干净。 3.堰顶宽度可为l~2m。机械挖基时不宜小于3m。堰外边坡迎水流一侧坡度宜为1: 2~1: 3, 背水流一侧可在1: 2之内。堰内边坡宜为1; 1~1: 1.5。内坡脚与基坑的距离不得小于lm。 四、 土袋堰施工要求 (一)袋中宜装不渗水的黏性土。围堰中心部分可填筑黏土及黏性土芯墙。 五、 钢板桩围堰施工要求 1、 有大漂石及坚硬岩石的河床不宜使用钢板桩围堰 3、 施打时, 必须备有导向设备, 以保证钢板桩的正确位置 4、 施打前, 应对钢板桩的锁口用止水材料捻缝, 以防漏水 5、 施打顺序一般为从上游分两头向下游合龙 6、 钢板桩可用捶击、 振动、 射水等方法下沉, 但在黏土中不宜使用射水下沉办法。 六、 钢筋混凝土板桩围堰施工要求 2、 钢筋混凝土板桩的制作, 应用刚度较大的模板, 榫口接缝应顺直、 密合。 3、 当前钢筋混凝土板桩中, 空心板桩较多。空心多为圆形, 用钢管作芯模。板桩的榫口一般圆形的较好。 七、 套箱围堰施工要求 1、 套箱可制成整体式或装配式。 2、 制作中应防止套箱接缝漏水。 3、 下沉套箱前, 同样应清理河床。若套箱设置在岩层上时, 应整平岩面。当岩面有坡度时, 套箱底的倾斜度应与岩面相同, 以增加稳定性并减少渗漏。 八、 双壁钢围堰施工要求 3、 拼焊后应进行焊接质量检验及水密性试验。 4、 尽量安排在能保证浮运顺利进行的低水位或水流平稳时进行, 宜在白昼无风或小风时浮运。在水深或水急处浮运时, 可在围堰两侧设导向船。在浮运、 下沉过程中, 围堰露出水面的高度不应小于lm。 8、 落床后应随时观测水域内流速增大而造成的河床局部冲刷, 必要时可在冲刷段用卵石、 碎石垫填整平, 增加围堰稳定性。 1K41 熟悉地基加固处理方法 一、 地基处理的分类 按地基处理的作用机理, 大致分为土质改良、 土的置换、 土的补强等三类。 二、 地基处理的方法 地基处理的方法, 根据其作用和原理大致分为六类。地基处理的范围至少应宽于基础之外0.5m。 地基处理方法中, 对6种方法的适用范围要注意一下区别, 重点看一下1、 2、 3, 可出选择题。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 施工管理/施工技术

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
