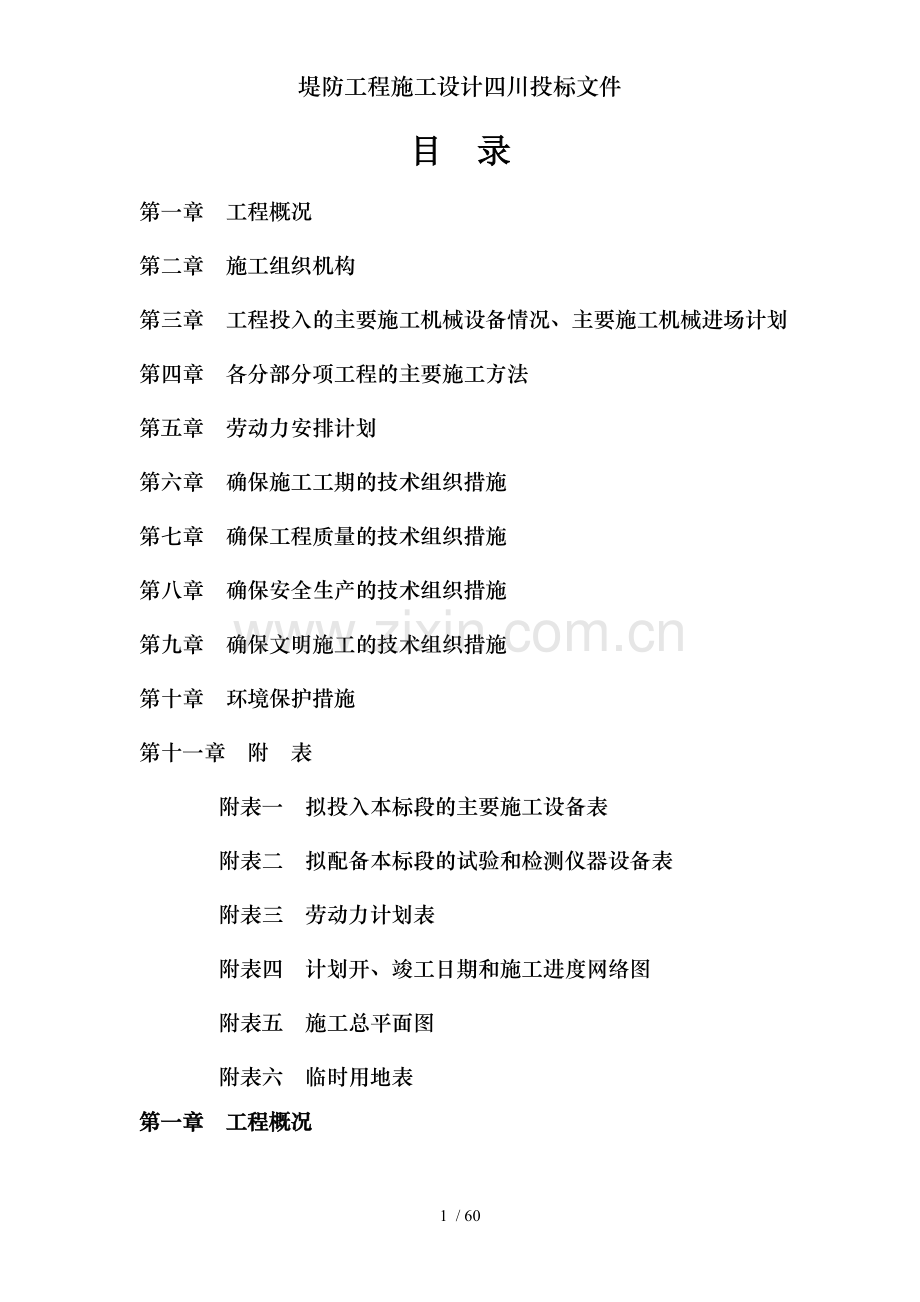

堤防工程施工设计四川投标文件
目 录
第一章 工程概况
第二章 施工组织机构
第三章 工程投入的主要施工机械设备情况、主要施工机械进场计划
第四章 各分部分项工程的主要施工方法
第五章 劳动力安排计划
第六章 确保施工工期的技术组织措施
第七章 确保工程质量的技术组织措施
第八章 确保安全生产的技术组织措施
第九章 确保文明施工的技术组织措施
第十章 环境保护措施
第十一章 附 表
附表一 拟投入本标段的主要施工设备表
附表二 拟配备本标段的试验和检测仪器设备表
附表三 劳动力计划表
附表四 计划开、竣工日期和施工进度网络图
附表五 施工总平面图
附表六 临时用地表
第一章 工程概况
第一节 工程简介
1、工程名称:巴塘县城区堤防一期工程施工一标段;
2、建设地点:巴塘县;
3、计划工期:90日历天;
3、招标范围:图纸及清单中的全部内容;
4、质量要求:符合国家现行施工验收规范合格标准。
第二节 编制原则
1、在施工组织机构建立上立足专业化,选用最有经验的管理人员和具有技术专长的技术人员组成强有力的施工组织管理的核心层,全面负责工程的施工进度、工程质量以及人力、物力、财力的分配和安全保证等,直接对业主和监理工程师负责。
2、在机械及检测仪器配置方面加强管理,不断提高机械化施工和劳动生产力,为保证工程质量、工程工期提供有力的物资条件。
3、在工程施工上,仔细分析,合理安排施工计划,用统筹方法组织平衡流水作业和立体交叉作业,不断加快工程进度。
4、在施工方案的制定、施工工艺的选择、施工技术的实施方面立足规范化、标准化,落实各项施工技术措施,确保工程质量和工程工期。
第三节 编制依据
1、巴塘县城区堤防一期工程施工一标段招标文件
2、巴塘县城区堤防一期工程施工一标段施工图纸和工程量清单
3、国家现行的有关堤防项目工程的验收规范和操作技术规程;
4、国家、省有关安全生产、文明施工有关规程规定;
5、本公司多年来从事类似工程项目的施工经验;
6、施工现场实际踏勘、调查结果。
第二章 施工组织机构
一、组建项目经理部
1、项目经理部各部门主要负责人从公司工程科抽调具有丰富堤防工程施工经验的技术人员组成;
2、项目经理部各层次管理人员安排详见施工管理组织机构框图。
3、项目经理部将于进场前组建完毕并将具体名单呈报甲方和监理方。
二、分项工程施工队投入计划
序号
分项工程名称
施工
队数
施工队基本工作内容
1
土石方工程
1
完成施工队任务划分范围内的土石方开挖、填筑工程施工
2
钢筋工程
1
完成施工队任务划分范围内的钢筋工程施工
3
混凝土工程
1
完成施工队任务划分范围内的混凝土工程施工
4
临时工程
1
完成施工队任务划分范围内的临时工程施工
三、管理组织机构类型
本工程项目经理部组织机构的特征如下:
(一)公司委派的项目经理代表公司,对外全权履行合同,对内全面负责实现项目目标;
(二)项目经理部各职能管理人员直接接受项目经理领导,并接受总公司各职能管理部门业务指导;
(三)施工队既是基层作业组织,也是一级管理组织;在项目经理领导下实施本队施工段的各项目标;
(四)项目部的每个部门、每个人员对责任制分配的那部分项目目标的实现负直接责任。
(五)公司物资设备部针对本工程成立设备组,专项负责本工程材料采购工作。该设备组业务上归公司物资设备部领导,针对本工程的工作直接对项目经理负责,对下指导项目物供部的工作。
四、施工组织机构框图
(下页)
施工组织机构框图
项目经理
本公司
建设单位
监理单位
土石方工程
施工队
混凝土
施工队
临时工程施工队
合同指导关系
领导管理关系
任务转换关系
计财部
对外事务部
办公室
工程部
质安部
物供部
项目总工
公司物资
设备部
钢筋工程
施工队
五、职责及分工
(一)项目经理
1、贯彻执行国家法律、法规、方针、政策,业主和监理要求,代表公司负责履行本工程合同,负责组织施工,保证工程质量符合业主和监理要求,保证实现项目管理目标。
2、负责项目部对公司的管理体系文件的贯彻执行,对职责范围内的管理体系正确有效运作负责。
3、负责制定并落实本项目部的项目管理目标及指标。
4、负责本项目部基础设施和工作环境的管理工作,建立并保持适宜的施工秩序,确保施工过程处于受控状态,使工程质量、施工环境、施工安全满足工程建设方的要求。
5、负责本项目部管理体系所需资源的配备。
6、对职责范围内的管理绩效负责。
7、制定项目部环境、职业安全卫生应急准备/预案及响应措施。
8、负责组织执行质量、环境、职业安全卫生纠正措施和预防措施的实施,并保持持续改进。
9、负责项目部员工管理职责的考核及奖惩。
10、负责对管理体系及其它有关文件、资料和记录进行管理。
(二)项目总工程师
1、在项目经理领导下(并业务上在公司总工程师指导下),负责编制职责范围内的项目施工管理规划实施细则或施工组织设计,组织编制作业指导书,组织二级技术交底。
2、组织项目部职工的质量、环境、安全相关法律、法规及其它要求等的培训。
3、负责组织工程复检,配合发包方及相关部门做好中间检查及竣工验收。
4、对施工过程中影响质量、环境、安全的问题进行处理,负责制定纠正/预防措施。
5、组织识别重大环境因素、安全危害、危险评价等,并制定相应的防范措施。
6、结合实际,组织实施环境管理方案、安全管理方案。
7、负责制定本单位施工过程的应急准备/预案及响应。
8、参及施工过程中环境、安全管理检查。
9、负责对施工过程的质量、安全、环境、进度运行状态进行控制及管理,并对相关信息进行交流及沟通。
10、对竣工验收资料和归档资料的及时、准确负责。
(三)工程部
1、负责项目实施过程中的施工技术,参及质量管理及安全监督、工程协调等。
2、负责各工序作业指导书的编审及技术交底,解决施工过程中的技术问题。
3、负责设计变更及图纸、设计文件的发放和管理。
4、负责施工进度管理及控制:随时掌握工程进度,掌握实际进度及进度计划的差异,向项目总工和项目经理提出进度计划调整建议,保证工程按期竣工。
5、负责编制职权范围内的作业指导文件。
6、负责二级技术交底,并对本职范围内的施工过程进行控制。
7、负责解决施工过程中影响质量、环境、安全、进度等问题并参及编制纠正和防范措施。
8、做好施工记录,参及质量、环境、安全、进度检验和检查。
(四)质安部
1、工程施工中质量及安全的过程控制实施监督检查,负责质量及安全措施的编制,并在施工现场负责贯彻执行;
2、负责工程质量及安全管理报表的编制及报送;
3、坚持现场指导,解决施工中的质量及安全问题;
4、负责质量及安全等资料的收集、整理和归档,做好工程资料的管理和控制。
5、全权负责项目职业安全、卫生管理体系的贯彻、实施及保持,负责职业安全卫生目标管理工作。
6、负责施工质量及安全日常业务工作。负责组织、指导兼职质检员、安全员、救护员的工作并考核,不断提高他们的工作能力和业务水平。
7、巡检工地,组织或督促开展各种质量及安全检查和评比,随时评估项目部的质量及安全状态,如认为项目部质量及安全状态欠佳,立即建议项目经理予以改进。
8、负责建立质量及安全记录,供作PDCA循环和事件追溯的原始资料。
9、负责质量及安全监护及保护资源的正确管理及使用。
10、参及事故调查及处理,提出纠正和预防措施的建议。
11、负责对事故、事件、不符合处理结果的验证。
(五)物供部
负责材料及机具的接收、采购、检验、运输、保管和分供等工作,制定采购计划、编制材料管理措施。
(六)对外事务部
1、负责施工清障工作,处理施工中及地方政府的政策协调工作。
2、负责办理本工程的环境保护、跨越协议、临时用地、树木砍伐、青苗赔偿等政策性处理工作,及时完成拆迁工作。
3、按施工阶段对环保和迁移工作写出书面总结报发包方,配合发包方、环保监测部门对工程环保、迁移的检查评估工作。
4、负责收集、编制本工程的青苗赔偿等政策性处理资料,按要求及时移交有关部门进行归档处理。
(七)计财部
负责计划、统计、资金管理、成本会计核算等工作,在对外事务部的协同下,负责成本管理和成本控制。
(八)办公室
负责公共关系、行政、后勤、信息、劳保、保卫、环保等工作,负责环保目标管理。
(九)专职质检员
1、在项目总工及工程部主任领导下,负责编制职权范围内的质量工作文件。
2、负责二级质量交底,并对本职范围内的施工过程进行控制。
3、负责解决施工过程中影响质量、环境、安全、进度等问题并参及编制纠正和防范措施。
4、做好施工记录,参及质量、环境、安全、进度检验和检查。
5、督促施工队自检,组织项目部互检,参加并积极配合分部工程中间验收(转序检查)和完工后的预验收。
6、负责编制质量检验计划和按时上报质量报表。
7、负责工程进货产品和设备的质量检查及验证,在施工过程中组织自检及互检,对检查出的质量问题做出记录,及时报告。
8、负责对不合格项的处理进行验证。
9、具有代表本项目部行使产品放行和否决的权力。
10、参及质量事故的调查、分析,提出纠正、预防措施建议。
(十)专职安全员
1、项目总工和安管部主任领导下,负责编制项目安全文明施工二次策划。
2、负责进行安全文明施工交底,指导施工队做好施工平面规划。
3、负责完成项目部的安全文明设施布置,指导施工队进行安全文明施工设施布置。
4、负责环境保护工作,负责安全文明施工各种装置型设施的管理。
5、负责监督检查本项目安全文明施工的执行。
第三章 工程投入的主要施工机械设备情况、主要施工机械进场计划
一、工程施工质量的好坏、进度的快慢,很大程度上及施工机具的先进性有关。因此针对本工程的特点,我公司将根据实际情况、工序的工艺要求及各工种的需要,合理地配备先进的机具设备及挑选专业水平较高的技术操作人员,最大限度地体现技术的先进性和机具设备的适用性,充分满足施工工艺的需要,从而来保证本工程的质量和设计所要求达到用户满意的效果。
我公司在本消防工程的施工中,配备机具设备时,将采取以下措施:
1、贯彻机械化、半机械化和改良机具相结合的方针,重点配备中、小型机具和手持动力机具;
2、充分发挥现场所有机具设备的能力,根据具体变化的需求,合理调整装备结构;
3、优先配备本工程施工中所必须的、保证质量及进度的、代替劳动强度大的、作业条件差的和配套的机具设备;
4、按本工程体系、专业施工和工程实物量等多层次结构进行配备,并注意不同的要求,配备不同类型,不同标准的机具设备,以保证质量为原则,努力降低施工成本。
5、另外,在配备机具设备时,我公司还综合考虑了以下因素:
1) 技术先进性:机具设备技术性能优越、生产率高;
2) 使用可靠性:机具设备在使用过程的能稳定地保持其应有的技术性能,安全可靠的运行;
3) 便于维修性:机具设备要便于检查、维护和修理;
4) 运行安全性:机具设备在使用过程中具有对施工安全的保障性能;
5) 经济实惠性:机具设备在满足技术要求和生产要求的基础上,达到最低费用;
6)适应性:机具设备能适应不同工作条件,并具有一定多用的性能;
7) 其它方面:成套性、节能性、环保性、灵活性等。
二、根据本投标设计中确定的施工方法,并结合工程质量要求和施工进度计划安排,同时考虑机械设备使用效率及现场条件,我们对本水利施工机械设备进行了策划,编制了主要施工机械设备需用量计划,并确保各机械设备的进场和正常运转,确保设备需用量计划的落实。主要工机械设备配置计划表: 详见附表一
第四章 各分部分项工程的主要施工方法
第一节 施工测量
一、概述
开工前,及设计、监理单位一道,根据已有的平面高程控制点,采用极坐标及交会法,在工程区内建立平面高程控制网。并对所有基准点和高程点进行检查和校正,在施工期间注意对原有的控制点和水准点以及增设的控制点加以保护。
二、测量人员及设备配置
根据本标的工程情况和特性,配备相适应的测量和测量设备。
(一)测量人员配置
(1) 责任测量工程师
工程测量专业工程师1名,具有10年以上的工作经验,负责及监理工程师的来往函件及月报量、测量资料整理等工作,现场测量技术工作,编写测量方法。
(2) 助理测量工程师
工程测量专业工程师2名,具有6年以上的工作经验,负责现场测量
(二)测量设备配置
序号
仪器名称
型 号
单位
数量
1
全站仪
GTS700
台
1
2
水准仪
DT2
台
1
3
经纬仪
J2
台
1
4
塔尺
3米、4米、5米
把
6
5
皮尺
30米、50米
把
4
6
水准尺
3米
付
4
7
钢卷尺
3米、5米
把
5
(三)地形测量
地形测量将依据布设的施工控制网以及基准点来进行工程区开挖区域地形图的测绘,特殊地段将根据工程施工的需要测绘不同比例尺的地形图。
纵断面的测量工作将在施工定线中一次完成,并及原来的纵断面图进行校核。
(四)施工放样
施工放样以监理工程师批准和认可的设计图纸为准,在实地测设各建筑物的平面位置、高程、尺寸等。依据布设的施工控制网以及基准点,采用经纬仪和水准仪相结合来完成测量放样作业,施工放样测量误差标准按水利水电施工测量规范(SL52-93)执行
第二节 土石方开挖
开工前编制土石方施工方案,包括排水措施,土方平衡方案,取土弃土地点、机械种类、保证质量及安全措施。
1 施工流程
测量放线→场地清除→按需要挖沟槽基坑土石方→分层压实
2 测量放线
首先对业主单位所交控制桩及资料进行复测校核,确认无误后根据施工需要加密控制桩及水准点。然后测设现状横断面图,一般平坦地段10m测一断面,起伏较大地段进行加密断面,经实测及设计提供值不符时及时交监理确认。
沟槽及基坑正式填筑前,经监理工程师、甲方检查沟槽各项设施合格后,施工才进行。
3 场地清除
(1)、在施工路段将施工范围内的房渣土、垃圾多余土方等地表杂物清理干净。
(2)、旧结构物拆除。
4 分段挖沟槽土石方施工
场地在清表工作完成后,按进度需要采用挖掘机和人工进行挖沟槽土石挖掘,根据工程实际情况,先挖需现浇砼结构的浅沟土石方以便进行结构施工,待预制钢筋砼结构达到设计强度后运到现场,并提前挖好需施工段的沟槽土石方,边挖边安装,以免沟槽渗水浸泡土方,影响基槽压实密度。石方采用破碎头破碎然後挖掘到设计标高。
5 回填土
(1)、填筑前准备
填筑前做好土场取样工作,由试验室测定土样的最佳含水量、最大干容重等土壤特性。
(2)、试验段
全标段分二个施工作业段,每个作业段的试验段长度100m左右挖方。试验段位置选择在每段中最具有代表性的路段进行。首先待监理、甲方对电力浅沟结构检验合格后,方能进行土方回填。碾压前取点测量虚铺厚度,然后用蛙式打夯机快速冲击夯3遍,测出密实度及碾压后土层厚度,再压1遍,再测密实度及土层厚度,依此类推,直至达到规定的密实度为止。试验路段用以确定适宜的工作段长度、能够达到要求密实度标准的土层虚铺系数、压实遍数及最佳机械组合,指导路基填筑施工。
(3)、分层填筑
根据土方的可松系数,确定松铺厚度,测定土方含水量。填土过湿时进行晾晒;过干时进行洒水。待土的含水量达到最佳含水量的±2%范围内时进行找平碾压。
6 压实
碾压前对填土层的松铺厚度、平整度进行检查,符合要求后,方可进行碾压。首先使用蛙式打夯机夯实3遍,然后用快速冲击夯夯实边角,确保碾压均匀。达到试验段获取的碾压遍数后,检验压实度(以灌砂法为准),经检验合格后方可转入下道工序,不合格处进行补压再做检验,一直达到合格为止。
回填土石方待原土石碾压密实后,在取土石方点取土石方,每次压实厚度不得超过30cm,密实度按设计深度要求,不同深度采用不同的密实度。
压实度的检查方法,根据提供的最佳含水率及标准容量,土石方采用环刀法检测压实度,同时为及时得出实际结果,以燃烧为主,烘干校核的方法测定,每层填筑未经压实检测及压实不符合要求不得进行下道工序。
7 填筑过程中质量控制
(1)、土方填筑过程中,要以试验段施工的结论指导全面施工。
(2)、每填一层经过压实符合规定要求之后,经监理工程师检验批准后方可填筑下一层。
(3)、每层填土设专人严格掌握分层厚度、土壤性质。
(4)、试验人员应跟班作业,严格控制土壤的含水量并测定压实度,确保每层压实度符合设计及规范要求。
8 沟槽和基坑挖土
(1)、挖土按设计要求,放坡系数按规范要求;
(2)、挖土时应自上而下分层开挖,严禁掏洞取土,以保证施工安全。
9 土方平衡调配
本工程土石方平衡调配,主要计算沟槽部分,外弃土方量包括平基挖土石方可松性余土和沟槽结构占去的空间余土。余土运到甲方指定地点。回填土就地堆放在绿地内或空地内并用花条布分隔。
第三节 土石方回填
(一)说明
1、工作内容:
(1)建筑物开挖、填筑前后全过程的测量;
(2)所需填筑料的开采、运输、堆存;
(3)有关填筑料的现场碾压试验;
(4)有关建筑物各种材料的填筑施工;
(5)监督、质量控制及检查;
(6)监理单位指示的有关工作。
2、承包方应根据批准的施工措施计划和施工详图以及技术规范的尺寸、高程及质量标准,实施有关建筑物的填筑。
3、施工时除必须遵守本规范的有关规定以及有关设计技术要求外,必须遵守国家相关标准所列出的有关规范。
(二)测量
1、所使用及测设的平面控制点、高程控制点、渠系起始标点及其地形图等有关测量资料交底,并进行复测校验。对精度不够或妨碍施工及受爆破影响者,均应重新测设。
2、平面控制测设精度:本工程为三等工程,主要建筑物为三级,其首级控制网按一级小三角网或一级导线精度要求;高程控制点,其精度须符合四等水准精度。
3、施工前应测定原始断面,放定有关建筑物的开挖边线。其施工桩号应及设计桩号一致。
4、在清基完成后,应测绘基础(含边坡)的地形(建基面)图,放定填筑建筑物的起坡边线。
5、施工中所有测量原始资料应妥善保存,计算成果和绘制图(表),应及时整理编制成册归档。工程完毕后,交付发包方。
(三)料场
1、本工程主要使用:土石料、块石料。
2、为降低工程造价,填筑料应充分利用符合设计要求的施工开挖料。不能直接上料时,应设置堆料场地,以确保填料质量。
3、料场的规划应注意料场实际开采量,注意施工、运输等损失,使料场开采量留有足够的余地,保证填筑需用数量。
(四)填筑施工
1、填筑必须在基础处理及隐蔽工程验收合格,经建设单位质检、设计、监理签字认可后才能进行。
2、各部们的填筑必须按设计断面进行。填方坡面部位,应按设计要求超填30~50cm,以保证削坡达到设计指标,利于坡面的稳定性。
3、必须严格控制碾压参数。压实机具的类型、规格等应符合施工规定。压实检查合格后始准铺筑上层新料。
4、分段填筑时,各段料层之间应设立标志,防止漏压、欠压和过压。上下层分段应错开,错距满足设计要求。
5、填筑过程中,施工人员必须保证测量工作的正常进行,保护测量标志。
6、由于施工、气候因素而停工的填料层面应加以保护,复工时必须仔细清理。
7、填筑碴料中不得含有树根、草皮、泥团等有害物质。经设计确定的填料铺筑厚度、碾压遍数、碾压后的干容重、填料含水量、粒径及级配控制等,不得任意变动。
(五)质量控制及检查
1、基础(含边坡)处理是否符合设计规定和要求。
2、填筑料的性质(能)、含水量、级配、粒径是否在设计范围内。
3、各填筑部位填料质量状况,铺料厚度、碾压参数、碾压机具的规程、重量等。
4、压实检查项目及取样试验,按有关规程规范和设计规定进行。
5、填筑施工中应定期检查各类施工机具、试验设备,确保基机具、设备正常工作。
6、雨季施工时,检查施工措施落实情况以及雨后复工回填面是否合格。
第四节 混凝土工程
混凝土施工一般工艺流程见下图。
基础及缝面处理
测量放线
钢筋绑扎、预埋件安装
模板架立、止水安装
混凝土浇筑
养护
拆模、修饰
施工准备
钢筋加工运输
模板制作加工
混凝土拌制运输
清仓、验收
基础验收
取样试验
混凝土施工工艺流程图
1、仓面清理
混凝土浇筑前,先清除岩基上的杂物、泥土及松动岩石,并用压力水将基岩面或老混凝土表面冲洗干净。施工缝采用人工凿毛,清除缝面上所有浮浆,松散物料及污染体,用压力水冲洗干净,保持清洁、湿润。
2、测量放线
基面处理合格后,用全站仪、经纬仪、水准仪等进行测量放线检查规格,将建筑物体型的控制点线放在明显地方,并在方便度量的地方给出高程点,确定钢筋绑扎和立模边线,并作好标记,焊接架立筋。
3、钢筋焊接
由现场技术人员开出下料单,在钢筋加工厂制作,为了防止运输时造成混乱和便于架立,每一型号的钢筋必须捆绑牢固并挂牌明示,载重车运输到厂房内,桥机吊运至工作面,人工进行绑扎焊接,底板钢筋要预先搭设好钢筋架。
绑扎焊接钢筋前清除模板上杂物,先测量放出混凝土高程线及边线,每段施工先固定2个标准横向箍筋。焊接操作严格按施工规范进行,必须保证焊接长度,不得损伤钢筋,每一部位钢筋焊接完后须清除焊碴。
4、立模、校模
各种特殊要求的模板均在模板加工厂制作,现场进行组装,利用塔机或汽车吊配合就位,千斤顶微调到准确位置,拉杆固定 (或对拉)。小钢模在现场架立, 扣件连接,Φ48钢管纵、横向背牢,拉杆固定,仓内设对撑,随浇筑混凝土上升时拆除。组合钢模板的围囹须有足够的刚度和强度,以防止模板变形过大影响建筑物结构尺寸及外观质量。
5、清仓验收
清理仓号内的杂物、排除积水,将待浇面洒水湿润,同时提交有关验收资料进行仓位验收。混凝土浇筑前,检查脚手架、安全护拦等。
6、混凝土拌制
混凝土由本标段设置的拌和站按现场试验室提供并经监理工程师批准的程序和混凝土配料单进行统一拌制,并在出机口和浇筑现场进行混凝土取样试验;各种不同类型结构物的混凝土配合比通过试验选定,并根据建筑物的性质、浇筑部位、钢筋含量、混凝土运输、浇筑方法和气候条件等,选用不同的混凝土坍落度。
7、混凝土浇筑
浇筑仓号首先由作业班组进行初检,提供原始资料,由质安部门进行复检,最后请监理工程师进行终检。仓面验收合格后,方可进行混凝土浇筑,基岩面浇筑仓,在浇筑第一层混凝土前,将层面松散物及积水清除干净后均匀铺设一层2~3cm水泥砂浆,砂浆标号比同部位混凝土标号高一级,并保证混凝土及基岩面结合良好。
仓号内注意薄层平铺,特别是边墙一定要对称下料,防止使模板整体变形;认真平仓,防止骨料分离;注意层间结合,加强振捣,确保连续浇筑,防止出现冷缝;浇筑过程中模板工和钢筋工要加强巡视维护,异常情况及时汇报,研究后及时处理。
8、混凝土养护
混凝土浇筑结束后12h,洒水养护, 使其保持湿润状态。养护时间一般为14天,在干燥、炎热的气候条件下,适当延长养护时间。
混凝土养护期时间
混凝土所用的水泥种类
养护时间(天)
硅酸盐水泥和普通硅酸盐水泥
14
火山灰质硅酸盐水泥、矿渣硅酸盐水泥、粉煤灰硅酸盐水泥
21
9、拆模、修补
混凝土强度达到施工图纸要求及规范规定后,方可拆出模板。拆模后若发现混凝土有缺陷,提出处理意见,征得监理工程师同意后才能进行修补。对不同的混凝土缺陷,按相应的监理工程师批准的方法进行处理,直至满足设计和规范要求。
第五章 劳动力安排计划
详见附表三
第六章 确保施工工期的技术组织措施
1. 编制原则
(1)确保工程施工能够平顺的按进度计划进行,避免出现施工强度过载以及劳动力突变;
(2)招标合同文件规定的施工合同总工期;
(3)本合同工程施工组织及所采用的施工方法及我公司同类工程的施工经验。
2. 施工进度计划
本公司将积极响应招标文件的要求,采取有效措施保证进度计划顺利实施,对工期控制性施工项目采取倒排工期的方法。开工时间按招标文件、业主和监理工程师的要求,本工程施工合同总工期150日历天。
3.工期保证措施
(1)配齐项目施工人员、机械
精心调度、安排满足本工程所需的机械设备,同时派驻富有施工经验、责任心强的管理人员、技术干部到工地进行组织管理和施工。
(2)健全项目机构
组建以工程项目经理为首,以技术人员为核心的突击小组,经常进行检查、督促,发现问题及时调整。
(3)加强组织管理、科学安排施工
采用先进的网络计划,找出主要矛盾,找出影响进度的工序,保证按计划完成。
选用会管理、懂技术、年富力强的同志担任各级主要负责人,严格各方面规章制度,上令下行。各级组织机构要高质量、高效率地运转,科学地安排施工,控制工程必须最大限度的安排平行作业,抓好工序衔接,做到环环相扣,有条不紊,加速工程进度。
合理安排施工顺序,优化施工程序,加强现场调度,发挥机械作业效率,充分利用人、材、物等资源,尽量缩短工期。
做好进度控制,合理划分施工流水段,按照施工总进度计划进行控制,安排好月、旬、日计划,做好流水作业施工。
加强各方面的协调工作,使各环节密切配合,减少施工干扰,提高施工效率。
(4)监控关键项目工期
关键工期决定整个进度,经常分析关键路线工期,保证关键路线能顺利完成。
(5)加强安全质量管理工作
加强安全质量管理工作,杜绝安全质量事故。
(6)设立目标管理,制订经济责任制
建立目标管理,制订经济责任,实行目标奖,调动职工的积极性。
(7)优化施工组织设计
以本投标文件的初步施工组织为依据,及时编制实施性施工组织设计。充分发挥科技是第一生产的优势,在施工中不断优化施工方法,采取目标管理、网络技术等现代化管理方法,使施工组织更加全面和严谨。在施工中要对实施性施工组织中的有关工序衔接、劳动组织、工期安排上不断优化,使其更加完善。
4.工期保证方案
工程保证方案见下框图(见下页)
机
组织管理
技术保证
物
财
人
信息跟踪、反馈、整改
形象进度监控
投资指标监控
聘请专家咨询、指导
建立图纸、施工方案会审制度
设置专职工程师
加强对外联系、搞好外围关系
合理安排工序、加强QC指导
合理制定单项施工组织措施
加强网络计划管理
确保零配件供应
加强机械维护和保养
机械设备配置先进、充足
合理安排地方材料采购
选择良好的供应商
编制物资采购供应计划
不占用、挪用本工程资金
流动资金充足
合理安排施工计划
选择专业化的施工队伍
组建强有利的项目领导班子
项目经理部
进度监控
5. 节约计划
(1)编制材料供应详细计划,计算各种材料的需要量、储备量,经过综合平衡确定材料申请、采购量等。
(2)做好材料的申请、订货采购工作,使所需全部材料从品种、规格、数量、质量和供应时间上都能按计划得到落实,不留缺口。
(3)做好计划执行过程中的检查工作,发现问题,找出薄弱环节,及时采取措施,保证计划的实现。
(4)加强日常的材料平衡和调剂工作。
(5)做好材料的现场管理工作:
1)根据现场平面布置图,认真做好材料的堆放和临时仓库的搭设。要求做到方便施工,避免或减少场内二次运输。
2)按计划分期分批组织材料进场。要求严实行验品种、验规格、验质量、验数量、的“四验”制度。
3)组织原材料集中加工,扩大成品供应。要求根据现场条件,将水泥、砂等不同程度集中加工处理。
4)严格限额领发料制度,坚持节约预扣,余料退库。收发料具要及时入帐上卡,手续齐全。
5)坚持按分部工程或按层数分阶段进行材料使用的分析和核算。以便及时发现问题,防止材料超用。
6)回收和利用废旧材料,要求实行交旧(废)领新、包装回收、修旧利废。
7)清理现场、回收整理余料,做到工完场清。
第七章 确保工程质量的技术组织措施
一、建立质量管理机构
公司坚决贯彻“百年大计、质量第一”的方针,牢固树立“预防为主”的思想。在施工过程中,严格按ISO9001质量标准要求,通过各种形式,加强参建职工的教育,不断提高工作责任心和质量意识,对质量执行“三不放过”,精心组织,精心施工,确保工程质量达到优良。
建立以公司总工程师为首的质量管理体系,全面控制施工项目的工程质量。为了充分发挥质量管理体系的作用,保证工程量优良,协调公司部门及项目经理部的关系,成立公司领导、项目有关人员参加的本工程施工质量控制小组。
二、工程质量保证体系
我公司在长期施工实践中已建立了完善的质量、安全保证体系,质量、安全监督体系及运行机制,并且在施工过程中严格按此质量、安全体系施工,以确保工程质量达目标要求。
三、技术保证措施
1、 施工前,技术负责人组织工长、内业、质安员认真学习有关规范,施工工艺及操作规程,熟悉图纸,做好图纸会审工作,有针对性的编制施工组织设计。
2、 针对该工程施工难点,建立QC小组,制定详细的施工工艺流程卡,严格按卡施工,确保工程质量。
3、 严格按图施工。凡因施工或业主要求变更的,必须办理设计变更通知或核定单,经设计单位同意后,才能施工。
4、 严格技术复核制度。轴线、标高测量员施测后,应由工长、质量员复核无误后,才能在建筑物上作出标记。隐蔽工程应由质检站、监理、地勘、设计院、业主共同检查合格签字后,才能进入下一道工序。
5、 技术负责人要经常检查各种记录、报告,发现问题及时处理。内业员要整理好各种资料,工长作好施工日记,现场施工管理和各种施工技术资料全部采用计算机管理。
6、 最大限度地提高施工机械化程序,加大科技含量,发挥公司的技术优势,充分利用新工艺新技术和新材料,选取用先进、合理、经济的施工方案,提高施工的科技水平,确保多、快、好、省地完成业主交给的施工任务。
7、 做好施工技术档案的收集、整理。
科 技 档 案 一 览 表
序号
文件名称
责任人
1
施工日志、大事记
工长
2
竣工报告(含停、复工报告)
项目经理
3
施工总结、技术总结
项目技术负责人
4
交工验收证明书
内业技术员
5
分部、分项单位工程质量评定及质量事故处理报告
质量安全员
6
工程隐蔽记录
工长
7
施工定位测量记录
测量员
8
原材料试验报告
试验员
9
原材料出厂质量证明书
材料员
10
设计变更通知单、核定单
内业技术员
11
施工组织设计或施工方案
项目技术负责人
12
技术交底、图纸会审纪要
内业技术员
13
开工报告书
项目经理
14
施工合同书
公司法人
四、原材料质量保证措施
1、 对原材料材质标准严格把关。材料员对原材料、成品和半成品应先检验后收料,不合格的材料不准进场。
2、 原材料要具备出厂合格证或法定检验单位出具的合格证明。钢筋、水泥还应注明出厂日期、批号、数量和使用部位,抄件应注明原件存放单位和抄件人并签章。
3、 对材质证明有怀疑或按规定需要复检的材料,应及时送检,未经检验合格,不得使用。
4、 各种不同类型、不同型号的材料分类堆放整齐。水泥、钢筋在运输、存放时需保留标牌,按批量分类,并注意防锈蚀和污染。
五、计量保证措施
1、 严格执行公司的计量检测网络。
2、 砼、砂浆、钢筋焊接接头由内业员按规范要求提出取样计划,由试验员取样送试验室检验,不合格不得使用。
3、 砼搅拌严格按配合比投料,水泥、砂、石要每盘过秤。
4、现场设立砼快速测强点,由试验员负责操作,为拆模提供依据。
5、 经纬仪、水准仪、台秤等计量工具由项目技改计量工长负责按规定送法检验单位检校。
六、施工保证措施
1、坚持按程序合理组织施工,做到紧张有序,忙而不乱。上道工序未经检查合格,不得进行下道工序。
2 、坚持“三检”制度,实行优质优价,奖罚分明,对不合格工程,坚决推倒重做。
3、 钢筋接头,绑扎必须符合规范,对焊、竖向钢筋电渣压力
4 、模板支撑系统必须有足够强度、刚度和稳定性,以保证建筑物的几何尺寸。
5 、实行砼浇灌证制度,在砼浇灌前必须认真检查。
轴线、模板标高、断面尺寸是否符合设计要求,梁是否起拱正确,是否办理钢筋及预埋件的隐蔽验收资料签证;按计划规定设置的锚固螺栓、预留孔以及下道工序部配件是否正确;模板、钢筋的垃圾、油污是否清除干净;砼准备工作是否完毕;天气预报情况、砼运输道路是否畅通等。
经各施工工长、质量检查员、安装负责人、现场代表签字后,方能进行砼浇灌。
6、 砼浇灌前必须用压缩空气将渣子吹净,并将模板充分湿润。
7、 在浇筑墙砼前,先浇5—10CM厚和砼内同标号的水泥砂浆,防止烂根。
8、 砼的振捣应密实,不得出现欠振、漏振和超振,防止出现蜂窝麻面。
七、建立质量回访维修制度
自工程竣工验收交付使用开始,严格地执行建筑工程的质量回访和保修、维修制度,树立“用户是上帝”的思想,具体措施是:
1、 在保修期内,每个季度进行质量回访一次。保修期外坚持每年进行质量回访一次。
2、 在回访过程中,根据建设单位所提出的要求整改或维修。
3、 保修期间派专业人员驻现场,配合业主,进行检修维修。保修期未满,继续及业主保持。
4、 工程交工后,交钥匙的同时发给各用户维修卡,保修期满,用户签字,业主存档,并做好保修期间的记录,经用户和业主检查后签字。
八、分项工程质量控制
1、分部分项工程质量预控图
2、“质量保证责任制”层层落实责任到人(体系详见附表)
土方工程质量控制程序图
质量控制方法框图
图纸会审
施工方案
技术交底
技术复核
检验试验
常规技术
材料入场检验
主要材料试验
使用性能试验
构件结构试验
基础验槽验收
隐蔽工程验收
主体结构验收
单位工程验收
检查验收
现代技术
数理统计方法
图表控制方法
信息优选方法
全面质量管理
综合检验
操作人员自检、自控
项目经理自检、自控
监理公司监督、检查、控制
质检站监督、检查、控制
业主和设计单位检查、控制
质量控制方法
模板支设工艺流程图
材料准备
格齐按工程量准备好模板(各种规备),楞木、支撑架料及各种所需附件,操作工具齐全
模板安装
熟悉图纸,了解各构件的几何尺寸、位置,按图拼出各构件的模板
交接检
下一工序应认真检查模板工程的质量问题,保证浇筑出的构件满足设计要求
抄平、放线
抄出水平基准线,放出各条轴线及承台、地梁边线
支撑系统
保证模板有足够的强度及刚度,保证构件的垂直度、水平度及截面几何尺寸
模板拆除
模板拆除时间应
