收藏 分销(赏)

恶劣天气施工方案模板.doc

上传人:a199****6536 文档编号:10595245 上传时间:2025-06-04 格式:DOC 页数:23 大小:120.54KB
下载 相关 举报
恶劣天气施工方案模板.doc_第1页
第1页 / 共23页
恶劣天气施工方案模板.doc_第2页
第2页 / 共23页
点击查看更多>>
资源描述

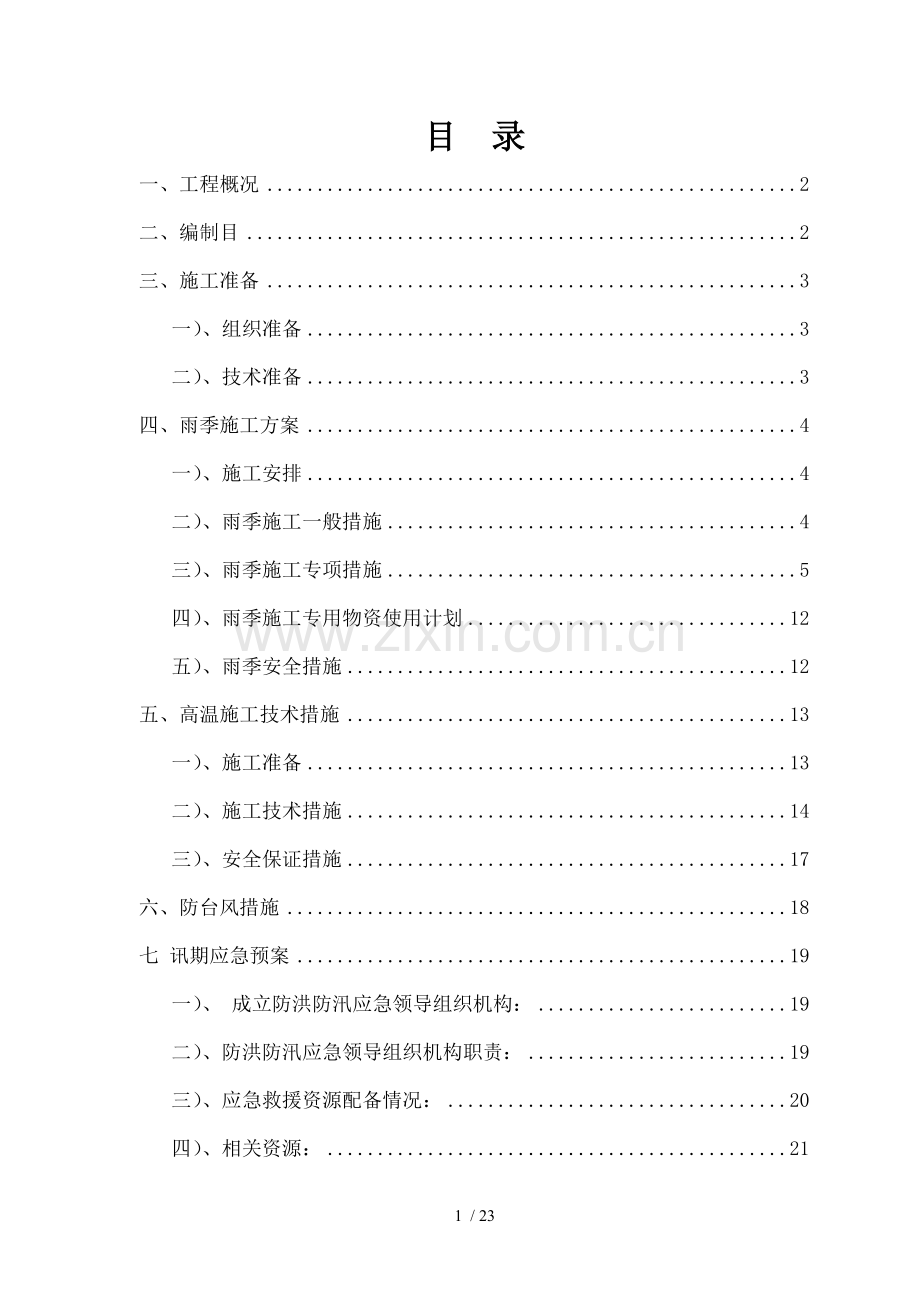

目 录 一、工程概况 2 二、编制目 2 三、施工准备 3 一)、组织准备 3 二)、技术准备 3 四、雨季施工方案 4 一)、施工安排 4 二)、雨季施工一般措施 4 三)、雨季施工专项措施 5 四)、雨季施工专用物资使用计划 12 五)、雨季安全措施 12 五、高温施工技术措施 13 一)、施工准备 13 二)、施工技术措施 14 三)、安全保证措施 17 六、防台风措施 18 七 讯期应急预案 19 一)、 成立防洪防汛应急领导组织机构: 19 二)、防洪防汛应急领导组织机构职责: 19 三)、应急救援资源配备情况: 20 四)、相关资源: 21 五)、 防洪防汛措施: 21 六)、防洪事件应急救援及实施 22 七)、应急终止及现场恢复: 23 八)、应急预案培训及演练: 23 九)、预案评审及改进 24 恶劣天气施工方案 一、工程概况 本工程是流溪河(白云段)治理工程——石井系统(一期)跃进河治理工程。工程位于广州市白云区,服务范围分为分为西北片和东南片。西北片位于神山管理区西北侧,为跃进河(神山南街以北段)河涌截污管,沿罗溪路、跃进河(神山南街以北段)河涌西侧铺设d800~d1000管道,坡度为0.001;东南片位于神山管理区以南,为三根龙支流(镇中南路东侧段)河涌两侧截污管,沿三根龙支流两侧铺设d800~d1000管道,坡度为0.001,本工程服务面积共156.79。 工程名称:流溪河(白云段)治理工程(一期)——良沙路东段污水管道工程、方石坑流域治理工程、旧泥坑涌流域治理工程、跃进河治理工程施工(标段二) 建设地点:广州市白云区 建设单位:广州市净水有限公司 监理单位:广州市富华工程建设监理有限公司 设计单位:广州市市政工程设计研究总院 勘察单位: 广州市市政工程设计研究总院 施工单位:广州市第三建筑工程有限公司 (1)工程内容 拟建污水管道管径d500-d1000,长度4.51km,其中明挖段长约0.09km,管底设计埋深1.85-6.41m,标高约为3.74-4.74m;顶管段长约4.42km,设计埋深3.72-6.63m,标高约为1.50-5.52m。拟采用开槽明挖法或顶管法进行施工。根据设计方案要求,管道基础拟采用天然地基或人工地基,要求持力层承载力特征值≥100kpa。 (2)承包方式 包工、包料、包机械设备、包质量、包安全、包工期、包环境文明施工、包验收,按图纸单价包干。 二、编制目 为了有效防范、处置因恶劣天气对施工安全带来不安全因素和安全隐患,最大限度地减少各类损失和消除不安全因素,遏制事故发生,切实保障施工人员生命及财产安全,维护生产秩序稳定,确保安全生产及工程顺利进行,根据广州市自然天气情况,结合本工程实际情况,特制定本工程恶劣天气施工方案。 三、施工准备 一)、组织准备 项目部成立恶劣天气施工领导小组,组成如下 组 长:田龙 副组长:曹志文 组 员:谭殷、房景鸿、王超英、钟家裕、颜钰泓 二)、技术准备 夏季,受强对流天气影响,酷热 雷雨和大风等恶劣天气时有发生。恶劣天气到来之前,及时组织有关人员按照方案要求进行技术交底,提出施工计划,并经监理公司审核,建设单位审批同意,为施工提供技术准备。 四、雨季施工方案 根据2006—2014年气象资料,广州地区4~11月为大雨多发月份,1~3月及12月为小到中雨月份,雷电主要发生在4~10月,其中13:00~21:00雷电发生较频繁。广州市是雷电高发区。 一)、施工安排 成立防汛领导小组,制定防汛计划和应急措施。组织有关人员学习,并做好对工人技术交底。熟悉现场总平面布置、以及临水、临电布置,明确雨季施工中要进行分项工程及所用人、机、料,主要施工工艺、安全、质量等施工注意点。 针对雨季施工主要工序编制雨季施工方案,雨季施工主要以预防为主,采用防雨措施及加强排水手段,确保雨季施工生产不受季节性条件影响。 二)、雨季施工一般措施 做好防汛人员雨季培训工作,组织相关人员定期全面检查施工现场准备工作,包括临时设施、临电、机械设备防护等项工作。 夜间设专职值班人员,保证昼夜有人值班并做好值班记录,同时要安排天气预报员,负责收听和发布天气情况,防止暴雨突然袭击,合理安排每日生产工作。 检查施工现场及生产生活基地排水设施,沿建筑物四周设置环形排水沟,通过环形排水沟排入附近污水管线,保证建筑物四周雨水不流入基坑内。 疏通各种排水渠道,清理雨水排水口,保证雨天场地内排水通畅。雨季前对现场所有配电箱、闸箱、电缆临时支架等仔细检查,需加固及时进行加固,缺盖、罩、门及时补齐,确保用电安全。 雨季所需材料、设备和其他用品,如水泵、抽水软管、草袋、塑料布、苫布等由物资及设备部提前准备,及时组织进场。水泵等设备应提前检修。 三)、雨季施工专项措施 1、 土方及基础工程  (1)、土方开挖前要备好防洪器材和排水机械设备。防止沟槽进水泡槽,挖土前要在工作区域四周做好挡土埂、排水沟等截水排水设施,防止区域以外水流入。  (2)、 雨季施工,人工或机械挖土时,必须严格按规定放坡,坡度应比平常施工时适当放缓,多备塑料布覆盖,必要时采取边坡喷砼保护。挖土方从上而下分层进行,禁止采用底部脚挖空操作法。基础验槽时节,基坑及边坡一起检验,基坑上口3m范围内不得有堆放物和弃土,基坑(槽)挖完后及时组织打砼垫层,基坑周围设排水沟和集水井,随时保护排水畅通。   (3)、 施工道路距基坑口不得小于5m。  (4)、 坑内施工随时注意边坡稳定情况,发现裂缝和塌方及时组织撤离,采取加固措施并确认后,方可继续施工。    (5)、应密切注意天气预报,开挖工作面不宜过大,应逐段或分层、逐片分期施工。  (6)、基坑开挖至底部时,需预留150mm厚土层,开挖完后应立即进行报请监理工程师验槽,再浇筑基础前随打随清,防止雨水泡槽。雨季开挖基坑、基槽土方时,因土含水量大,容易出现滑坡或塌方现象,故应适当加大边坡坡度或护坡安全度。  (7)、基坑、基槽底面开挖宽度,除应满足设计尺寸外,还应考虑排水沟位置和操作面宽度,因雨季施工难度较大,故操作面宽度宜适当增加。 (8)、 施工中,取土、运土、铺填、压实等各道工序应连续进行,雨前应及时压完己填土层,并做成一定坡势,以利排除雨水。 (9)、 混凝土基础施工时考虑随时准备遮盖挡雨和排出积水,防止雨水浸泡、冲刷、影响质量。  (10)、基础开挖后,组织力量突击施工,并做好临时排水、防止水淹基坑。   (1)、作业人员上下基坑时有安全可靠扶梯和跨越基坑桥板。  (12)、每一工作坑或沟槽设排水沟、集水坑,配置排水设备,安排抽水值班人员。  (13)、在潜水泵抽水时,认真检查设备是否完好,线路有无破损,且必须安装漏电保护器,以免发生触电事故。  (14)、基础施工完后,应及早排出积水,清除淤积泥砂,尽快回填土。基坑回填土应分层夯实,土方回填工作在晴天进行。连续进行,尽快完成。施工中注意雨情,雨前应及时夯完已填土层,并做成一定坡势,以利排除雨水。雨期土方回填施工应严格控制回填土含水率,及时取样试验,将回填土含水率控制在设计要求范围内,如含水率偏高,可采用翻松、晾晒或均匀掺入干土等措施;必要时应事先对土源加以覆盖,避免出现橡皮土。当回填土被雨水浸泡或出现“橡皮土时,应挖出晾晒后重新回填。 2、开挖管道工程 (1)、沟槽开挖 1)、基槽开挖前准备好防洪设备器材,开挖边坡必须满足规定要求并根据具体情况适当放大坡面,根据情况加以覆盖。防止雨水冲刷槽帮,基槽挖好后及时进行下道工序,尽量减少土基槽暴露时间。弃土堆距槽边不小于1m,对于适合回填弃土要集中堆放,适当修整成型,以利排水,并用塑料布苫盖好,防止雨淋导致含水量过大,避免被雨水冲击污染周边路面。根据施工能力控制开槽段落长度,施工做到速战速决。 2)、提前安排好排水系统,以免挖槽堆土造成原排水出路不畅,给居民、单位和正常施工带来困难。沟槽切断原有排水沟或管道,如无其他适当排水出路,架设安全可靠渡管。 3)、对因故不能及时回填沟槽,在槽底两侧设宽30cm,深30cm排水沟,并设集水坑,集水坑尺寸不小于1×1m,深度不小50cm,遭遇降雨时,立即召集抢险小分队成员,及时将槽内积水用潜水泵抽到地面,排入市政排水系统,并符合环保要求。 4)、所有沟槽挡水埂外设排水沟,根据现场情况放坡,坡度不小于3‰,在最低变坡点处设集水坑,并及时将积水抽入现场雨水管线内 5)、在挖基槽时,发现不能辨认物品、管道和线路,立即报告上级处理 6)、严防雨水进入沟槽,但考虑到沟槽靠近民房而危及民房安全时,需将雨水放水沟槽可能性,但同时采取措施防止塌陷、漂管等相应措施 7)、沟槽开挖后若不立即铺管,应留沟底设计标高以上20 ㎝原土不挖作为保护层,待到下管时再挖至设计标高。土方开挖做好施工安排,做到速战速决,基坑清底、现浇混凝土垫层连续作业,防止遇雨泡槽 8)、在雨季回填土,除满足正常施工要求外,严格控制土壤含水量,偏大时掺灰处理,如含水量太大无法施工时,采用砂砾回填基槽并及业主、监理协商 9)、雨季施工时,管线分段进行,合理安排人力、物力,尽早完工,已开工管线防止雨水淹没沟槽 (2)沟槽支撑   1)、雨期应对沟槽支撑加强管理,应支撑沟槽,应随开槽及时支撑,雨期施工不得空槽过夜。   2)、沟槽支撑要经常检查,发现有撑木弯曲、松动、劈裂等迹象时,要及时加固或更换撑木,每次雨后加强检查。   (3)安管作业 1)、管材吊装前清除泥污,吊机停机位置防止土基浸水软化,用垫方木或采取其它措施防止机体或支腿下陷或倾斜,雨中不做吊装作业。 2)、安装管道时,地面应做好防滑处理,运输道路应加宽,并应铺设草袋或钉防滑条。 3)、在运管和往槽内放管过程中,应采取必要措施封闭管口,防止泥沙进入管内。 4)、管道施工期间边坡支护不得拆除,排水沟、集水井不得填堵,要保证抽水系统通畅,原抽排水工作不得随意停止。 5)、管道施工期间边坡支护不得拆除,排水沟、集水井不得填堵,要保证抽水系统通畅,原抽排水工作不得随意停止。 6)、铺设暂时中断或未能及时砌筑管口,用堵板或干砖等方法临时堵严。 3、砌筑检查井 (1)、雨季施工不宜使用过湿砖块,以避免砂浆流失,影响砌体质量。砖在雨季必须集中堆放,不宜浇水;砌筑时要求干湿砖块合理搭配,砖湿度较大时不可上墙;砌筑高度不宜超过lm。  (2)、雨期施工对刚砌好砌体采用覆盖措施,防止冲刷灰缝,如砂浆受雨水浸泡,未初凝,可增加水泥砂子重新调配使用。  (3)、砌体砂浆拌和量不宜过多,应以能满足砌筑需要为宜。拌好砂浆要注意防止雨水冲刷。  (4)、雨后继续施工,须复核已完工砌体垂直度和标高,并检查砌体灰缝。对于受雨水冲刷严重砌体必须采取必要补救措施。 (5)、雨季施工期间严格控制砂浆稠度,受雨水冲刷而失浆砂浆,应重新加灰搅拌后才能使用且不超过3小时,每日收工前及时覆盖砖体表面,防止突然下雨冲刷灰浆,下雨时禁止露天作业。 4、混凝土工程施工  (1)、因雨季砂石含水率变化幅度较大,混凝土搅拌前测定砂、石等集料含水率,及时调整各种配合比。严格控制塌落度,确保混凝土质量。并保证拌制过程中不受雨淋。  (2)、不得冒雨露天浇筑砼,搅拌前应及气象部门联系,掌握天气变化情况,避免遇雨影响砼施工质量。对终凝之前砼,应及时覆盖,防止被雨冲淋。 (3)、在浇筑砼中遇雨不能连续施工时,应按规范规定留置施工缝,并覆盖防雨材料。雨后继续施工时,应先对接茬部位处理后再进行浇筑。 (4)、施工现场配备足够覆盖材料(如塑料薄膜),混凝土浇筑过程中或浇筑完毕如遇下雨,应立即覆盖,浇筑完混凝土不得受雨淋、水泡。 (5)、雨后浇筑混凝土,浇筑前必须把基层或工作缝处积水清除干净。浇筑时必须保证混凝土供应,及时成活,振捣赶光压实。 (6)雨施期间也是高温季节,要加强混凝土浇水养护。保护混凝土湿度,加强温湿控制,防止出现应力裂缝。 5、路基路面工程  (1)、受雨季影响较大,雨季施工无法保证工程质量路基填筑,在计划安排上避开雨季施工,并根据现场实际气象和降雨情况安排土方弃方施工。 (2)、路基雨季施工,控制路基坡度,保证路面排水畅通。取土、运土、铺填、压实等各工序应连续进行,雨前应及时压实完已填土层,并做成一定坡势,以利排除雨水;若突遇雨季,先快整粗平,粗压一遍,防雨水灌透,大晴时再翻晾,平整压实,经常测定含水量,保证压实度,雨天禁止在路基上行车,已成型路基及时搞好纵、横向排水和截水沟,保证不进水、浸泡。 (3)、填方地段土质路基、工程地质不良地段以及沿河路段,避开雨季施工。  (4)、路基路面分段施工,缩小摊铺长度,及时碾压成型,当天摊铺要当天碾压成型。低洼段应避开雨天优先施工,尽量缩短施工作业时间。如摊铺过程中大雨来临,要迅速将所摊铺结构层压实。控制路基坡度,保证路面排水畅通。 (5)、路基施工集中力量做到随挖、随运、随铺、随平整和压实,每层填土表面筑成4%施工横坡以利于排水,收工前将铺填松土碾压密实,雨后待表面干燥并经测试达到要求后,进行上一层填筑。经常测定填料含水量,不合格时经翻挖、晾晒后,再填筑压实。 (6)、土方填筑尽量避免雨季施工,必须填筑时,要严格控制土料含水率,过湿土料应予晾晒;当天铺土,当天夯实,雨天积水要及时排出,浸泡部分晾晒后重新夯实或换土。  (7)、在垫层或基层施工之前,完工路基顶面根据监理工程师指示始终保持合格状态。在雨季期间,路基或垫层不允许车辆通行。  (8)、对施工地带做好疏导排水工作,保障居民或单位人员出行。施工时随时疏通排水沟槽,保证排水良好。 (9)、施工道路路面平整不积水,路基及建筑物施工场地周围保持排水畅通,雨后加强施工便道维修、养护,确保道路畅通。  四)、雨季施工专用物资使用计划 物资名称 单位 年份 用途 2015 2016 污水泵 台 4 4 雨季排水 橡胶软管 m 500 1000 麻袋 条 200 500 防汛 塑料布 ㎡ 100 200 防风防雨 彩条布 ㎡ 1000 1000 防风 帆布 ㎡ 200 200 防风防雨 遮阳伞 顶 10 10 作业防雨 烘干箱 个 3 3 焊条烘干 木方 m3 20 20 钢构件垫木 雨衣 件 50 100 雨鞋 件 50 100 五)、雨季安全措施  1、设备进入施工现场进行严格检查,不合格产品不准使用。 2、施工中严格按照规程、规范要求和标准进行电器设备安装。 3、施工电器必须做到三级供电两极漏电保护要求,并对电器设备金属外壳做好接零保护。  4、电器设备使用前,必须由专业进行检测合格后方可使用。 5、搬迁或移动电器设备时,必须切断电源。  6、施工现场按规定使用安全电压照明,在特别潮湿场所必须使用12伏安全电压。 7、施工现场必须昼夜有电工负责检查巡视工作,并做好记录。 8、电闸箱必须安装在平坦或地势较高场所,已防水淹发生危险。雨后必须对电器设备进行绝缘摇测,合格后方可使用。  9、雨后对电闸箱及漏电开关必须进行检测 ,不合格严禁使用。 10、雨季施工不能靠房屋、墙壁堆土、严禁靠危险墙堆土。  11、将集水井周围设置护栏,防止施工人员和社会人员进入,现场设专人昼夜看护抽水泵及闸箱,以防发生触电事故和设备丢失。  12、现场高压线下雨天严禁站人,并做好警示标牌。同时通知电力部门及时处理安全高度不够高压电部位,保证安全生产。 五、高温施工技术措施 针对夏季施工气温高、时间长特点,重点做好技术保障、安全生产和防暑降温工作,保证工程质量及及工期目标,保障广大职工安全和健康,防止各类事故发生,确保夏季施工顺利进行。 一)、施工准备 1、组织准备 成立夏季工作领导小组,由项目经理任组长,办公室主任、质量部负责人担任副组长,对施工现场管理和职工生活管理做到责任到人,切实改善职工食堂、宿舍、办公室、厕所环境卫生,定期喷洒杀虫剂,防止蚊、蝇孳生,杜绝常见病流行。关心职工,特别是生产第一线和高温岗位职工安全和健康,对高温作业人员进行就业和入暑前体格检查,凡检查不合格者不得在高温条件下作业。保证茶水和清凉饮料供应。认真督促检查,做到责任到人,措施得力,确实保证职工健康。 2、现场准备 进入高温季节施工前,对现场各种大、中、小型机械进行一次全面检查及维护,不合格进行修理,确保运转良好。 对所有临电设施进行一次全面检查及整改,确保临电安全。 对易燃、易爆等危险品贮存进行一次全面检查,要求分类存放、通风良好,露天堆放危险品已采取遮阳降温措施。 各种室外电器、机械遮阳篷搭设符合方案要求。 3、物资准备 物资准备包括两个方面,一是覆盖材料及防火消防设施准备,二是防暑降温饮料、预防及治疗中暑各种药物等准备齐全。 塑料布、阻燃草帘、养护液准备齐全。 消防器材齐全。 各种防暑降温用饮料、预防中暑用风油精、清凉油及人丹准备齐全。 工人宿舍电风扇配备齐全,安装符合用电规定要求且运转良好。 二)、施工技术措施 高温季节施工,各分项工程应采取措施防暴晒变形、防水分蒸发。在施工中应注意基层处理、覆盖、养护工作落实,混凝土、砂浆拌合料应掺加缓凝剂、适当增加坍落度及稠度,接收井、工作井、检查井、水泥混凝土路面、沥青混凝土路面工程做好温湿度控制。其夏季施工项目施工技术要点如下: 1、混凝土施工 做好胶合板覆盖及挑选工作 胶合板在太阳暴晒下容易翘曲、变形,特别是干湿频繁模板。因此模板堆放时应进行覆盖,模板制作时,应挑选没有翘曲变形模板,模板厚度应一致。 优化原材料配合比 夏季由于气温高,混凝土在运输、浇筑及养护过程中容易失水,混凝土因缺少水分而影响正常硬化、造成空鼓、开裂。因此,在混凝土配合比方面,应适当加大塌落度,宜比常温配合比提高20~30mm。另外增加缓凝剂,延长混凝土初凝时间,使混凝土有充分振捣、抹压时间。 高温季节混凝土配合比应根据混凝土部位、养护难易程度适时调整,采用正交试验法确定各部位最佳配合比,同时搅拌站及外加剂生产厂家派人进驻施工现场,对浇筑过程中质量进行监控,随时调整优化配合比。 为了保证坍落度符合要求,对到场混凝土按高温季节规定要求测量实际到场坍落度,由现场工程师组织实验员对坍落度进行测试,并做好测试记录。凡是混凝土坍落度损失值超出规范允许范围,均应退回搅拌站,严禁使用。 做好模板、混凝土接槎基层润湿工作 模板基层干燥,容易吸收混凝土内水分,因此要做好浇筑前基层湿润工作。在顶板混凝土浇筑时,应浇水湿润模板及施工缝处混凝土,模板湿润后应立即浇筑混凝土。竖向结构墙柱混凝土浇筑时,应用水湿润接茬处混凝土,再泵送适当厚度同强度等级减石子砂浆进行接茬,然后再浇筑混凝土。 现场泵管用麻袋、阻燃草帘覆盖严密,防止泵送过程中坍落度受高温蒸发损失。 加强混凝土养护 养护对混凝土正常硬化至关重要,特别是高温季节施工更应重视混凝土养护工作,特别是前三天混凝土养护。 成立专门混凝土养护小组; 平面结构在混凝土终凝后及时浇水养护,为防止水分蒸发过快而使混凝土失水,在表面用麻袋覆盖。每天浇水次数以使混凝土表面处于湿润状态为宜。 井顶板、井壁除模板后采用涂刷养护液进行养护,对于装饰要求高混凝土表面,如裙房部分装饰混凝土、清水混凝土则采用浇水养护,并用塑料薄膜覆盖进行保湿养护。 普通混凝土养护时间不得少于7d。 2、砌筑检查井施工 适当加大砂浆稠度,可放宽在9cm左右。 做好砂浆运输过程中覆盖工作,防止水分蒸发。 砂浆应随拌随用并在2h内用完,落地灰不得重新加入砂浆中拌合使用,使用中如砂浆干稠,可以适当加水,但不得掺入过多以降低砂浆强度。 按设计要求采用混合砂浆进行砌筑。 砌筑前一天,对砖块充分湿润。 砌筑时应随砌随勾缝,并加强砌体浇水养护。 三)、安全保证措施 针对高温炎热,施工中易中暑、中毒特点,从改善作业时间及环境,预备好各种防暑降温物资,加强消防管理及检查等方面确保本工程在高温季节安全生产。 加强宣传教育 在高温季节来临前及高温季节施工过程中,采取文字、图片、音像资料等多种形式教育工人高温期间施工应注意安全问题、防中暑及抢救措施。教育工人学会自己保护自己、保护他人。 教育职工不得因天气炎热,擅自到江河湖泊中洗澡、游泳,以免发生意外事故。 改善作业时间及施工环境 夏季炎热,应合理安排施工时间、增加施工班数减少每班持续时间,宜早晚工作,中午休息。 采取措施、做好室内通风、换风,防止油漆、涂料施工中中毒事件发生。 加强体检,配备防暑降温用品 对高温作业人员进行就业和入暑前体格检查,凡检查不合格者不得在高温条件下作业。 在高温期间要切实关心职工,特别是生产第一线和高温岗位职工安全和健康,保证茶水供应并配发风油精、清凉油及人丹等防止中毒事件发生。 保证茶水和清凉饮料供应。认真督促检查,做到责任到人,措施得力,确实保证职工健康。 六、防台风措施 广州市位于北回归线以南,属亚热带季风气候。 热带气旋(台风)是影响广州市一个主要灾害性天气。七,八,九三个月为广东省台风多发季节,严重影响着建筑工程施工安全。          台风灾害 1、在台风多发季节要有专人收集当地气象资料,一定要做到提早预防,以免台风到来之际引起混乱。 2、台风到来之前要停止一切施工,做好防台风准备。 3、台风到来之前,应对高耸独立机械、脚手架,以及现场临时建筑等进行临时加固。 4、台风到来之前,将户外作业汽车吊机等有高大突出机械机械臂收起,或者转移到较安全停放间内。 5、散开尚未铺设或未点焊牢固压型钢板应马上归堆并用绳索捆绑在梁上,现场施工材料(如焊条、螺栓、螺钉等)应回收到工具房内,施工废料要清理到安全地方。 6、电源线绑扎固定好,有棱角地方要用橡皮或胶垫包起,并闭合所有电源开关。各种机械用电设备、配电箱均做好防雷接地工作,做好遮盖防雨。 7、工具房、操作平台、吊篮、焊接用防护罩等均应捆绑,固定在柱、梁上,所有缆风均应确保安全、可靠。 8、堆放在楼面、屋面小型机具、零星材料要堆放加固好,不能固定东西要及时搬到建筑物内。 9、吊装机械在台风来前停止作业,吊车要收起吊钩,并将回转刹车松开。 10、高空作业人员应及时撤到安全地带。 台风季节随时留意天气预报,遇新生成台风应密切注意其动向,并及早做好准备。 本工程场容目标为广州市安全文明样板“双优”工地,因此要按建筑施工企业现场管理达标要求去做好。 七 讯期应急预案 一)、 成立防洪防汛应急领导组织机构: 1、总指辉 :田龙 2、副总指辉:曹志文 下设现场抢险组,通讯联络组,技术支持组,后勤保障组,派专人负责。 二)、防洪防汛应急领导组织机构职责: 总指挥职能及职责: 1、根据相关危险类型、潜在后果、现有资源控制紧急情况行动类型,分析紧急状态确定相应报警级别; 2、 组织、协调应急反应行动; 3、直接监察应急操作人员行动; 4、 最大限度地保证现场人员和外援人员及相关人员安全; 5、 协调后勤方面以支援应急反应组织; 6、应急反应组织启动; 7、应急评估、确定升高或降低应急警报级别; 8、通报外部机构,决定请求外部援助; 9、决定应急撤离,决定事故现场外影响区域安全性; 副总指挥职能及职责: 1、协助应急总指挥组织应急操作任务; 2、协调、组织和获取应急所需其它资源,设备以支援现场应急操作; 3、安排寻找受伤者及安排非重要人员撤离到集中地带; 4、定期检查各常设应急反应组织和部门日常工作和应急反应准备状态; 5、根据分部、所属施工段实际条件,努力及周边有条件企业为在应急处理中共享资源、相互帮助、建立共同应急救援网络和制定应急救援协议。 三)、应急救援资源配备情况: 物资名称 单位 年份 用途 2015 2016 污水泵 台 6 6 雨季排水 橡胶软管 m 500 600 麻袋 条 200 500 防汛 塑料布 ㎡ 100 200 防风防雨 彩条布 ㎡ 600 600 防风 帆布 ㎡ 200 200 防风防雨 遮阳伞 顶 10 10 作业防雨 烘干箱 个 3 3 焊条烘干 木方 m3 20 20 钢构件垫木 雨衣 件 50 100 雨鞋 件 50 100 四)、相关资源: 在发生事件时,充分利用社会资源,根据实际需要将及工程所在地区政府机构联系。 五)、 防洪防汛措施: 1、做好现场排水设施规划,做到现场排水设施畅通,施工道路平整坚实,保证现场畅通无阻。配备必要防雨、防水排水设施,如遇水害,使工程损失减少至最低程度。 2、制定各项防洪工作制度,对防洪工作做出具体安排。将防洪工作责任进行分工,责任层层分解到人头。 3、汛期到来之前,对施工管段既有排水设施及路基坡面、排水设备进行检查,对检查后发现问题和隐患应及时处理。一时处理不及,应重点布设防洪看守。 4、防洪防汛值班员每天及当地气象部门取得联系,并将气象预报及时通知有关人员和单位,并严格执行雨前、雨中、雨后检查制度,对防洪防汛工作情况了如指掌。 5、调查施工场地地形地貌,不应在滑坡体上安置建筑物。 6、调查最高水位,当洪水来临时,及时撤离,洪水淹没线以下区域人员、机械及生活、生产房屋并备好防洪通讯工具、防洪器材。 六)、防洪事件应急救援及实施 1、事件上报制度: ⑴发生在标段内突发公共事件、事故,责任施工班组必须在接报后1小时内,上报项目部应急抢险指挥中心,简要经过介绍、人员伤亡及被困情况、现场事态控制及发展情况等,并做好记录,事故项目分部经理须立即赶赴事故现场,组织现场进行抢险救援,维持抢险秩序。 ⑵项目部指挥中心接到报告后,要立即向应急抢险项目部汇报事件概况和有关经过,并按领导指示,启动应急预案,积极组织相关部门、项目部共同处理。同时根据规定时间和要求上报有关部门。 2、应急步骤: 应急小组到达出事地点,在总指挥组织下分头进行工作。 现场保卫组保持抢险救援通道通畅,引导抢险救援人员及车辆进入。设置事故现场警戒线、岗位,安排寻找受伤者及安排非重要人员撤离到集中地带,并进行警戒不准闲人靠近,对外注意礼貌用语,维持工地内抢险救护正常运作。 后勤保障组保证抢险过程中机械设备和材料数量,满足抢险需要。 现场抢险组首先查明险情:确定是否还有危险源。如护坡边土是否会有继续发生滑坡危险;人员伤亡情况;商定抢救方案后,向总指挥长请示汇报批准,然后组织实施。 抢险注意事项: ⑴、洪水、水害不可抗拒时救援人员不得盲目进入险区进行施救; ⑵、每组应至少2~3人集体行动,以便相互照应。 技术支持组进行事故现场评审,分析事故发展趋势,并提出抢险抢修及避免事故扩大临时应急方案和措施。 医疗救治组负责水害造成伤员经现场处理后,应迅速护送至医院救治。 七)、应急终止及现场恢复: 1、抢险救援结束后,引起事故危险源得到有效控制、消除;所有现场人员均得到清点;不存在其它影响应急救援预案终止因素;应急总指挥下令应急终止。 2、洪水、水害事件过后,在总指挥主持下对应急预案有效性进行评审、修订。 3、在总指挥组织领导下,确保恢复生产资金投入不受阻。尽快恢复生产正常。 八)、应急预案培训及演练: 1、应急预案培训由综合办公室组织实施。培训时间为项目开工后,每两次培训时间间隔不应超过12个月。培训对象应包括参及应急救援指挥人员、救援队伍人员、辅助等相关人员。培训方式采用集中培训。培训地点为项目部会议室。对培训结果应保存培训记录。 培训内容有: ⑴、对危险源突显特性辩识; ⑵、事故报警; ⑶、紧急情况下人员安全疏散; ⑷、现场抢救基本知识。 2、应急预案演练主要采用桌面演练,即由指挥长、副指挥长、应急小组成员及相关人员参加,按照应急预案要求讨论紧急情况时应采取行动口头演练活动。主要是锻炼人员解决问题能力,以及解决应急小组相互协作和职责划分问题。本部分演练由项目部综合部组织,时间为开工后,每两次间隔时间不应超过12个月,地点为项目部会议室。 另外,在组织桌面演练同时,针对应急联络系统功能进行功能演练(在允许条件下,可对外部求援资源如110、119、120通讯系统功能一并进行演练),确认通讯系统准确性、畅通性、及时性是否满足应急要求,即通讯系统响应能力检测。本部分功能演练由防洪防汛办公室主任实施,对组织所有演练均要形成并保持记录。 九)、预案评审及改进 根据应急预案培训及演练过程记录,对应急预案功能和效果进行评审,对在培训或演练过程中反映功能不足或效果不佳局部或阶段,进行分析总结,确定需要人力、物力、财力资源及时间充分性。根据分析总结结果对预案功能予以改进。预案评审及改进由应急领导小组授权安质部组织,由应急组织机构各部门负责人、应急救援队伍和其他辅助等相关部门或人员参加。评审及改进时间为预案培训及演练结束后进行,地点在项目部会议室。 23 / 23
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
