收藏 分销(赏)

涵洞工程明挖基础施工技术交底.doc

上传人:綻放 文档编号:10522872 上传时间:2025-06-01 格式:DOC 页数:19 大小:113.50KB
下载 相关 举报
涵洞工程明挖基础施工技术交底.doc_第1页
第1页 / 共19页
涵洞工程明挖基础施工技术交底.doc_第2页
第2页 / 共19页
点击查看更多>>
资源描述

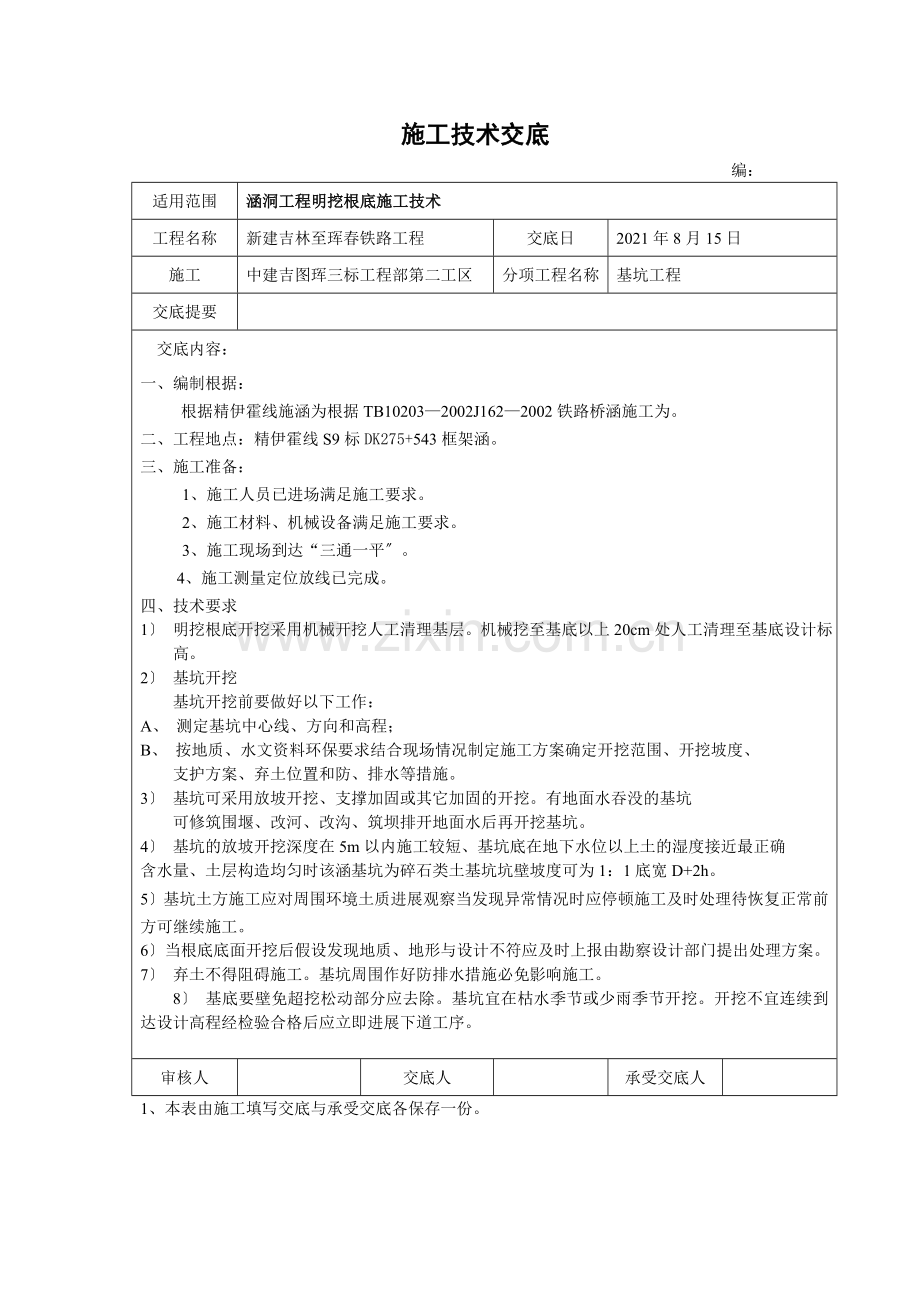

施工技术交底 编: 适用范围 涵洞工程明挖根底施工技术 工程名称 新建吉林至珲春铁路工程 交底日 2021年8月15日 施工 中建吉图珲三标工程部第二工区 分项工程名称 基坑工程 交底提要 交底内容: 一、编制根据: 根据精伊霍线施涵为根据TB10203—2002J162—2002铁路桥涵施工为。 二、工程地点:精伊霍线S9标DK275+543框架涵。 三、施工准备: 1、施工人员已进场满足施工要求。 2、施工材料、机械设备满足施工要求。 3、施工现场到达“三通一平〞。 4、施工测量定位放线已完成。 四、技术要求 1〕 明挖根底开挖采用机械开挖人工清理基层。机械挖至基底以上20cm处人工清理至基底设计标高。 2〕 基坑开挖 基坑开挖前要做好以下工作: A、 测定基坑中心线、方向和高程; B、 按地质、水文资料环保要求结合现场情况制定施工方案确定开挖范围、开挖坡度、 支护方案、弃土位置和防、排水等措施。 3〕 基坑可采用放坡开挖、支撑加固或其它加固的开挖。有地面水吞没的基坑 可修筑围堰、改河、改沟、筑坝排开地面水后再开挖基坑。 4〕 基坑的放坡开挖深度在5m以内施工较短、基坑底在地下水位以上土的湿度接近最正确 含水量、土层构造均匀时该涵基坑为碎石类土基坑坑壁坡度可为1:1底宽D+2h。 5〕基坑土方施工应对周围环境土质进展观察当发现异常情况时应停顿施工及时处理待恢复正常前方可继续施工。 6〕当根底底面开挖后假设发现地质、地形与设计不符应及时上报由勘察设计部门提出处理方案。 7〕 弃土不得阻碍施工。基坑周围作好防排水措施必免影响施工。 8〕 基底要壁免超挖松动部分应去除。基坑宜在枯水季节或少雨季节开挖。开挖不宜连续到达设计高程经检验合格后应立即进展下道工序。 审核人 交底人 承受交底人 1、本表由施工填写交底与承受交底各保存一份。 施工技术交底 编: 适用范围 桥涵工程明挖根底施工技术 工程名称 DK276+246框架涵 交底日 2006年3月15日 施工 兵建集团路桥 分项工程名称 基坑工程 交底提要 交底内容: 五、质量要求: 1、开挖方式和支护形式应严格按照施工工艺执行。 2、基坑平面位置、坑底尺寸必须满足设计和施工工艺设计要求。开挖基底高程控制在±5。 六、文明施工及环境保护措施: 1、施工现场干净整洁严格按施工全面推行现场施工化作业。施工场地及便道要经常洒水防止尘土飞扬严格执行工完场清制度。 2、自觉执行当地有关部门规定承受村民的监视。施工便道干线和引入线设置明显的交通引导标志;特殊作业区设平安和形象防护。 3、施工中如发现古文化遗址、文物等立即停顿施工保护好现场积极与业主及有关文物研究所获得联络并大力配合妥善处理后再进展施工。 4、施工现场材料码放整齐有序不得占用施工用地道路不得占压消防平安设施并远离变压器、高压线杆等。在施工现场建立和执行防火理制度设置符合消防要求的消防设施并保持完好的备用状态。 5、职工生活设施符合卫生通风照明等要求。职工的膳食饮水供给符合卫生要求。 6、在工地现场和生活区设置足够的临时卫生设施每天清扫处理。生活垃圾集中堆放统一搬运至指定地点废弃。采用有效措施处理消费生活废水不得超标排放并确保施工现场无积水。 审核人 交底人 承受交底人 1、本表由施工填写交底与承受交底各保存一份。 2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。 施工技术交底 编: 适用范围 桥涵工程明挖根底施工技术 工程名称 DK276+246框架涵 交底日 2006年3月18日 施工 兵建集团路桥 分项工程名称 基坑三七灰土换填 交底提要 交底内容: 一、施工根据: 根据精伊霍线施涵为根据TB10203—2002、J162-2002铁路桥涵施工及有关为施工根据。 二、工程地点:精伊霍线S9标DK276+246框架涵。 三、施工准备: 1、地基已清理完毕并报验合格。 2、材料设备已进入现场。 3、工作人员已经到位。 四、材料要求 1、采用就地挖出的粘性土土内不得含有松软杂质或使用耕植土土料应过筛其颗粒不得大于15mm。 2、使用硝石灰其颗粒不得大于5mm不应夹有杂质也不得含有过多水份进场石灰应具备出厂合格证及出厂检验。 五、技术要求 1、对基槽应先消除松土并使用平板振动夯夯击两遍如有积水、淤泥应晾干部分有软弱土层或孔洞应及时挖除后用灰土分层回填夯实。 2、灰土配合比按设计要求3:7〔灰土:土〕体积比使用强迫式350搅拌机搅拌时间不少于1.5~3.0分钟到达均匀颜色一致现场含水率以手握成团两指轻捏即散为宜一般最优含水量为14-18如含水过多或少时应晾干或洒水潮湿如有球团应打碎要求随拌随用。 3、铺灰分段分层压实每层压实厚度25cm碾压遍数按设计要求的干度确定一般不少于4遍换填地基底部和顶面高程允许偏向为±50mm 4、 换填地基施工中填料比例应准确、搅拌均匀分层填筑、分层压实。 5、 当施工过程现地质情况与设计不符或出现异常情况时应停顿施工由监理或建立单 位组织勘察设计、施工共同分析情况消除质量隐患并应形成资料。 6、换填地基所用材料必须符合以下规定: 1〕 换填用砂应为中、粗砂有机质和含泥量均不得大于5; 2〕 石灰等级不得小于Ⅲ级。 7、换填范围、填料比例、填筑和压实工艺、压实度必须符合设计要求和施工技术方案的要 求。、根底在施工完毕后基坑应及时回填并分层夯实。 审核人 交底人 承受交底人 1、本表由施工填写交底与承受交底各保存一份。 2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。 施工技术交底 编: 适用范围 桥涵工程明挖根底施工技术 工程名称 DK276+246框架涵 交底日 2006年3月18日 施工 兵建集团路桥 分项工程名称 基坑三七灰土换填 交底提要 交底内容: 七、文明施工及环境保护措施: 1、施工现场干净整洁严格按施工全面推行现场施工化作业。施工场地及便道要经常洒水防止尘土飞扬严格执行工完场清制度。 2、自觉执行当地有关部门规定承受村民的监视。施工便道干线和引入线设置明显的交通引导标志;特殊作业区设平安和形象防护。 3、施工中如发现古文化遗址、文物等立即停顿施工保护好现场积极与业主及有关文物研究所获得联络并大力配合妥善处理后再进展施工。 4、施工现场材料码放整齐有序不得占用施工用地道路不得占压消防平安设施并远离变压器、高压线杆等。在施工现场建立和执行防火理制度设置符合消防要求的消防设施并保持完好的备用状态。 5、职工生活设施符合卫生通风照明等要求。职工的膳食饮水供给符合卫生要求。 6、在工地现场和生活区设置足够的临时卫生设施每天清扫处理。生活垃圾集中堆放统一搬运至指定地点废弃。采用有效措施处理消费生活废水不得超标排放并确保施工现场无积水。 7、现场地处蒙、汉、维、哈萨克等多民族聚居区充分理解当地的民风、民俗、习惯和风土人情自觉遵守当地民风、民俗、习惯和风土人情搞好与驻地之间的关系 做好路地文明共建工作。 审核人 交底人 承受交底人 1、本表由施工填写交底与承受交底各保存一份。 2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。 施工技术交底 编: 适用范围 桥涵工程明挖根底施工技术 工程名称 DK276+246框架涵 交底日 2006年3月25日 施工 兵建集团路桥 分项工程名称 根底模板工程 交底提要 交底内容: 一、 施工根据: 根据精伊霍线施工图为根据TB10203-2002等桥涵施工及有关为施工根据。 二、 工程地点;精伊霍线S9标DK276+246框架涵。 三、 施工准备: 1、 地基换填已完成并报验合格。 2、 施工机械及材料已进场满足施工要求。 3、 施工测量定位放线已完成。 四、 施工要求: 1、首先要选用和校正模板模板拼装前将外表清理干净有的新模板边角有焊接缝要把焊接缝打磨掉前方可使用。然后根据施工员施工放样进展拼装模板。 2、模板应具有足够的强度、刚度和稳定性;能承受所浇注混凝土的侧压力。 3、模板安装必须稳固牢靠、接缝严。模板接缝处采用双面胶粘贴防止混凝土漏浆模板接头应错开设置。 4、程度支撑架杆应采用整根杆件接头应错开搭接长度不小于20cm;间距不大于60 cm立杆间距90 cm平均设置。 5、模板支立完后涂刷新机油为脱模剂。浇筑混凝土前模型内的积水和杂物应清理干净。 6、模板的拆模时间要根据天气的情况而定天气好时两天后可以拆模天气不好时要三天以上才能拆模。 五、质量要求: 1、组装模板的几何尺寸、平整度、垂直度相邻两板上下差必须符合设计及要求。 2、各种连接件、支撑件、加固配件必须安装结实无松动现象模板拼缝要严。 3、允许偏向:模板轴线位置:5 mm;根底截面尺寸:±5 mm;相邻两板上下差:2mm;外表平整度:5 mm。 审核人 交底人 承受交底人 1、本表由施工填写交底与承受交底各保存一份。 2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。 施工技术交底 编: 适用范围 桥涵工程明挖根底施工技术 工程名称 DK276+246框架涵 交底日 2006年3月25日 施工 兵建集团路桥 分项工程名称 根底混凝土工程 交底提要 交底内容: 一、 施工根据: 根据精伊霍线施工图为根据TB10203-2002等桥涵施工及有关为施工根据。 二、 施工地点:精伊霍线S9标DK276+246。 三、 施工准备: 1、 施工机械及材料已进场满足施工要求。 2、 施工工具齐全。 3、 对基底中线、程度全面复测准确。 四、技术要求: 1、模板的预检工作已完成模板标高、位置、尺寸准确符合设计要求支架稳定支撑和模板固定可靠模板拼缝严符合要求前方可进展下一道工序的施工。 2、混凝土浇灌现场机具应齐全有效保证随时摊铺随时振捣随时抹平。 3、混凝土拌合采用搅拌站集中搅拌拌合时还应根据不同情况进展现场配合比调整。 4、混凝土浇筑施工中必须严禁将生水倒入仓内和在混凝土拌合物内参加生水。混凝土在入仓浇筑前必须去除基底沉渣或虚土。混凝土应分层浇筑分层厚度按每层30cm进展控制第二层混凝土应在第一层混凝土初凝前及时铺筑。混凝土应连续不断的进展浇筑低温施工不宜留置施工缝如无法一次浇筑完成时施工缝的位置留在构造剪力较小处且便于施工的部位。 5、浇筑完成后做好根底的接缝可按设计要求输设计无规定时可沿周边预埋直径不小于Ф16钢筋埋入与露出长度不少于钢筋骨径的30倍间距不大于钢筋骨直径的20倍。 6、混凝土用插入式振捣器进展振捣施工浇筑层允许厚度不大于振捣器头长度的1.2倍振捣时快插慢拔且注意振动棒不可振到模板。棒与棒之间为30cm根底混凝土面层用木抹抹平不收光面。 7、混凝土施工缝处理采用人工凿毛。即在混凝土浇筑后强度到达2.5Mpa以上时人工用钢钎、扒钉凿除混凝土外表乳皮和砂浆使得处理后的缝面无水泥浆和乳皮使混凝土外表成毛面并且钢丝刷刷除石子外表水泥浆然后用压力水将外表水泥浆及浮渣冲洗干净同时在新浇混凝土施工前还应均匀铺设2-3厘米的水泥砂浆以利新老混凝土严粘保证混凝土整体质量。 8、混凝土为防止不碰掉棱角在其强度到达临界强度时即可进展拆模拆模的时间要根据天气的情况而定一般在两天后混凝土到达允许的拆模强度前方可进展拆模制止提早拆模。 9、混凝土一般在浇筑完毕后12-18h内即可养护或是视气候条件、温度较高应提早进展养护给混凝土硬化过程创造一个良好的外部环境使混凝土外表水分不再蒸发利用混凝土设备所加的水分的限度的完成水泥的水化进步混凝土强度和耐久性养护的采用覆盖浇水养护及薄膜布养护且养护时间不得少于14天。 五、质量要求: 1、在施工过程中庆对混凝土根底的振捣、标高等几方面加以控制和检验每道工序严格按施工要求进展施工每道工序完成后自检合格后请质量工程师检查才能进展下道工序的施工。 2、混凝土质量要求:外表平整外光内实无漏振现象根底混凝土顶面标高允许偏向±3cm,根底前后、左右边缘距设计中心线±5cm混凝土强度符合设计及要求。 审核人 交底人 承受交底人 1、本表由施工填写交底与承受交底各保存一份。 2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。 施工技术交底 编: 适用范围 桥涵工程明挖根底施工技术 工程名称 DK276+246框架涵 交底日 2006年3月25日 施工 兵建集团路桥 分项工程名称 翼墙混凝土工程 交底提要 交底内容: 一.施工根据: 根据精伊霍线施工图为根据TB10203—2002等桥涵施工及有关为施工根据。 二.工程地点:精伊霍线S9标DK276+246。 三.施工准备: 1.施工机械及材料已进场满足施工要求。 2.施工工具齐全。 3.接到图纸后组织技术人员理解图纸等设计要求。 4.复核涵控制中线、程度全面复测并将模板轮廓线放好。 四.技术要求: 1.混凝土拌合采用搅拌站集中搅拌为保证混凝土拌合物充分拌合拌合时间不少于3分钟。拌合时还应根据不同情况进展现场配合比调整。为控制混凝土拌合物的水灰比及坍落度要保持骨料含水率的稳定砂的含水控制在6以内为保证计量准确采用电子配料机进展配料混凝土各种材料的重量偏向应符合要求。 2.混凝土采用搅拌车进展运输。混凝土运至浇筑现场后较低处可通过溜槽或串桶直接入仓摊铺或是装人力车过脚手架直接入仓摊铺;高处可通过吊车提升混凝土入仓摊铺。混凝土浇筑施工中严禁将生水倒入仓内和在混凝土拌合物内参加生水。混凝土在入仓浇筑前必须去除基底沉渣或虚土。混凝土应分层浇筑分层厚度宜按每层30-50Cm进展控制第二层混凝土应在第一层混凝土初凝前及时铺筑。混凝土应连续不断地进展浇筑低温施工不宜留置施工缝如无法一次浇筑完成时施工缝的位置留在构造剪力较小处且便于施工的部位。混凝土浇筑过程中设专人随时检查模板的情况发现问题及时处理。混凝土外露面应压实、抹光〔收光面为根底大放脚外露面〕初凝前和初凝后要进展二次收光以进步混凝土抗拉强度减少收缩量。现场制作混凝土试块按进展。 3.浇筑完成后做好根底的接缝可按设计要求设计无规定时可沿周边预埋直径不小于∮16钢筋埋入与露出长度不少于钢筋骨直径的30倍间距不大于钢筋骨直径的20倍。 4.混凝土用插入式振捣器进展振捣施工浇筑层允许厚度不大于振捣器头长度的1.25倍振捣时快插慢拔使混凝土振捣实且注意振动棒不可振到模板。 5.混凝土施工缝处理采用人工凿毛。即在混凝土浇筑后强度到达2.5Mpa以上时人工用钢钎、扒钉凿除混凝土外表乳皮和砂浆使得处理后的缝面无水泥浆和乳皮使混凝土外表成毛面并用钢丝刷刷除石子外表水泥浆然后用压力水将外表水泥浆及浮渣冲洗干净同时在新浇混凝土施工前还应均匀铺设2~3厘米的水泥砂浆以利新老混凝土严粘保整混凝土整体质量。 6.混凝土为防止不碰掉棱角在其强度到达临界强度时即可进展拆模拆模必须到达设计强度值或是混凝土到达允许的拆模强度前方可进展拆模制止提早拆模。 7.混凝土一般在浇筑完毕后12~18h内即可养护或是视气候条件、温度较高应提早进展养护给混凝土硬化过程创造一个良好的外部环境使混凝土外表水份不再蒸发利用混凝土制备所加的水份的限度的完成水泥的水化进步混凝土强度和耐久性养护的采用覆盖浇水养护及薄膜布养护且养护时间不得少于7d以14d天为宜。 五.质量要求: 1.在施工过程中应对混凝土根底的振捣、标高等几方面加以控制和检验每道工序严格按施工要求进展施工每道工序完成后自检合格后请质量工程师检查才能进展下道工序的施工。 2.混凝土质量要求:外表平整外光内实无漏振现象根底混凝土顶面标高充许偏向±3cm根底前后、左右边缘距设计中心线±5cm混凝土强度符合设计及要求。 六.平安要求: 1.操作人员必须经过培训上岗遵守操作平安规程。必须按规定配带好平安防护用品遵章守纪听从指挥。 2.基坑临边应做防护措施在周围两米范围设目网并挂平安警示牌基坑周围严禁行走大型机械。 3.所有材料必须码放整齐按规格放置。 4.操作人员严禁酒后作业或不带平安用品进入现场。 5.施工机具必须保持正常作业发现异常及时修理更换防止发活力具伤人事故。 6.机械车辆驾驶员必须听从现场指挥人员的调配。 7.混凝土浇筑时严禁操作工人无证上岗所用机械设备专人负责。 8.现场用电设施必须有专人负责必须一机一闸一漏开确保平安。 审核人 交底人 承受交底人 1、本表由施工填写交底与承受交底各保存一份。 2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。 施工技术交底 编: 适用范围 桥涵工程明挖根底施工技术 工程名称 DK276+246框架涵 交底日 2006年3月25日 施工 兵建集团路桥 分项工程名称 涵身模板 交底提要 交底内容: 一、施工根据: 根据精伊霍线施工图为根据TB10203—2002等桥涵施工及有关为施工根据。 二、工程地点:精伊霍线S9标DK276+246。 三、施工准备: 1、箱身根底混凝土已完成。 2、施工机械及材料已进场满足施工要求。 3、箱身测量定位放线已完成。 四、施工要求: 1、严格选配模板:定制模板使用前一定要进展予拼装对接缝不严、构造尺寸偏向较大、不平整等缺陷必须及时进展修正且模板内面必须认真除锈保证模板清洁光亮。 2、模板应具有足够的强度、刚度和稳定性;能承受所浇注混凝土的侧压力。 3、模板安装必须稳固牢靠、接缝严不得漏浆。模板接缝处采用双面胶粘贴防止混凝土漏浆模板接头应错开设置。 4、箱身内侧采用P9015大模板和定型模板外侧采用P6015模板。 5、程度支撑架杆应采用整根杆件接头应错开搭接长度不小于20cm;其间距不大于60cm立杆间距70cm平均设置。从根底底面起20cm设扫地杆一道围绕箱身一周。立杆底垫20cm×20 cm木垫板增加单杆的承压面积。每6米设剪撑一道。立杆上的对接扣件应交织布置两根相邻立杆的接头不应设置在同步内。 6、纵横向程度杆应按满堂架的要求搭设支模脚手架搭设三排脚手架。两个相邻接头在程度方向错开的间隔 不应小于50 cm。支模架不能和外架连接在一起更不能以外架作为支模架使用支模架应有的整体性和稳定性。箱身的模板支架其两端与中间每4排立杆从顶层开场向下每隔2步设置一道程度剪撑。 7、模板必须设置对拉螺栓进展加固对拉螺栓的直径不得小于Φ12mm且对拉螺栓钢筋必须加PVC塑料间距为60 cm。 7、支摸应按工序进展模板没有固定前不得进展下道工序。 8、模板接缝采用螺栓连接不允许使用U形卡紧贴模板加固第一道架杆采用横竖均为双排钢严格控制横竖钢的间距在60 cm并且模板的程度、竖向接缝必须背横竖双排钢必要时要背100×200mm长方木使其整体性更好采用对拉螺栓及三形卡加固。 9、模板支立完后涂刷新机油为脱模剂。浇筑混凝土前模型内的积水和杂物应清理干净。 10、模板的拆模时间要根据天气的情况而定天气好时两天后可以拆模天气不好时要三天以上才能拆模。 五、质量要求: 1、组装模板的几何尺寸平整度垂直度相邻两板上下差必须符合设计及要求。 2、各种连接件、支撑件、加固配件必须安装结实无松动现象模板拼缝要严。 3、允许偏向: 模板轴线位置:±5mm;相邻模板外表上下差:2mm; 外表平整度:5mm。 六、环保措施: 1、桥涵施工时做到总体布合理场地平整排水畅通不积水材料堆放整齐机械设备摆放有序做到工完料尽不随意乱排放污水堆放垃圾确保环境舒适美观。 2、模板要摆放整齐不得随意摆放。 3、进入工地便道做到随时洒水减少扬尘。并要及时对便道进展维修确保道路畅通。 4、施工时要尽量选择性能优良噪音小的施工机械并设棚布及其它声源屏障降低噪音污染 审核人 交底人 承受交底人 1、本表由施工填写交底与承受交底各保存一份。 2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。 施工技术交底 编: 适用范围 桥涵工程明挖根底施工技术 工程名称 DK276+246框架涵 交底日 2006年3月25日 施工 兵建集团路桥 分项工程名称 涵身钢筋 交底提要 交底内容: 一、编制根据: 1、第一勘察设计院精伊霍线施涵S9标DK276+246 设计图。 2、?铁路桥涵施工?〔TB10203-2001〕。 二、钢筋的检验: 1、每批钢筋应归同一牌、同一炉罐、同一规格、同一交货状态组成并不得大于60t。 2、要检查钢筋的外观质量钢筋外表不得有裂纹、结疤和折叠。 3、钢筋必须有出厂合格证否那么不得使用。 三、钢筋堆放: 1、钢筋要按不同批次不同规格分类堆放不准乱堆、乱放同时要标明批次、规格以免混用。 2、堆放钢筋的场地要枯燥平整同时要有防雨措施以免雨淋使钢筋生锈。 四、钢筋加工: 1、钢筋在加工弯制前应调直且钢筋外表的油渍、漆污、水泥浆或用锤敲击能剥落的浮皮、铁锈等均应去除干净;钢筋应平直无部分折曲;加工后的钢筋外表不应有削弱钢筋截面的伤痕。 2、所有受拉热轧光圆钢筋的未端应做成半圆形弯钩弯钩的弯曲直径不得小于2.5d钩端应留有不小于3d的直线段。 五、钢筋的接头: 1、热轧带肋钢筋的接头采用搭接电弧焊接应满足强度要求。 2、搭接接头钢筋的端部应预弯搭接钢筋的轴线应位于同一直线上。 3、主筋搭接接头的焊缝长度:单面焊为8-10d双面焊为4-5d。 4、焊缝高度h应等于或大于0.3d 并不得小于4mm焊缝宽度应等于或大于0.7d ,并不得小于8mm。 5、焊接地线应与钢筋接触良好不得因接触不良而烧伤主筋。 6、钢筋接头应设置在钢筋承受应力较小处并应分分布置。配置在同一截面内受力钢筋接头的截面面积不的超过50%且同一截面内同一跟钢筋接头不得超过一个〔同一截面指两焊接接头相距在50cm以内〕。 六、钢筋安装: 1、安放钢筋前要如今根底垫层上按设计间距弹上墨线。 2、安放钢筋时应应保证其在模板中的正确位置不得扭曲也不得变更保护层的厚度 3、焊接的钢筋在运输、安装和浇筑砼过程中不得有变形、开焊或松脱现象。 七、质量要求: 1、钢筋加工允许偏向:受力钢筋全长±10mm 2、主钢筋的安装允许偏向:±20mm。 3、分布钢筋的安装允许偏向:±20mm。 4、保护层厚度:+10mm-5mm。 八、半成品保护: 1、加工好的钢筋要分型、规格堆放。 2、同时要垫起地面30cm用塑料布覆盖好防止雨淋生锈。 十、环保、文明施工 1、临时施工现场实行围挡封闭施工围挡设施不得低于2米并到达稳固、整洁、美观。 2、进入施工现场人员必须配戴平安帽制止酒后作业穿拖鞋上岗。 3、施工区域分布合理有序、场容场貌整洁文明施工区域与生活区域严格分隔场容场貌整齐、有序、文明材料区域堆放整齐并采取平安保卫措施。 4、施工现场要按规定设置厕所安排专人经常清扫保持清洁定施洒白灰或其它消物。 5、施工现场设置宣传标语和黑板报并适时更换内容。 6、施工现场不准堆放垃圾和杂物应在适当的地点设置临时堆放点并定外运严禁乱队乱放。 7、工人操作地点和周围必须整洁整齐做到活完脚下清工完场清。 8、作好周围社区居民的工作通过一定形式融洽与社区居民的关系获得居民的谅解与支持。 审核人 交底人 承受交底人 1、本表由施工填写交底与承受交底各保存一份。 2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。 施工技术交底 编: 适用范围 桥涵工程明挖根底施工技术 工程名称 DK276+246框架涵 交底日 2006年3月25日 施工 兵建集团路桥 分项工程名称 涵身混凝土 交底提要 交底内容: 一.施工根据: 根据精伊霍线施工图为根据TB10203—2002等桥涵施工及有关为施工根据。 二、工程地点:精伊霍线S9标DK276+246。 三、施工准备: 1、施工现场钢筋已绑扎完毕、模板已支立完并报验监理同意进展下一道工序混凝土浇筑。 2、施工机械设备、工具齐全临时用电验收已合格施工道路畅通具备浇灌条件。 3、对箱身中线、程度全面复测准确。 四、技术要求: 1、模板的预检工作已完成模板标高、位置、尺寸准确符合设计要求支架稳定支撑和模板固定可靠模板拼缝严符合要求。 2、混凝土浇灌现场机具齐全有效能满足随时摊铺随时振捣随时抹平。 3、凝土拌合采用搅拌站集中搅拌拌合时还应根据不同情况进展现场配合比调整水泥的每盘称重允许偏向为±1%水洗砂、大小石子的每盘称重允许偏向为±2%水的每盘称重允许偏向为±1%。 4、混凝土在运输过程中不得发生离析、露浆、严重泌水现象及坍落度损失过多的现象。当运至浇筑地点发生离析现象时应在浇筑前进展二次搅拌但不得再次加生水。 5、混凝土浇筑时的倾落高度不得大于2m施工现场设置滑槽浇筑箱身底板底板与侧墙连接部分采用串筒防止水泥浆溅到钢筋和模板上第一次施工缝设在箱身底板梗肋以上40cm处以便侧墙和顶板施工。 6、混凝土浇筑施工中严禁将生水倒入仓内和在混凝土拌合物内参加生水。混凝土在入仓浇筑前必须将模板内的杂物去除干净。混凝土应分层浇筑分层厚度按每层30cm进展控制第二层混凝土应在第一层混凝土初凝前及时铺筑在浇筑第二层前必须将因第一层振捣和下料溅到混凝土上的浮浆清理干净并用抹布擦干净并刷同类型的脱模剂且混凝土应连续不断地进展浇筑。7、混凝土用插入式振捣器进展振捣施工浇筑层允许厚度不大于振捣器头长度的1.25倍振捣时分开模板10~15 cm注意快插慢拔且注意振动棒不可振到模板和钢筋。插入式振捣器的挪动间距不得大于振捣器作用半径的1.5倍且插入下层混凝土深度为5~10cm混凝土面层收光。 8、混凝土为防止不碰掉棱角在其强度到达临界强度时即可进展拆模拆模的时间有根据天气的情况而定一般在两天后混凝土到达允许的拆模强度前方可进展拆模制止提早拆模。 9、混凝土在浇筑完毕后12~18h内即可养护或是视气候条件、温度较高应提早进展养护给混凝土硬化过程创造一个良好的外部环境使混凝土外表水份不再蒸发利用混凝土制备所加的水份的限度的完成水泥的水化进步混凝土强度和耐久性养护的采用洒水及覆盖薄膜养护。 五、质量要求: 1、在施工过程中应对混凝土的振捣、标高等几方面加以控制和检验每道工序严格按施工要求进展施工每道工序完成后自检合格后请质量工程师检查才能进展下道工序的施工。 2、混凝土质量要求:外表平整外光内实无漏振、蜂窝、麻面现象混凝土顶面高程偏向±15mm孔径±20mm厚度偏向+10 mm、-5 mm涵长+100mm、-50mm涵身接头错台10mm。混凝土强度符合设计及要求。 七、环保措施: 1、现场施工时做到总体布合理场地平整排水畅通不积水材料堆放整齐机械设备摆放有序做到工完料尽不随意乱排放污水堆放垃圾确保环境舒适美观。 2、混凝土浇筑完后要把现场清理干净混凝土残渣不得随意洒放清理后堆放到指定地点。 3、进入工地便道做到随时洒水减少扬尘对道路两侧农田的污染。并要及时对便道进展维修确保道路畅通。 4、施工车辆行驶在居民区时要减速慢行并制止鸣笛。 5、施工时要尽量选择性能优良噪音小的施工机械并设蓬布及其它声源屏障降低噪音污染。 审核人 交底人 承受交底人 1、本表由施工填写交底与承受交底各保存一份。 2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。 施工技术交底 编: 适用范围 桥涵工程明挖根底施工技术 工程名称 DK276+246框架涵 交底日 2006年3月25日 施工 兵建集团路桥 分项工程名称 翼墙模板工程 交底提要 交底内容: 一、施工根据: 根据精伊霍线施工图58—01为根据TB10203—2002等桥涵施工及有关为施工根据。` 二、工程地点:精伊霍线S9标DK276+246。 三、施工准备: 1、根底已完成并报验。 2、施工机械及材料已进场满足施工要求。 3、施工测量定位放线已完成。 四、施工要求: 1、模板应具有足够的强度、刚度和稳定性;能承受所浇注混凝土的侧压力。 2、模板及支架与脚手架之间不得互相连接施工过程中应对模板及支架进展观察和维护发现跑模变形等情况时应停顿施工采取措施并形成记录。 3、模板安装必须稳固牢靠、接缝严不得漏浆模板与混凝土的接触面必须清理干净并涂刷隔离剂浇筑混凝土前模型内的积水和杂物应清理干净。 4、模板及支架的撤除顺序及平安措施必须符合要求规定。 五、质量要求: 1、组装的模板必须符合设计要求。 2、各种连接件、支撑件、加固配件必须安装结实无松动现象模板拼缝要严。 3、允许偏向: 模板轴线位置:5mm; 外表平整度:5mm。高程±5mm;两模板内侧宽度+10、-5mm; 相邻两板上下差:2mm。 六、平安措施: 1、操作人员必须经过培训上岗遵守操作平安规程。 2、严禁模板抛掷下根底模板时应用绳子绑好渐渐放下以免伤人。 3、坑洞临边应做防护措施在周围两米范围设目网并挂平安警示牌基坑周围严禁行走大型机械。 4、所有材料必须码放整齐按规格放置。 5、操作人员严禁酒后作业或不带平安用品进入现场。 交底内容: 七、文明施工及环境保护措施: 1、施工现场干净整洁严格按施工全面推行现场施工化作业。施工场地及便道要经常洒水防止尘土飞扬严格执行工完场清制度。 2、自觉执行当地有关部门规定承受村民的监视。施工便道干线和引入线设置明显的交通引导标志;特殊作业区设平安和形象防护。 3、施工中如发现古文化遗址、文物等立即停顿施工保护好现场积极与业主及有关文物研究所获得联络并大力配合妥善处理后再进展施工。 4、施工现场材料码放整齐有序不得占用施工用地道路不得占压消防平安设施并远离变压器、高压线杆等。在施工现场建立和执行防火理制度设置符合消防要求的消防设施并保持完好的备用状态。 5、职工生活设施符合卫生通风照明等要求。职工的膳食饮水供给符合卫生要求。 6、在工地现场和生活区设置足够的临时卫生设施每天清扫处理。生活垃圾集中堆放统一搬运至指定地点废弃。采用有效措施处理消费生活废水不得超标排放并确保施工现场无积水。 7、现场地处蒙、汉、维、哈萨克等多民族聚居区充分理解当地的民风、民俗、习惯和风土人情自觉遵守当地民风、民俗、习惯和风土人情搞好与驻地之间的关系 做好路地文明共建工作。 审核人 交底人 承受交底人 1、本表由施工填写交底与承受交底各保存一份。 2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。 施工技术交底 编: 适用范围 桥涵工程明挖根底施工技术 工程名称 DK276+246框架涵 交底日 2006年3月25日 施工 兵建集团路桥 分项工程名称 根底基坑回填工程 交底提要 交底内容: 一、 施工根据: 1、 根据精伊霍线施涵为根据。 2、 TB10203-2002、J162-2002铁路桥涵施工及有关为施工根据。 二、 工程地点:精伊霍线S9标DK276+246框架涵。 三、 施工准备: 1、 材料、设备已进场。 2、 工作人员已经到位 四、 材料要求:基坑回填采用指定取土场拉运的黄土土内不得含有松软杂志使用耕植土。其颗粒不得大于15mm。 五、 技术要求: 1、 对基坑先将松土清理至设计标高并使用平板振动夯夯击两遍对基坑两侧设1:1边坡防止振动夯时塌方。 2、 基坑回填应分层铺设分层夯实每层夯实厚度控制在20cm注意控制好填料的最正确含水量。 3、 回填之前先在根底上标出分层厚度线 4、 回填完一层后报监理合格前方可进展下层施工。 六、 质量要求: 回填高程必须符合设计要求底部高程允许偏向:±50mm顶部高程允许偏向:±30mm回填范围必须符合要求压实度到达规定要求 审核人 交底人 承受交底人 1、本表由施工填写交底与承受交底各保存一份。 2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。 施工技术交底 编: 适用范围 桥涵工程明挖根底施工技术 工程名称 DK276+246框架涵 交底日 2006年3月25日 施工 兵建集团路桥 分项工程名称 防水层、
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
