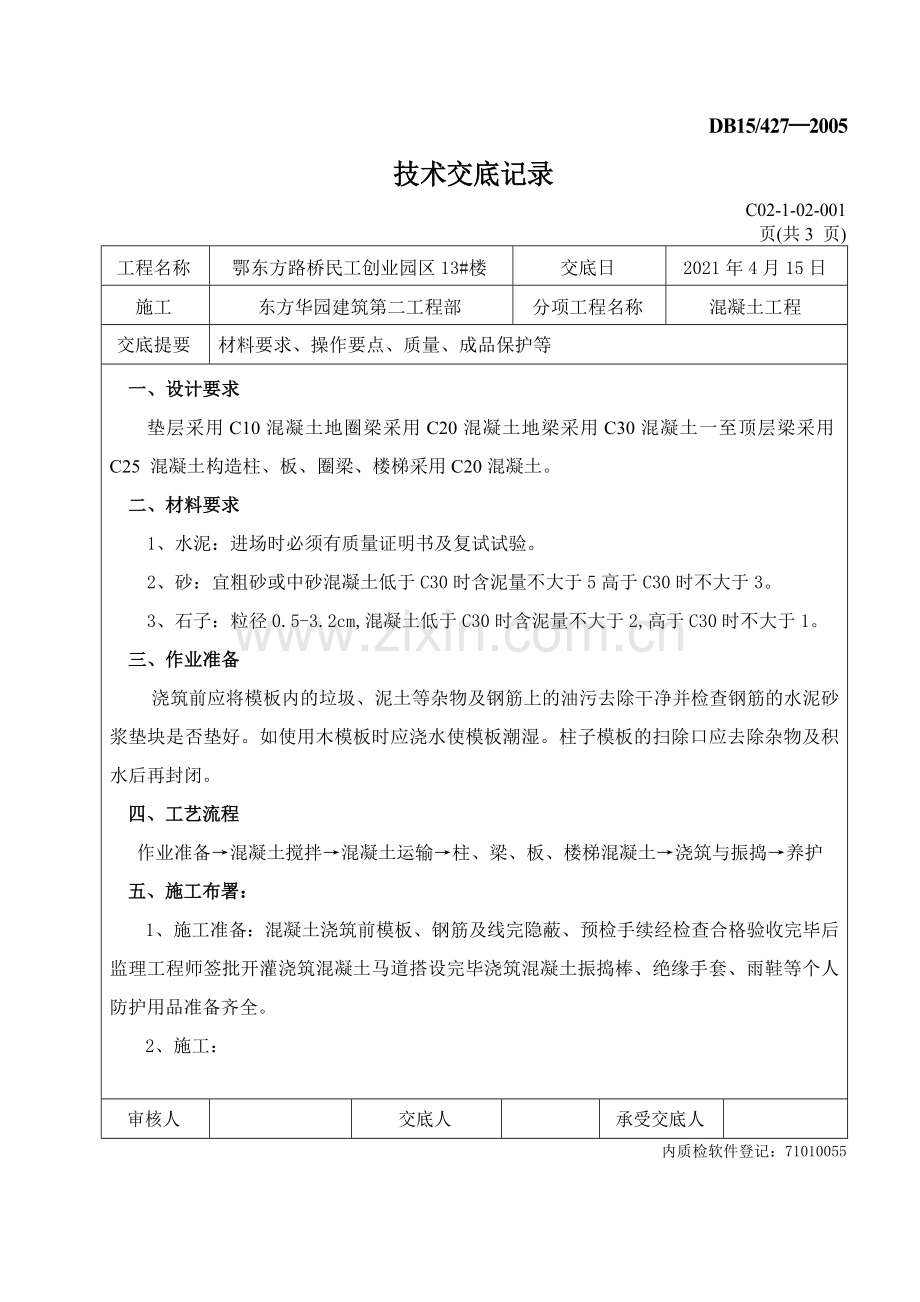

DB15/427─2005
技术交底记录
C02-1-02-001
页(共3 页)
工程名称
鄂东方路桥民工创业园区13#楼
交底日
2021年4月15日
施工
东方华园建筑第二工程部
分项工程名称
混凝土工程
交底提要
材料要求、操作要点、质量、成品保护等
一、设计要求
垫层采用C10混凝土地圈梁采用C20混凝土地梁采用C30混凝土一至顶层梁采用C25 混凝土构造柱、板、圈梁、楼梯采用C20混凝土。
二、材料要求
1、水泥:进场时必须有质量证明书及复试试验。
2、砂:宜粗砂或中砂混凝土低于C30时含泥量不大于5高于C30时不大于3。
3、石子:粒径0.5-3.2cm,混凝土低于C30时含泥量不大于2,高于C30时不大于1。
三、作业准备
浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污去除干净并检查钢筋的水泥砂浆垫块是否垫好。如使用木模板时应浇水使模板潮湿。柱子模板的扫除口应去除杂物及积水后再封闭。
四、工艺流程
作业准备→混凝土搅拌→混凝土运输→柱、梁、板、楼梯混凝土→浇筑与振捣→养护
五、施工布署:
1、施工准备:混凝土浇筑前模板、钢筋及线完隐蔽、预检手续经检查合格验收完毕后监理工程师签批开灌浇筑混凝土马道搭设完毕浇筑混凝土振捣棒、绝缘手套、雨鞋等个人防护用品准备齐全。
2、施工:
审核人
交底人
承受交底人
内质检软件登记:71010055

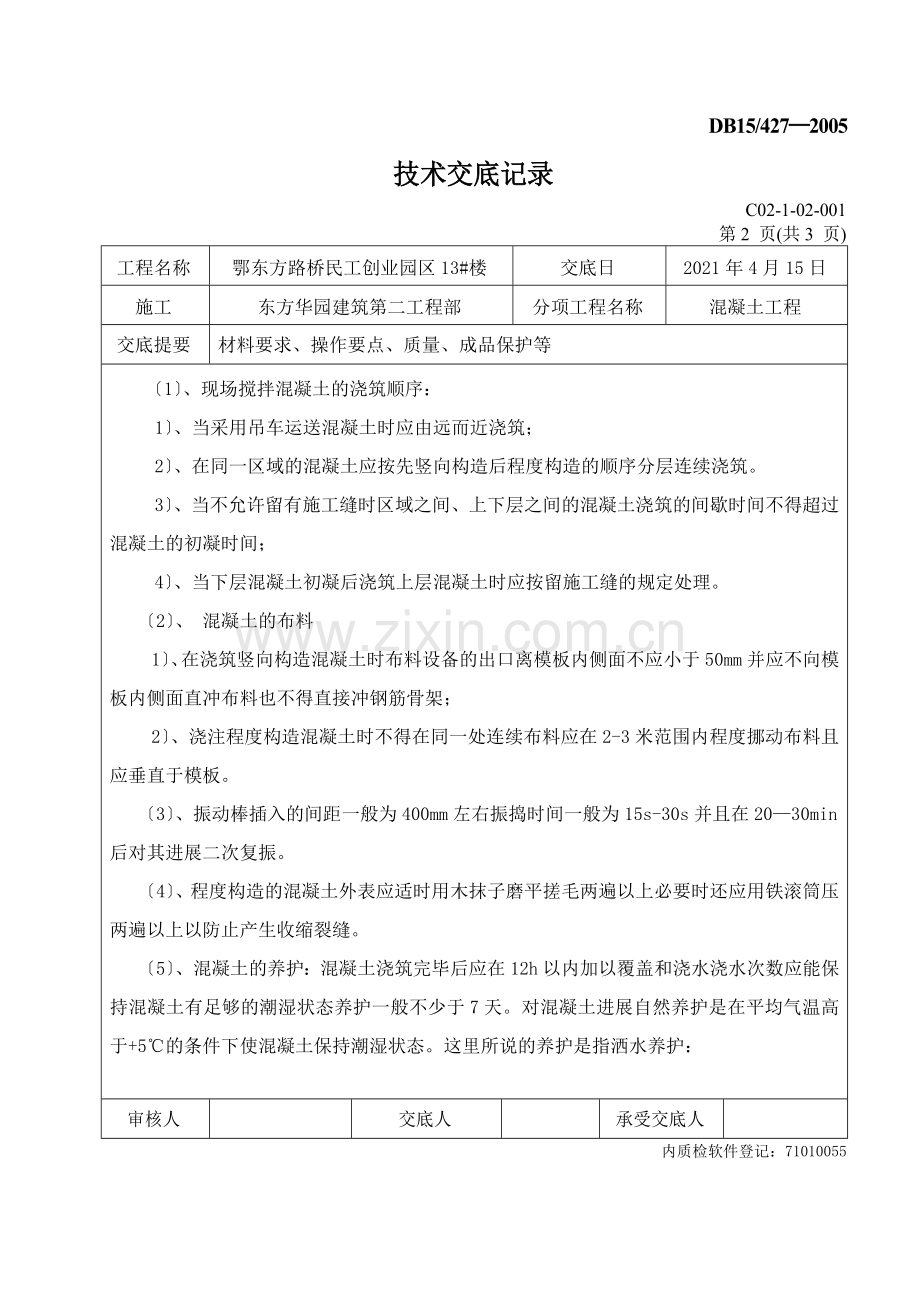

DB15/427─2005
技术交底记录
C02-1-02-001
第2 页(共3 页)
工程名称
鄂东方路桥民工创业园区13#楼
交底日
2021年4月15日
施工
东方华园建筑第二工程部
分项工程名称
混凝土工程
交底提要
材料要求、操作要点、质量、成品保护等
〔1〕、现场搅拌混凝土的浇筑顺序:
1〕、当采用吊车运送混凝土时应由远而近浇筑;
2〕、在同一区域的混凝土应按先竖向构造后程度构造的顺序分层连续浇筑。
3〕、当不允许留有施工缝时区域之间、上下层之间的混凝土浇筑的间歇时间不得超过混凝土的初凝时间;
4〕、当下层混凝土初凝后浇筑上层混凝土时应按留施工缝的规定处理。
〔2〕、 混凝土的布料
1〕、在浇筑竖向构造混凝土时布料设备的出口离模板内侧面不应小于50mm并应不向模板内侧面直冲布料也不得直接冲钢筋骨架;
2〕、浇注程度构造混凝土时不得在同一处连续布料应在2-3米范围内程度挪动布料且应垂直于模板。
〔3〕、振动棒插入的间距一般为400mm左右振捣时间一般为15s-30s并且在20—30min后对其进展二次复振。
〔4〕、程度构造的混凝土外表应适时用木抹子磨平搓毛两遍以上必要时还应用铁滚筒压两遍以上以防止产生收缩裂缝。
〔5〕、混凝土的养护:混凝土浇筑完毕后应在12h以内加以覆盖和浇水浇水次数应能保持混凝土有足够的潮湿状态养护一般不少于7天。对混凝土进展自然养护是在平均气温高于+5℃的条件下使混凝土保持潮湿状态。这里所说的养护是指洒水养护:
审核人
交底人
承受交底人
内质检软件登记:71010055
DB15/427─2005
技术交底记录
C02-1-02-003
第3 页(共3 页)
工程名称
鄂东方路桥民工创业园区13#楼
交底日
2021年4月15日
施工
东方华园建筑第二工程部
分项工程名称
混凝土工程
交底提要
材料要求、操作要点、质量、成品保护等
1、 洒水养护是指用吸水保温才能较强的材料〔锯末、麻袋〕将混凝土覆盖经常洒水
使其保持潮湿普通硅酸盐水泥和矿渣硅酸盐水泥拌制的混凝土不少于7d有抗渗要求的和其它水泥不少于14d。
六、成品保护
1、要保证钢筋和垫块的位置正确不得踩楼板、楼梯的弯起钢筋不碰动预埋件和筋。
2、不用重物冲击模板不在梁或楼梯踏步模板吊帮上蹬踩应搭设跳板保护模板的结实和严。
3、 已浇筑楼板、楼梯踏步的上外表混凝土要加以保护必须在混凝土强度到达1.2Mpa以后方准在面上进展操作及安装构造用的支架和模板。
五、平安要求:
1、进入施工现场必须正确佩戴平安帽混凝土工必须持证上岗戴绝缘手套穿绝缘胶鞋振动棒电线用木条架在钢筋上〔绝缘〕。
2、严禁酒后上岗。
3、混凝土拆模前必须进展试压试块根据工程跨度梁、板在混凝土试块强度大于75时就可以拆模。
六、环保要求
现场混凝土洗罐水要合理的安置防止污染土地。
审核人
交底人
承受交底人
内质检软件登记:71010055
