工程名称
赣韶铁路ZQ-2标段
工程
高基岭大桥
施工部位
1#墩桩基
交底日
2021.9.1
交底内容:
一、施工场地
人工挖孔桩施工前对施工现场的场地进展整理地表水的流向G323国道侧的排水沟并按平安技术交底的内容做好场地内的各项围护工作确保各工序施工互不干扰。
由于场地较小场内不能堆放大量弃碴每两天安排一次自卸车配合挖机进展清碴运到弃碴场。
二、锁口

锁口砼采用C25,顶面高程高出原地面≥30cm锁口构造如图:
锁口地面局部厚30cm节段总长60cm伸入地下局部的壁厚15~20cm
三、护壁
护壁采用C25砼壁厚10~15cm 节段长度可根据模板的长度按50cm~100cm考虑设构造钢筋φ8上、下节段的钩筋互相搭接长度10cm构造圈筋按20cm一道。护壁设置深度根据地质情况而定中~弱风化层可不设护壁。强支护向弱支护延伸50cm。护壁构造如图:
四、开挖

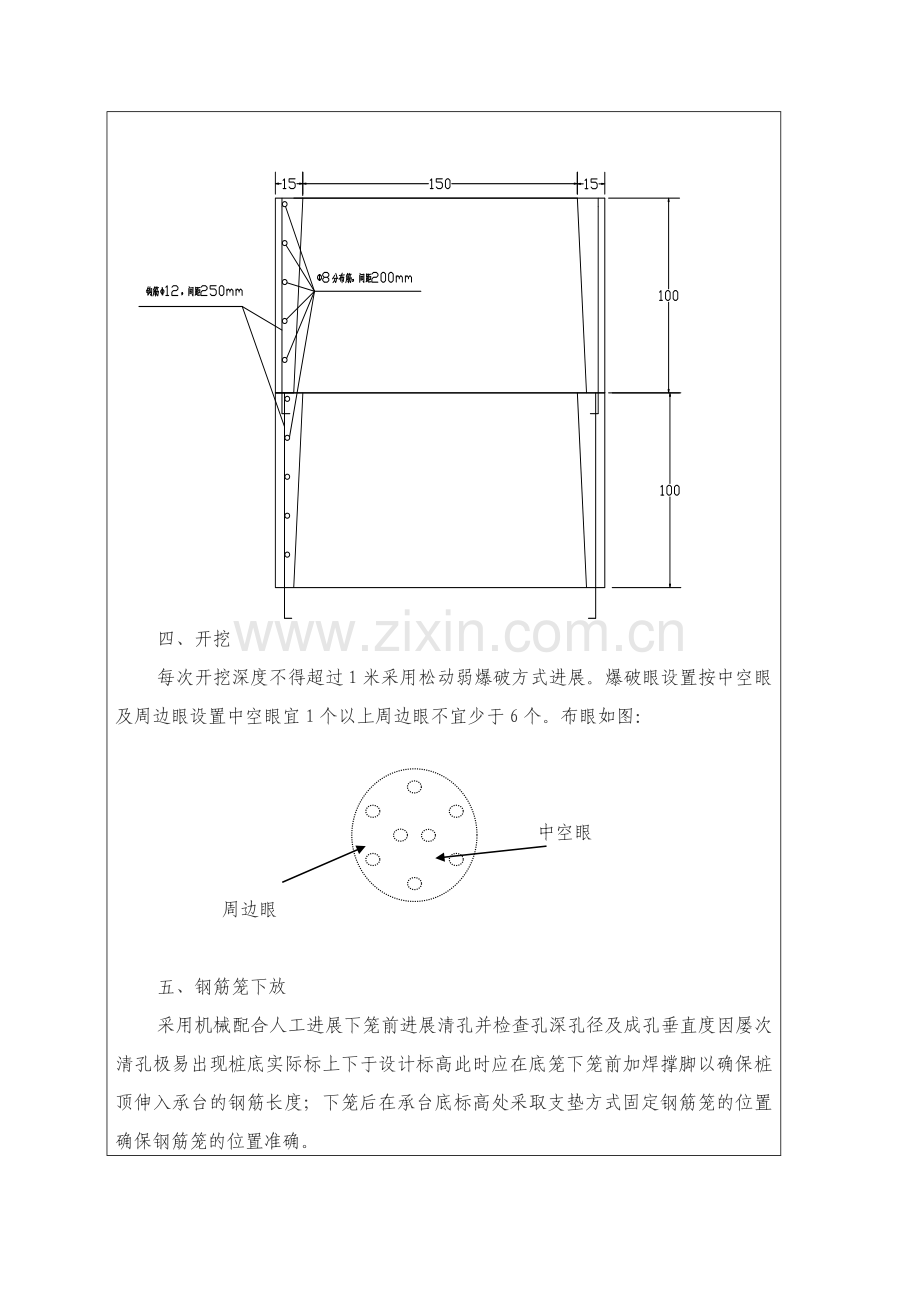

每次开挖深度不得超过1米采用松动弱爆破方式进展。爆破眼设置按中空眼及周边眼设置中空眼宜1个以上周边眼不宜少于6个。布眼如图:
中空眼
周边眼
五、钢筋笼下放
采用机械配合人工进展下笼前进展清孔并检查孔深孔径及成孔垂直度因屡次清孔极易出现桩底实际标上下于设计标高此时应在底笼下笼前加焊撑脚以确保桩顶伸入承台的钢筋长度;下笼后在承台底标高处采取支垫方式固定钢筋笼的位置确保钢筋笼的位置准确。
六、砼浇注
砼浇注前根据现场情况采取相应的浇注方式现场必须准备好发电设备、2台以上的振动棒漏斗及串桶等成桩砼采用C30普通型砼每上升0.5m沿周边振动中间振动一次插入深度应能确保能插入下层砼中20 cm。快插慢提单点振动时间应在20s~30s〔根据插入砼深度掌握〕
审核
交底人
承受人
