收藏 分销(赏)

砌块砌筑工程分项工程质量技术交底卡.doc

上传人:綻放 文档编号:10505977 上传时间:2025-05-31 格式:DOC 页数:3 大小:50KB
下载 相关 举报
砌块砌筑工程分项工程质量技术交底卡.doc_第1页
第1页 / 共3页
砌块砌筑工程分项工程质量技术交底卡.doc_第2页
第2页 / 共3页
点击查看更多>>
资源描述

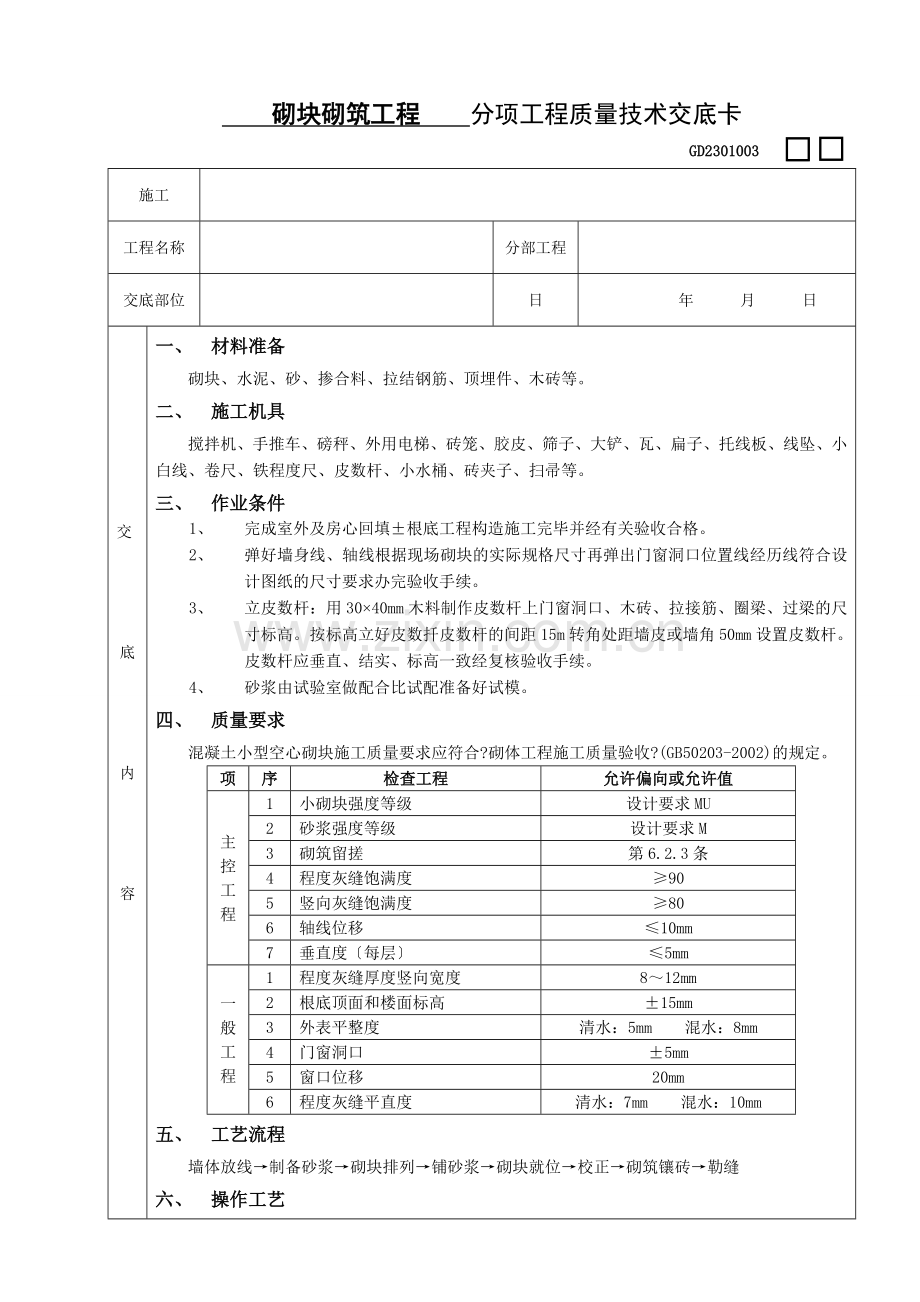

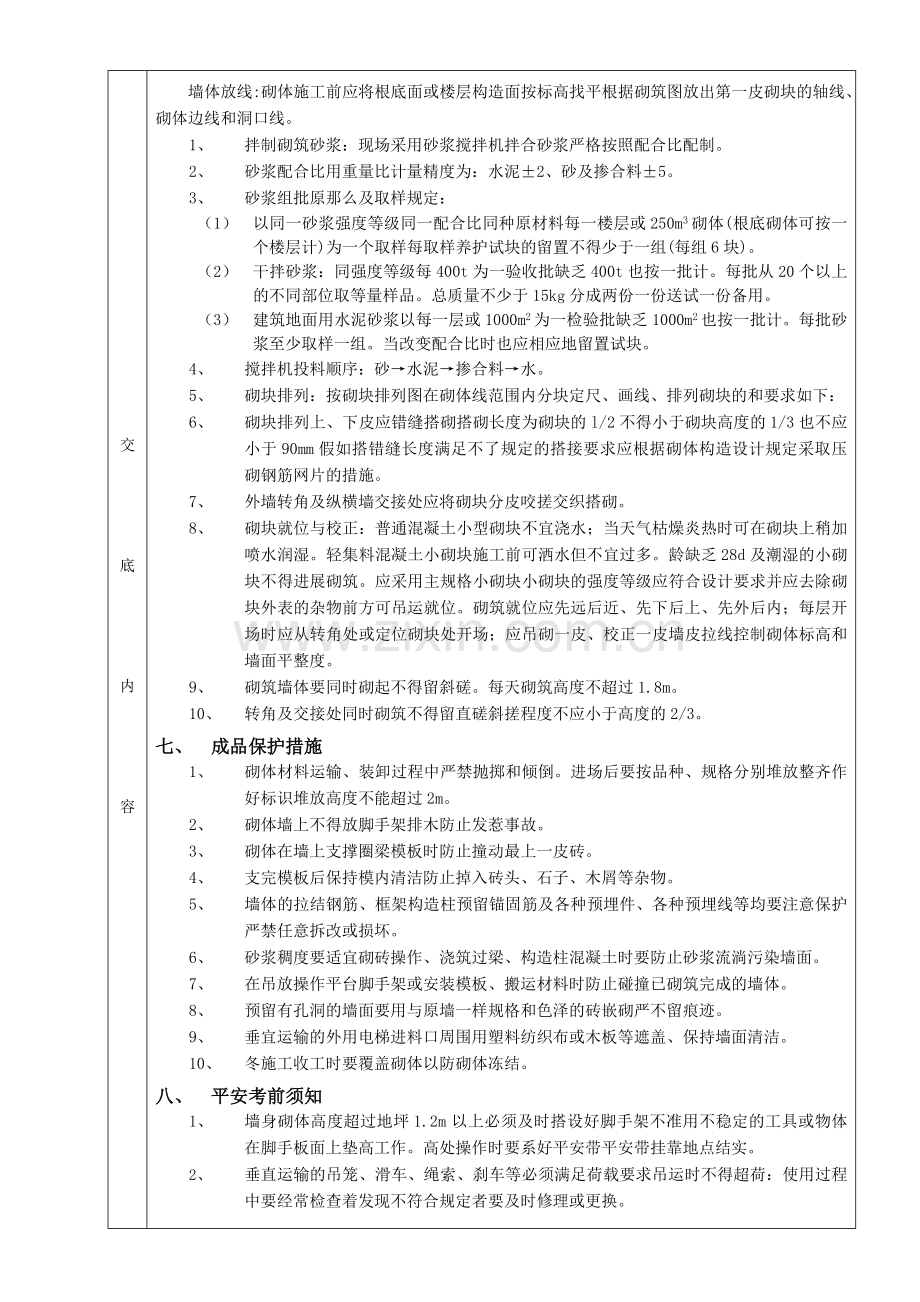

砌块砌筑工程 分项工程质量技术交底卡 GD2301003 施工 工程名称 分部工程 交底部位 日 年 月 日 交 底 内 容 交 底 内 容 交 底 内 容 一、 材料准备 砌块、水泥、砂、掺合料、拉结钢筋、顶埋件、木砖等。 二、 施工机具 搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮、筛子、大铲、瓦、扁子、托线板、线坠、小白线、卷尺、铁程度尺、皮数杆、小水桶、砖夹子、扫帚等。 三、 作业条件 1、 完成室外及房心回填±根底工程构造施工完毕并经有关验收合格。 2、 弹好墙身线、轴线根据现场砌块的实际规格尺寸再弹出门窗洞口位置线经历线符合设计图纸的尺寸要求办完验收手续。 3、 立皮数杆:用30×40mm木料制作皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高。按标高立好皮数扦皮数杆的间距15m转角处距墙皮或墙角50mm设置皮数杆。皮数杆应垂直、结实、标高一致经复核验收手续。 4、 砂浆由试验室做配合比试配准备好试模。 四、 质量要求 混凝土小型空心砌块施工质量要求应符合?砌体工程施工质量验收?(GB50203-2002)的规定。 项 序 检查工程 允许偏向或允许值 主控工程 1 小砌块强度等级 设计要求MU 2 砂浆强度等级 设计要求M 3 砌筑留搓 第6.2.3条 4 程度灰缝饱满度 ≥90 5 竖向灰缝饱满度 ≥80 6 轴线位移 ≤10mm 7 垂直度〔每层〕 ≤5mm 一般工程 1 程度灰缝厚度竖向宽度 8~12mm 2 根底顶面和楼面标高 ±15mm 3 外表平整度 清水:5mm 混水:8mm 4 门窗洞口 ±5mm 5 窗口位移 20mm 6 程度灰缝平直度 清水:7mm 混水:10mm 五、 工艺流程 墙体放线→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→砌筑镶砖→勒缝 六、 操作工艺 墙体放线:砌体施工前应将根底面或楼层构造面按标高找平根据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。 1、 拌制砌筑砂浆:现场采用砂浆搅拌机拌合砂浆严格按照配合比配制。 2、 砂浆配合比用重量比计量精度为:水泥±2、砂及掺合料±5。 3、 砂浆组批原那么及取样规定: (1) 以同一砂浆强度等级同一配合比同种原材料每一楼层或250m3砌体(根底砌体可按一个楼层计)为一个取样每取样养护试块的留置不得少于一组(每组6块)。 (2) 干拌砂浆:同强度等级每400t为一验收批缺乏400t也按一批计。每批从20个以上的不同部位取等量样品。总质量不少于15kg分成两份一份送试一份备用。 (3) 建筑地面用水泥砂浆以每一层或1000m2为一检验批缺乏1000m2也按一批计。每批砂浆至少取样一组。当改变配合比时也应相应地留置试块。 4、 搅拌机投料顺序:砂→水泥→掺合料→水。 5、 砌块排列:按砌块排列图在砌体线范围内分块定尺、画线、排列砌块的和要求如下: 6、 砌块排列上、下皮应错缝搭砌搭砌长度为砌块的l/2不得小于砌块高度的1/3也不应小于90mm假如搭错缝长度满足不了规定的搭接要求应根据砌体构造设计规定采取压砌钢筋网片的措施。 7、 外墙转角及纵横墙交接处应将砌块分皮咬搓交织搭砌。 8、 砌块就位与校正:普通混凝土小型砌块不宜浇水;当天气枯燥炎热时可在砌块上稍加喷水润湿。轻集料混凝土小砌块施工前可洒水但不宜过多。龄缺乏28d及潮湿的小砌块不得进展砌筑。应采用主规格小砌块小砌块的强度等级应符合设计要求并应去除砌块外表的杂物前方可吊运就位。砌筑就位应先远后近、先下后上、先外后内;每层开场时应从转角处或定位砌块处开场;应吊砌一皮、校正一皮墙皮拉线控制砌体标高和墙面平整度。 9、 砌筑墙体要同时砌起不得留斜磋。每天砌筑高度不超过1.8m。 10、 转角及交接处同时砌筑不得留直磋斜搓程度不应小于高度的2/3。 七、 成品保护措施 1、 砌体材料运输、装卸过程中严禁抛掷和倾倒。进场后要按品种、规格分别堆放整齐作好标识堆放高度不能超过2m。 2、 砌体墙上不得放脚手架排木防止发惹事故。 3、 砌体在墙上支撑圈梁模板时防止撞动最上一皮砖。 4、 支完模板后保持模内清洁防止掉入砖头、石子、木屑等杂物。 5、 墙体的拉结钢筋、框架构造柱预留锚固筋及各种预埋件、各种预埋线等均要注意保护严禁任意拆改或损坏。 6、 砂浆稠度要适宜砌砖操作、浇筑过梁、构造柱混凝土时要防止砂浆流淌污染墙面。 7、 在吊放操作平台脚手架或安装模板、搬运材料时防止碰撞已砌筑完成的墙体。 8、 预留有孔洞的墙面要用与原墙一样规格和色泽的砖嵌砌严不留痕迹。 9、 垂宜运输的外用电梯进料口周围用塑料纺织布或木板等遮盖、保持墙面清洁。 10、 冬施工收工时要覆盖砌体以防砌体冻结。 八、 平安考前须知 1、 墙身砌体高度超过地坪1.2m以上必须及时搭设好脚手架不准用不稳定的工具或物体在脚手板面上垫高工作。高处操作时要系好平安带平安带挂靠地点结实。 2、 垂直运输的吊笼、滑车、绳索、刹车等必须满足荷载要求吊运时不得超荷:使用过程中要经常检查着发现不符合规定者要及时修理或更换。 3、 停放搅拌机械的根底要坚实平整防止地面下沉造成机械倾倒。 4、 进入施工现场要正确穿戴平安防护用品。 5、 施工现场严禁吸烟不得酒后作业。 6、 从砖垛上取砌块时先取高处后取低处防止垛倒砸人。 九、 环保措施 1、 砌筑砂浆不得遗撒污染作业面。 2、 施工垃圾应每天清理至砌筑垃圾房(池)或堆放在指定的地点。 3、 现场的砂石料要用帆布覆盖水泥库应维护严有防潮防水措施。 专业技术负责人: 交底人: 承受人:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
