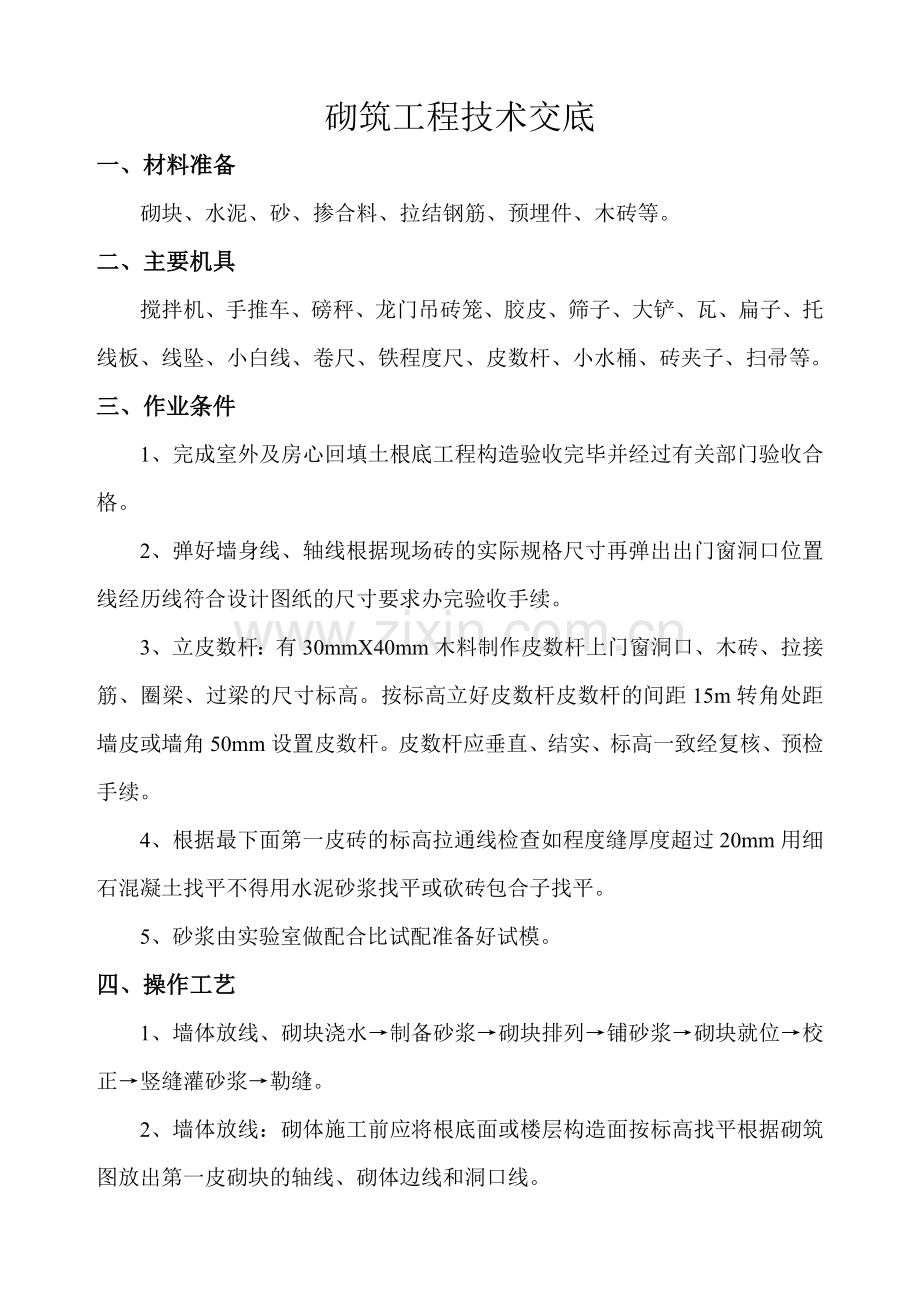

砌筑工程技术交底
一、材料准备
砌块、水泥、砂、掺合料、拉结钢筋、预埋件、木砖等。
二、主要机具
搅拌机、手推车、磅秤、龙门吊砖笼、胶皮、筛子、大铲、瓦、扁子、托线板、线坠、小白线、卷尺、铁程度尺、皮数杆、小水桶、砖夹子、扫帚等。
三、作业条件
1、完成室外及房心回填土根底工程构造验收完毕并经过有关部门验收合格。
2、弹好墙身线、轴线根据现场砖的实际规格尺寸再弹出出门窗洞口位置线经历线符合设计图纸的尺寸要求办完验收手续。
3、立皮数杆:有30mmX40mm木料制作皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高。按标高立好皮数杆皮数杆的间距15m转角处距墙皮或墙角50mm设置皮数杆。皮数杆应垂直、结实、标高一致经复核、预检手续。
4、根据最下面第一皮砖的标高拉通线检查如程度缝厚度超过20mm用细石混凝土找平不得用水泥砂浆找平或砍砖包合子找平。
5、砂浆由实验室做配合比试配准备好试模。
四、操作工艺
1、墙体放线、砌块浇水→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→竖缝灌砂浆→勒缝。
2、墙体放线:砌体施工前应将根底面或楼层构造面按标高找平根据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。
3、拌制砌筑砂浆:现场采用搅拌机拌合砂浆严格按照配合比配制。
4、砂浆配合比用重量比计量精度为:水泥±2。砂及掺合料±5。
5、砂浆的抽样频率应符合以下规定:
〔1〕每一工作班每台搅拌机取样不得少于一组;
〔2〕每一楼层的每一分项工程取样不得少于一组;
〔3〕每一楼层或250立方砌体中同强度等级和品种的砂浆取样不得少于一组;
〔4〕每组六块砂浆材料、配合比变动时应重新制作试块。
6、搅拌机投料顺序:砂→水泥→掺合料→水。搅拌均匀后再参加水搅拌均匀。
7、砌块排列:按砌块排列图在砌体线范围内分块定尺、划线排列砌体的和要求如下:
砌块排列上、下皮应错缝搭砌搭砌长度为砌块的1/2不得小于砌块高度的1/3也不应小于150mm假如搭错缝长度满足不了规定的搭接要求应根据砌体构造设计规定采取压砌钢筋网片的措施。
外墙转角及纵横墙交接处应将砌体分皮咬搓交织搭砌。
砌块就位与校正:砌块砌筑前一天进展浇水潮湿冲洗浮尘去除砌块外表的杂物前方可吊、运就位。砌筑就位应先远后近、先上后下、先外后内;每层开场时应从转角处或定位砌块处开场;应吊砌一皮、校正一皮墙皮拉线控制砌体标高和墙面平整度。
8、在所有木门洞口两边要预埋3块木砖。卫生间厨房四周墙体在砌筑墙体前底下必须浇筑120mm高的细石混凝土。
9、砌筑墙体要同时砌起不得留斜搓。每天砌筑高度不得超过1.8m。
10、转角及交接处同时砌筑不得留直搓斜搓高不大于1.2m。
五、质量要求
1、主控工程
〔1〕小砌块强度等级符合设计要求。检查和验收:检查出厂合格证、试验、批量符合设计要求为合格。
〔2〕砂浆强度等级符合设计要求要有配合比计量配制在试块强度未出来前先将试块编填写出来后核对并在分项工程中按批进展评定符合要求为合格。
〔3〕墙体转角处和纵横墙交接处应同时砌筑临时连续处应砌成斜搓斜搓程度长度不应小于高度的2/3。
〔4〕程度灰缝的砂浆饱满度不低于90按净面积计算。
〔5〕竖向灰缝不低于80竖缝凹槽填满砂浆不出现瞎缝或透缝。
〔6〕轴线位置偏移10mm检查全部承重墙不大于5mm。
〔7〕层高垂直度选质量较差的抽查不少于6处不大于5mm。
2、一般工程
〔1〕程度灰缝厚度和竖向灰缝厚度宜为10mm以8~12mm为限。每个检验批不少于3处用尺量小砌块5皮高度的砌体检查2mm砌体长度的竖向灰缝折算
〔2〕根底顶面和楼层标高±15mm用程度仪和尺检查。
〔3〕外表平整度清水墙5mm混水墙8mm用2m 靠尺及塞尺检查。
〔4〕门窗洞口高度〔后塞口〕±5mm尺量检查。
〔5〕窗口偏移20mm吊线或经纬仪检查。
〔6〕程度灰缝平直度清水墙:7mm;混水墙:10mm。
假如验收清水墙其外表平整度为5mm:程度灰缝平直度为7mm并增加工程清水墙丁走缝偏向为20mm。各工程80检测点应满足要求其余20点可超过允许值但不超过其他值的15既为合格否那么返工处理。
六、成品保护措施
1、砌体材料运输、装卸过程中严禁抛掷和倾倒。进场后要按品种、规格分别堆放整齐。
2、砌体墙上不得放脚手架排木防止发惹事故。
3、砌体在墙上支撑圈梁模板时防止撞动最上一皮砖。
4、支完模板后保持模内清洁防止掉入砖头、石子、木屑等杂物。
5、墙体的拉结钢筋、框架构造柱预留锚固筋、及各种预埋件、各种预埋线等均要注意保护严禁任意拆改或损坏。
6、砂浆稠度要适宜砌砖操作、浇筑过梁、构造柱砼时要防止砂浆流淌污染墙面。
7、在吊放操作平台脚手架或安装模板、搬运材料时防止碰撞已砌筑完成的墙体。
8、预留有孔洞的墙面要用与原墙一样规格和色泽的砖嵌砌严不留痕迹。
9、冬季施工收工时要覆盖砌体以防砌体冻结。
七、平安考前须知
1、墙身砌体高度超过地坪1.2m以上必须及时搭设好脚手架不准用不稳定的工具或物体在脚手板面上垫高工作。搞出操作时要挂好平安带平安带挂靠地点结实。
2、垂直运输的吊笼、滑车、绳索、刹车等必须满足荷载要求吊运时不得超荷使用过程中要经常检查假设发现不符合规定者要及时修理或更换。
3、停放搅拌机械的根底要坚实平整防止地面下沉造成机械倾倒。
4、进入施工现场要正确穿戴平安防护用品。
5、严禁酒后作业。
6、从砖垛上取砖时先取高处后取低处防止垛到砸人。
八、环保措施
1、砌筑砂浆不得遗撒污染作业面。
2、施工垃圾应每天清理堆放在指定的地点
3、现场的砂石料要用帆布覆盖水泥棚应维护严。
4、楼层面撒落的水泥灰要将其清理干净。
被交底人: 交底人:
鸿发·世纪城4#楼工程部
2021年5月27
