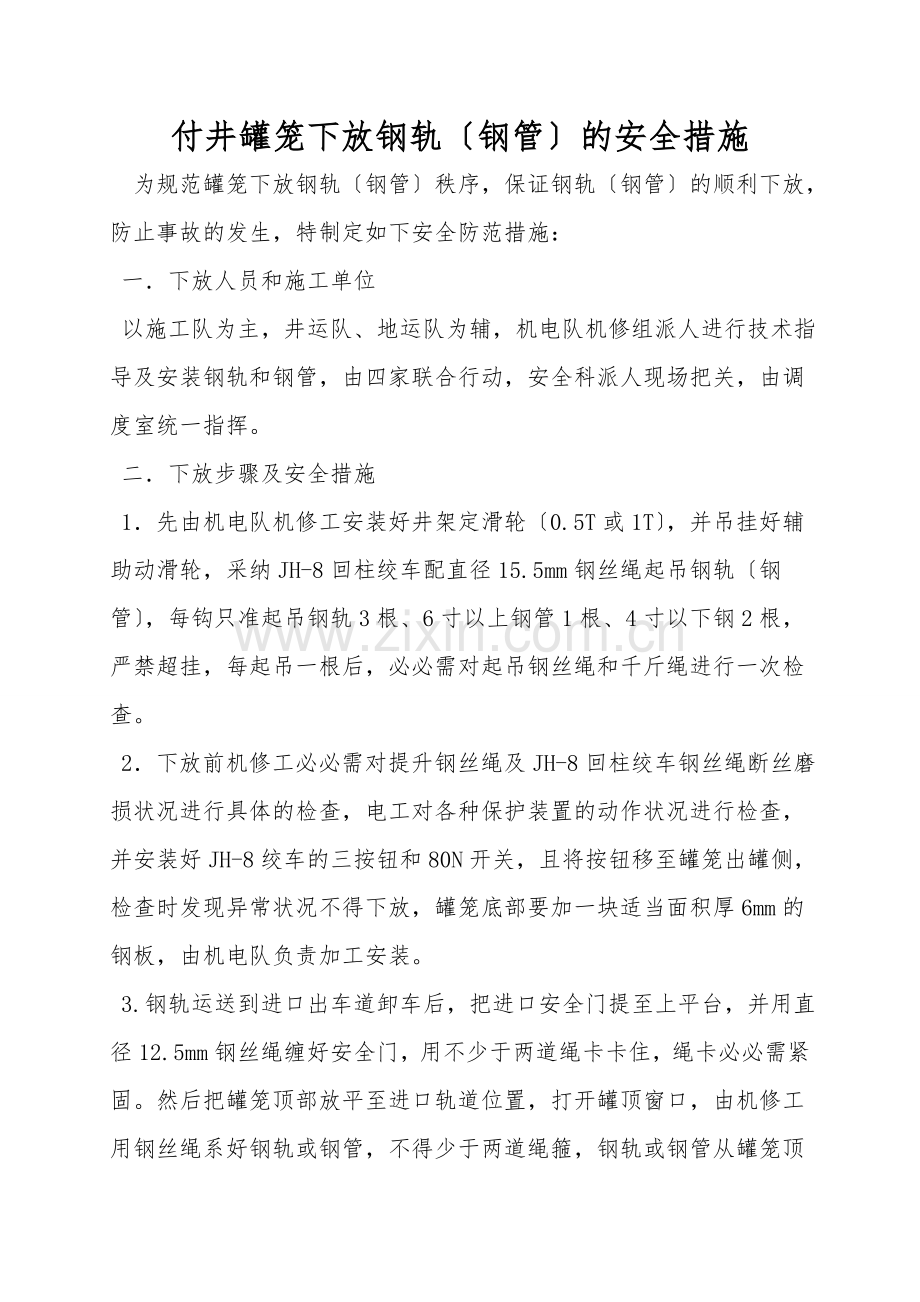

付井罐笼下放钢轨〔钢管〕的安全措施
为规范罐笼下放钢轨〔钢管〕秩序,保证钢轨〔钢管〕的顺利下放,防止事故的发生,特制定如下安全防范措施:
一.下放人员和施工单位
以施工队为主,井运队、地运队为辅,机电队机修组派人进行技术指导及安装钢轨和钢管,由四家联合行动,安全科派人现场把关,由调度室统一指挥。
二.下放步骤及安全措施
1.先由机电队机修工安装好井架定滑轮〔0.5T或1T〕,并吊挂好辅助动滑轮,采纳JH-8回柱绞车配直径15.5mm钢丝绳起吊钢轨〔钢管〕,每钩只准起吊钢轨3根、6寸以上钢管1根、4寸以下钢2根,严禁超挂,每起吊一根后,必必需对起吊钢丝绳和千斤绳进行一次检查。
2.下放前机修工必必需对提升钢丝绳及JH-8回柱绞车钢丝绳断丝磨损状况进行具体的检查,电工对各种保护装置的动作状况进行检查,并安装好JH-8绞车的三按钮和80N开关,且将按钮移至罐笼出罐侧,检查时发现异常状况不得下放,罐笼底部要加一块适当面积厚6mm的钢板,由机电队负责加工安装。
3.钢轨运送到进口出车道卸车后,把进口安全门提至上平台,并用直径12.5mm钢丝绳缠好安全门,用不少于两道绳卡卡住,绳卡必必需紧固。然后把罐笼顶部放平至进口轨道位置,打开罐顶窗口,由机修工用钢丝绳系好钢轨或钢管,不得少于两道绳箍,钢轨或钢管从罐笼顶部下放至底部,只能缓慢下放,以免损伤罐笼。
4.钢轨或钢管装入罐笼期间,必必需有人员随时注意钢轨〔钢管〕下放状况,下部用麻绳导向,且只能站在罐笼旁边,严禁站在罐笼内或安全门下。
5.钢轨〔钢管〕吊入罐笼内后,钢轨〔钢管〕下部用麻绳绑紧系牢,上部不得少于三道绳箍,均匀系牢,钢轨〔钢管〕不得松散或摆动。
6.钢轨〔钢管〕下放每罐数量规定:22kg/m:9根,15kg/m:9根,10〔8〕寸钢管2根、6寸钢管子3根、4寸钢管4根,3寸钢管理6根、2寸钢管10根、1寸钢管12根。为保持罐笼下放平衡,罐笼的另一侧必必需配重〔采纳四个废机车轮对,由机电队准备好,平常存放在井口信号室四周,由信号工保管,如果丢失,由信号工赔偿〕,以免摩损罐道木,另一罐笼内喂一重车配重,使两罐受力平衡。西罐放钢轨〔钢管〕时,罐笼距底板250mm处必需增设一个简易可靠便于装拆的保险档,此项工作由机电队机修组在下放前完成。
7.下放时由熟练的绞车司机和信号工操作,且执行监护制,下放速度不得超过3m/s,不得突然加减速,尽量平稳下放。
8.井底空车道要铺设两根钢轨〔钢管〕,轨面相对,用来拖动轨道导向,拖动钢轨〔钢管〕的麻绳长度要保证下放时不致使钢轨〔钢管〕砸到操。
9.罐笼下放到罐底距轨道200mm左右时即停车,解散绳绑〔操必需系好保险带〕,然后用一麻绳套住钢轨〔钢管〕下端,顺轨道拉出钢轨〔钢管〕,此工作由有经验的同志担任,严防发生事故。
10.井底必必需有专人站岗,负责井底进出道的警戒,无关人员严禁进入。
11.站在罐笼上作业的人员必必需系好保险带,严禁不系保险带站在罐顶上作业。
12.由调度室统一组织和指挥,安全科 人现场把关,施工人员施工前,必必需进行本措施的学习后方可进行施工。
