资源描述
地面铺装工程施工方案

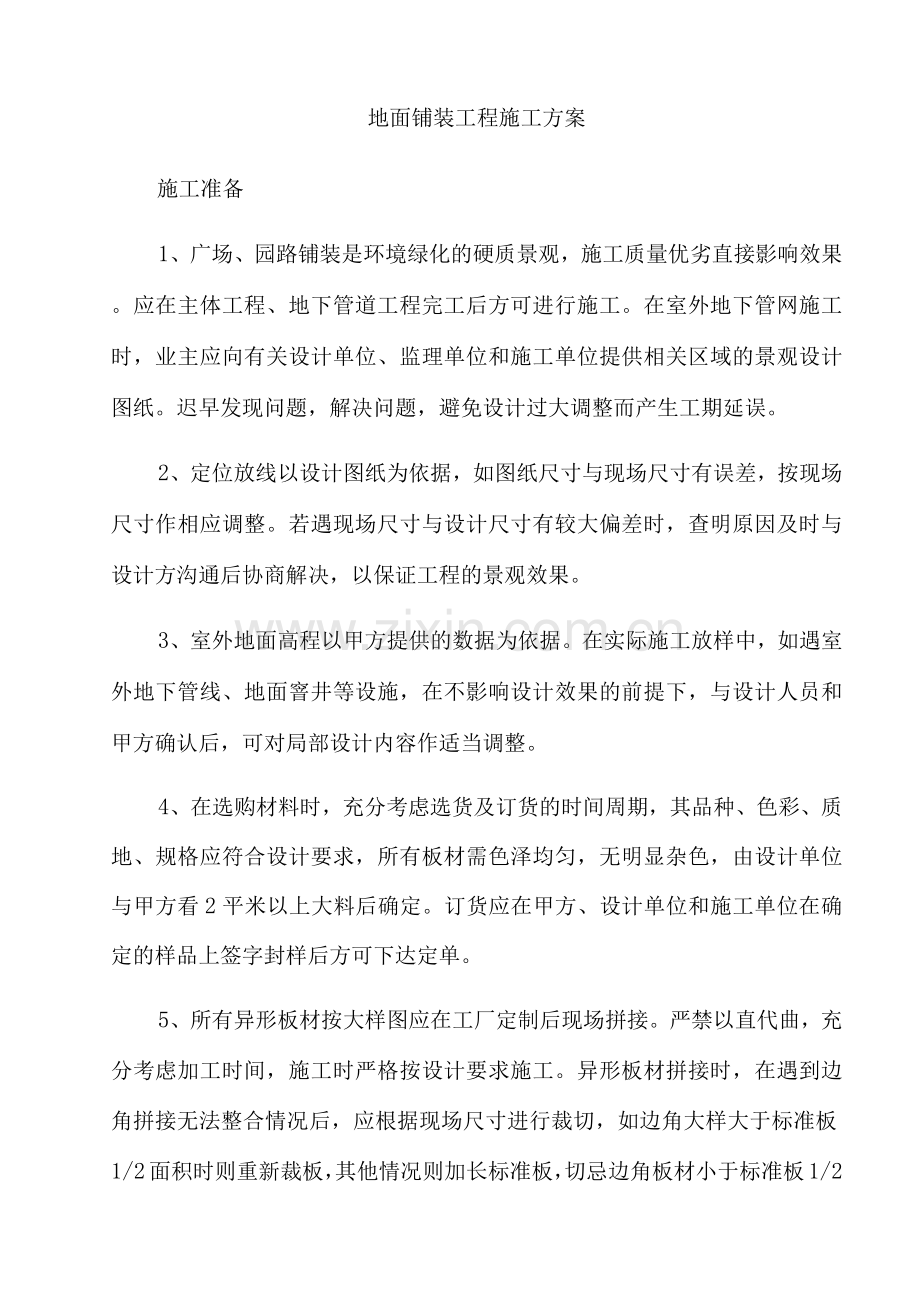

施工准备
1、广场、园路铺装是环境绿化的硬质景观,施工质量优劣直接影响效果。应在主体工程、地下管道工程完工后方可进行施工。在室外地下管网施工时,业主应向有关设计单位、监理单位和施工单位提供相关区域的景观设计图纸。迟早发现问题,解决问题,避免设计过大调整而产生工期延误。
2、定位放线以设计图纸为依据,如图纸尺寸与现场尺寸有误差,按现场尺寸作相应调整。若遇现场尺寸与设计尺寸有较大偏差时,查明原因及时与设计方沟通后协商解决,以保证工程的景观效果。

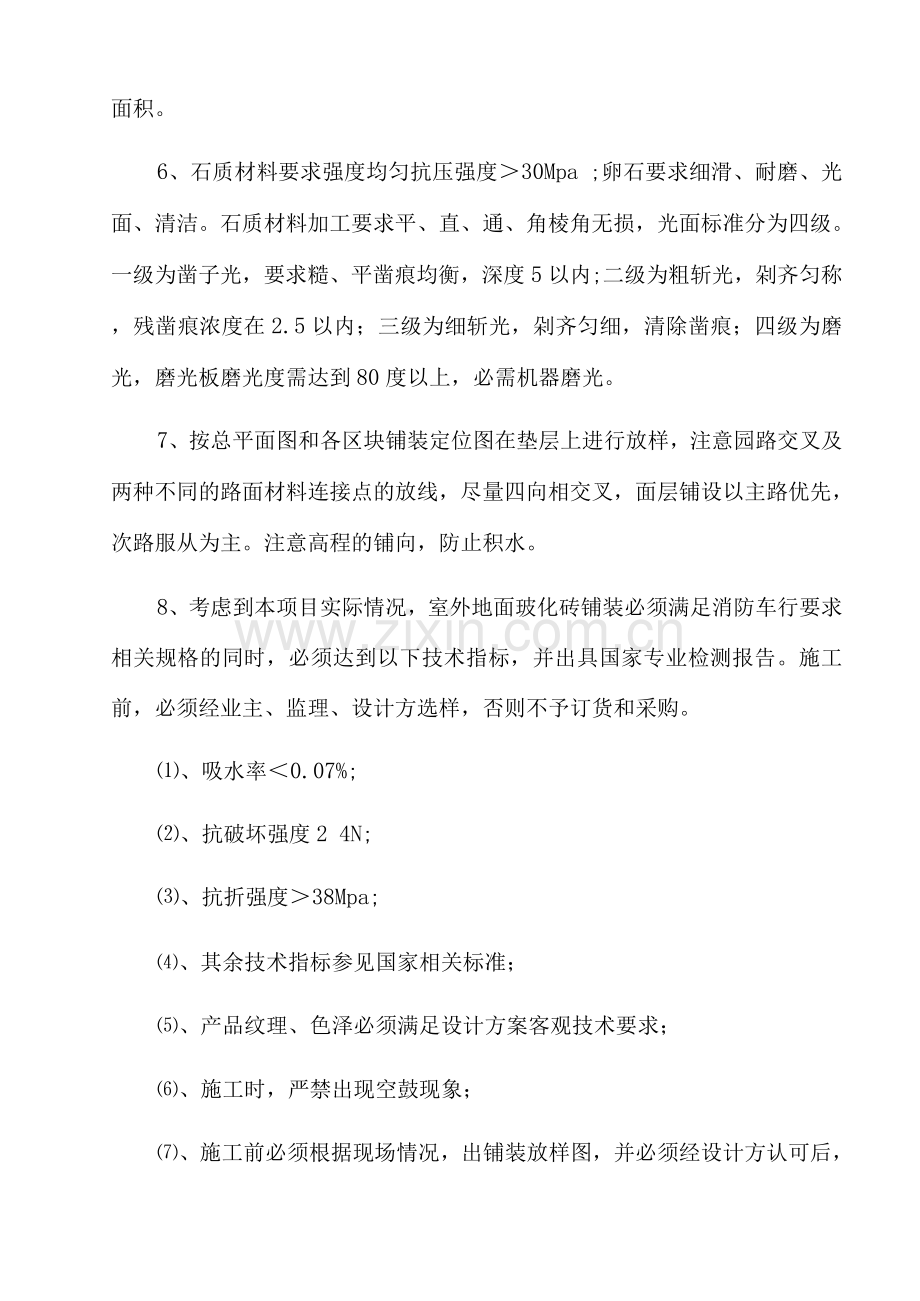

3、室外地面高程以甲方提供的数据为依据。在实际施工放样中,如遇室外地下管线、地面窨井等设施,在不影响设计效果的前提下,与设计人员和甲方确认后,可对局部设计内容作适当调整。
4、在选购材料时,充分考虑选货及订货的时间周期,其品种、色彩、质地、规格应符合设计要求,所有板材需色泽均匀,无明显杂色,由设计单位与甲方看2平米以上大料后确定。订货应在甲方、设计单位和施工单位在确定的样品上签字封样后方可下达定单。
5、所有异形板材按大样图应在工厂定制后现场拼接。严禁以直代曲,充分考虑加工时间,施工时严格按设计要求施工。异形板材拼接时,在遇到边角拼接无法整合情况后,应根据现场尺寸进行裁切,如边角大样大于标准板1/2面积时则重新裁板,其他情况则加长标准板,切忌边角板材小于标准板1/2面积。
6、石质材料要求强度均匀抗压强度>30Mpa ;卵石要求细滑、耐磨、光面、清洁。石质材料加工要求平、直、通、角棱角无损,光面标准分为四级。一级为凿子光,要求糙、平凿痕均衡,深度5以内;二级为粗斩光,剁齐匀称,残凿痕浓度在2.5以内;三级为细斩光,剁齐匀细,清除凿痕;四级为磨光,磨光板磨光度需达到80度以上,必需机器磨光。
7、按总平面图和各区块铺装定位图在垫层上进行放样,注意园路交叉及两种不同的路面材料连接点的放线,尽量四向相交叉,面层铺设以主路优先,次路服从为主。注意高程的铺向,防止积水。
8、考虑到本项目实际情况,室外地面玻化砖铺装必须满足消防车行要求相关规格的同时,必须达到以下技术指标,并出具国家专业检测报告。施工前,必须经业主、监理、设计方选样,否则不予订货和采购。
⑴、吸水率<0.07%;
⑵、抗破坏强度2 4N;
⑶、抗折强度>38Mpa;
⑷、其余技术指标参见国家相关标准;
⑸、产品纹理、色泽必须满足设计方案客观技术要求;
⑹、施工时,严禁出现空鼓现象;
⑺、施工前必须根据现场情况,出铺装放样图,并必须经设计方认可后,方能备料施工。
9、铺装面层施工先会同业主、监理单位对基础垫层进行验收,合格后方可进行,面层材料到场主动请业主、监理单位验收,符合设计要求方可用于工地。
施工顺序
1、主入广场区域施工段地面铺装工程施工顺序为先中心、后外缘,先内侧后外侧;
2、先基层结构施工,后面层;
3、其他工序流水进行。
地面铺装施工
1、工艺流程
施工准备放样弹线找规矩i 试拼、试排 i摊铺砂浆结合层
i 铺贴石板、玻化砖等面层 i 清理 i 成品保护
2、在铺设前,应按设计要求,根据板材的颜色、花纹、图案、纹理等试拼编号,力争少用非整块板,如必须用非整块板则应将其铺设在不显见的墙根处。板材应先用水浸湿,待擦干或表面晾干后方可使用。
3、铺设花岗岩应从基准线处开始,第一行砖,必须对准基准线,以后各行紧贴前行铺设。每块砖铺设时,基层应湿润,并刷一度水泥浆掺胶结合层。然后在铺设处套浆,把干硬性水泥砂浆调和摊铺刮平,将花岗岩铺贴在水泥砂浆上,必须铺平铺实,如有不平不实,应用橡胶锤进行敲打。花岗岩拼缝应尽量小,当设计无规定时,拼缝宽度不应大于1 。边角处不够整板时,应根据边角形状及尺寸,事先将花岗岩锯割,去掉不需要部分,再铺贴上去,应紧密贴合,不得有空隙,也不得用碎块去拼凑。
4、在实际操作时,干硬性水泥砂浆摊铺刮平后,操作工双手对角握住板材靠身边一侧落地,然后平衡就位。用橡胶锤或木锤在花岗岩石材中央2/3范围中敲击,严禁敲击花岗岩四角,击实后的花岗岩应略高于基准标高线,双手对握同时提起广场砖四角移至一旁。在已被击实的结合层上,用盛水器量1kg的铁勺子均匀的浇一层纯水泥浆,接着将广场砖重新就位,再用锤轻轻敲击广场砖中部,边敲边用水平尺检查平整度。用钢直尺和手触摸的办法,检查石板拼缝两侧是否平整,检查广场砖是否与基准线对齐,如发现不符合要求的,立即纠正。
5、花岗岩铺好后第二天开始应适当湿润养护5〜7天,严禁上人走动、货物重压。
6、在花岗岩铺贴第三天后进行嵌缝。先用干净抹布擦净板面,
然后用橡皮刮板将水灰比为0.5的掺色(与板材同色)水泥浆刮入缝内,要填实刮满。待收水时,再用海棉抹子添浆抹实一遍,最后用过水海棉擦净。在磨光板材面,用干回丝擦净。
7、各种地面施工时应根据《技术规范》的要求进行,每道工序施工完毕待监理工程师检查合格后方可进行下一工序的施工。
8、各种地面施工时必须重视原材料质量。过期的、受潮的或者安全性差的水泥严禁使用。采用中粗砂为骨料,含泥量不大于3%。严格控制粘结砂浆水灰比,其稠度不大地3.5 ,并搅拌均匀。面层作业开始前,必须认真清理基层,对基础进行浇水湿润、不积水。对原作为硬化地坪利用过的基础,必须彻底清除施工过程中的积淀物,尽量使面层粘结层砂浆厚薄均匀,避免由于粘结层厚度不一,造成凝结、硬化时收缩不均,而产生裂缝、空鼓。
成品保护
1、铺装花岗岩和标准砖等材料和半成品进现场后,经检验合格,在指定地点分规格码放整齐,使用时轻拿轻放,不可以乱扔乱堆,以免损坏棱角。
2、铺设花岗岩面层时,操作人员要穿软底鞋,且不得在地面上敲砸,防止损坏面层。在铺装操作过程中,对已安装好的管道管线都要加以保护。
3、切割花岗岩时,不得在刚铺砌好的面层上操作。
4、铺砌砂浆抗压强度达1.2MPa时,方可上人进行操作,但必须砂浆不得存放在板块上,铁管等硬器不得碰坏面层,并对铺好的面层进行覆盖保护。
展开阅读全文
