收藏 分销(赏)

施工主要资源配备计划.docx

上传人:精*** 文档编号:10160085 上传时间:2025-04-24 格式:DOCX 页数:6 大小:19.48KB
下载 相关 举报
施工主要资源配备计划.docx_第1页
第1页 / 共6页
施工主要资源配备计划.docx_第2页
第2页 / 共6页
点击查看更多>>
资源描述

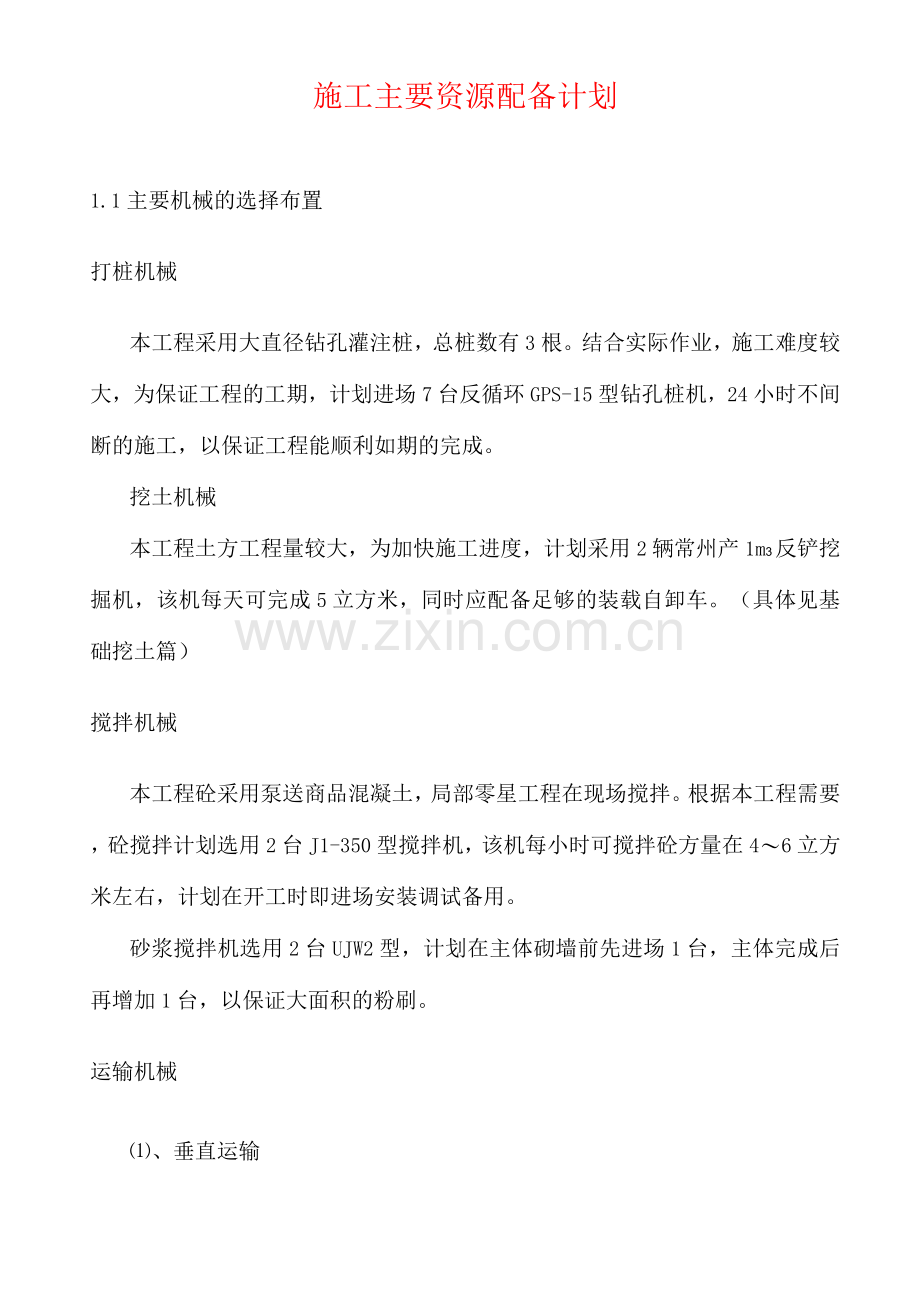

施工主要资源配备计划 1.1主要机械的选择布置 打桩机械 本工程采用大直径钻孔灌注桩,总桩数有3根。结合实际作业,施工难度较大,为保证工程的工期,计划进场7台反循环GPS-15型钻孔桩机,24小时不间断的施工,以保证工程能顺利如期的完成。 挖土机械 本工程土方工程量较大,为加快施工进度,计划采用2辆常州产1m3反铲挖掘机,该机每天可完成5立方米,同时应配备足够的装载自卸车。(具体见基础挖土篇) 搅拌机械 本工程砼采用泵送商品混凝土,局部零星工程在现场搅拌。根据本工程需要,砼搅拌计划选用2台J1-350型搅拌机,该机每小时可搅拌砼方量在4〜6立方米左右,计划在开工时即进场安装调试备用。 砂浆搅拌机选用2台UJW2型,计划在主体砌墙前先进场1台,主体完成后再增加1台,以保证大面积的粉刷。 运输机械 ⑴、垂直运输 垂直运输主要采用2台60t.m塔吊,2台人货施工升降电梯,在装饰工程施工阶段,2台塔吊拆除。 ②、施工电梯:本工程计划设2台人货施工电梯,型号为SCD2J型,额定载重量为2*20Kg,搭设高度80米左右。 ♦布置:施工电梯必须紧靠建筑物,具体见总平面布置图。 ♦注意事项:施工电梯应有专人管理,并应设置防雷装置。施工电梯应与建筑物进行有效的拉结,保证安全。 ⑵、商品砼输送 本工程所有砼计划全部采用泵送商品砼(零星工程除外),输送泵基础阶段计划选用2台汽车泵,主体阶段选用2台固定泵,进场根据浇捣需求决定,要求泵送能力达到30ms/h,砼浇筑通过泵管进行,垂直泵管沿楼面结构预留孔送至浇捣部位。 (预留孔不得在结构有特殊要求处,如厕所) 1. 2施工机械设备计划表 根据选定的施工方案,计划投入的机械设备及进场时间如下表(安装机械见安装工程篇): 主要机械设备及进场时间 序 用途 机械名称 单 数 功率 进场形象部 位 量 KW 位 1 打桩 反循环GPS-15型 台 7 1*7 桩基 2 挖土 1m3反铲挖掘机 辆 2 基础 3 运输 QTZ60自升塔吊 台 2 45*2 基础 4 运输 SCD2J人货电梯 台 2 15*2 主体三层 5 输送 砼汽车泵 台 2 按需进场 6 输送 砼固定泵 台 2 按需进场 7 砼 J1-350L搅拌机 台 2 7. 5 主体 8 砂浆 UJW2搅拌机 台 2 3.0x2 主体 9 钢筋 对焊机LP-1 台 2 1 开工 10 钢筋 套丝机SZ-50A 台 1 50 开工 11 钢筋 压力焊机 台 6 50*6 开工 12 钢筋 GJ40切断机 台 1 2. 5 开工 13 钢筋 GJ-W弯曲机 台 1 2. 5 开工 14 钢筋 GJ4/14调直机 台 2 2. 5 开工 15 钢筋 BS-330电焊机 台 10 11 x 10 开工 16 支模 木工机械 套 3 7.5x3 开工 17 排水 水泵QY-7 台 8 2.2x8 开工 18 混凝 土 插入振动器 HZ6X-60 台 25 1. 1 x 25 开工 19 混凝 土 平板振动器 PZ-50 台 12 0. 5 x 12 开工 20 回填 蛙式打夯机 HW-6 0 台 4 3 x 4 开工 21 安装 安装工具 套 3 50*3 开工 1. 3劳动用工计划 经计算,本工程总用工量达25万余工日,根据各个不同阶段的施工特点,并适当结合夜间施工,预计将投入的劳动力见下表: 施工阶段劳动力投入计划表(单位:人) 序 号 工种 基础阶 段 主体阶 段 装修 备注 1 钢筋工 30 x 2 30 x 2 负责钢筋工程 2 模板工 20 x 2 20 x 2 负责模板加工制 作 3 砼工 40 x 2 40 x 2 负责混凝土工程 4 装修木工 25 x 2 负责门窗工程 5 粉刷工 50 x 2 负责粉刷及基层 6 油漆工 25 x 2 负责油漆涂料 7 铺地砖工 25 x 2 负责楼地面工程 8 外墙装饰工 30 x 2 专业队伍负责干挂花岗岩施工 9 幕墙施工 30 x 2 专业队伍负责 9 砌墙工 30 x 2 负责填充墙施工 10 架子工 15 x 2 25 x 2 15 x 2 负责整个工程架 子 11 电焊工 10x 2 10x 2 负责钢筋连接 12 机操工 10x 2 10x 2 10x 2 负责机械操作管 理 13 水电工 15 x 2 25 x 2 25 x 2 负责安装工程 14 普工 40 x 2 40 x 2 40 x 2 配合各组施工 15 合计 180 x 2 2 30 x 2 275 x 2 1.4周转材料配备计划及采购 需投入的周转材料的合理利用和充足供应是保证工期的关键因素之一,为确保工程连续施工,加快施工进度,必须投入充足的周转材料,经计算,本工程将要投入的周转材料见下表: 周转材料投入计划 序号 用途 名称 单位 数量 备 注 1 支撑 钢管 吨 80 x 2 Dg48 2 脚手架 钢管 吨 250 x 2 Dg48 3 脚手架 脚手片 平方米 55 x 2 4 支模 九夹板 平方米 72 x 2 用于梁、柱、 板 5 围护 密目网 平方米 165 x 2 外脚手围护 ♦材料采购要求 所有材料由专职材料员管理,对所采购、调拨的材料,要认真检查质量,严格验收,凡品种、规格不符、型号不对、外观粗糙、理化数据不符要求,或有变质、变型等质量问题,一律不准采购、调拨,材料进场后须经质监站测试中心复验合格后方可使用。采购人员在购料前,要先向供方单位索取产品合格证,或出厂证明单,对单据所列质量数据,认真审查,符合要求方可采购。应及时编排材料及明确供货时间,并应及时掌握市场信息,做到提前和及时采购储备,需用量大的地方材料落实二个运输能力较强的定点单位供应,根据工程进度要求做好储备、存放和运输工作,保证落实施工进度的要求。对于业主提供的原材料,应在一周前提交供应计划,以便业主能及 时组织原材料。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
