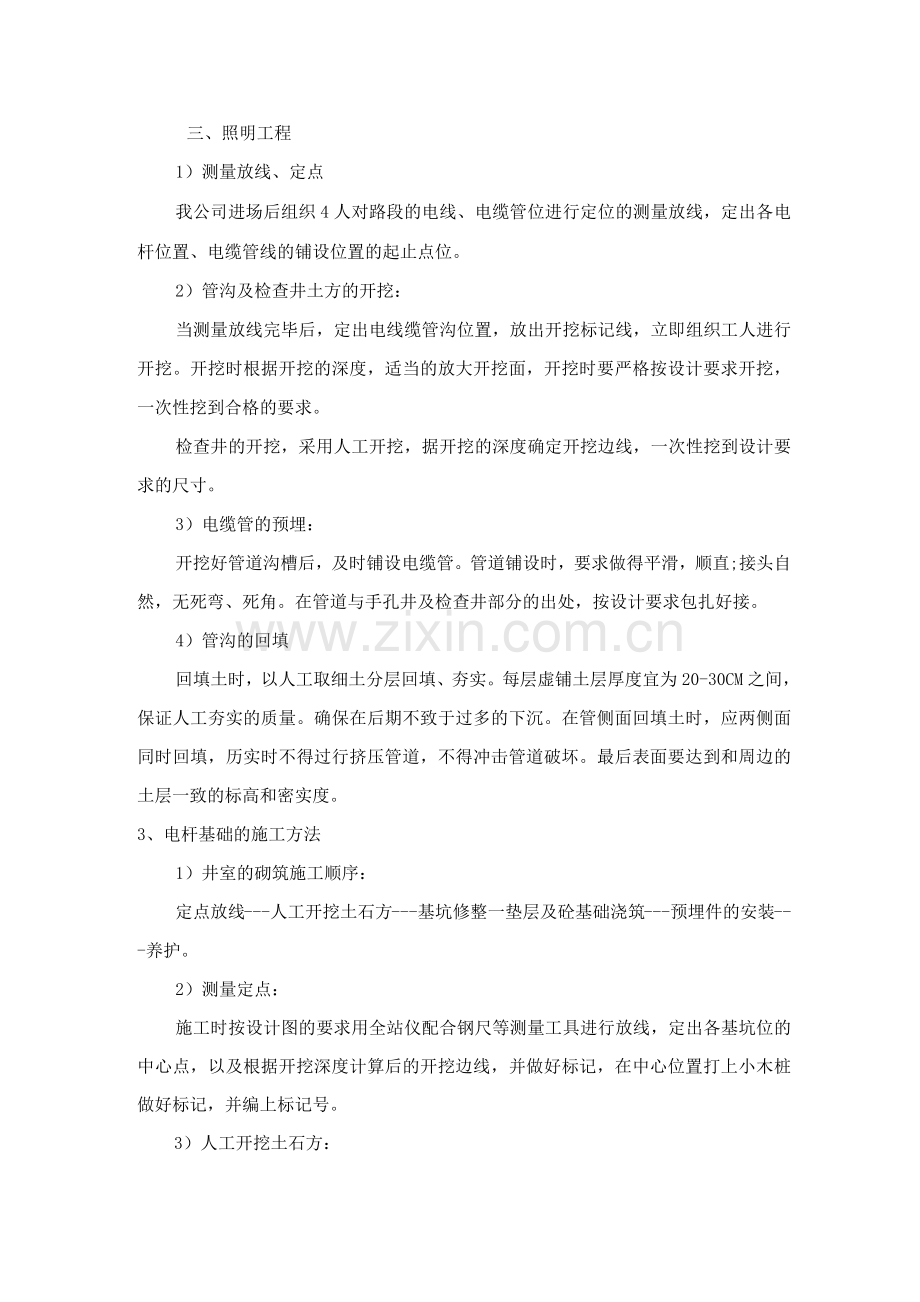

三、照明工程
1)测量放线、定点
我公司进场后组织4人对路段的电线、电缆管位进行定位的测量放线,定出各电杆位置、电缆管线的铺设位置的起止点位。
2)管沟及检查井土方的开挖:
当测量放线完毕后,定出电线缆管沟位置,放出开挖标记线,立即组织工人进行开挖。开挖时根据开挖的深度,适当的放大开挖面,开挖时要严格按设计要求开挖,一次性挖到合格的要求。
检查井的开挖,采用人工开挖,据开挖的深度确定开挖边线,一次性挖到设计要求的尺寸。
3)电缆管的预埋:
开挖好管道沟槽后,及时铺设电缆管。管道铺设时,要求做得平滑,顺直;接头自然,无死弯、死角。在管道与手孔井及检查井部分的出处,按设计要求包扎好接。
4)管沟的回填
回填土时,以人工取细土分层回填、夯实。每层虚铺土层厚度宜为20-30CM之间,保证人工夯实的质量。确保在后期不致于过多的下沉。在管侧面回填土时,应两侧面同时回填,历实时不得过行挤压管道,不得冲击管道破坏。最后表面要达到和周边的土层一致的标高和密实度。
3、电杆基础的施工方法
1)井室的砌筑施工顺序:
定点放线---人工开挖土石方---基坑修整一垫层及砼基础浇筑---预埋件的安装---养护。
2)测量定点:
施工时按设计图的要求用全站仪配合钢尺等测量工具进行放线,定出各基坑位的中心点,以及根据开挖深度计算后的开挖边线,并做好标记,在中心位置打上小木桩做好标记,并编上标记号。
3)人工开挖土石方:

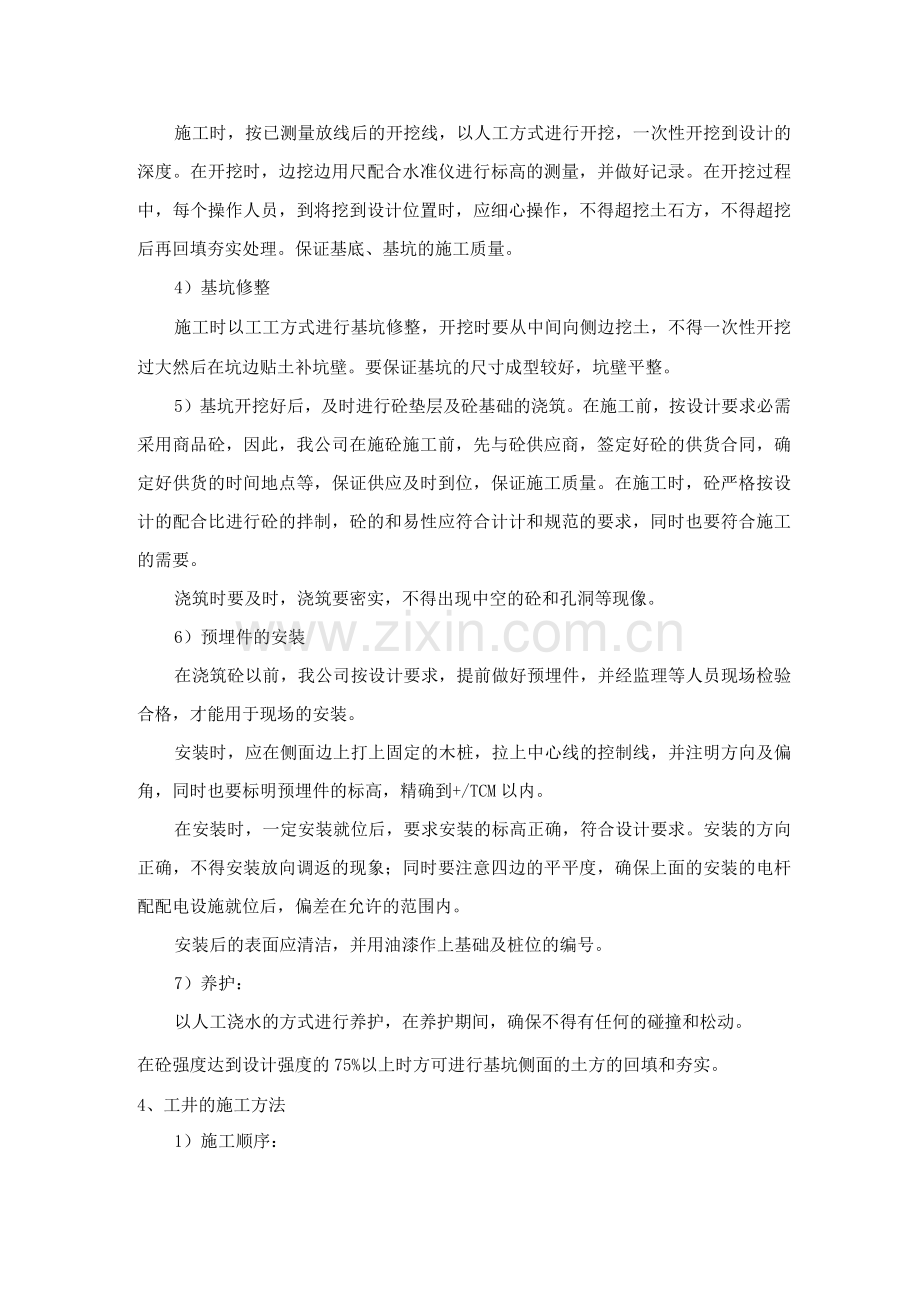

施工时,按已测量放线后的开挖线,以人工方式进行开挖,一次性开挖到设计的深度。在开挖时,边挖边用尺配合水准仪进行标高的测量,并做好记录。在开挖过程中,每个操作人员,到将挖到设计位置时,应细心操作,不得超挖土石方,不得超挖后再回填夯实处理。保证基底、基坑的施工质量。
4)基坑修整
施工时以工工方式进行基坑修整,开挖时要从中间向侧边挖土,不得一次性开挖过大然后在坑边贴土补坑壁。要保证基坑的尺寸成型较好,坑壁平整。
5)基坑开挖好后,及时进行砼垫层及砼基础的浇筑。在施工前,按设计要求必需采用商品砼,因此,我公司在施砼施工前,先与砼供应商,签定好砼的供货合同,确定好供货的时间地点等,保证供应及时到位,保证施工质量。在施工时,砼严格按设计的配合比进行砼的拌制,砼的和易性应符合计计和规范的要求,同时也要符合施工的需要。
浇筑时要及时,浇筑要密实,不得出现中空的砼和孔洞等现像。
6)预埋件的安装
在浇筑砼以前,我公司按设计要求,提前做好预埋件,并经监理等人员现场检验合格,才能用于现场的安装。
安装时,应在侧面边上打上固定的木桩,拉上中心线的控制线,并注明方向及偏角,同时也要标明预埋件的标高,精确到+/TCM以内。
在安装时,一定安装就位后,要求安装的标高正确,符合设计要求。安装的方向正确,不得安装放向调返的现象;同时要注意四边的平平度,确保上面的安装的电杆配配电设施就位后,偏差在允许的范围内。
安装后的表面应清洁,并用油漆作上基础及桩位的编号。
7)养护:
以人工浇水的方式进行养护,在养护期间,确保不得有任何的碰撞和松动。
在砼强度达到设计强度的75%以上时方可进行基坑侧面的土方的回填和夯实。
4、工井的施工方法
1)施工顺序:
测量放线定位____人工土石方槽坑的开挖____垫层的浇筑____检查井砌筑井壁的抹灰井盖的制作及安装土石方的回填。
2)施工方法及措施
A、垫层的浇筑方法:基坑开挖完毕后,以现状基底夯实整平后并安装上边侧模进行垫层的浇筑。
B、浇筑方法:以人工拌和砼,在每一个坑边进行施工。拌和砼的强度及配合比,要符合设计要求。浇筑时,以人工进行操作,现场以平板振动器进行夯实。振平夯实后的表面应平整,基底标高应符合设计要求,井底的垫层砼强度达到70%的设计强度后,在进行检查井的砌筑。
C、电缆工井
施工准备:清扫冲洗基础或垫层表面,无积水无污泥;替换检查井部位的支撑;砖材浇水湿润;水泥砂浆根据水泥品种进行配合比搅拌。
施工要求:在砌筑的基础面上先铺底浆;砖砌必须做到墙面平直,边角整齐,宽度一致,井体不得走样;砌砖时应夹角对齐上下错缝内外搭接;砖缝中砂浆饱满,不得有通缝,缝宽10mm误差<± 2mm;砖砌时应将挤出的砂浆刮平,并将砖墙表面残余砂浆及时清理干净。
在砌筑时,预留出电缆管穿入井内的预留孔,待安装完管后再进行管的封阻。
用1: 2水泥砂浆抹面:洒水湿润墙体,抹面分两次进行,先刮糙打底后用直尺刮平再用木搓搓平,表面粗有纹路,此粗糙厚度10mm,在粗糙的水泥砂浆初凝后及时粉刷第二道水泥砂浆,并压实抹光。抹面程序应先外墙后内墙,在必要时内墙宜一次抹光完成。
安装钢筋混凝土预制盖板必须清洁上沿边井边,沿应平整,顺直;上下面不得搞错;盖板为偶数时两侧对称布置,为奇数时仅允许有一块的偏差;在盖板底部先铺25mm的水泥砂浆,盖住窨井墙体每边必须> 150mm,盖板缝间用1:2水泥砂浆嵌实并形成凸缝以防止渗水,盖板四周用1:2水泥砂浆圬实形成45°
三角接缝,缝高5cm。
预留管的处理:检查井上预留管的管径、方向和标高必须符合设计要求。预留管应与墙体接平,在检查井与接管的连接处用1:2水泥砂浆抹成45°三角接缝。
5、电缆的安装施工方法
1)电缆的选购:
我公司在进行电缆施工时首先考虑的时施工电缆和质量,优先、重点保证电缆质量。采购时,我公司严格按设计要求进行电缆线的选择,采用国标优质电缆线,电缆线的规格、材质、型号均符合设计要求。
采购员选取几种品牌的电缆线以后,及时报送监理、建设单位相关人员进行样品的定样,确定样品后,我公司立即采购所有电缆并及时运达施工现场库存、备用。
2)电缆线的安装:
A、安装电缆管:如前章节所述的方式,在施工前进行所有电缆管线的预埋,并处理好埋管的接头,保证接头质量,保证不渗水,无死角,无大的弯折,保证管内通畅,无任何杂物等,确保在后期电缆的穿管中无任何的障碍。
B、电缆线的安装:
先打开每个电缆拉线井的井盖,随后由工人进入井内,装上井内管的保护绵布。
在预埋管内穿上半硬质拉线引绳,在穿引绳时,一次性穿通;从拉线井入在到拉线井出,最长的距离不得大于5米。以更地的保证拉电缆线的质量和施工的容易程度。
电缆敷设时应用电缆架滚动放缆,不得平放电缆盘放缆。不得出现扭曲、挤压造成变形,不得强制弯曲。吊装电缆线在放线车架上,放上去以后,轻用小力转动,确保在穿管时,更容易的拉线。
如果有桥架的电缆沟,则桥架内的电缆应排列整齐,不应相互交叉,电缆转弯处、未端应加以绑扎固定,水平直线电缆每隔一定距离(10米左右)也应加以
固定。
拉电缆线时,采用人工进行拉线,在每个电缆拉线井中均设一个或两个工人进行拉线。拉线时,应前后呼应,用力一致,同步进行拉线,更好的加快施工的进度。
拉线时用力要适度、均匀,不得用力过猛,避免拉坏电缆外皮。放线一端由专人看管,与拉线的速度同步进行,不得放线过多,避免在入一端打结。
拉线完毕后,在每个拉线井及接线接头处,应进行电缆接线接头的预留尺寸。
3)电缆施工时的注意事项
剥切电缆时,不应损伤线芯和保留的绝缘层,高压电缆附加绝缘的包绕、装配、热缩等过程应清洁,不得有杂质进入包绕绝缘层。
压接线端子时应清除芯线和端子的油污和氧化层,压膜应配合适当,压接后毛刺磨平。
电缆头固定牢固,排列整齐,标识清楚,相色一致,不必要的裸露处应缠绕绝缘带。
电缆进入爆炸、火灾、腐蚀场所时,孔洞应封堵严实。
高压电缆、屏蔽电缆的屏蔽层可靠接地。
道路照明等埋地电缆,埋地深度不小于0.7米,有机械损伤危险及与其它管道交叉处应穿钢管保护。
埋地电缆上、下部应铺以不小于1mm厚的沙层,上部盖砖(板)保护。
埋地电缆铺砂和回填土前应请业主检查确认,并填写隐蔽记录,签字确认。
电缆敷设完毕后,应及时清除杂物,整理电缆,盖好盖板或回填土。
电缆在敷设前、敷设后、电缆头制作后、试运转前、联动试运行前均需测量绝缘电阻。若绝缘电阻不符合要求需进行处理。
6、灯具安装施工方法
我公司在施工时,采用先安装就位于电杆上后,再吊装电杆就位进行安装的方法。
据上述的方法,在灯具运达施工现场后,在电杆要吊装的前期,在平地上进行灯具及灯盘的安装,调试,组装、焊接等工作。测试无任何问题后,再安装于电杆上,最后随时电杆一起吊装完成即可。
灯具、灯盘安装完成后,相关的接线、焊接等每一个环节均严格进行测试和管理;保证施工质量,减少后季季施工修工作案
目 录
一、编制依据7.
二、工程概况7.
三、组织管理措施7.
四、雨期施工技术措施&
五、质量要求L3
六、雨季施工措施L4.
一、编制依据
1、招标文件、工程量清单、施工图纸、地勘资料等相关文件
2、国家和行业现行施工验收规范、规程、标准以及省、市关于建筑施工管理的有关规定。
二、工程概况
临沂经济技术开发区临沂经济技术开发区临工路(信邦生物科技-沃尔沃路)路面改造工程,全长4.8公里,宽29米,双向六车道,本标段为老路改造,改造方案先挖补,最后统一后罩面4cm(AC-13)厚改性沥青混凝土。
三、组织管理措施
1、本项目部成立了以项目经理为组长、项目副经理、技术负责人及项目部主要管理人员为组员的领导小组:
组长:殷学明
副组长:石绍柱
成 员:张文韬、张登涛、周宗艳、李桂华等
2、合理安排施工顺序:
本工程沥青摊铺适缝雨季施工,所以在按排生产任务时,要考虑到雨季施工的不利因素,合理安排,做好各工作面的排水工作(尤其是路面的排水工作),抓紧时间抢工期争取沥青工程提前完成。
3、及时收集天气预报信息,并结合公司工程管理处,提供的中长期及短期天气预报信息,合理安排生产,搞好预防工作。
4、雨季施工主要是解决雨水的排除问题,施工现场必须做临时排水的规划,要充分组织计划好阻止场外水流入施工现场和将场内水及时排出。
5、现场准备
雨季施工前整理施工现场,清理施工现场的排水沟,保证排畅通。检查排水设施。确保排水设备完好。以保证暴雨后,能在短时间排出积水。
四、雨期施工技术措施
1、温度控制措施
沥青混合料的温度是沥青路面强度形成的一个重要的内在因素,合理有效地控制沥青混合料的温度是沥青路面施工工艺关键点之一。
(1)、拌和温度控制
拌和温度取决于矿料(集料进入烘干筒后一般称之为矿料,因含有天然集料和加工集料,但矿粉不参与加热)烘干温度和沥青加热温度,而拌和温度又决定着沥青混合料后继的出厂温度、运输温度、摊铺温度及碾压温度等,因此控制沥青混合料的拌和温度显得十分重要。在雨季,集料的开采、加工、运输、堆放等环节均会受到雨水不同程度的侵入,加上某些环节防雨水措施不当,矿料在进入烘干筒时含水量变化会很大,影响着矿料的加热温度,而加热温度在烘干筒里主要取决于加热时间的长短。间歇式拌和楼一般从烘料、拌和到出料一个循环时间约需40-55S,其中拌和时间占循环时间的50%-55% ,其余45%-50%的时间用于烘料,在保证足够的拌和时间前提下,实际操作中延长烘料时间等于延长了一个循环时间,因此控制拌和时间在30S左右,烘料时间视集料干湿程度一般控制在30S左右,这样一个循环时间保证在60S左右。但是延长烘料、拌料一个循环时间的同时增加了一个循环内的上料时间,导致个别或全部热料仓出现溢仓现象,鉴于这种情况,应当在确保各个冷料斗按目标配合比出料的前提下,微调控制室内冷料斗出料总流量表,适当降低拌和楼的生产率。实践证明集料的平均含水量每升高1%,沥青混合料的生产率约降低10%。
(2 )、运输温度控制
影响运输温度的因素有:空气温度与湿度、风速、车厢隔温程度、车厢尺寸、运距、车速、覆盖程度、交通延误等。挑选额定吨位大于20T的自卸汽车(俗称“后八轮”)组成沥青混合料专运车队,施工前对全体驾驶员进行岗前培训,加强对车辆的维护,避免运料途中车辆抛锚而延长运输时间;每辆汽车配备覆盖蓬布,出厂时由专人负责覆盖缚牢,以免途中蓬布被风掀起;及时修复施工便道,减少不必要的交通阻塞,缩短运输时间。本项目拌和场靠近施工主线(吉安南互通旁),交通便捷,交通延误小,因此拌和楼场地选址靠近施工主线值得提倡。
(3)、摊铺温度控制
根据拌和楼的生产能力,合理安排运料车的运输能力,保证摊铺机在合理的预定摊铺速度内均匀、连续不间断地摊铺前提下,在摊铺机前方确保至少3-5辆运料车等候卸料,决不能因待料使摊铺机停顿;等候卸料时,运料车不能过早地揭开蓬布;加大摊铺机熨平板振实力度,避免混合料因摊铺松散而迅速散热,温度骤降。
(4)、碾压温度控制
碾压是沥青路面施工的最后一道工序,也是最重要的工序之一。在雨季非晴朗天气,气温不高,湿度较大,碾压温度应比规范要求高10 °C左右,即初压温度不低于120 °C,终压温度不低于80 °C;确保碾压长度为30-50m ;初压采用钢轮压路机,钢轮预先升温,碾压过程中如有粘轮现象,尽量使用铁锹刮掉或钢帚扫掉,尽量不用湿拖把蘸水润滑,必要时配制有机油和水(1: 4)混合液涂擦钢轮。
2、接缝控制措施
(1)、横缝
每天施工结束时,摊铺机熨平板慢慢抬起,使离现场,用机械和人工将端部混合料铲齐后再碾压,然后用3米直尺检查平整度,将端部平整度不好,厚度不够的部分垂直刨除预留立茬横接,以便第二天摊铺作业。继续施工时,摊铺前先用检测工具检查平整度和压实厚度不合格的部位仍继续切割清除。相邻两层及上下层的横向
10接缝均应错位1米以上,为加强新旧混合料的粘结,应在摊铺前在端部涂刷粘层沥青。
摊铺机就位后,由测量人员给出虚铺高度,用木板垫起熨平板,开始摊铺时挂微震,速度放慢,待摊铺一切正常后,可按设定的摊铺速度摊铺。碾压横缝一般先横压、后纵压,在施工中常采用纵向碾压后再横向碾压或是斜向“八字”压法,有一定效果。
(2) 、纵缝
半幅施工或与旧沥青路面连接的纵缝,不能采用热接缝时,宜加设挡板或采用切刀切齐。铺另半幅前必须将缝边缘清扫干净,并刷粘层沥青。摊铺时应重叠在以摊铺层上5-10cm,摊铺后用人工将摊铺在前半幅的混合料铲走。碾压时先在以压实的路面上行驶,碾压新铺层5-10cm,然后再逐渐移动跨过纵缝,将纵缝碾压紧密,上下层的纵缝应错开10cm以上。表层的纵缝应顺直,且位于车道的划线位置
3 现场控制措施
加强施工现场的控制,为雨季期间沥青路面由半成品转向成品提供了有利的操作平台。
(1) 、雨季施工条件
雨季施工避开雨水、低温、大风等不利施工天气,现场作业面干燥无污染即可施工。
(2) 、粘层的施工
11
粘层位于各沥青油面层之间,要求作业面干燥无污染。粘层油一般采用快裂乳化剂与沥青掺水配制而成,浓度比较稀薄。晴天施工注意清除污染物,雨天过后施工还应确保作业面不潮湿。
(3)、沥青砼面层的施工
下面层施工在透层、封层施工后的24h内进行,避免透层、封层受突降雨水淋湿,造成施工延误,而上面层在粘层油洒布后应该紧跟施工。雨季沥青路面的施工受季节气候影响体现在施工不能连续,施工接头缝多。接头缝是否平顺直接影响到沥青路面的平整度,其施工方法为:根据天色辨断雨水即将来临,摊铺机提前停止作业,将熨平板稍稍抬起后驶离现场,人工将端部混合料铲齐后再碾压;等待下次施工前,用切缝机切成竖直缝,清除端部斜坡下部分,将切缝泥浆杂物擦拭干净后涂刷一道粘层沥青;摊铺机将熨平板全部落在前铺的面层上,下垫均匀分布的三块木板,其厚度为松铺厚度与压实厚度之差,熨平板前端与切缝对齐,熨平板充分预热,于螺旋布料机下布满混合料后,摊铺机慢慢起步;用钢轮压路机在平接缝位置横向碾压密实后,再进行纵向正常碾压。
4试验与检测
试验与检测结果能够客观地反映生产、施工状态,为施工工艺参数的及时调整提供了可靠依据。
(1)、生产配合比试验
试验室做沥青混合料目标配合比试验的集料样品均取为干燥状态,而实际进入冷料斗的集料含水量却不尽相同,因此关键在于控制
12日产量的生产配合比。规范要求每生产20T沥青混合料做一组抽提试验,实际上应该确保每台拌和楼在正常日产量下每天上、下午各取热料样品做一组抽提试验,及时验证生产配合比,为拌和楼的热矿料流量设定提供依据。
(2)、集料含水量检测
雨季天气变化无常,集料特别是细集料的含水量往往每日各不相同,即使同一种集料在不同堆放层面含水量也往往不相同,因此必须选取有代表性的集料样品进行含水量检测,为拌和楼烘料时间的设定提供依据。
(3)温度检测
前面介绍的沥青混合料的温度种类繁多,设计专门表格予以记录检测数据。出厂温度选用传感器接触式温度仪,摊铺温度、碾压温度选用红外线温度仪进行检测。
五、质量要求
1、沥青路面的面层,无论是用何种类型的沥青混合料,都必须严格按照规范”规定的气候分区来选择沥青的标号及混合料类型范围进行矿料级配的配制。
2、路面施工时,应尽量做到下面层在不被污染情况下连续施工,若不能连续施工或下承层表面已被污染,在继续施工时应喷洒适量的沥青乳液粘层,并组织好上面层的统一施工。
4、经试验确定的标准配合比,在生产施工过程中不能随意改变,若进厂原材料发生变化,并经检测沥青混合料的矿料级配、马
13
歇尔指标有偏差或不符合要求时,应及时调整配合比,必要时重新
进行配合比设计
5、凡遇到接缝用无锯齿切割的剖面立茬,施工前必须涂抹一层沥青粘结剂。
6、日平均气温高于5C时,可进行沥青混凝土路面施工。
六、雨季施工措施
1、沥青混凝土路面施工过程中,对混合料的温度控制是非常严格的,低温、雨季施工要作好周密的施工准备,制定详细的施工质量保证措施。
2、注意气象预报,加强工地现场与沥青拌和厂的联系。
3、现场应尽量缩短施工路段,各工序要紧凑衔接。
4、汽车和工地应备有防雨设施,并做好基层及路肩的排水措施;
5、下雨、基层或多层式面层的下层潮湿时,均不得摊铺沥青混合料。对未经压实即遭雨淋的沥青混合料,应全部清除,更换新料。
6、施工人员每天应关注第二天的天气预报,尤其是雨季。雨天禁止施工作业。施工中如突然遇雨,要立即通知拌和厂,停止供料,同时现场加紧碾压,尤其是初压,尽量减少雨水的渗入。
7、机械设备要作好检修和保养,尤其是在施工前机械操作人员对自己设备的油、水、电及易损部件的检查工作。
14
15
