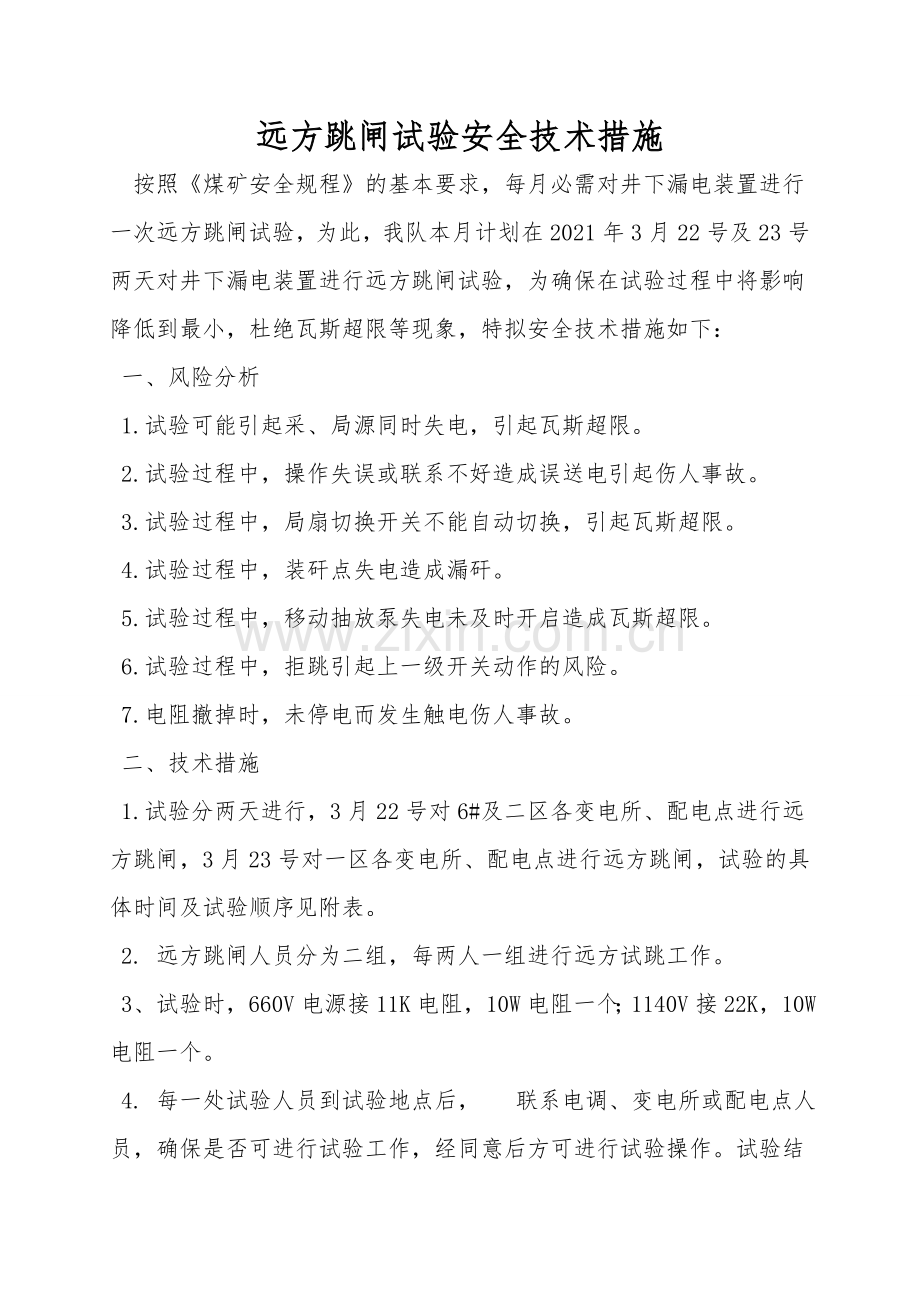

远方跳闸试验安全技术措施
按照《煤矿安全规程》的基本要求,每月必需对井下漏电装置进行一次远方跳闸试验,为此,我队本月计划在2021年3月22号及23号两天对井下漏电装置进行远方跳闸试验,为确保在试验过程中将影响降低到最小,杜绝瓦斯超限等现象,特拟安全技术措施如下:
一、风险分析
1.试验可能引起采、局源同时失电,引起瓦斯超限。
2.试验过程中,操作失误或联系不好造成误送电引起伤人事故。
3.试验过程中,局扇切换开关不能自动切换,引起瓦斯超限。
4.试验过程中,装矸点失电造成漏矸。
5.试验过程中,移动抽放泵失电未及时开启造成瓦斯超限。
6.试验过程中,拒跳引起上一级开关动作的风险。
7.电阻撤掉时,未停电而发生触电伤人事故。
二、技术措施
1.试验分两天进行,3月22号对6#及二区各变电所、配电点进行远方跳闸,3月23号对一区各变电所、配电点进行远方跳闸,试验的具体时间及试验顺序见附表。
2. 远方跳闸人员分为二组,每两人一组进行远方试跳工作。
3、试验时,660V电源接11K电阻,10W电阻一个;1140V接22K,10W电阻一个。

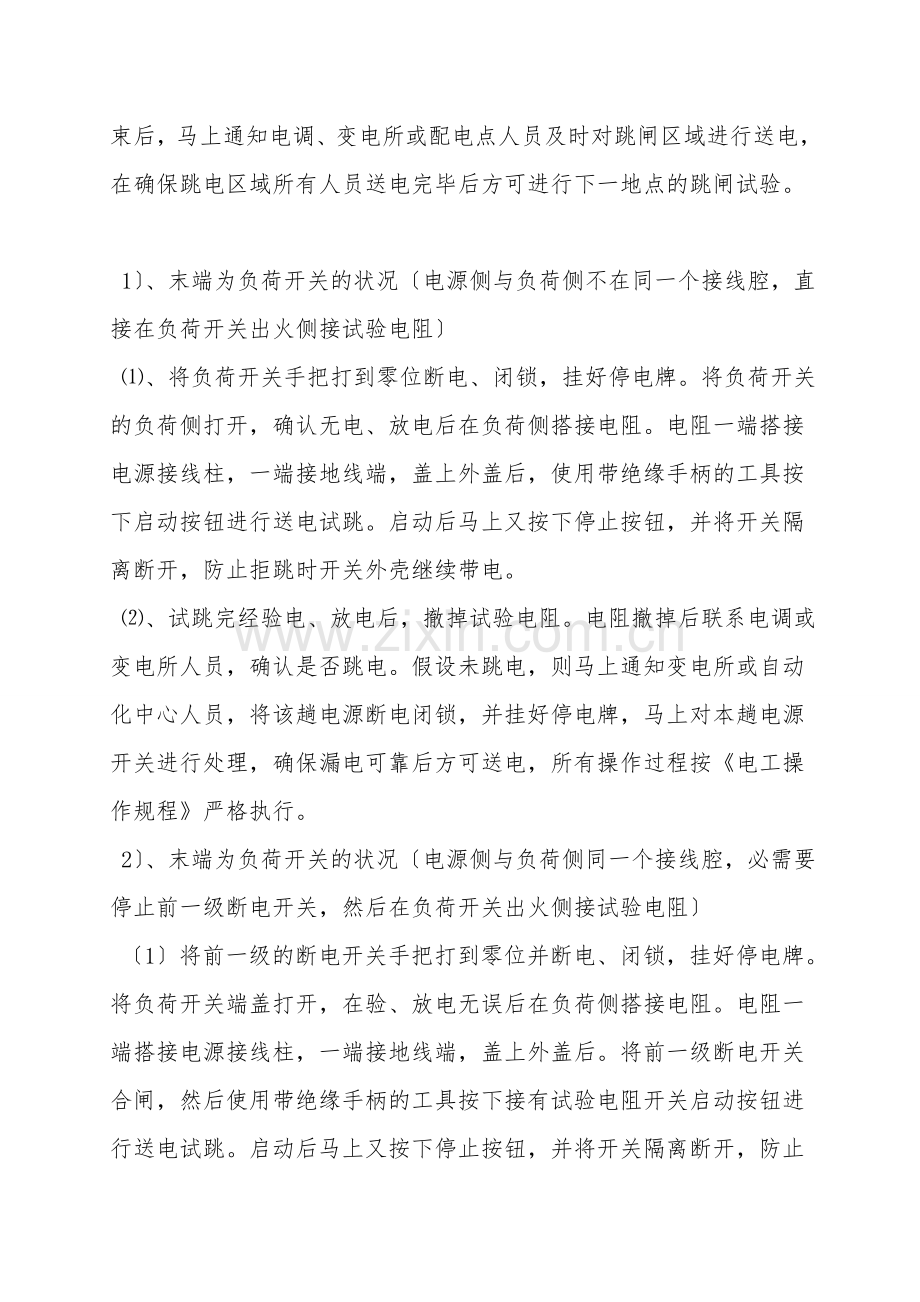

4. 每一处试验人员到试验地点后, 联系电调、变电所或配电点人员,确保是否可进行试验工作,经同意后方可进行试验操作。试验结束后,马上通知电调、变电所或配电点人员及时对跳闸区域进行送电,在确保跳电区域所有人员送电完毕后方可进行下一地点的跳闸试验。
1〕、末端为负荷开关的状况〔电源侧与负荷侧不在同一个接线腔,直接在负荷开关出火侧接试验电阻〕
⑴、将负荷开关手把打到零位断电、闭锁,挂好停电牌。将负荷开关的负荷侧打开,确认无电、放电后在负荷侧搭接电阻。电阻一端搭接电源接线柱,一端接地线端,盖上外盖后,使用带绝缘手柄的工具按下启动按钮进行送电试跳。启动后马上又按下停止按钮,并将开关隔离断开,防止拒跳时开关外壳继续带电。
⑵、试跳完经验电、放电后,撤掉试验电阻。电阻撤掉后联系电调或变电所人员,确认是否跳电。假设未跳电,则马上通知变电所或自动化中心人员,将该趟电源断电闭锁,并挂好停电牌,马上对本趟电源开关进行处理,确保漏电可靠后方可送电,所有操作过程按《电工操作规程》严格执行。
2〕、末端为负荷开关的状况〔电源侧与负荷侧同一个接线腔,必需要停止前一级断电开关,然后在负荷开关出火侧接试验电阻〕
〔1〕将前一级的断电开关手把打到零位并断电、闭锁,挂好停电牌。将负荷开关端盖打开,在验、放电无误后在负荷侧搭接电阻。电阻一端搭接电源接线柱,一端接地线端,盖上外盖后。将前一级断电开关合闸,然后使用带绝缘手柄的工具按下接有试验电阻开关启动按钮进行送电试跳。启动后马上又按下停止按钮,并将开关隔离断开,防止拒跳时开关外壳继续带电。
⑵、试跳完后,则将前一级断电开关手把打到零位,然后撤掉负荷开关试验电阻。然后 联系电调或变电所送电人员,确认开关是否跳电。假设确认未跳电,则马上通知变电所送电人员,将该趟电源断电、闭锁,并挂好停电牌,马上对该趟电源开关进行处理,确保漏电可靠后方可送电,所有操作过程按《电工操作规程》严格执行。
3〕、末端为接线盒的状况
⑴、试跳人员到达试跳地点后,将必需试跳的接线盒电源开关断电、手把打到零位、挂牌,试跳人员在确认已断电的状况下。将接线盒端盖打开,验、放电无误后在接线盒接线柱搭接电阻。电阻一端搭接电源接线柱,一端接地线端,然后盖上外盖。然后使用带绝缘手柄的工具按下接线盒电源开关启动按钮进行送电试跳。启动后马上又按下停止按钮,并将开关隔离断开,防止拒跳时开关外壳继续带电。
⑵、试跳完后,则将断电开关手把打到零位并挂牌闭锁。然后将接线盒端盖打开,通过验放电确认无误后方可撤掉负荷开关试验电阻。 联系电调或变电所送电人员,确认开关是否跳电。假设确认未跳电,则马上通知变电所送电人员,将该趟电源断电、闭锁,并挂好停电牌,马上对该趟电源开关进行处理,确保漏电可靠后方可送电,所有操作过程按《电工操作规程》严格执行。
4〕、末端为局扇切换开关的状况
〔1〕、试跳人员到达试跳地点后,将必需试跳的局扇开关前一级开关断电、手把打到零位、挂牌,试跳人员在确认已断电的状况下。将切换开关端盖打开,验、放电无误后在切换开关电源方接线柱搭接电阻。电阻一端搭接电源接线柱,一端接地线端,然后盖上端盖。然后使用带绝缘手柄的工具按下局扇切换开关前一级电源开关启动按钮进行送电试跳。启动后马上又按下停止按钮,并将前一级开关隔离断开,防止拒跳时开关外壳继续带电。
⑵、试跳完后,则将局扇切换开关前一级断电开关手把打到零位并挂牌闭锁。然后将切换开关端盖打开,通过验放电确认无误后方可撤掉负荷开关试验电阻。 联系电调或变电所送电人员,确认开关是否跳电。假设确认未跳电,则马上通知变电所送电人员,将该趟电源断电、闭锁,并挂好停电牌,马上对该趟电源开关进行处理,确保漏电可靠后方可送电,所有操作过程按《电工操作规程》严格执行。
三、安全确保措施
1、所有工作人员必必需认真学习本措施并签字,所有施工人员必必需持证上岗。
2、试跳人员在试跳前,必必需请示调度室,并与送电人员保持好联系,送电人员必必需提前到达跳闸地点〔跳闸开关处〕,确保在跳电后,送电人员能及时送电。
3、机电二队在进行远方试跳试验前,由电工携带便携式瓦检仪对现场瓦斯浓度进行测试,必必需确保20米范围内风流中瓦斯浓度不超过0.5%、20米范围内巷道顶部无瓦斯积存。
4、电工做跳闸试验时,必必需 请示地面电力自动化电调或井下变电所电调确认前一趟试跳的电源全部送电完毕后,方可进行下一趟电源的试跳工作。
5、 安瓦员必必需提前到达局扇运行地点,对局扇备用电源、切换试验状况进行检查,并将检查状况向调度室汇报,调度室依据汇报状况决定是否同意做漏电跳闸试验,试验期间必必需由安瓦员在现场值守,防止在试验过程中出现故障或其他意外状况而造成局扇停止运行。假设出现停运状况,及时将现场状况向调度室、机电二队汇报,并及时采纳相应措施恢复通风。
6、当存在移动抽放泵的地方,在跳闸试验结束后,现场值守安瓦员及时将移动泵开启。
7、各试跳影响区域内采掘队及安瓦员在试跳前,一旦发现断电现象,马上 通知调度室及机电二队,操作人员必必需在恢复送电后且在试验时间段内方可进行远方跳闸试验。
8、所有远方跳闸实验,必必需在每趟电源的最远端进行试跳,严禁在电源的中端进行远方试跳。
9、运输队各装矸点及受影响的提升绞车在跳闸试验期间〔试验时影响到绞车或装矸点的时间段内,见附表〕,一律停止运行,防止因突然断电而造成事故。
10、漏电试验全部完成后,安瓦员马上将局扇切换到局源上运行。
11、由通风队协助审核附表内的局扇安装地点,发现有错误的地方及时与机电二队联系改正。并按实际局扇安装状况进行安排值守。
12、试验时先进行采源试验,待采源恢复正常供电后方可进行局源试验。
13、关于试验中出现开关拒跳现象,现场处理好后马上重新审批措施再次进行试跳。
14、电调在调度室值班。
15、由通风队提前拟定预防瓦斯超限预案。
16、由机运科分管副科长提前组织专题会议。
三、组织措施
1、机电二队准备远方跳闸的各类工具〔至少准备完好的11K电阻及22K电阻各两个,电工工具、便携式瓦斯检测仪〕,机电二队安排足够人员进行远方跳闸实验;确保跳闸实验在两天内全部做完。
2、机电二队提前将试验地点、时间及影响区域告知调度室及通风队,调度室及时通知相关影响单位。提前一天由机运科组织各队学习远方跳闸措施。
3、通风队依据机电二队试跳的影响范围,有针对性的安排安瓦员对井下有跳电影响的局扇进行值班,原则上有跳电影响的局扇处必必需有安瓦员值班。
4、所有值班安瓦员必必需在试跳当班提前到达指定位置。
5、机电二队试跳当班电工试跳前 请示调度室,必必需得到调度室同意方可进行跳闸试验。
本措施由调度室、机运科、安监科、通风科、通风队队长、运输队队长、机电二队队长、采掘队队长落实执行。
