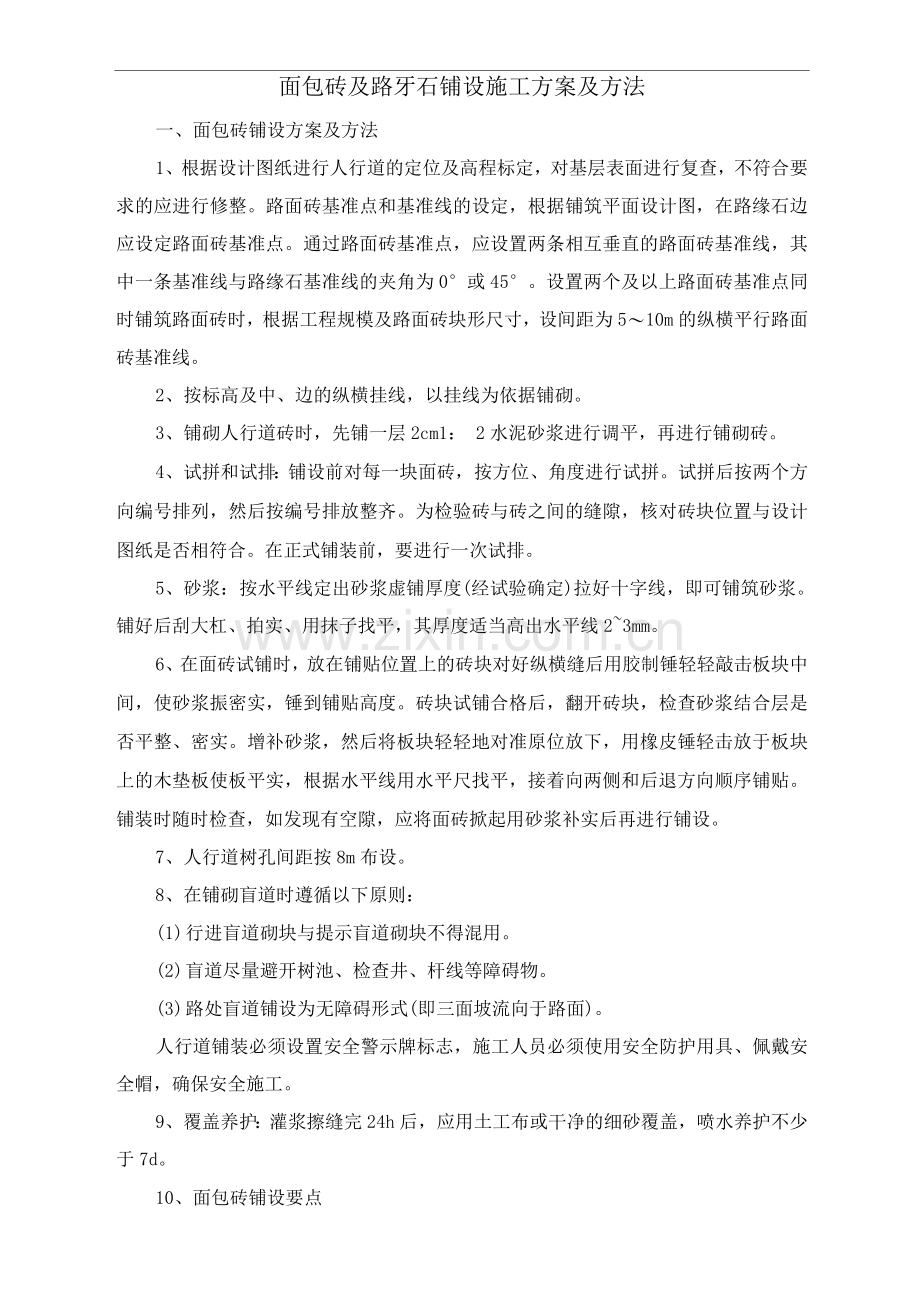

面包砖及路牙石铺设施工方案及方法
一、面包砖铺设方案及方法
1、根据设计图纸进行人行道的定位及高程标定,对基层表面进行复查,不符合要求的应进行修整。路面砖基准点和基准线的设定,根据铺筑平面设计图,在路缘石边应设定路面砖基准点。通过路面砖基准点,应设置两条相互垂直的路面砖基准线,其中一条基准线与路缘石基准线的夹角为0°或45°。设置两个及以上路面砖基准点同时铺筑路面砖时,根据工程规模及路面砖块形尺寸,设间距为5〜10m的纵横平行路面砖基准线。
2、按标高及中、边的纵横挂线,以挂线为依据铺砌。
3、铺砌人行道砖时,先铺一层2cm1: 2水泥砂浆进行调平,再进行铺砌砖。
4、试拼和试排:铺设前对每一块面砖,按方位、角度进行试拼。试拼后按两个方向编号排列,然后按编号排放整齐。为检验砖与砖之间的缝隙,核对砖块位置与设计图纸是否相符合。在正式铺装前,要进行一次试排。
5、砂浆:按水平线定出砂浆虚铺厚度(经试验确定)拉好十字线,即可铺筑砂浆。铺好后刮大杠、拍实、用抹子找平,其厚度适当高出水平线2~3mm。
6、在面砖试铺时,放在铺贴位置上的砖块对好纵横缝后用胶制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度。砖块试铺合格后,翻开砖块,检查砂浆结合层是否平整、密实。增补砂浆,然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和后退方向顺序铺贴。铺装时随时检查,如发现有空隙,应将面砖掀起用砂浆补实后再进行铺设。
7、人行道树孔间距按8m布设。
8、在铺砌盲道时遵循以下原则:
(1) 行进盲道砌块与提示盲道砌块不得混用。
(2) 盲道尽量避开树池、检查井、杆线等障碍物。
(3) 路处盲道铺设为无障碍形式(即三面坡流向于路面)。
人行道铺装必须设置安全警示牌标志,施工人员必须使用安全防护用具、佩戴安全帽,确保安全施工。
9、覆盖养护:灌浆擦缝完24h后,应用土工布或干净的细砂覆盖,喷水养护不少于7d。
10、面包砖铺设要点

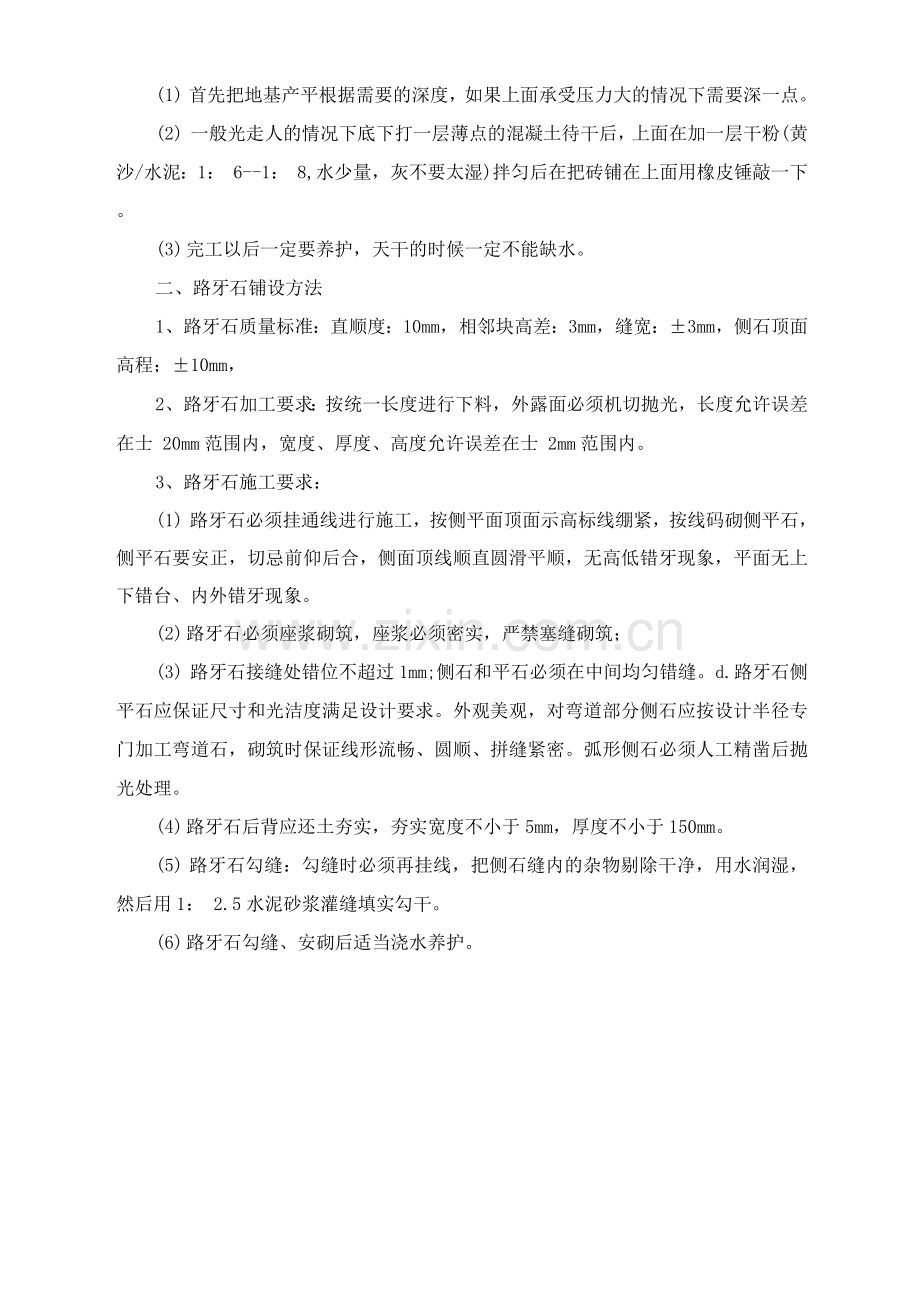

(1) 首先把地基产平根据需要的深度,如果上面承受压力大的情况下需要深一点。
(2) 一般光走人的情况下底下打一层薄点的混凝土待干后,上面在加一层干粉(黄沙/水泥:1: 6--1: 8,水少量,灰不要太湿)拌匀后在把砖铺在上面用橡皮锤敲一下。
(3) 完工以后一定要养护,天干的时候一定不能缺水。
二、路牙石铺设方法
1、路牙石质量标准:直顺度:10mm,相邻块高差:3mm,缝宽:±3mm,侧石顶面高程;±10mm,
2、路牙石加工要求:按统一长度进行下料,外露面必须机切抛光,长度允许误差在士 20mm范围内,宽度、厚度、高度允许误差在士 2mm范围内。
3、路牙石施工要求:
(1) 路牙石必须挂通线进行施工,按侧平面顶面示高标线绷紧,按线码砌侧平石,侧平石要安正,切忌前仰后合,侧面顶线顺直圆滑平顺,无高低错牙现象,平面无上下错台、内外错牙现象。
(2) 路牙石必须座浆砌筑,座浆必须密实,严禁塞缝砌筑;
(3) 路牙石接缝处错位不超过1mm;侧石和平石必须在中间均匀错缝。d.路牙石侧平石应保证尺寸和光洁度满足设计要求。外观美观,对弯道部分侧石应按设计半径专门加工弯道石,砌筑时保证线形流畅、圆顺、拼缝紧密。弧形侧石必须人工精凿后抛光处理。
(4) 路牙石后背应还土夯实,夯实宽度不小于5mm,厚度不小于150mm。
(5) 路牙石勾缝:勾缝时必须再挂线,把侧石缝内的杂物剔除干净,用水润湿,然后用1: 2.5水泥砂浆灌缝填实勾干。
(6) 路牙石勾缝、安砌后适当浇水养护。
