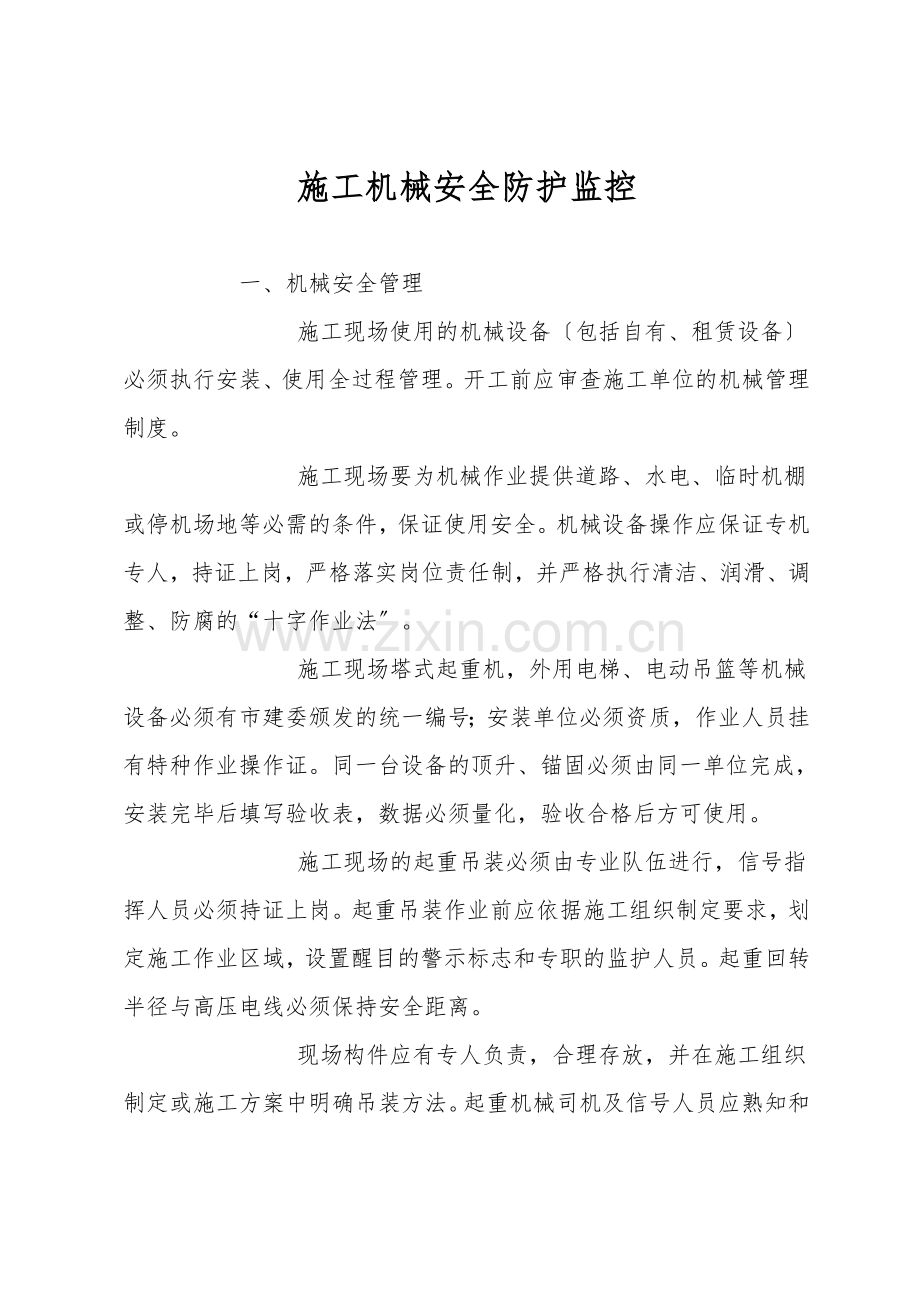

施工机械安全防护监控 一、机械安全管理         施工现场使用的机械设备〔包括自有、租赁设备〕必须执行安装、使用全过程管理。开工前应审查施工单位的机械管理制度。         施工现场要为机械作业提供道路、水电、临时机棚或停机场地等必需的条件,保证使用安全。机械设备操作应保证专机专人,持证上岗,严格落实岗位责任制,并严格执行清洁、润滑、调整、防腐的“十字作业法〞。         施工现场塔式起重机,外用电梯、电动吊篮等机械设备必须有市建委颁发的统一编号;安装单位必须资质,作业人员挂有特种作业操作证。同一台设备的顶升、锚固必须由同一单位完成,安装完毕后填写验收表,数据必须量化,验收合格后方可使用。         施工现场的起重吊装必须由专业队伍进行,信号指挥人员必须持证上岗。起重吊装作业前应依据施工组织制定要求,划定施工作业区域,设置醒目的警示标志和专职的监护人员。起重回转半径与高压电线必须保持安全距离。         现场构件应有专人负责,合理存放,并在施工组织制定或施工方案中明确吊装方法。起重机械司机及信号人员应熟知和遵守设备性能及施工组织制定中吊装方法的全部内容。多机抬吊时单机负载不得超过该机额定起重量的80%。         凡进入施工现场的施工机械都必须对其安全装置进行检查,安全装置不全的不得使用。对机械操作人员的资格进行审查,机械操作人员必须是经过操作培训的持证人员。         各种机械设备要有安装验收手续,并在显然部位悬挂安全操作规程及设备负责人的标牌。         所有设备安装完毕,须经项目机械主管人员组织验收,验收合格方可使用。施工机械安装、使用、检测、自检要有记录。认真执行机械设备的交接班度,并做好交接班记录。         施工机械在使用过程中要定期检测。在项目经理领导下,机械管理人员对现场所使用的设备定期组织检查,机械管理人员常常性地进行巡查,发现机械存在不安全隐患或违章操作行为,马上改正。         施工现场机械严禁超载和带病运行,运行中禁止维护保养;操作人员离机或作业中停电时,必须切断电源。         二、机械安全控制:         〔1〕塔吊         本工程有四台塔吊,为多台塔吊同现场使用,要编制预防互相撞击的专门方案,并报监理审核。         塔吊基础项目经理部应依据出租方提供的数据进行施工,经验收合格后方可进行安装。安装单位必须资质,作业人员挂有特种作业操作证。         应设一组防雷接地,接地电阻不得大于4Ω,禁止用螺纹钢筋做接地。塔吊供电系统无法执行三相五线制时,其专用电源初端应增设重复接地装置,接地电阻不大于4Ω。         塔吊卷扬、变幅、限重装置以及吊钩保险都应测试检验,达到灵敏有效。         塔式起重机吊装作业时,必须严格遵守施工组织制定和安全技术交底中的要求,吊物严禁超出施工现场的范围。         如建筑物处于塔吊在运转半径内,必须设置限位地锚。如场外人行通道处于塔吊运转范围内时,必须在通道之上设置安全防护棚。临街或居民区的塔吊应有限制吊物超越现场区的规定和措施。         塔吊运转半径内,有影响安全的架空高压输电线时,必须采用专门措施予以遮护并警示。         不得强令塔吊在六级以上大风、雷雨、大雾天气作业或超过限重冒险作业。         9〕钢丝绳应依据用途保证安全系数。凡表面磨损、腐蚀、断丝超过标准的,大死弯、断鼓、油芯外露的不得使用。吊索具必须使用合格产品。         10〕吊钩除正确使用外,应有防止脱钩的保险装置。         11〕卡环在使用时,应保证销轴和环底受力。吊运大模板、大灰斗、混凝土斗和预制构件等大件时,必须使用卡环。         12〕指挥塔吊的信号工和起重工必须经过培训,并持证上岗。         13〕起重操作人员不得随意钻入或停留在吊物下方进行操作,一般要求采纳长度在1m以上的钢筋钩,协助穿钢丝绳、拽起吊重物等;当辅助工具无法达到目的时,要事先检查其安全性,并采用可靠的安全防护措施后,方可进行操作。         14〕超高使用塔吊必须安装附墙装置,非标准附着装置要有制定和技术部门的审批。必须保证附着建筑物结构部位的强度,降塔时应由高向低按顶降高度依次拆掉附墙设施。         15〕不管塔吊产权或租赁方式如何,都不得将塔吊拆装、维护、拆掉工作委托给没有取得省市级安全认可证书的作业队承当。         〔2〕搅拌机械         搅拌机搭设防砸、防雨操作棚,操作工有安全操作条件。搅拌机使用前将其固定牢固、平稳、严禁用轮胎代替支撑。         启动装置、离合器、制动器、保险链,防护罩要齐全完好,使用安全可靠。         进入滚筒清凿,必须切断电源,外面设专人监护。         搅拌机停止使用料斗升起时,必须挂好上料斗的保险链。修理、保养、清理时必须切断电源,设专人监护。监护人不得擅自离开岗位。停止作业时必须闸、箱上锁。         移动时,必须先切断电源。         〔3〕蛙式打夯机         蛙夯电源线必须选用橡套软电缆,长度不得超过50m。电源开关至电机段的缆线应沿扶把穿软管敷设固定。操作开关必须选用单项开关。         蛙式打夯机设两个人操作,操作人员配戴绝缘手套和穿绝缘胶鞋。操作手柄采纳绝缘措施。夯机用后及时切断电源。严禁在夯机运转时清除积土。         蛙夯大皮带轮及固定套不得轴向窜动。偏心块必须连接牢固。       松土打夯时不得强行牵拉。         夯机用后应切断电源遮盖防雨布,并将机座垫高停放。         〔4〕电焊机         电焊机摆放要平稳,不得靠近坑边或被土埋。         电焊机一次侧首端必须使用漏电保护开关控制,一次电源线不得超过5m,焊机机壳做可靠接零保护。         电焊机一、二次侧接线必须使用铜材质鼻夹压紧,接线点有防护罩。焊机二次侧必须安装同长度焊把线和回路零线,长度不宜超过30m。         严禁利用建筑物钢筋、管道或脚手架等做焊机二次回路零线。         焊钳必须完好绝缘。焊机二次侧应装防触电装置。         〔5〕气焊用氧气瓶、乙炔瓶         气瓶储存需有专用储存室。         氧气瓶和乙炔瓶工作间距不小于5米,气焊操作人员应保证瓶距之间及与火源之间距离10m以上。氧气瓶不得暴晒、倒置、平稳、禁止沾油。         吊运气瓶到高处作业面应专门制作笼具。         现场使用压缩气瓶严禁曝晒或油渍污染。         应配备乙焊瓶防止回火装置,防震胶圈应完整无缺。         受冻带子严禁用火烤。         〔6〕砂轮切割机         砂轮切割机开关应装设点动开关装置。砂轮机应使用单向开关。禁止装设倒顺开关。         砂轮装置不小于180度的防护罩和固定的工件托架,传动皮带、传动轴头罩盖应齐全,安装牢固;严禁使用不圆,有裂痕和磨损剩余部分不够25mm的砂轮。         切料点应灵活完好。砂轮切割机切屑前方应设遮护,防止切屑灼烫伤人或引起火灾。         砂轮片严禁侧向磨削。轮片外径边缘残损或剩余直径小于250㎜应改换。砂轮切割机严禁做打磨用。                          〔7〕卷扬机         固定卷扬机机身必须设牢固地锚。传动部分必须安装防护罩,导向轮不得使用开口拉板式滑轮。         井字架必须使用配套的天轮和地轮,禁止使用开口滑轮、天轮加油处应设爬梯、平台,并铺板、绑牢,加护身栏,进出料门必须采纳升降式防护门。井字架的高度应高于使用面6m,在距顶部4m处的滑动轨上必须安装超高限位装置,并保证在使用中灵敏有效。         安装后的卷扬机筒与导向轮应垂直对正,两者之间距离不得小于卷筒长度20倍,此段平行的钢丝绳应予以遮掩,钢丝绳不得与遮掩物或其他物发生接触摩擦。         制动闸与制止衬垫间隙应保持均匀,闸瓦开度不大于1㎜,闸带开度不大于1.5㎜。         卷扬机的电器设备必须有可靠的接地或接零,工作完毕后应将控制器放到零位,切断电源,并锁好电闸箱。         卷扬机搭设防砸、防雨的专用操作棚。         如采纳卷扬机调直钢时,必须采用防止钢筋折断,钢筋及牵引索具反弹对人伤害的技术措施。         操作人员离开卷扬机或作业停电时,应切断电源,将吊笼降至地面。         禁止使用倒顺开关作为卷扬机的控制开关。         〔8〕外用电梯         外用电梯的基础做法、安装和使用必须符合规定。安装与拆掉必须由具有相应资质的企业进行,认真执行安全技术交底及安装工艺要求。如遇特别状况〔附墙距离需做调整等〕应由机务、技术部门制定方案,经总工程师审批后实施。         外用电梯的制动装置、上下极限限位、门联锁装置必须齐全灵敏有效,限速器应能符合规范要求,并在安装完成后进行吊笼的防坠落试验。         外用电梯司机必须挂证上岗,熟悉设备的结构、原理、操作规程等。班前必须保持例行保养。设备接通电源后,同机不得离开操作岗位,监督运载物料时做到均衡分布,防止倾翻和外漏坠落。         外用电梯厢内、外均应安装紧急停止开关。         外用电梯轿厢与楼层间应安装双向通讯联系。         外用电梯轿厢所经过的楼层,应设置有机械或电气联锁装置的防护门或栅栏。         每日工作前必须对外用电梯的行程开关、限位开关、紧急停止开关、驱动机构和制动器等进行空载检查,正常后方可使用,检查时必须有防坠落的措施。         六级以上大风应停止作业。         〔9〕其他机械         机动翻斗车司机必须持证上岗,在施工现场内行驶时速不得超过5km,并不准带人,严禁非司机驾驶。方向转动、刹车必须灵敏可靠。不得运载超宽、超长、超高物料。         空气压缩机输气管应避免急弯,出气口不得有人工作。压力表、安全阀和调节器等应有专人定期校验,保持灵敏有效。储气罐严禁日光曝晒或高温烘烤。         使用插入式振捣器时,电动机电源上应安装漏电保护装置,熔断器选配应符合要求,接地应安全可靠。操作人员作业时,应穿戴好绝缘靴和绝缘手套。电缆线不得有裸露之处,应放在干燥、明亮处,不同意用电缆线吊挂振捣器等物。振捣作业时,软管弯曲半径不得小于50cm,软管不得有断裂现象。严禁用振捣棒撬拔钢筋和模板或将振捣棒当锤使用,砸硬物,并防止振捣棒头夹在钢筋内而受到损坏。         轮胎吊、履带吊在现场作业时必须由有《操作证》的信号工指挥,必须由有《操作证》的司机操作。         机械加工设备的传动部位的安全防护罩、盖、板必须齐全有效。卡具必须安装牢固。操作人员的劳作防护用品按规定配备齐全,合理使用。不得超规定使用。         砼泵送设备的各部螺栓应紧固,管道接头紧固密封,防护装置要齐全可靠。各部位操纵开关,调整手柄、手轮、控制杆、旋塞等均应在正确位置。液压系统应正常无泄露。清洗管道时,无关人员必须离开管道。         模板〔其他木工〕、钢筋、混凝土施工机械详见相关章节的内容。         进入施工现场的车辆必须有专人指挥。         严格执行“十不吊〞的原则。
