珠江新城A4-1、A4-2商业、办公楼工程钢管柱砼浇筑专项施工方案
目录
一、工程概况
二、技术标准
三、施工部署
四、施工准备
五、主要资源需用计划
六、主要施工方法
七、质量保证措施
八、安全保证措施

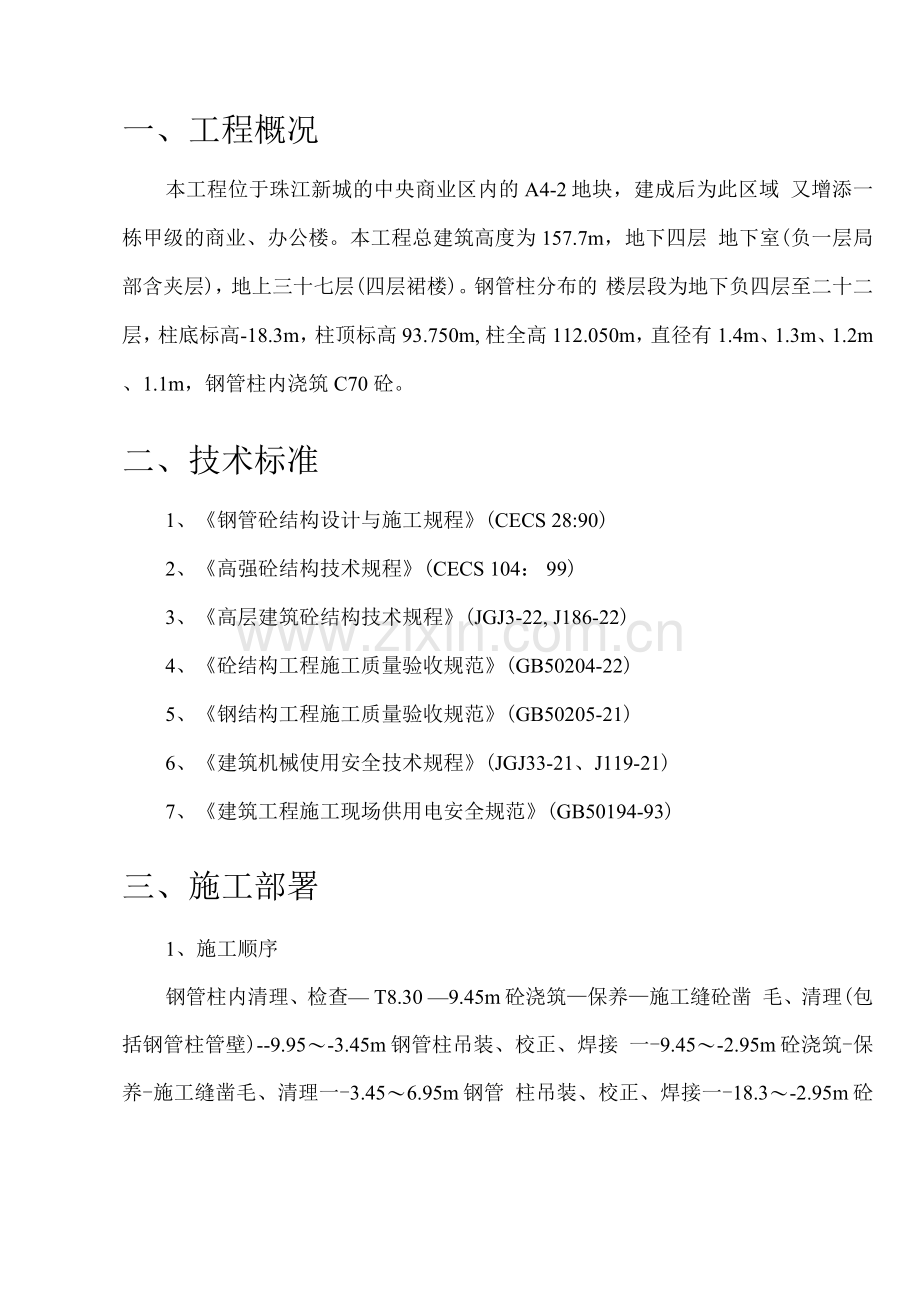

一、工程概况
本工程位于珠江新城的中央商业区内的A4-2地块,建成后为此区域 又增添一栋甲级的商业、办公楼。本工程总建筑高度为157.7m,地下四层 地下室(负一层局部含夹层),地上三十七层(四层裙楼)。钢管柱分布的 楼层段为地下负四层至二十二层,柱底标高-18.3m,柱顶标高93.750m, 柱全高112.050m,直径有1.4m、1.3m、1.2m、1.1m,钢管柱内浇筑C70 砼。
二、技术标准
1、《钢管砼结构设计与施工规程》(CECS 28:90)
2、《高强砼结构技术规程》(CECS 104: 99)
3、《高层建筑砼结构技术规程》(JGJ3-22, J186-22)
4、《砼结构工程施工质量验收规范》(GB50204-22)
5、《钢结构工程施工质量验收规范》(GB50205-21)
6、《建筑机械使用安全技术规程》(JGJ33-21、J119-21)
7、《建筑工程施工现场供用电安全规范》(GB50194-93)
三、施工部署
1、施工顺序
钢管柱内清理、检查— T8.30 —9.45m砼浇筑—保养—施工缝砼凿 毛、清理(包括钢管柱管壁)--9.95〜-3.45m钢管柱吊装、校正、焊接 一-9.45〜-2.95m砼浇筑-保养-施工缝凿毛、清理一-3.45〜6.95m钢管 柱吊装、校正、焊接一-18.3〜-2.95m砼检测一-2.95〜6.45m砼浇筑......
2、砼选用
⑴选用商品砼,由广东基础新世纪砼有限公司负责砼配合比设计和供 货。
⑵砼配合比设计与原材料设计要求
砼配合比应根据砼设计等级计算,并通过试验后确定,除满足强度指 标外,尚应注意砼坍落度的选择。
粗骨料粒径可采用1~4cm,水灰比不大于0.4,坍落度宜为2~4cm;为 满足上述坍落度的要求,应掺适量减水剂。为减少收缩量,也可掺入适量 的砼微膨胀剂。
3、砼运输
场外运输:采用砼搅拌运输车
垂直运输:采用泵送至柱顶料斗,柱内采用串桶下料。为防止泵送设 备的不正常工作,同时采用塔吊吊料的辅助浇筑方式,保证砼的连续浇筑 得以实现。
4、振捣方法及机械使用
经协商一致,为确保砼的浇筑质量,采用立式手工浇捣法,选用插入 式振动器进行振捣密实。
5、施工组织
⑴项目部质量安全组织机构
⑵施工班组
钢管柱砼浇筑由秦平砼工班组负责作业,选派4名体强、技术熟练的
