地面变电所停电检修的安全技术措施
一、工程概况
依据《2021年度雨季“三防〞工作实施方案》要求,在雨季来临之前必必需对矿井地面变电所配电装置进行检修,已确保矿井供电系统的可靠性及设备的正常运行,消除供电隐患,为确保检修期间的工作安全,缩短停电影响时间,特制定本措施。
二、劳作组织:
为利于协调、指挥和确保此次检修的安全顺利进行,特成立施工领导小组:
组 长: 王绥增
副组长、技术负责人: 徐可群
安 全 负 责 人: 王 超
施 工 负 责 人: 刘明泉
参 加 施 工 人员: 机电科电修人员
三、施工时间:
2021年5月7日
四、施工地点:
地面变电所
五、施工前准备工作
1、检修前一天依据检修计划请示上级部门组织各生产单位及有关部室召开专题会议,布置检修内容及停电范围,要求受影响单位派专职电工配合停送电操作。

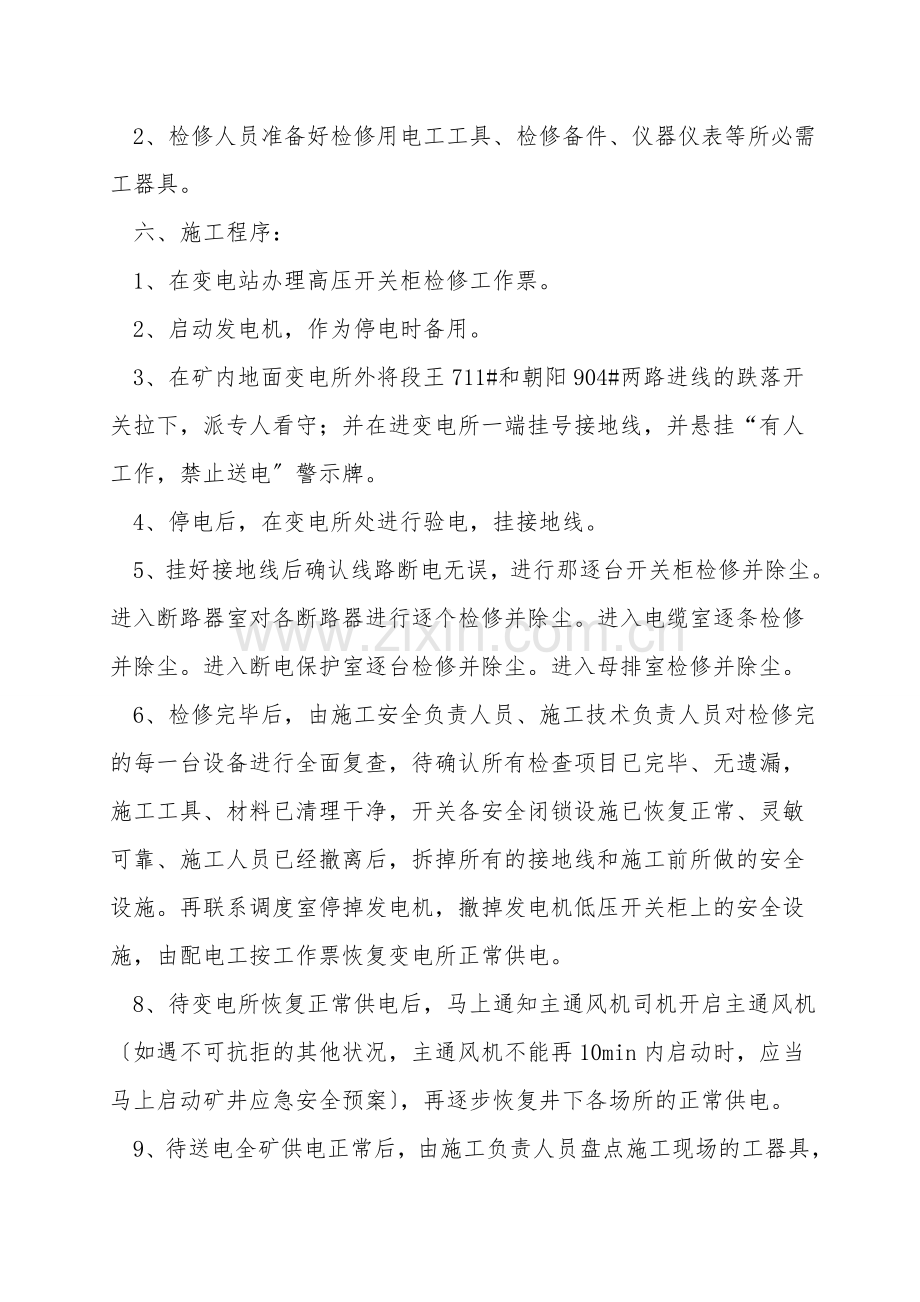

2、检修人员准备好检修用电工工具、检修备件、仪器仪表等所必需工器具。
六、施工程序:
1、在变电站办理高压开关柜检修工作票。
2、启动发电机,作为停电时备用。
3、在矿内地面变电所外将段王711#和朝阳904#两路进线的跌落开关拉下,派专人看守;并在进变电所一端挂号接地线,并悬挂“有人工作,禁止送电〞警示牌。
4、停电后,在变电所处进行验电,挂接地线。
5、挂好接地线后确认线路断电无误,进行那逐台开关柜检修并除尘。进入断路器室对各断路器进行逐个检修并除尘。进入电缆室逐条检修并除尘。进入断电保护室逐台检修并除尘。进入母排室检修并除尘。
6、检修完毕后,由施工安全负责人员、施工技术负责人员对检修完的每一台设备进行全面复查,待确认所有检查项目已完毕、无遗漏,施工工具、材料已清理干净,开关各安全闭锁设施已恢复正常、灵敏可靠、施工人员已经撤离后,拆掉所有的接地线和施工前所做的安全设施。再联系调度室停掉发电机,撤掉发电机低压开关柜上的安全设施,由配电工按工作票恢复变电所正常供电。
8、待变电所恢复正常供电后,马上通知主通风机司机开启主通风机〔如遇不可抗拒的其他状况,主通风机不能再10min内启动时,应当马上启动矿井应急安全预案〕,再逐步恢复井下各场所的正常供电。
9、待送电全矿供电正常后,由施工负责人员盘点施工现场的工器具,组织施工人员携带施工工器具撤离施工现场,施工完毕。
七、安全确保措施
1、施工开始前,组织所有参加施工检修的人员学习并掌握安全技术措施,并按此严格执行,并签字认可后方可进行施工。
2、施工前要将施工所必需要的工、器具、检修工具、适当的配件准备齐全,以免影响施工进度。
