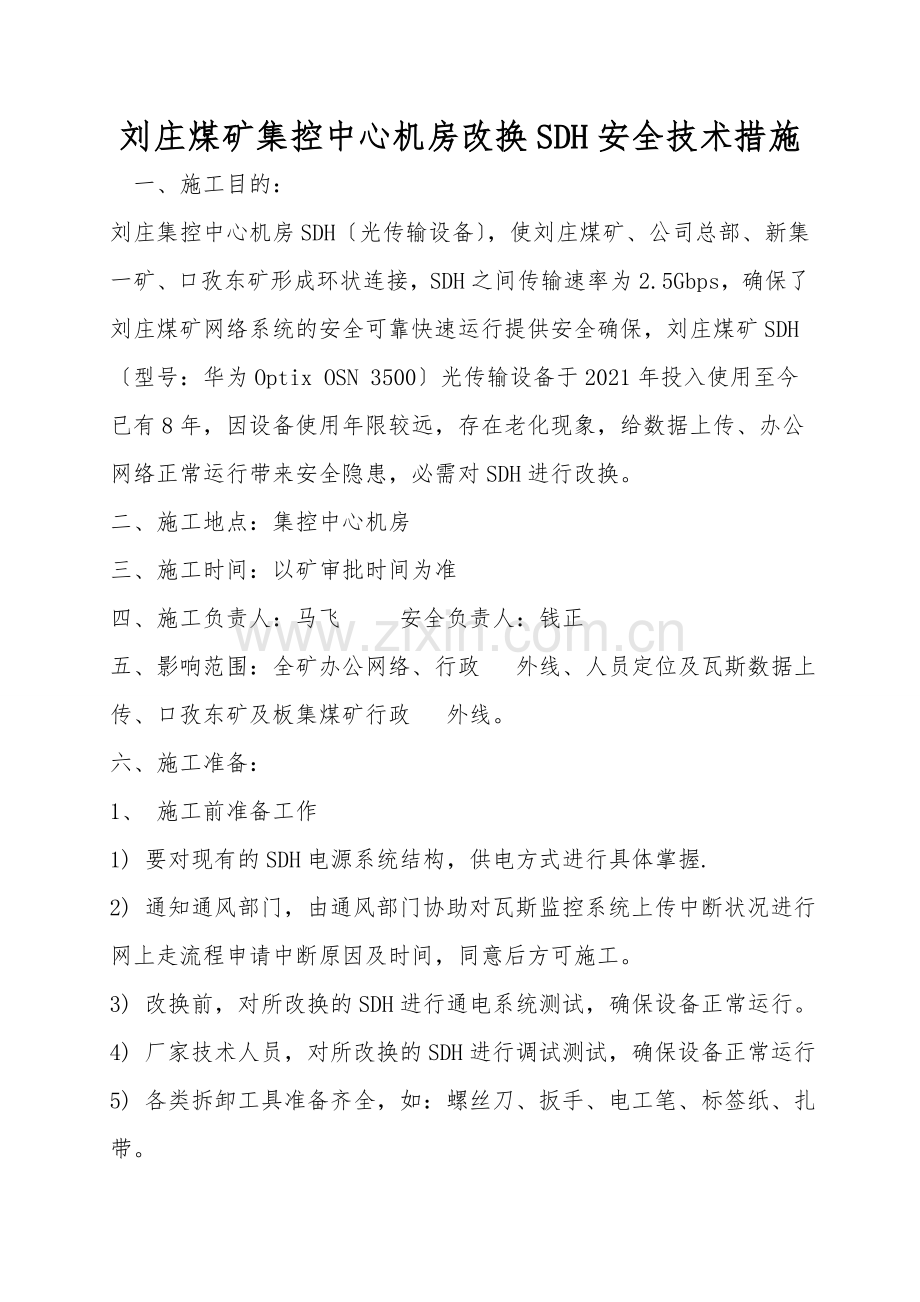

刘庄煤矿集控中心机房改换SDH安全技术措施
一、施工目的:
刘庄集控中心机房SDH〔光传输设备〕,使刘庄煤矿、公司总部、新集一矿、口孜东矿形成环状连接,SDH之间传输速率为2.5Gbps,确保了刘庄煤矿网络系统的安全可靠快速运行提供安全确保,刘庄煤矿SDH〔型号:华为Optix OSN 3500〕光传输设备于2021年投入使用至今已有8年,因设备使用年限较远,存在老化现象,给数据上传、办公网络正常运行带来安全隐患,必需对SDH进行改换。
二、施工地点:集控中心机房
三、施工时间:以矿审批时间为准
四、施工负责人:马飞 安全负责人:钱正
五、影响范围:全矿办公网络、行政 外线、人员定位及瓦斯数据上传、口孜东矿及板集煤矿行政 外线。
六、施工准备:
1、 施工前准备工作
1) 要对现有的SDH电源系统结构,供电方式进行具体掌握.
2) 通知通风部门,由通风部门协助对瓦斯监控系统上传中断状况进行网上走流程申请中断原因及时间,同意后方可施工。
3) 改换前,对所改换的SDH进行通电系统测试,确保设备正常运行。
4) 厂家技术人员,对所改换的SDH进行调试测试,确保设备正常运行
5) 各类拆卸工具准备齐全,如:螺丝刀、扳手、电工笔、标签纸、扎带。
6) 具体标记SDH板卡上的跳线位置及跳线走向,确保改换后能快速接入新改换的SDH板卡中,并做好对跳线的保护工作。
7) 施工前通知通风区技术人员到现场
8) 施工前由矿调度员通知公司总调,智能科技公司协调口孜东矿、板集煤矿行政 外线
2、 施工步骤
1〕 先将所改换的SDH给予安装并固定。
2〕 将原SDH断电源,所用板卡抽出后插入所改换的SDH中。
3〕 接入改换的SDH电源,检查设备运行正常。
4〕 依次将所标记的跳线按原位置接入。
5〕 检查SDH设备运行后,全矿办公网络、行政 外线、人员定位及瓦斯数据上传、口孜东矿及板集煤矿行政 外线是否正常。
3、 注意事项
1〕 设备安装调试由我队技术人员和厂方技术人员操作,集中精力,严禁出现误操作;
2〕 相关领导到现场指导,方可操作;
3〕 严格按照操作规程操作,统一指挥,口令要清楚明白;
4〕 操作期间确保 畅通;
5〕 安装完毕后,检查其他系统的运行正常;
6〕 本措施必必需落实到所有参加人员。
