储运冬季施工方案完整
(完整版资料,可直接使用可编辑,推荐下载)
废钢、铁合金工程冬季施工方案
1。工程概况
冬季施工内容
1。1废钢处理场主厂房地面。
1.2铁合金库库房地面、彩板安装、辅房室内装修
2.结构部分技术措施
2。1。1以蒸气加热为主,配合草垫子、塑料布、彩条布进行覆盖,混凝土中掺早强防冻剂,所有混凝土提高一个强度等级。
蒸气气源由甲方提供,我方负责蒸气主管道及分气缸和支管道的安装,及埋入混凝土内的排管的安装。
2。1.3蒸气主管道及分支管道采用岩棉管壳保温,外采用玻璃丝布包裹。
2.1。4主管道采用两路φ80普通焊管(废钢、铁合金各一路),分气缸采用φ159无缝钢管(自制),埋入混凝土中排管采用φ20普通焊管。岩棉管壳采用50mm厚.草垫子采用1m×2m包面的草垫子,塑料布采用厚塑料布。

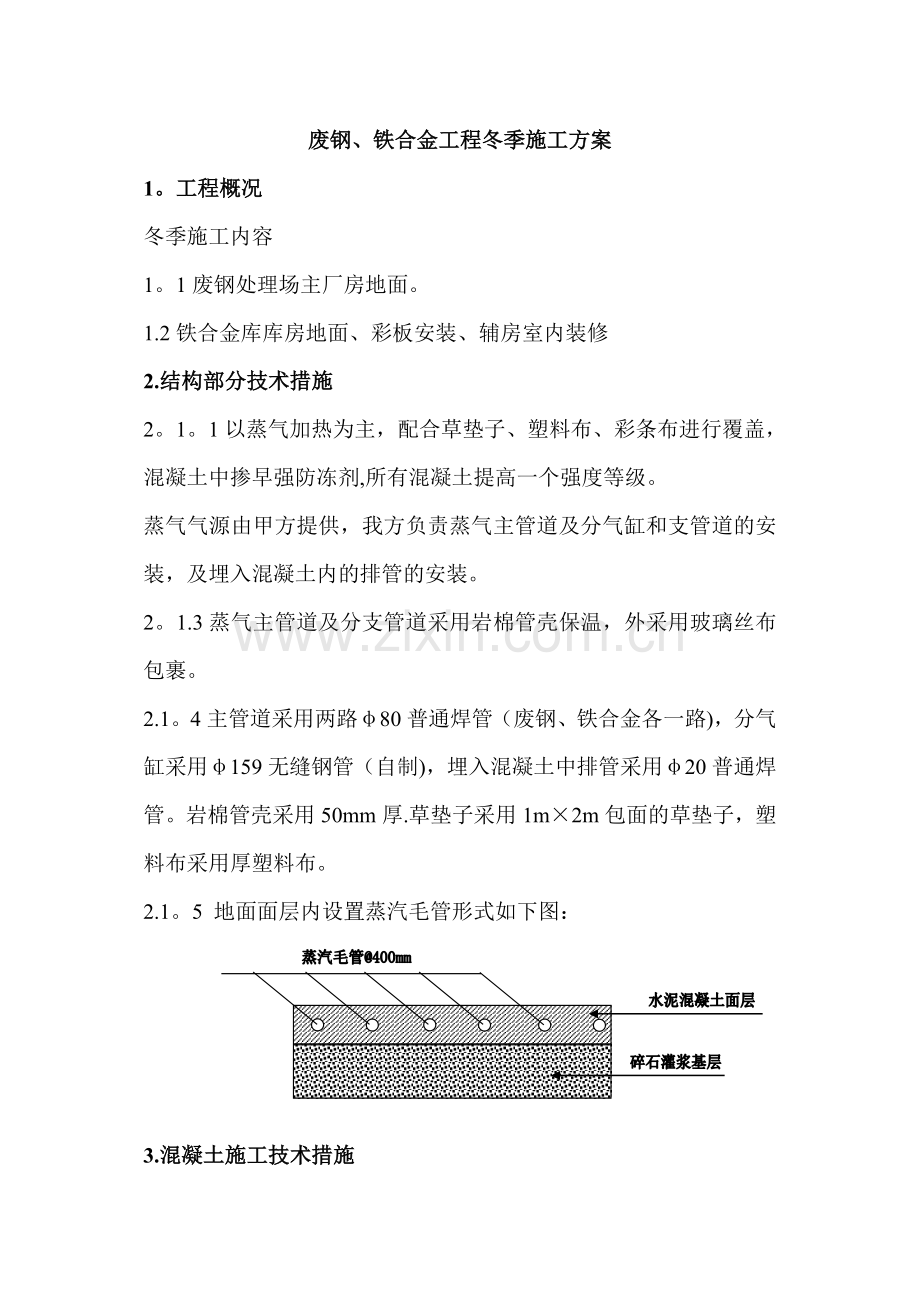

2.1。5 地面面层内设置蒸汽毛管形式如下图:
3.混凝土施工技术措施
3。1、混凝土冬季施工的定义
根据当地多年气温资料,室外日平均气温连续5d稳定低于5℃时,混凝土工程施工即进入冬期施工,吉林地区一般为11月1日。
混凝土工程的冬期施工和常温施工不同,由于自然气温已降低到0℃以下,从整个施工过程的各个环节,都要采取相应的保温防冻、防风、防失水等措施,尽量给混凝土创造正温养护环境,使混凝土能不断凝结、硬化、增长强度。
3。2、混凝土冬季施工期限
根据历史的气象资料确定,在秋冬季节,当气温连续5天稳定低于5℃的初始日至翌年的春季气温连续5天稳定高于5℃的终止日即为混凝土冬季施工的具体日期.
3.3、为保证搅拌机正常启动和运转,需分别建保温搅拌棚,保温棚尺寸:10×10×18m,搅拌棚先用钢脚手架支成骨架,保温被四周围护,外侧用彩条纤维布围护,纤维布大于高度2-3米底部压实,避免冷空气进入棚内.出入口设立5×5m大门帘一个,半吨滑轮两个,滑轮用来升降门帘.为确保棚内温度,需设置排管散热器加热。混凝土搅拌施工过程中设维修人员两名,在施工过程中加强对系统的监测和维护,保证搅拌机的正常运转。
加强气温观测,设测温人员一名专门测室外及保温棚内温度;混凝土搅拌用料砂、石、水温度;在零度以下搅拌混凝土,混凝土中加入早强防冻剂.
3.4、混凝土冬季施工的方法
原材料采用蒸汽加热法,混凝土搅拌过程采用暖棚法。
3。5、冬季施工对混凝土材料的要求
水泥:采用32.5级以上水泥。出厂时间不能超过二个月;水泥不能有结块现象.
骨料:冬季施工中,对骨料除要求没有冰块、雪团外,还要求清洁、级配良好,质地坚硬,不应含有易被冻坏的矿物。
拌合水:自来水、洁净的天然水都可以作为拌制混凝土用水.
外加剂:混凝土中掺入适量外加剂,能改善混凝土的工艺性能,提高混凝土的耐久性并保证其在低温期的早强及负温下的硬化,防止早期受冻.
3。6混凝土的搅拌
3。6。1、混凝土原材料的加热
水的加热:搅拌用水采用6mm钢板,制作2m*2m*1。5m(高)水箱,直接向贮水厢内通蒸汽,利用蒸汽提高水的温度。采用蒸汽直接加热,确保水温不高于80℃。
砂石采用直接加热法,在骨料堆内插入花管,上面覆盖保温布,直接向骨料堆堆排放蒸汽,以提高砂的温度。
3.6.2、投料程序
冬季搅拌混凝土的合理投料顺序应与材料的加热条件相适应。合理的投料顺序,既能使混凝土获得良好的和易性,并使拌合物的温度均匀,有利于强度发展,又可提高搅拌机的效率。冬期搅拌混凝土的合理投料顺序应与材料加热条件相适应。先投入骨料和加热的水,待搅拌一定时间后、水温降低到40℃左右时,再投入水泥继续搅拌到规定的时间,要绝对避免水泥假凝。
对搅拌好的混凝土,应经常检查其温度及和易性。若有较大差异,应检查材料加热温度、投料顺序或骨料含水率是否有误,以便及时调整。
3.6。3、搅拌时间
搅拌时间根据混凝土的坍落度和搅拌机的类型、容量、骨料的品种、粒径、干湿度、外加剂的种类、原材料的温度确定.搅拌时间短,拌和物不均匀,混凝土的和易性和施工 性能差,强度会降低;搅拌时间过长,不仅会影响搅拌机的生产效率还会使混凝土的和易性又重新降低或产生不利施工的分层离析现象。根据搅拌站的机械、施工条件和混凝土的坍落度,混凝土搅拌的最短时间为两分钟以上.
3。7混凝土的运输
混凝土拌和物出机后,应及时运至浇筑地点。在运输过程中要注意防止混凝土热量的散失,表面冻结,混凝土离析,水泥砂浆流失坍落度变化等现象。根据现场情况,采用一吨翻运输,混凝土出罐温度提高至25°C。
3。8原材料计量
拌制混凝土时,原材料称量用电子秤计量,每次开盘前机械工要校对一次电子秤。
水泥允许偏差:±2%;
粗、细骨料允许偏差:±3%;
水、外加剂:±2%.
3。9混凝土温度测定
气温、原材料和混凝土温度的测量工作应按如下规定执行:
3.9。1气温的测量,每4小时测量一次。
3。9。2对拌和材料和防冻剂温度的测量,每工作班不少于3次。
3。9.3对出搅拌机时混凝土拌和物的温度,至少2h测量1次.
3。10主要的施工方法
3。10。1、混凝土采用集中搅拌站搅拌混凝土搅拌设备为0。5立方米搅拌机装装载机上料,电子称计量,操作人员施工前首先响铃示警,对主要的部位进行空车运行检查。待空车运行检查无异常后,方可进行下一道工序。
3.10.2、应根据施工配合比对砂、石、水泥进行定量设定.
3.10.3、在各种材料相继投入搅拌机后,搅拌的时间不得小于120秒,拌和物搅拌均匀后打开出料门,将混凝土拌和物通过漏斗装入混凝土运输车。
3.10。4、施工过程中加强对系统的监测和维护,保证混凝土的质量。
4现场施工人员冬季取暖
4。1 由于冬季施工每天有效作业时间短,为减少不必要的往返工地时间,施工人员将进驻现场。
4。2 经研究拟决定将原有我公司驻现场办公区改为生活区,甲方将蒸汽接至生活区,气源DN50,生活区内共设置6间宿舍,每间设置自制排管两组。
5 彩板冬季施工措施
5.1 屋面彩板安装
安装前在脊瓦檩条上焊接安全立柱,立柱间拉设安全绳,立柱间距7.5m,安全绳采用12.5mm6*19钢丝绳。上瓦前将檩条上覆雪、浮冰清理干净,避免出现作业人员滑倒。底板铺设完成后作业人员在板上作业时同样做好防滑工作。
墙面檩条安装时,采用25t吊车挂吊筐作业,5级以上风天及雪天停止作业。
6费用增加
6.1 采暖棚、毛管等措施费用增加可根据现场实发依签证计量
6.2 人工、机械降效可根据定额规定记取。
7 安全技术措施
7。1 安全目标:
7。1.1、识别危害,控制危险为最小,实现人员、设备安全事故为零。
7.2危害辩识:
7.2。1、触电伤害:现场乱拉线路、设备接地不当、无漏电保护、易伤害人员及设备。
、高空坠落:现场高空作业时,防止发生高空坠落。
7.2。3、物体打击:现场高空作业易发生坠物,伤害人员及设备。
7。2.4、爆炸:氧气、乙炔瓶使用不当造成爆炸。
7。3、风险评价:
采用LEC法对辩识出的危险源进行评价
3.1、二级风险:高空坠落
3。2、三级风险:触电伤害、爆炸、物体打击。
4、风险控制:
4.1、触电伤害:
严格执行JGJ46—2005安全规范标准,进行安全防护检查,建立完整的安全管理制度;电焊机、配电箱等不带电的金属外壳均应接地,手持电动工具必须装漏电保护开关。
4。2、高空坠落:(高空作业执行JGJ80—91)
高空作业必须穿胶鞋,并将安全带挂在可靠位置;建筑物边缘必须有明显标示和挂安全网等防护措施;登高作业前,应先将覆雪、浮冰清理净,避免出现湿滑导致意外伤害.临时使用的梯子必须放置牢固,人员面向梯子攀登,攀登时不准拿重物。
4.3、物体打击:
进入施工现场必须正确佩带安全帽、安全带;不允许在现场乱逛、休息,以免发生意外伤害;存在上下层交叉作业时,上下进行水平防护.设置专人进行现场监护.
4。4、爆炸、中毒:
施工前对参加施工的人员进行安全教育和安全技术交底,并履行签字手续。氧气、乙炔瓶按要求摆放,并保证安全距离。不允许将氧气、乙炔瓶放在作业区下面,防止火花掉在瓶上发生爆炸;避免发生中毒、爆炸事故的发生,并设专人监护。
5、风险控制所需的资源:
人力资源:成立以项目经理为首的领导小组,设专职安全员进行检查,作业班长负责全班安全工作。
物力资源:劳动保护按时发放,品种齐全。
安全领导小组
组长:-—-—————————赵汝玖(项目经理)
副组长:—-—-——-—--—朴国富(专职安全员)
组员:——-————-—-——周世君(项目副经理)
张雪峰(技术负责人)
刘 波(质检员)
淄博于小庄村村民还迁房4#~8#住宅楼工程
冬期施工方案
编制人: 董 震
审核人: 朱 余
审批人: 周玉明
编制单位:江苏省苏中建设集团股份
编制时间: 2021年11月5日
一、编制依据
1.《混凝土结构工程施工及验收规范》(GB5 4—2002(2021));
2.《建筑工程冬期施工规程》(JGJ 104-97)
3. 本工程施工组织设计
4. 建筑施工手册第四版(参考资料)
二、工程概况:
1、工程简介:
工程名称: 于小庄村村民还迁房4#—8#住宅楼工程
工程地址: 淄博市张店区人民路北、天津路西
建设单位: 淄博市张店区马尚镇于小庄村村民委员会
设计单位: 淄博四新建筑设计
监理单位: 山东同力建设项目管理
勘察单位: 山东正元建设工程有限责任公司
总承包单位: 江苏省苏中建设集团股份
2、建筑概况:
本本工程位于淄博市张店区人民路北、天津路西, 4#住宅楼建筑面积为9338㎡,地上17层地下2层,剪力墙结构;5#住宅楼建筑面积为13739㎡,地上17层地下2层,剪力墙结构;6#、7#、8#住宅楼建筑面积均为12730㎡,地上24层地下2层,剪力墙结构.
三、冬期施工部署:
1、冬期施工组织机构:
项目部成立冬期施工领导小组,现场由一名组长,三名副组长及部分管理人员组成。开展冬期施工工作.负责组织、领导本工程冬期施工任务的实施,统一指挥、统一调度,责任明确。
领导小组成员组成如下:
组 长: 江兴祥
副组长: 朱 余 韩良俊
组 员: 董 震 朱汉平 张 伟 袁 晖 周 杨
李维荣 巩家房 张 哲 张 波 李翟和 季宜林
2、领导小组分工及职能
组长:负责冬期施工组织安排及及外部协调工作;
副组长:负责冬期施工组织安排的落实、操作、检查、整改等;
副组长:负责做好冬期施工生产宣传工作,组织安全生产,消防检查,消除隐患;协助安全监督工作及所有在施人员技术培训,负责贯彻落实冬期施工方案的冬期施工措施;天气预报监测工作;
组员(技术员): 负责项目全部技术、质量管理,负责编制冬期施工方案及施工中技术交底;
组员(质检员):负责冬期施工的质量监管,协助冬期施工措施的落实,进行分部分项工程的自检评定;
组员(材料员):负责组织冬期施工所需材料,保质保量按时进场;
组员(资料员):负责搜集冬期施工增加资料,做好原材复试及混凝土试压块及其实验,测量各测温孔温度并做好记录;
组员(保管员):负责组织冬期施工所需材料,保管和发放;
组员(工长):负责现场各施工部位防寒保温措施的落实、整改。
3、施工计划:
根据《建筑工程冬期施工规程》(JGJ 104-97)规定:凡室外日平均气温连续5天稳定低于5℃,则此5天的第一天为进入冬期施工的初日;天气转暖后,最后一个5天的日平均气温稳定在5℃以上,则此5天的最后一天为冬期施工的终日(做好天气预报预测工作).根据淄博地区历年气温记录,一般规定每年11月15日至次年3月15日为冬期施工阶段。由于冬期施工按温度不同又可划分为初冬、严冬、寒流三个阶段。平均气温为0℃,最低温度在-5℃左右为初冬阶段;平均气温为-5℃,最低温度低于—10℃为严冬;平均气温为—10℃,最低温度达到-15℃为寒流。按不同温度阶段采用不同施工方法,以及采用合理有效的冬期施工措施,做到初冬多干,严冬少干,寒流阶段不干,以确保降低成本,提高工程质量。
结合本工程实际施工进度,冬期施工期间主要施工项目主体结构施工。
3。1、技术准备
1、冬期施工前由冬期施工领导小组对本工程参施人员进行冬期施工前的技术、质量、安全教育,明确各人岗位职责.
2、配备冬期施工测温、试验等人员,并在进入冬期施工前,对测温人员专门组织技术培训,学习本工作范围内的有关知识,明确职责,经考试合格后方准上岗工作。
3、 提前作好冬期施工测温的准备工作及各种仪器的检查、维修.与商品砼搅拌站协商做好冬期施工阶段砼的配合比,以满足工程施工的需要。
4、提前制定冬期施工材料、机具用量计划。
5、保证施工道路通畅、有防滑措施,仓库做好防潮、防水、防冻准备工作。
6、对机械设备加强维修保养工作,机电外露设备应作好防雨、防雪、防冻的准备,各种车辆根据气温变化避免冻坏。
7、冬期施工领导小组对现场构件、材料、马道、防护栏杆等,在冬期施工前进行一次全面检查,上人马道增设防滑措施。
8、冬期施工领导小组在冬期施工前专门检查一次消防器材,施工中用于消防、施工用水的水管增加保温措施(用岩棉将水管裹严),并在不用水时将水管内的水放净,以免将水管冻坏涨裂.
9、现场混凝土输送泵管、输水管道,应用保温材料包裹,外露管道和水龙头必须用保温材料包裹,防止冻结,影响生产生活用水。
10、现场应派专人检查,未经许可,不得随意点火,电气焊应设专人看管,专人施焊;严格执行动火证制度。
2、材料准备
在冬期施工前作好材料采购计划,所有冬期施工物资按采购计划及时到位,保证冬期施工正常有序进行。
冬期施工材料计划表
序号
材料名称
规格及型号
单位
数量
备注
1
温度计
—30至100℃
只
10
2
电子测温仪
只
10
3
塑料薄膜
卷
100
4
彩条布
卷
100
5
混凝土试模
100×100×100
只
36
6
干粉性灭火器
4kg
只
80
7
防火砂
T
8
8
充电手电
支
10
9
棉大衣
件
20
10
毛 毯
条
5000
11
铁桶
只
50
12
无烟煤炭
吨
20
3、冬期施工前对现场情况检查:
冬期施工前项目部根据JGJ59—2021标准组织一次安全检查,并对以下几个环节组织重点检查:
检查围墙、宿舍、食堂、库房等临时设施基础是否位移,承重墙是否变形,楼盖、屋架是否牢固,防止临时设施变形。
检查临时用电三级配电二级保护措施是否落实,接地接零是否可靠,“一机、一闸、一漏、一箱、一锁”是否得到保证,漏电开关是否每天都进行试跳检查、记录等。及时更换破旧电缆、电线,对手持、手扶电动工具全数检查,防止漏电伤人。
检查塔吊的基础是否稳定,附墙是否按照规定标准设置,各类保险限位是否有效,传动装置是否灵活,塔吊等机械设备的垂直度是否在规定范围内.
检查楼层通道、周转平台通道和结构临边防护栏杆设置状况以及施工电梯、电梯井、管道井防护门的配备状况。
检查脚手架的高度是否满足施工作业计划要求,施工作业层的竹笆、脚手板的铺设、探头板的扣结、脚手架的连墙拉接是否牢固,安全网、密目网是否按要求张设.
检查木工棚等防火重点场所的灭火器材配备情况.
五、冬期施工主要施工方法:
混凝土工程:
根据本工程特点结合淄博地区的天气变化,本工程冬期施工基本为主体结构施工,则重点为做好冬期主体结构施工,特别是冬期混凝土施工的质量控制。冬期施工前,提前与各混凝土厂家沟通好,要求和强调冬期施工中混凝土的相关要求,提前做好早强剂、防冻剂的相关配比和实验,根据天气变化及时进行添加,且必须满足现场混凝土施工要求,保证混凝土施工质量。
(1)、冬期施工所用水泥,优先选用早强型的硅酸盐水泥或普通硅酸盐水泥,水泥标号应为425#,最小水泥用量不少于300kg/m3,水灰比不大于0.6。
(2)、严格控制砼受冻临界强度,其受冻临界强度不应低于规范要求,砼温度降至0℃前,其抗压强度不得低于抗冻临界强度。
(3)、外加剂选用复合抗冻剂(早期添加早强剂,后期添加早强、防冻复合外加剂,厂家提前根据试验提供配合比),掺量为水泥重量的3%-5%。
(4)、砼所采用的骨料必须清洁,不得掺有冰、雪等冻结物及易冻裂的矿物质,拌合水中不得含有导致水泥正常凝结硬化及引起钢筋和砼腐蚀的离子,应用自来水或洁净天然水。
(5)、保温材料必须保持干燥,加强堆放管理,有防火措施,注意不与冰雪混杂在一起堆放。严禁在砼养护中使用过于潮湿的及夹杂冰雪的保温材料。
(6)、 本工程冬期施工的混凝土均为主体结构,则结构施工时,则如何保证混凝土施工质量非常关键。
(7)、砼的养护和保温:
随着楼层的升高,上部除了气温较低,同时还有部分西北风,对混凝土凝固影响比较大,则要求做好防寒防风保护措施,具体保温及养护措施如下:
1、混凝土浇筑前,经过各方验收合格后,具备浇筑条件前;将建筑物四周所有的门窗洞口采用毛毯(彩条布)进行封堵,一是防止外界的风进行楼层,同时防止室内加温的热量散失太快.
2、当外侧全部封闭后,在室内进行生火取暖,生活采用消防的铁桶,侧边开孔通风,采用现场使用的零星木材头进行生活,然后添加无烟煤进行加温。同时在施工前,对工人进行详细的安全技术交底,确保操作人员施工安全,做好防火、防滑、防中毒等安全措施。
3、底部封堵、生火等保温措施都具备完善后,再进行混凝土浇筑施工,同时做好混凝土浇筑时的保温工作,一是混凝土浇筑前进行混凝土测温,确保入模温度不低于规范要求。二时浇筑后及时采用塑料薄膜进行覆盖,薄膜上采用毛毯进行覆盖。
4、为了保证冬期施工混凝土质量,除了采取各种生火保温措施,就是严格控制上人时间,一定要在混凝土达到强度后,才允许上人操作,特别是施工放线,对放线影响的薄膜和毛毯应及时进行恢复,以免影响混凝土施工强度.
5、最关键的拆模控制,因冬期施工,混凝土强度上升比较慢,按照正常的时间其强度难以满足规范要求,因此做好各项保证措施,采用现场同条件试块进行试压,只有满足规范强度后,才能进行拆模,严禁私自凭经验进行拆模,导致质量事故和安全事故。
(8)、试件留置的其他要求严格按照下面的规定执行.
按规定留置足够的试件组数。
砼试件包括:标养试件、同条试件、600℃c。d试件、施工(拆模)试件、备用试件等,以上试件都按规范的规定和施工的需要留置。试件留置的组数按砼结构工程施工质量验收规范(GB5 4—2002)的规定,根据工程实际情况确定每流水段制作6组。
4、试件的养护与送试
① 标准养护的试件
标养试件在标准温度20±3℃和相对湿度90%以上的环境下养护28天。拆模后应立即存放在规定的地点进行养护,冬期施工时试件严防受冻.冬期施工期内现场设有标准养护室,当条件不具备时,可送实验室委托养护。现场存放标养试件必须保证规定的温度和湿度。送实验室养护的标养试件,送试途中不得受振动颠簸,并做好保温,严防受冻.
② 同条件养护试件
同条件养护试件在砼浇筑地点制备与结构实体进行同条件养护,其中一组“同转标”在同条件下养护28天后转入标准养护28天,其强度(监理见证)为该批砼强度验收依据;各段作3组结构实体检验同条件试件养护到600℃·d等效养护龄期(监理见证)试压(到零界累计不到600℃·d该试件作废)结果乘1。10系数验收.
5、试件的管理
施工现场指定专人进行试件的制作、养护、送试和试模的保管工作,做到责任落实.项目技术负责人加强监督指导,并提供合格的养护条件,试件的强度不得出现不合格;由于冬期施工夜晚气温较低,为保证砼的强度,应加强养护工作,对砼试件进行覆盖保温,防止砼出现受冻现象.
六、冬期施工质量保证措施
1、冬期施工期间各种材料的合格证、质量认证书等资料必须齐全.所选用的防冻剂必须是经过市建委认证同意在淄博地区使用,搅拌站必须提供防冻剂的合格材质证书。
2、严格控制温度,做好拌合物的温度和组成材料及砼入模温度的测量工作,做好记录并整理归入单位工程技术资料档案。
3、确定砼的拆模时间,砼冷却前是否达到临界强度,除应按热工计算,还应以同体强度为准.
4、检查测温孔的布置是否具有代表性,位置数量是否合符要求.测温孔应预留测温管,测温管应斜插入砼内。
5、严格检查砼表面是否受冻,如有受冻现象应立即将受冻区剔除加热到2 ℃后修补,节点处加强保温。
七、生活区冬期施工要求
1、禁止私自乱接电源,擅动电动设备,冬期施工前应由有关人员对工人宿舍、厕所、浴室、办公室、仓库等进行检查,发现隐患及时处理。
2、对工人住房,办公室等应检查窗户玻璃是否齐全,白天是否通风良好,临时用电是否安全,消防器材是否齐全,排水设施是否畅通,不应有积水冰冻现象。
3、临时用电严禁私拉乱接,现场值班电工做好漏电开关的试跳,并形成记录,保证灵敏有效,严禁使用电炉、碘钨灯、灯炮取暖,严禁使用木碳取暖,防止一氧化碳中毒。
4、上下水道,厕所洗涤处派专人负责看管打扫,及时消除杂物,防止冻堵现象.
八、机具冬期施工保养要求:
1、冬期施工前,冬期施工领导小组及有关人员应对所有机电设备进行全面技术、质量检查,对不符和质量、安全要求的,进行修理或更换。各种机械、运输车辆进入冬期施工后要对其进行全面检查,不得带病工作,对于各种管件,下班时要将其内部的水放净,以防冻坏。
2、未经同意,任何人不得触动机电设备,非司机不得驾驶,严禁酒后驾车,违章操作.
九、冬期施工安全与消防要求
1、冬期施工时,马道及架子上采取及时清扫 、加设防滑条(30mm-40mm厚)等措施。大雪后必须将马道及架子上的积雪清扫干净,并检查马道平台,如有松动下沉,防滑条损坏现象,及时处理。
2、“四口”防护必须严格按照有关规定搭设。
3、施工时如接触热源、热水,要防止烫伤。
4、夜间施工应有足够的照明。
5、电气设备必须有防护罩,并要有接地装置,严禁用电炉取暖和无证用火。电源开关、控制箱等设施要加锁,并设专人负责管理,防止漏电触电。
6、动力及照明线路在冬期施工前要进行检查加固,有损坏、老化的绝缘器材坚决更换,并作好线路的防风加固,以确保安全。现场严禁吸烟,如吸烟必须到专设吸烟室。
7、现场用火必须实行用火申请审批制度,设专人看火。易燃易爆物品应分类码放,堆放整齐,加强易燃易爆物品的管理,配备足够的消防器材。消防器材要按平面图布置存放,数量充足,操作开关灵活,并应提前检查调试。
8、加强对所有施工队伍的安全教育,做到各工序,各分项都要有相应的技术交底,生产、技术、安全等部门应相互监督执行。
十、安全环境控制措施
加强职工冬期安全生产与现场防火的宣传教育,重点抓好防冻、防火、防毒、防爆、防触电、防高空坠落等工作,定期做好预防演练,提高职工应急技能.
抓好施工现场生产设施管理,改善职工生活条件,注意环境卫生,防止煤气中毒,食物中毒,坚持文明施工,做好废物回收利用工作,及时将废弃材料回收或清除,以免污染环境,
1、做好冬期安全生产工作:
(1)、严格执行安全技术操作规程项目部在冬期施工前要对职工及配属队伍进行一次安全教育,做好安全交底,强调用好“三宝”
(2)、高空作业要求特别注意脚手架(爬架)、塔吊、钢丝绳、安全网及电气设备的安全可靠性。除按规定检查外,在风雪过后必须组织检查,发现问题及时解决。对脚手架要求采取防滑措施。爬楼梯踏步间距不得大于400mm,梯根固定防止滑动。
(3)、外加剂应存放在仓库内妥善保管,放置标牌分类存放,严格领用手续,使用外加剂时,要戴好防护安全用品,注意室内通风和保温,防止中毒,严禁食用施工用氯盐。
2、冬期机械设备使用和维护措施
(1)、各种机械设备,冬期施工时应更换相应的冬期用油料;所有机械设备要先空车试运转,正常后使用;需预热后启动设备,应先预热到规定温度,不得强行启动;如有滴漏机油应及时清理,并及时修理机械设备,以免污染环境。
(2)、塔机司机凳机或安装、拆卸起重机械时,要作好防滑措施,预防事故发生.
3、消防安全
(1)、严格执行防火责任制,做好消防设施的管理及消防人员培训,发动群众做好防火准备工作,定期进行消防演练。
(2)对施工现场的消防器材要合理安排,统筹管理,设置明显标志,不准随意动用。对易燃品要集中管理,设置禁火标志,道路要保持畅通,不得在路面上挖沟排水及堆放杂物妨碍交通。
(3)、木工间内锯木刨花要及时清理打扫干净,防止火灾发生。
十一、贯彻落实上级部门的通知安排
认真贯彻上级“关于加强冬期施工管理工作的通知”的精神,并结合本工程的施工特点及施工进度,在思想加以重视,在管理制度上加以完善,在管理方法和施工技术上加以规范和引导,以保证工程施工质量和生产安全.
做好冬期施工前的培训学习工作:认真学习《建筑工程冬期施工规程》(JGJ104—97),结合冬期施工方案进行部署安排。
做好天气预报工作:项目部由安全员每天收听天气预报,掌握次日气象情况,并做好天气情况记录,以防寒流袭击,以便采取必要的防护措施.
安排好职工生活:、保证职工吃热、吃饱,职工宿舍、工地办公室做好防寒保暖措施,严禁将各种外加剂与食堂食物混放,以免误食中毒,同时结合当前禽流感,食堂应不再吃家禽等。、对部分住人的地下室应进行检查,保证通风、通电、防爆、排水、消防器材配备、防冻等;严禁私拉乱接,严禁使用电炉、碘钨灯、灯炮取暖,白天应关闭电源(除过道灯开着)。
准备冬期施工器具及材料,对工地大型机械应进行检查、维修、保养,防止寒流袭击时东坏,影响施工及安全等。
现场值班电工临时用电三级配电二级保护措施的落实,接地接零是否可靠,“一机、一闸、一漏、一箱”是否得到保证,以便及时更换破旧电缆、电线,对手持电动工具全数检查,防止漏电伤人。
现场电工必须严格遵守操作规程、安装规程、安全规程,维修电气设备时应尽量断开电源、验明单相无电时,并在开关手柄上挂上“严禁合闸、有人工作”的标示牌方能进行工作,未经验电,则按带电作业的规定进行工作。
组织项目部人员对各楼层通道、施工电梯通道、物料提升机通道、周转平台通道和结构临边防护栏杆设置状况以及施工电梯、电梯井、管道井防护门的霜、冰或雪等清理干净;对各通道上防滑条不符要求的进行重钉:用 30mm厚的木条,间距300mm.
组织安全员、脚手架施工班组对现场悬挑脚手架进行检查:、对不符合规范要求的进行整改,检查内容包括作业层的竹笆、脚手板的铺设、脚手架的连墙拉接等(两步三跨)对槽钢变形较大的进行加固处理;、对脚手架的垂直度及变形等进行检查,确保现有荷载的情况下,加冬期风荷载、雪荷载等能满足要求。
一、工程概况
1.1工程简介
宁夏捷美丰友化工有限公司合成氨、尿素搬迁和技术优化项目,简称“捷美丰友化肥、甲醇项目"。项目坐落在宁东能源煤化工基地煤化工园区B区.第一期项目合成氨、尿素搬迁及技术优化工程建设以煤为原料,年产40万吨合成氨、70万吨尿素、20万吨甲醇,投资41.7亿。根据国家有关施工规范规定,凡日平均气温连续五天稳定在5℃以下,则此五天的第一天为混凝土工程进入冬季施工的初日;当连续10天室外日平均气温低于5℃时,砖石工程即转入冬期施工。当气温转暖时,最后一个五天的日平均气温稳定高于5℃以上的末日,为冬季施工的终日。根据现场实际情况以及由气象部门预计10月份将有一次寒流,为了确保施工的生产安全和施工质量,本着节约能源、经济合理的原则,结合本工程实际情况,特编制此施工应急措施。
根据现场施工的实际情况,我单位拟进入冬季施工的部位主要包括:灰水处理框架的基础工程(土方和混凝土工程)及主体结构(一二层),氨合成及冷冻工序的基础工程(土方和混凝土工程),过滤机厂房的基础工程(土方、混凝土和砌筑工程)。
建设单位:宁夏捷美丰友化工有限公司
设计单位:中国成达工程有限公司
监理单位:北京华旭工程项目管理有限公司
施工单位:中国化学工程第三建设有限公司
1.2主要技术参数
灰水处理主体结构轴线1/01—4和A-G尺寸为26 m×54 m为钢筋混凝土框架结构,共计5层。氨合成及冷冻工序室外设备基础及钢结构独立基础。
主要实物工程量
名 称
数 量
名 称
数 量
钢筋
450T
C30混凝土
200m3
C40
1100m3
外排脚手架
4000m2
满堂架
4000m2
模板
5000㎡
砌体
400m3
1.3材料供应方式
钢筋、水泥、等由业主提供,黄沙、石子、外加剂、粉煤灰和砖由经理部自购,采用自拌砼(特殊情况下采用商品砼时须经甲方同意),采用罐车和翻斗车运输,地泵和泵车相结合的形式输送。
二、冬季施工准备
2.1、根据历年的统计资料表明,本地区日平均气温低于+5℃为每年的11月份至次年的3月份共历时约 150天,为冬季施工期间。
2.2、进入施工前,应对职工和民工班组进行一次冬季应急施工安全、技术等方面知知识教育,加强施工的安全、质量意识.
2。3、进入施工前,针对工程特点,材料部门要对提出的冬季应急施工的措施用料及劳保用品进行询价并落实货源,随时做好进场准备。
2。4、机械人员、电工等在冬季来临前,对现场易受冻破坏的机械、设备等要提前做好维护保温工作。
2。5、寒流来临前,所需用的材料及时进场,现场所用的防冻材料和保温材料应提前选料购货。
2。6、在冬期施工期间,还应积极与本地区气象部门挂钩做好联系工作,及时接收天气预报,避免寒潮突袭。
2.7、冬期施工技术管理,应在常温施工所执行的各项技术管理制度的基础上,具体明确冬期施工的工作内容和职责.冬期施工前,要明确各单位工程或各分项工程技术人员的岗位职责。做好冬期施工的技术交底,确保每个工序按标准、规范、规程和技术措施组织施工。认真执行质量检验制度,做好各项冬期施工记录,并整理好施工技术资料及归档工作。
三、冬季施工内容和部位及管理人员岗位职责
宁夏捷美丰友化工有限公司合成氨、尿素搬迁和技术优化项目冬期应急施工的主要内容:土方工程、混凝土工程。冬期应急施工主要部位:氨合成及冷冻工序室外设备基础及钢结构独立基础混凝土工程、土方工程;灰水处理框架主体结构混凝土工程.
岗 位
姓 名
责 任 范 围
项目经理
张春和
全面负责寒流期间施工管理工作
项目总工
张念标
组织编制冬期施工措施及技术总管理
施工队长
孔令振
合理组织施工顺序及负责寒流期间施工措施的实施
技术员
任振华
负责寒流期间的技术管理工作,负责编制和监督冬期施工应急措施的实施
材料负责
满建友
负责寒流期间施工物资的及时采购
安全员
满明月
负责寒流期间施工安全技术措施的检查工作
电工
闵凡爱
负责冬期机械及电气设备的维护、保养,确保其正常运转
班组长
苏宝德
邢启亚
负责指导现场施工
四、主要施工技术措施
4。1、土方工程
4.1.1、土方回填分层回填厚度不得超过250mm;预留沉陷量应比常温施工时适量增加.对于大面积回填时,用冻土块作填料时,冻土块含量不得超过30%、粒径不得大于150mm,铺填时,冻土块应均匀分布,逐层压实。土方回填施工应连续进行,回填夯实后,要及时采用松土覆盖。
4.1。2、开挖基坑时,必须防止基础下的土层遭受冻结,如基坑开外完毕不能连续施工基础时,应在基地标高以上预留适当厚度的松土或用保温材料覆盖。
4。2、混凝土工程
4。2。1混凝土冬期施工应按照JGJ104-97《建筑工程冬期施工规程》附录B的要求,进行混凝土热工计算.冬季施工砼优先采用商品砼,砼中增加防冻剂;冬季施工砼养护采用综合蓄热法,以覆盖塑料薄膜和毛毯为主,必要时采用电热毯养护。
4.2.2在冬期施工中使用防冻剂或复合外加剂,要严格检查其质量,并符合规范要求。各种外加剂产品必须有产品出厂合格证书,并具有省市、自治区、直辖市以上级别的技术鉴定证书。凡未通过鉴定或质量不合格的产品,不得在工程中使用.各种外加剂在工程使用前尚须经过当地有资质的试验室认定并提供配合比。
4。2.3加强对冬期混凝土试块的管理,掌握混凝土工程的强度发展情况,防止混凝土早期受冻而降低终期强度。
冬期施工,砼试块除按常温时规定的留置数量外,尚应增加二组,并与结构同等条件下养护。其中一组用于检查砼的受冻临界强度,另一组用于检查砼转入常温养护28天时的强度,对掺有防冻剂的混凝土工程,还应增加一组用于检验负温养护28天时的强度.
4。2.4冬期施工应尽量采用商品混凝土,如果不具备条件,采取自拌混凝土时,应在加热、搅拌、运输、浇筑和养护等环节进行热工计算,并按照冬季施工规程进行施工。
4。2。5冬期浇筑的砼,在受冻前,砼的抗压强度不得低于下列规定:
4。2.5。1硅酸盐水泥或普通硅酸盐水泥配制的砼,为设计强度等级的30%;
4。2.5。2矿渣硅酸盐水泥配制的砼,为设计强度等级的40%,但C10及其以下的砼不低于5Mpa;
4。2.5。3掺防冻剂的砼可根据试验确定.
4。2。6采用蓄热法和综合蓄热法应注意:
4。2.6。1适用于最低气温-15℃以上;
4.2.6.2选择高效的保温材料和高效外加剂;
4.2.6.3应提高砼入模温度,控制在15℃以上;
4.2。6。4严格执行测温制度搞好质量预测,当预测达不到质量要求时,应备有可靠的补充措施。
4。2.7冬期拌制砼时,不得将带有冰雪和冻块骨料装入搅拌机中,应优先选用热水拌制,水温应控制在80℃以下,骨料温度不大于40℃,搅拌时间应比常温搅拌增加50%。
4。2.8配制冬期施工的砼应选用硅酸盐水泥或普通硅酸盐水泥,水泥标号不低于325号,最小水泥用量不宜少于300千克/立方米,骨料的贮备场地,应选择地势高不积水的地方。骨料应提前清洗和贮备,做到清洁无冰雪。
当温度低于-20℃时,除非采取加热措施,否则不得对HRB335及以上强度级别的钢筋进行冷弯操作.
4。2。10环境温度低于-5℃时,钢筋焊接应符合下列要求:
4。2。10.1闪光对焊时,宜采用预热闪光焊或闪光-预热—闪光焊;
4.2。10。2电弧帮条焊或搭接焊时,应适当预热,或第一层焊缝从中间向两端施焊,以后各层控温施焊,层间温度控制在150~350℃之间。多层施焊时,可采用回火焊道施焊;
4。2。10.3当环境温度低于—20℃时,不宜进行各种焊接。
4。3、砖砌体工程
4.3。1、小红砖和多孔砖在砌筑前,应清楚表面污物、不得使用遭水侵和受冻的砖。
4。3.2、砂浆采用P.O32.5水泥拌制。
4。3。3、拌制所选用的砂浆,不得含有直径大于1cm的冻结块和冰块,拌制砂浆时掺入砂浆王。
4.3.4、冬季施工期间施工的砖砌体,按“三一”砖砌法施工,灰缝为8—10mm。
4.3。5、冬季期间施工时,每日砌筑后,及时在墙体表面覆盖30mm岩棉毡保护,砌筑表面不得留有砂浆。在继续砌筑前,应扫净砌筑表面。
4.3.6、墙体砌筑时,砌筑砂浆温度不得低于5℃。
4.3。7、冬季施工期间砌筑工程应进行质量控制,在施工日志内要记录室内外空
