资源描述
店铺日报表周报表月报表正式版

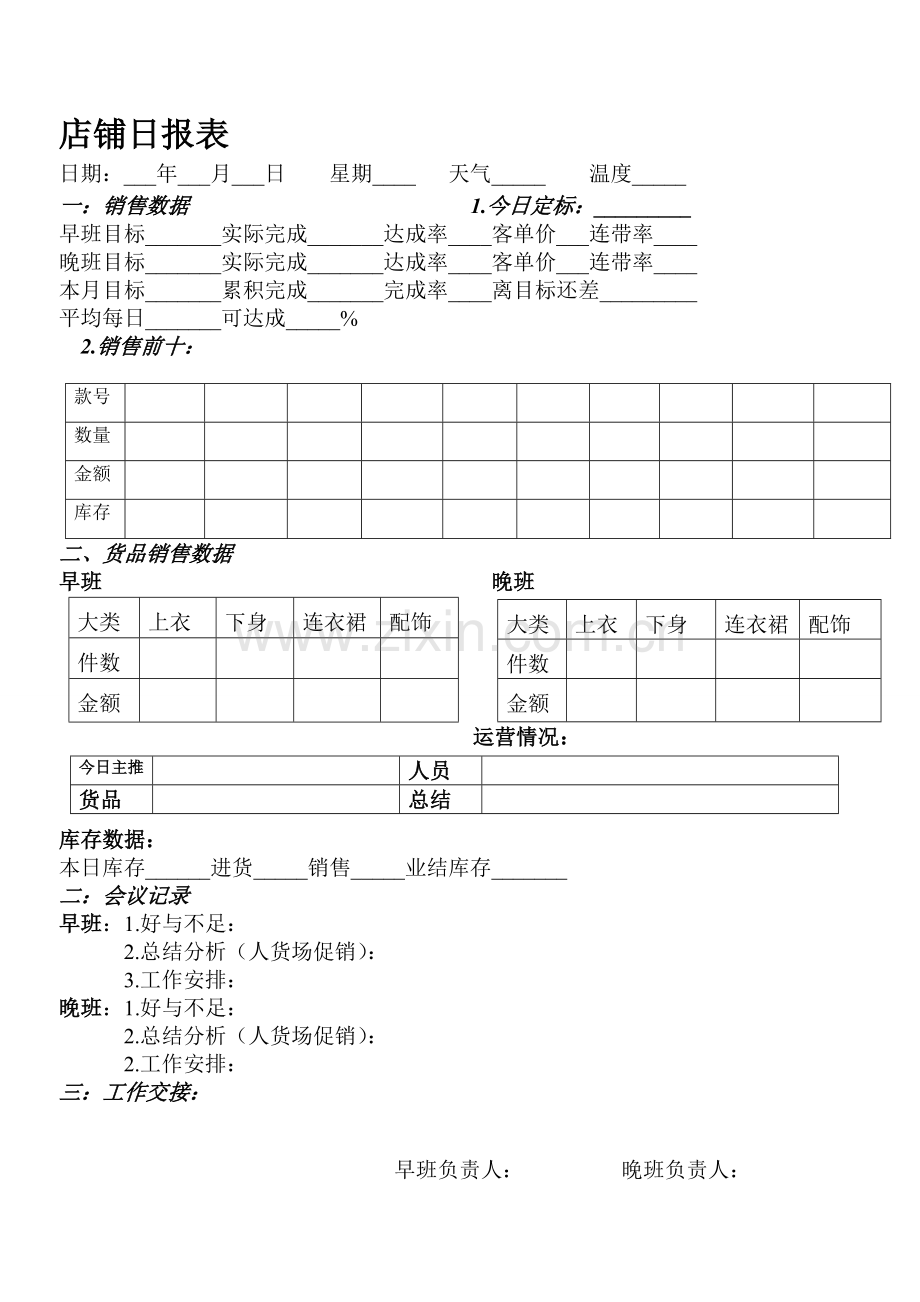

店铺日报表
日期:___年___月___日 星期____ 天气_____ 温度_____
一:销售数据 1.今日定标:_________
早班目标_______实际完成_______达成率____客单价___连带率____
晚班目标_______实际完成_______达成率____客单价___连带率____
本月目标_______累积完成_______完成率____离目标还差_________
平均每日_______可达成_____%
2.销售前十:
款号
数量
金额
库存
二、货品销售数据
大类
上衣
下身
连衣裙裙
配饰
件数
金额
大类
上衣
下身
连衣裙裙
配饰
件数
金额
早班 晚班
今日主推
人员
货品
总结
运营情况:
库存数据:
本日库存______进货_____销售_____业结库存_______
二:会议记录
早班:1.好与不足:
2.总结分析(人货场促销):
3.工作安排:
晚班:1.好与不足:
2.总结分析(人货场促销):
2.工作安排:
三:工作交接:
早班负责人: 晚班负责人:
店铺每周报表
日期:_____年____月____日 至 _____年____月___日 本月第____周.
本月定标:______累计完成:_______完成率:____时间比:____上升/下降:______
本周定标:______实际完成:_______完成率:____同比上周:_____ 比率:_______
一、 1)周销售数据:
星期
定标
完成
完成率
上周同期
定标
完成
完成率
同比
分析
星期一
星期一
星期二
星期二
星期三
星期三
星期四
星期四
星期五
星期五
星期六
星期六
星期日
星期日
2) 人员销售情况:
营业员:______本周业绩:______本周完成率;___排名;__月累计:______完成率:
营业员:______本周业绩:______本周完成率;___排名;__月累计:______完成率:
营业员:______本周业绩:______本周完成率;___排名;__月累计:______完成率:
营业员:______本周业绩:______本周完成率;___排名;__月累计:______完成率:
营业员:______本周业绩:______本周完成率;___排名;__月累计:______完成率:
营业员:______本周业绩:______本周完成率;___排名;__月累计:______完成率:
3) 本周活动:
内容:
总结:
二、货品销售分析:
1)销售前十: 滞销排名:
货号
件数
金额
库存
占比
货号
件数
金额
库存
占比
1.
1.
2.
2.
3.
3.
4.
4.
5.
5.
6.
6.
7.
7.
8.
8.
9.
9.
10.
10.
2) 本周类别销售分析
类别
上衣
下身
饰品
鞋子
小类
外套
打底衫
毛衣
短裙子
牛仔裤
休闲鞋
运动鞋
件数
金额
3) 货品销售总结:
①
②
③
三、 库存分析:
上身:_______件。金额;________。库存占比:_______计划:________________
下身:_______件。金额;________。库存占比:_______计划:________________
四、周边品牌调查:
品牌
品牌
最新活动
最新活动
预估效益
预估效益
应对方案
应对方案
五、 本周总结;
六、 下周计划:
店铺每月报表
日期:_____年___月 本月定标:__________
一、本月销售总分析:
本月第1周;定标:______完成:______完成率:____客单价:____客单量:____连带率:____
本月第2周;定标:______完成:______完成率:____客单价:____客单量:____连带率:____
本月第3周;定标:______完成:______完成率:____客单价:____客单量:____连带率:____
本月第4周;定标:______完成:______完成率:____客单价:____客单量:____连带率:____
上月定标:_______完成:_______对比本月业绩:+/-_______环比:+/-_____
上月均客单价:____本月均客单价:____升/降:_____分析:__________________________
上月均客单量:____本月均客单量:____升/降:_____分析:__________________________
上月均连带率:____本月均连带率:____升/降:_____分析:__________________________
二、1)货品销售情况:
大类
上衣
下身
饰品
鞋子
小类
外套
打底衫
毛衣
短裙子
牛仔裤
休闲鞋
运动鞋
件数
金额
业绩占比
2)月销售前十: 月滞销排名:
货号
件数
金额
库存
Y占比
货号
件数
金额
库存
K占比
1.
1.
2.
2.
3.
3.
4.
4.
5.
5.
6.
6.
7.
7.
8.
8.
9.
9.
10.
10.
合计:
合计:
3) 畅滞销货品计划:
①
②
③
4)货品销售分析/顾客反馈:
①
②
③
5)货品补货计划:
①
②
③
三、 1)人员业绩排名:
营业员:______本月定标:______上月业绩:_____本月业绩:______完成率:___排名:___
营业员:______本月定标:______上月业绩:_____本月业绩:______完成率:___排名:___
营业员:______本月定标:______上月业绩:_____本月业绩:______完成率:___排名:___
营业员:______本月定标:______上月业绩:_____本月业绩:______完成率:___排名:___
营业员:______本月定标:______上月业绩:_____本月业绩:______完成率:___排名:___
营业员:______本月定标:______上月业绩:_____本月业绩:______完成率:___排名:___
2) 人员工作分析、培训计划:
①
②
③
3) 人员(晋升/降级/辞退)异动汇报:
①
②
③
四、周边调查、建议回馈:
五、 本月分析:
①人员:
②货品:
③卖场、仓库:
六、下月规划:
施工日报表
报告编号:02
本日天气:晴填报日期:XX-X-XX
工程名称
XXXXX及地下车库工程
施工单位
XXXX
工地名称
XXXX项目部
施工起始阶段
2021-X-XX
施工终点
2021-X-XX
施工项目完成情况
1、2#、4#楼铺设防水;投入人员19人,喷灯13个;
2、3#楼基底钎探,投入机械2台,人员9人;
3、业主会同监理单位及项目部对3#楼钎探进行验收;
4、对3#楼塔吊基础定位放线投入人员4人;
5、3#楼塔吊基础土方开挖,投入机械1台,人员6人;
6、人防工程基础铺设炉渣褥垫层,投入人员10人,机械1台;
7、对3#楼地基进行打夯,投入蛙式打夯机1台,人员6人;
当日遇到问题及应急措施:
本工程防水施工等级为二级,动火等级为三级。防水施工中使用液化气炉明火热烤卷材,办理好动火证后,现场配备消防设施设备10台保障施工安全。
动火作业完毕,动火人和监火人以及参与动火作业的其他人员应认真清理现场,清除残火,监火人确认无残留火种后方可离开。
卷材收头是卷材防水层的关键部位,处理不好,极易张口,翘边,脱落。项目部技术人员在施工过程中全程旁站,监督工人施工工艺。
重要事项及安全记录:
今日各项工作安全
随工记录
周星驰
填报人
刘德华
施工照片
工人清扫路面,喷洒冷底子油,热施工铺贴高聚物改性沥青防水卷材,
项目部会同建设方,监理方对基坑北部车库钎探部位复验相关记录
塔吊基础定位放线,塔吊基础部位挖土
场地基坑全貌(东,南,西部)
车 间 生 产 进 度 日 报 表
工位编号
产 品 名 称
生产数量
当日完成数量
未完成数量
开始时间
当日工作时间
累计时间
当日生产工序及主要部件
作业人员
预计完成时间
备注
PZ01
PZ02
PZ03
PZ04
LH01
LH02
HJ01
HJ02
HJ03
工位编号
产 品 名 称
生产数量
当日完成数量
未完成数量
开始时间
当日工作时间
累计时间
当日生产工序及主要部件
作业人员
预计完成时间
备注
HI04
Dm01
Dm02
DM03
Dm04
HY01
XL01
ZC01
ZC02
其它事项:
年月日
车间主任:
编号:SYBN-001
沈阳泰盛投资
环球金融中心一阶段商业裙房幕墙工程
施 工 日 报 表
文鹏
郑香香
部 门: 深圳金粤幕墙装饰工程
日 期: 2021年05月29日
环球金融中心
一阶段商业裙房幕墙工程
一、工程概况
本工程为环球金融中心一阶段商业裙楼,建筑高度29米~32米,地上建筑6层,框架剪力墙结构。
环球金融中心一阶段商业裙楼幕墙面积约49435.85平米,主要幕墙系统包括:
△玻璃幕墙、铝板幕墙、石材幕墙、吊挂全玻幕墙;
△铝合金百叶、金属屋面、采光顶;
△雨篷、栏杆等。
二、参建单位:
建设单位:沈阳泰盛投资
设计单位:深圳大学建筑设计研究院
监理单位:深圳市国银建设工程项目管理
总包施工单位:中建三局集团
幕墙施工单位:深圳金粤幕墙装饰工程
三、工程特点和难点
根据工程项目的地理位置、工程性质、结构形式、设计要求以及施工工期、组织施工要求,该工程有如下特点和难点,具体如下:
1、 施工工期紧张,施工现场场地小,组织难度大。
2、 幕墙系统种类多,工艺较复杂,工程材料品种多。
3、 施工协调涉及总包单位、土建单位、装饰单位、园林市政、亮化工程等众多单位;施工步伐受制约因素较多,施工进度控制难度大。
环球金融中心-营销中心幕墙工程
施
工
机
械
班次
切割机
手电钻
台钻
电焊机
电锤
电
葫芦
日
班
1
2
1
1
1
说明
材
料
构
配
件
设 备
材料进场
名称
规格
数量
明日计划
名称
规格
数量
明日计划
名称
规格
数量
试验
人
员
金粤幕墙
管理人员
劳务人员
班组长
电焊
工
电
工
普工
技工
合
计
7
1
3
1
12
说明
合 同 内 容
施 工 单 位
项目经理
填表人
深圳金粤幕墙装饰工程
郑香香
胡鑫
日 期
天气情况
气 温
相对湿度
风力风向
雨
14—23℃
73%
西风3级
施工日报表
编号: 20210529
工
作
内
容
今日主要工程进展
1、 T5,Ⅱ-1西立面石材幕墙主龙骨平整度调整。
明日主要工程计划
2、 T5,Ⅱ-1西立面石材幕墙主龙骨平整度调整。
质
量
情
况
1、基本符合规范要求,细部有待进一步提高;
2、现场焊接部位质量是重点,要逐一检查到位。
安
全
情
况
1、 加强安全用电管理;
2、 防火工作一刻不能放松,现场巡视看护工作要坚决落实到位、贯彻到底。
需
协
调
事
项
影像资料
注:1.本表由各施工承包单位填写,每日下午17点前报送监理和甲方项目部;2.可另增加附页;
