某大桥冬季施工方案(开始)
(可以直接使用,可编辑 优秀版资料,欢迎下载)

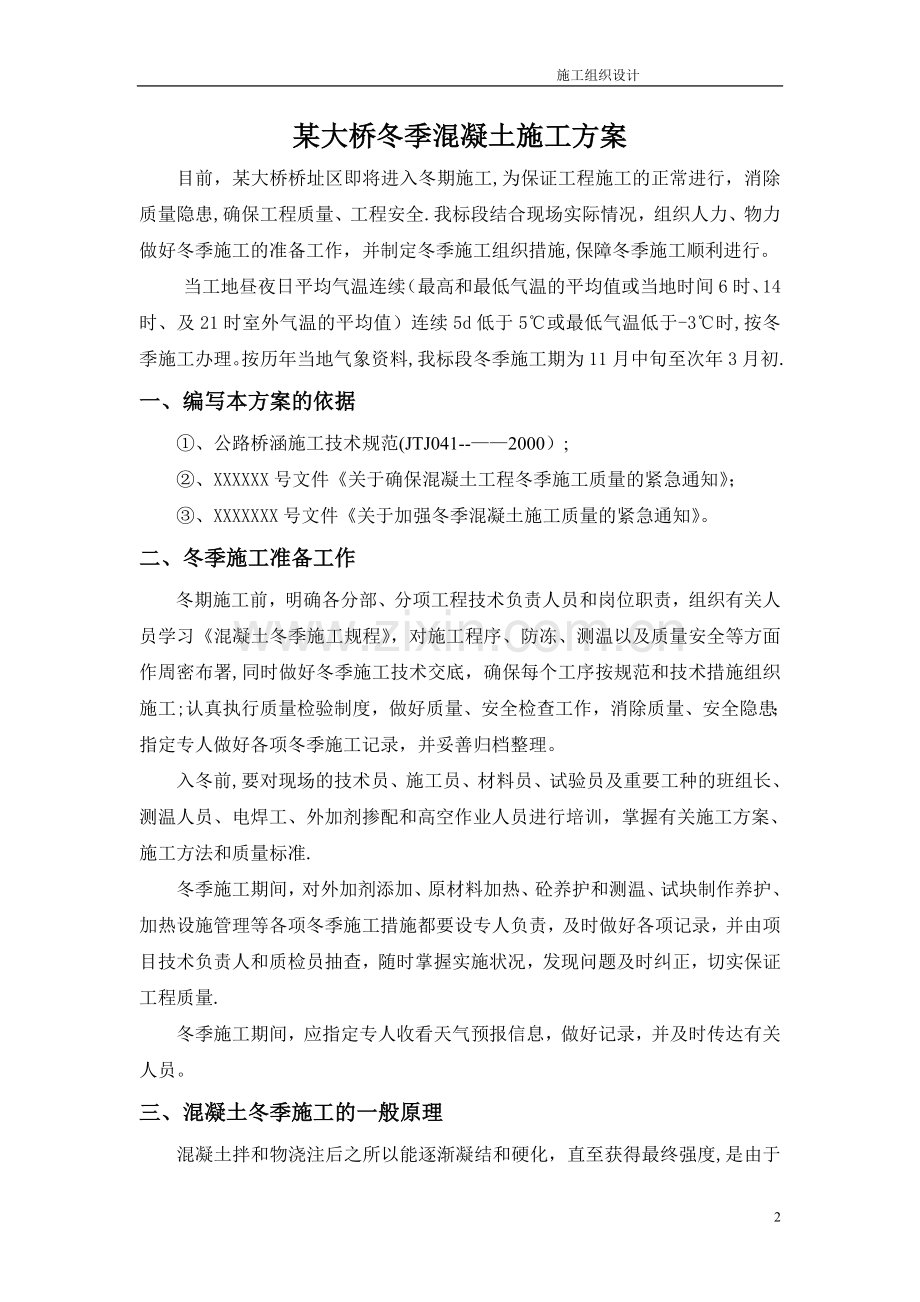

某大桥冬季混凝土施工方案
目前,某大桥桥址区即将进入冬期施工,为保证工程施工的正常进行,消除质量隐患,确保工程质量、工程安全.我标段结合现场实际情况,组织人力、物力做好冬季施工的准备工作,并制定冬季施工组织措施,保障冬季施工顺利进行。
当工地昼夜日平均气温连续(最高和最低气温的平均值或当地时间6时、14时、及21时室外气温的平均值)连续5d低于5℃或最低气温低于-3℃时,按冬季施工办理。按历年当地气象资料,我标段冬季施工期为11月中旬至次年3月初.
一、编写本方案的依据
①、公路桥涵施工技术规范(JTJ041--——2000);
②、XXXXXX号文件《关于确保混凝土工程冬季施工质量的紧急通知》;
③、XXXXXXX号文件《关于加强冬季混凝土施工质量的紧急通知》。
二、冬季施工准备工作
冬期施工前,明确各分部、分项工程技术负责人员和岗位职责,组织有关人员学习《混凝土冬季施工规程》,对施工程序、防冻、测温以及质量安全等方面作周密布署,同时做好冬季施工技术交底,确保每个工序按规范和技术措施组织施工;认真执行质量检验制度,做好质量、安全检查工作,消除质量、安全隐患;指定专人做好各项冬季施工记录,并妥善归档整理。
入冬前,要对现场的技术员、施工员、材料员、试验员及重要工种的班组长、测温人员、电焊工、外加剂掺配和高空作业人员进行培训,掌握有关施工方案、施工方法和质量标准.
冬季施工期间,对外加剂添加、原材料加热、砼养护和测温、试块制作养护、加热设施管理等各项冬季施工措施都要设专人负责,及时做好各项记录,并由项目技术负责人和质检员抽查,随时掌握实施状况,发现问题及时纠正,切实保证工程质量.
冬季施工期间,应指定专人收看天气预报信息,做好记录,并及时传达有关人员。
三、混凝土冬季施工的一般原理
混凝土拌和物浇注后之所以能逐渐凝结和硬化,直至获得最终强度,是由于水泥水化作用的结果.而水泥水化作用的速度除与混凝土本身组成材料和配合比有关外,主要是随着温度的高低而变化的。当温度升高时,水化作用加快,强度增长也较快;而当温度降低到0℃时,存在于混凝土中的水有一部分开始结冰,逐渐由液相(水)变为固相(水).这时参与水泥水化作用的水减少了,因此,水化作用减慢,强度增长相应较慢。温度继续下降,当存在于混凝土中的水完全变成冰,也就是完全由液相变为固相时,水泥水化作用基本停止,此时强度就不再增长。
由此可见,在冬季混凝土施工中,水的形态变化是影响混凝土强度增长的关键。新浇混凝土在冻结前有一段预养期,可以增加其内部液相,减少固相,加速水泥的水化作用.混凝土受冻前预养期愈长,强度损失愈小。混凝土化冻后(即处在正常温度条件下)继续养护,其强度还会增长,不过增长的幅度大小不一.对于预养期长,获得初期强度较高的混凝土受冻后,后期强度几乎没有损失。而对于安全预养期短,获得初期强度比较低的混凝土受冻后,后期强度都有不同程度的损失。
四、冬季混凝土施工的主要控制目标
在冬季混凝土施工中,主要解决三个问题:一是如何确定混凝土最短的养护龄期,二是如何防止混凝土早期冻害,三是如何保证混凝土后期强度和耐久性满足要求。
五、XXX大桥2007年度~2008年度冬季混凝土施工范围
1、两岸桥面板C40混凝土浇注;
2、1岸鞍室二衬C30混凝土浇注;
3、2岸引桥翼缘板湿接缝C40混凝土浇注;
4、路堑边坡框架梁C25混凝土浇注。
六、冬季混凝土施工措施
混凝土工程冬季施工从整个施工过程的各个环节都要采取相应的保温、防冻、防风、防失水措施,尽量给混凝土创造室温养护环境,使混凝土能不断凝结、硬化、增长强度。早期混凝土强度的增长是抵抗冻害的关键。为了给冬季浇注混凝土创造一个正温养护环境,必须采取一系列措施,应从混凝土配合比的设计,原材料的加热,混凝土拌合、运输及浇注过程的保温,养护期间的防风、供热等方面考虑。
1、材料选用
(1)水泥:C30及以上混凝土采用葛洲坝股份有限公司水泥厂生产的“三峡"牌普硅32.5水泥或P。O42。5水泥,水泥各项指标均符合国标要求.冬季施工优先采用袋装水泥,并事先存放在水泥棚中预热保温.
(2)砂:C40混凝土采用洞庭湖黄砂、C30及以下的混凝土采用一通机制砂,砂的细度模数、表观密度以及含泥量等指标必须满足规范要求。
(3)碎石:采用一通料场的碎石,级配由5~16mm、16~31。5mm两级配按照比例25%、75%掺配为5~31.5mm连续级配,其含泥量、压碎值以及表观密度等指标必须满足规范要求.
(4)粉煤灰:湖南石门Ⅰ级粉煤灰,其各项指标必须满足要求,根据每盘用量装袋,事先放入水泥棚中预热保温。
(5)高效减水剂:选用武汉浩源化学建材有限公司生产的FDN-FSA防水剂,各项指标符合国标要求,施工前称好并装入塑料袋,事先放入水泥棚中预热保温.
(6)拌合用水:采用四渡河沟底下溶洞里面的水,各种指标符合拌合用水要求,采用锅炉蒸汽加热或电加热。
2、混凝土拌和保温措施
(1)、混凝土原材料加热应优先采用加热水的方法,当加热水仍不能满足要求时,再对骨料进行加热.强度等级低于42.5的普通硅酸盐水泥、矿渣硅酸盐水泥拌合水温度最高不得超过80℃,骨料最高温度不得超过60℃;等级大于或等于42.5的硅酸盐水泥拌合水温度最高不得超过60℃,骨料最高温度不得超过40℃.当水、骨料达到规定温度仍不能满足热工计算要求时,可提高水温到100℃,但水泥不得与80℃以上的水直接接触。
(2)、加热宜采用蒸汽加热、电加热等方法.加热使用的水箱或水池应予保温,其容积应能使水达到规定的使用温度要求。现场可采用直接加热法,即用铁桶、水箱、锅炉等直接加热.
(3)、水泥应保持正温,不得直接加热,使用前宜运入仓库或暖棚内。
(4)、做好冬期混凝土配合比的试验工作,由现场试验室提供冬期混凝土配合比。
3、混凝土拌和物热工理论计算及经验数据
(1)混凝土拌和物理论温度
混凝土拌和物的理论温度,根据组成材料的温度,按热平衡原理推导的公式进行计算。(以C40桥面预制板混凝土配合比进行计算)
T0=[{0。92(mceTce+msaTsa+mgTg)+4。2Tw(mw-ωsamsa-ωgmg)}+{cl(ωsamsaTsa+ωgmgTg)-c2(ωsamsa+ωgmg)}]÷{4.2mw+0。9(mce+msa+mg)}
计算参数表 表6-1
序号
符号
符号意义
单位
数值
备注
1
Tw
水温度
℃
60
70
2
mce
水泥用量
kg
391
391
3
msa
砂用量
kg
697
697
4
mg
碎石用量
kg
1138
1138
5
mw
水用量
kg
160
160
6
Tce
水泥温度
℃
5
5
7
Tsa
砂温度
℃
15
15
8
Tg
碎石温度
℃
—10
-10
9
ω
砂含水率
%
0。03
0。03
10
ω
碎石含水率
%
0。01
0.01
11
c1
水的比热容
kJ/kg·K
2。1
2.1
12
c2
冰的溶解热
kJ/kg·K
3.35
3。35
13
T0
混凝土拌和物温度
℃
12。3
14.3
施工时水温加热至60℃,则混凝土理论温度为12。3℃。
(2)混凝土拌和物出机温度
T1=T0-0.16(T0-T2)
T0——混凝土理论温度.
T2——搅拌机棚内温度,取8℃。
则T1=12.3-0.16(12。3-8)=11。6℃。
(3)混凝土拌和物入模温度
T2=T1―(αt1+0。032n)(T1-Tα)
α——温度损失系数(h-1),当用混凝土搅拌车运输时,α=0.25。
t1-—混凝土拌和物自运输至浇筑的时间(h),t1=0。2。
n—-混凝土拌和物运转次数,采用溜槽时n=1,采用泵车时n=2。
Tα—-混凝土运输时环境温度,取—8℃。
则采用溜槽直接入模时,T2=10℃;采用泵车泵送时,T2=9.3℃。
通过混凝土拌和物热工理论计算,满足混凝土拌合物的出机温度不宜低于10℃,入模温度不得低于5℃的规范要求。
4、混凝土的运输:
混凝土输送采用混凝土输送罐车,在外部覆盖保温套。
混凝土出机后应及时运到浇筑地点。在运输过程中,要防止混凝土热量散失、混凝土离析、坍落度变化,运输工具除保温防风外,还必须严密、不漏浆,并采用帆布包裹,减少热量的损失.
泵送混凝土的管道采用土工布包裹。
5、混凝土的浇筑
(1)冬期施工要注意在模板各接缝、棱角部位加强缝的嵌塞。
(2)进行混凝土浇筑前应清除模板和钢筋上的冰雪及污垢,浇筑前应采取防风、防冻保护措施,并搭设棚架,棚内放置油灯加热,保证棚内温度。
(3)冬季混凝土的振捣采用振动棒振捣,保证混凝土的均匀性和密实性,结构的整体性,尺寸准确,钢筋、预埋件位置正确,拆模后混凝土表面平整、光洁。
(4)为浇筑混凝土振捣密实,混凝土应分层浇筑,每层厚度不得低于20厘米,振捣时棒间距掌握在40厘米,上层棒应插入下层15厘米保证层间衔接,待混凝土表面不再显著沉降,表面泛浆后慢慢将棒提出。
6、混凝土的保温工作
现阶段混凝土施工主要是桥面预制板、T梁湿接缝施工、隧道锚鞍室二衬混凝土浇注以及边坡框架梁混凝土浇注。桥面预制板主要采用电热器加热养生法,T梁湿接缝主要采用覆盖保温法,鞍室二衬混凝土的保温采用电热器加热保温法,边坡框架梁混凝土采用覆盖保温法。
桥面预制板的保温方式:用双层薄膜搭成暖棚将预制完成的桥面板罩住,在暖棚内布置二个油灯,通过油灯加热来控制暖棚内的温度,确保混凝土不受冻。
对于T梁翼缘板湿接缝和端头连续缝混凝土浇注的保温采用覆盖保温法,即在新浇混凝土顶面覆盖一层塑料薄膜,再覆盖两层土工布,最后覆盖一层帆布.
鞍室二衬混凝土保温方式:在洞口用帆布将洞门封闭,在洞内设置6个油灯,通过油灯加热来控制暖棚内的温度,确保混凝土不受冻。
路堑边坡混凝土的保温采用覆盖保温法,即在新浇混凝土顶面覆盖一层塑料薄膜,再覆盖两层土工布,最后覆盖一层帆布。
七、钢筋工程
钢筋随着温度的降低,屈服点强度略有提高,伸长率和冲击韧性下降,存在着冷脆倾向。
1、在负温条件下使用的钢筋,施工时应加强检验。钢筋在运输和加工过程中应防止撞击和刻痕;
2、钢筋调直宜采用机械方法,也可采用冷拉方法,冷拉时,其环境温度不低于—20℃;当温度低于时,不得对HRB335、HRB400、RRB400级的钢筋进行冷弯操作,以避免在钢筋弯点处发生强化,造成钢筋脆断;预应力钢筋张拉温度不宜低于—15℃;
3、钢筋负温冷拉方法可采用控制应力方法或控制冷拉率方法。用作预应力混凝土结构的预应力筋,宜采用控制应力方法;
4、钢筋负温焊接,可采用闪光对焊、电弧焊及气压焊等焊接方法。当环境温度低于-20℃时,不宜进行施焊。
八、投入的保温设备及相关材料
根据我部的施工计划,需要提前组织好保温材料、燃料、外加剂和加热设备的采购工作,拟投入的保温材料、设备见下表:
投入的保温材料及设备 表8-1
序号
部 位
保温方式
投入的保温设备
备注
1
桥面板施工
搭棚加热
50个油灯,塑料薄膜2000 M2,土工布4000 M2
2
T梁现浇施工
覆盖保温
土工布3000 M2,塑料薄膜1000 M2,
帆布1000 M2
3
鞍室砼施工
封闭加热
12个油灯,帆布300㎡
4
边坡框架梁
覆盖保温
土工布300 M2,塑料薄膜150 M2,
帆布300 M2
九、成立冬季施工领导小组
为了更好的贯彻XXXX的要求,确保冬季混凝土的质量,我项目部成立了以XXX为组长,XXX为副组长的XXXX-XXXX年度冬季施工领导小组,保证各类材料,技术措施及人员的到位,并满足现场的需要。
组 长:
副组长:
成 员:
十、冬季施工技术保证措施
(1)、冬期施工中骨料中没有冰块、雪团,清洁,级配良好,质地坚硬,骨料不含有机物质.
(2)、冬期施工混凝土的细骨料储备地点选择地势较高不积水的地方,防止冻结。
(3)、混凝土中掺入减水剂、防冻剂等能改善混凝土的工艺性能,防止早期受冻.
(4)、掺防冻剂的混凝土在负温条件下养护不得浇水,外露表面必须覆盖.
(5)、当骨料不加热时水可加热到100℃,但水泥不可与80℃以上的水直接接触,采取适当的投料顺序,使水在搅拌机内先与骨料接触,将热量进行传递,保证混凝土不超过40℃.
(6)、对于拌合水加热要求使水温准确、供应及时,保证混凝土的坍落度一致。
(7)、混凝土搅拌的投料程序:合理的投料顺序能使混凝土获得良好的和易性,并使拌合物的温度均匀,有利于强度发展,又可提高搅拌机的效率。冬期搅拌混凝土的合理投料顺序应与材料加热条件相适应,一般先投入骨料和加热水,待搅拌一定时间后水温降低到40℃左右时,再投入水泥继续搅拌到规定的时间,时间一般应较常温延长50%,要绝对避免水泥假凝现象.混凝土出机温度不低于10℃,入模温度不低于5℃。
(8)、投料时要注意不要把冰雪或冻团骨料装入搅拌机内,因为这会给拌合物温度带来很大的损失,而且大于8cm的冻块很难通过搅拌被粉碎和融化,热量尚未平衡的冻团骨料除给成型带来困难外更主要的是要影响混凝土的质量.
十一、冬季施工安全措施
1、根据冬季施工的特点,安全部将定期召开会议部署冬季安全生产工作.组织冬季施工的专项检查,对查出的事故隐患制定措施,限期整改;对不能保证安全生产的,要坚决予以停工,确保万无一失.
2、冬季施工应做好防火工作。施工现场的生产和生活用火,须做到有制度、有消防器材和工具、有专人负责看管,做到火灭人走。禁止使用电炉、汽化炉,确因工作需用电炉的,应先报项目消防负责人,严禁在宿舍内用碘钨灯、大功率灯泡取暖,现场施工用电严格按照“三级配电二级保护”、“三相五线制”执行,配电室内设灭火器,防止因电源引起火灾事故;加强冬季混凝土保温覆盖土工布消防管理工作,覆盖材料的存放现场严禁烟火,配备足够的消防器材,把火灾隐患消灭在萌芽状态。
3、冬季施工必须做好防冻工作。入冬前,应对现场使用的机械设备和建、构筑物进行全面检查、维护,凡是固定位置的施工机械等都应搭设防寒棚; 一切贮水机械设备及管道内的存水,每天下班时,一定要把水放干净,防止冻裂;管、池试水后要及时排出;确保冬季顺利施工。
4、冬期施工必须做好防毒工作。加强有毒有害物品的管理。存放有毒、有害物品的仓库应有专人负责.对有毒、有害作业场所和用焦炉、煤炉生火的场所必须设通风孔,有专人看管,保持空气畅通,防止中毒事故发生。
5、冬期施工必须做好防爆工作.供热锅炉使用前,必须经技术、安全、设备等部门检查合格,方可使用.司炉工应随时掌握锅炉运行情况,并有采取应急措施的手段。
6、现场混凝土养护期间保温材料、燃料、外加剂和加热器设备应远离火源。
7、对作业人员要加强安全及消防教育,重点工程的施工人员应进行冬季施工安全及消防入场教育。
48
冬季施工方案
目 录
编制依据………………………………………………………………2
工程概况………………………………………………………………2
2.1工程简介………………………………………………………2
2.2冬施期限划分…………………………………………………2
2.3冬施项目………………………………………………………2
施工部署………………………………………………………………3
施工方法及保温措施…………………………………………………4
4.1混凝土工程………………………………………………………4
4.2混凝土测温………………………………………………………5
4.3钢筋工程…………………………………………………………9
4.4模板工程…………………………………………………………9
4.5砌体工程…………………………………………………………9
4.6装饰装修工程……………………………………………………10
4.7防水工程…………………………………………………………11
4.8水暖管道工程……………………………………………………11
主要管理措施…………………………………………………………12
5.1技术质量管理措施………………………………………………12
5。2冬期施工安全、消防……………………………………………13
5。3文明施工措施……………………………………………………14
编制依据
1.1《天津工程师范学院国际交流中心工程施工组织设计》
1.2《建筑工程冬期施工规程》(JGJ104—97)
1.3《建筑装饰装修工程质量验收规范》(GB50210-2001)
1.4《建筑工程施工质量验收统一标准》(GB50300-2001)
2.工程概况
2.1工程简介
⑴工程名称:天津工程师范学院国际交流中心工程。
⑵建设地点:天津工程师范学院.
⑶建设规模:总建筑面积:16999m2;其中:留学生公寓11102m2,留学生食堂5897m2.
⑷结构形式:框架结构
⑸要求质量标准:国家施工验收规范合格标准,争创“海河杯”。
2。 2 冬施期限划分
天津地区冬期施工一般在11月15日至来年3月15日。根据天气预报及实测记录,测出实际气温,如连续5天稳定低于5℃,或最低气温降到0℃和0℃以下,即表示进入冬期施工;当气温连续5天平均气温高于5℃即表示解除冬施。
2.3冬施项目
2.3.1留学生公寓工程冬施项目(装饰装修后期)
2.3.2 留学生食堂工程冬施项目(二次结构及装饰装修)
3施工部署
3.1冬施领导小组
组长———-—金正良
副组长-—-——金茂塘
组员----— 丁延林、程允江、 宋东顺、金敏飞、李金利、蔡兆春、叶海高、张喜祥、 刘庆振
分工:
金正良——-—总负责冬施全面工作
金茂塘—-—-负责冬施全面技术工作
程允江、丁延林——--负责现场施工及人员的协调
李金利—-——负责测温及试验工作
程允江 -——--负责冬施安全、消防、环保工作
叶海高 张喜祥 宋东顺--—-负责材料的管理
刘庆振———-负责水、电
3.2技术准备
3.2.1项目部组织有关管理人员及作业人员认真学习有关规范、规程标准,做好各项技术交底,确保施工管理规范化。
3.2.2 对进行冬期施工的项目,在冬期施工前组织各专业分包单位进行冬施方案研讨会,方案编制完成后组织各级管理人员学习,并向施工班组进行培训交底。
3.2.3对测温人员进行培训交底,主要工作内容为大气测温和混凝土养护测温及混凝土出罐、入模测温工作,专门从事混凝土测温工作,为混凝土的养护提供科学依据.
3.2.4通知商品砼单位提前作好冬期施工混凝土、及外加剂的试配工作,对冬施外加剂和原材料质量实施预控。
3.2.5 确定11月15日为现场测温起测日。
3.3材料准备
主要保温、加温及其他相关材料见下表
材料名称 规格 单位 数量 进场日期
草帘被 1000×1800×3 ㎡ 11月25日前
塑料布 0.02厚 ㎡ 11月25日前
百叶箱 300×300×400 只 1 11月15日前
温度计 插入式测温计 支 10 11月15日前
3.4现场准备
3.4.1冬期施工的管理人员,根据本年度的冬期施工任务、特点,合理的统筹安排劳动力,使生产从常温顺利进入冬期施工,避免因气温突变造成工程质量事故或停工的发生.
3.4.2冬施前对施工机械进行一次全面的技术复核,排除机械运行隐患,对机械防冬设施应及时更换和设置。消防及上下水管要求保温。
3.4.3冬期施工期间做好大气测温工作准备,制作木制300×300×400百叶箱一个,安装最高最底温度计,并派李金利同志负责观测、纪录。
百叶箱安装于建筑物10米以外,距地1.5m
3.4.4施工现场及时排除积水,及时清理积雪,保证道路的畅通.
4施工方法及保温措施
4.1混凝土工程
4.1。1混凝土的质量控制
4.1.1.1本工程采用商品砼,由金茂塘负责联系搅拌站,严格执行冬季施工砼搅拌的有关规定。要求供货单位优先选用普通硅酸盐水泥,水泥标号不低于42。5Mpa,要求供货单位拌制砼时,在配合比中加入防冻剂,砼的防冻性能在-15℃以上不受冻,防冻剂必须符合国家标准《混凝土外加剂应用技术规范》中的规定。
4.1.1.2砼运输过程中应注意防止砼热量损失,要求罐车做好保温,运输速度要快,运至现场时,入模温度不低于+5℃,尽量在白天浇筑.
4.1.1.3在砼浇筑前应检查模板支撑系统的稳定性,清除模板及钢筋上面的冰雪和污垢。办理好浇筑前的隐蔽纪录及签证手续,严格按操作规程进行施工。
4.1.1.4砼养护阶段 为保证新浇筑的砼在养护初期不受冻,采用一层塑料布及一层包阻燃材料的草帘子覆盖。砼浇筑完毕后,根据气温情况进行增减,进行蓄热养护,以保证砼质量。
4.2混凝土的测温
砼受冻的临界强度,硅酸盐水泥或普通硅酸盐水泥配制的砼为设计强度的30%,矿渣硅酸盐水泥配制的砼为设计强度的40%。
4.2.1测温孔的布置
(1)测温孔布置一般应温度变化较大、容易散失热量,构件易遭冻结的部位设置。
(2)构造柱砼测孔与砼斜插设置,成大约300角,孔深为30厘米.根据数字轴线划分,每轴线不少于1个测温孔。
(3)所有测温点均有编号。
4.2.2测温次数:
⑴ 大气测温:用百叶箱内设温度计,放于通风较好的地方,每天2:00、7:00、12:00、17:00、22:00各测一次并做好记录,每天下午15:00记录当天最高温度。
⑵ 砼出机、浇筑、入模温度:每工作台班4次。
⑶ 砼养护温度:提前绘制测温平面布置图,按孔位进行编号,记录测温结果,砼养护测温和5Mpa前,昼夜12次,每2小时一次。达到临界强度后6小时一次。
4.2.3测温方法:测温时按测温孔编号顺序进行,温度计插入测温孔后,堵塞住孔口,留置在孔内3-5分钟,然后迅速从孔中取出,使温度计与视线成水平,仔细读数,并记入测温记录表,同时将测温孔用保温材料按原样覆盖好。
4.2.4砼热工计算
根据经验数据,其砼出机的温度在15℃以上,按15℃计算砼成型的温度为:
⑴ T2= T1—(at1+0。032n)(T1- Tn)
T2 —-— 砼拌合物到浇筑时的温度
T1 --— 砼出罐温度:取15℃
t1 --- 砼出罐到浇筑时的时间:取0.5小时
n —--砼的倒运次数:取1
Tn ———环境温度:取-10℃
温度损失系数: 取0.25h
带入公式得:
T2=15—(0。5×0。25+0。032)[15-(-10)]=11。08℃
当环境温度为—5℃时T2=12.65℃ 计算从略
考虑到钢模及钢筋吸热作用,砼成型后的温度计算为:
⑵ T3=(CCmCT2+CfmfTf+CSmSTS)/( CCmC+Cfmf+CSmS)
T3 -—-砼成型后的温度
CC —-—砼比热容:取0。9
Cf ;CS --—分别为钢模及钢筋的比热容:取0。48
mc--—每立方米砼重量:取2400
mf;ms: ---分别为每立方米砼钢模,钢筋重量:各取 200㎏(墙体)
Tf ;TS-—-分别为钢模;钢筋温度:取—10°;-5°分别计算代入公式得:
当环境温度取-10°时,则
T3=(2400×0。9×11。08—400×0。48×10)/(2400×0.9+400×0.48)=9。36℃
当环境温度取—5°时, 得10.8℃
(3)试计算混凝土温度降至0℃时的时间:假定室外温度为-10℃,取一平方米为计算单元进行计算,表面覆盖一层塑料布和两层草帘被。
公式为:T=ηe—θ。Vce。t-φe-Vce.t+Tma (1)
Φ= Vce. Qce. Mce/ Vce.Cc.pc—ω.K。M (2)
K=3.6/(0.04+0.06/0。1)=5。63
Θ=ω。K.M/ Vce.Cc.pc=1.45×10×5。63÷0.013÷0.9÷2400=2.9
M=1/0.1=10
代入公式(2) Φ=—24。03 Tma-大气温度取-10℃
代入公式(1) t=74h
按简化公式计算:由于Φ/ Tma=—24.03÷-10=2.43〉1.5
且KM=10×5.63=56。3>50
则t0=(1/ Vce)×ln(Φ/ Tma)=1/0.013×ln33.53/10=68h
以上计算说明混凝土的入模温度都在5℃以上满足规范要求。混凝土温度降至0℃的时间计算是在上面有两层草帘被的情况下的计算结果(约3个昼夜),但实际施工时很容易被忽视,即覆盖3昼夜。因此必须精心测温,严加保温,寒流通过时要再附加一层草帘被,务必使混凝土温度降至0℃之前使其强度等级达到抗冻临界强度5Mpa.成熟度及强度的推算要及时进行,及时提供科学依据.在未有正式结果前任何人无权决定是否拆除保温和进入下道工序。
4.2.5成熟度计算
成熟度计算要科学及时:
⑴用标准养护试件的各龄期强度数据,经回归分析拟合而成下列曲线方程:f=ae-(b/D) (1)
f:砼立方体抗压强度
D:砼养护龄期
a、b:参数
⑵根据现场的实测砼养护温度资料,用下列公式计算砼以达到的等效龄期。
t=∑(At×Tt) (2)
T:等效龄期
At:温度为T ℃的等效系数。
Tt:温度为持续时间。
⑶以等效龄期T作为D带入公式(1)中即可求出砼强度。
4。3钢筋工程
4.3。1按规范规定,试验研究表明,钢筋在负温条件下对缺陷敏感,易发生脆断。因此本工程要求钢筋班组在冬施时,对钢筋的冷拉和冷弯,未成型钢筋在冬施时转入室内施工,并保证室内温度不小于20°C.
4。3.2、在负温条件下使用的钢筋,施工时应加强检验.钢筋在运输和加工过程中应防止撞击和刻痕。
4。3.3、大气温度低于—15°C时应对接头采取预热和保温缓冷措施。
4。4模板工程。
4。4。1、强侧面模板的保温:在模板背面贴50㎜厚的阻燃聚苯板,与模板同时拆装。
4.4。2、根据施工的实际情况尽可能延长拆模时间以便增加混凝土与外界温差(≤15°C)。要根据测温情况决定拆模时间,拆模采用成熟度计算及临界强度试块双控,一般情况下,拆模应在混凝土表面冷到5°C后方可拆模。
4.5砌体工程
4.5。1、进入冬季施工拌制砂浆用的水泥应要求砂浆供应商优先采用普通硅酸盐水泥。并在砂浆中加防冻剂。
4。5.2、拌制砂浆用的水应有专人加温,拌制砂浆水的温度不应超过80度,砂的温度不应超过40度。
4.5。3、页岩砖、加气块在正温下应用洒水壶适量洒水砌筑。在负温下可不浇水砌筑,但应适当增加砂浆的稠度,稠度一般控制在10~12cm,砖在砌筑前表面不准有冰霜。
4。5.4、砂浆应随拌随用,砌筑时砂浆的温度不得低于5度。
4。5。5、加强管理,严禁使用页岩砖、加气块面层结有薄冰的砖砌筑在墙体上。
4。5.6、冬季施工砂浆试块应比常温多留置一组与砌体同条件养护的试块,测试28天抗压强度值.
4.6装饰、装修工程
4.6.1水泥地面冬期施工中,加强门窗封堵,室内采用加热措施,尽量采用电暖气取暖,当采用火炉加热时,应注意通风措施,防止二氧化碳对凝结硬化中的水泥浆面层造成致命损害,发生质量事故。
4.6.2室内抹灰要采用热做法,确保施工温度在5℃以上,砂浆禁止掺盐。并要保证持续10d,+5℃以上室温,才可以停止供热。
4.6.3冬期油漆工程施工要在采暖条件下进行,木料制品含水率不得大于12%,刷油质涂料时,环境温度不宜低于+10℃,刷水质涂料时不宜低于+3℃,并应按产品说明书的温度控制,—l0℃时各种油漆不得操作,-15℃时清油也不易干燥,-3℃时腻子结冰.
4.6.4冬期刷浆工程施工应在采暖条件下进行,室内温度保持在+15℃左右,基层湿度不大于8%,不得有冰霜,基层最低温度不低于+5℃,在同一施工段温差不超过5~6℃,室内刷浆应在晴天进行,一昼夜内环境温度不得低于+3℃。
4.6.5玻璃工程冬期施工时,应将玻璃、镶嵌用的合成橡胶等材料放在运到有采暖的室内,操作地点环境温度不应低于+5℃。
4.6.6在负温下铝合金、塑钢门窗安装前应在室温下放置24h。
4.7防水工程
卷材防水屋面冬期施工时,要选择风和日暖的晴天,气温不要低于+5℃,铺贴防水的基层要有一定的强度和干燥程度,铺前要做粘接试验。
4.8水暖管道工程
4.8.1给水、消防及采暖系统管道试压时应采取有效的防冻措施,试压完成后,要及时将管道内的水排干吹净,防止冻坏管道。
4.8.2UPVC摇水管道在冬季施工时应注意防寒防冻措施,安装时注意粘接接头不宜在0℃以下操作,应防止胶粘剂冻结,不得采用明火或电炉等设施加热胶粘剂。
4.8.3采用柔性连接的排水管道,不得使用冻硬的橡胶圈。
4.8.4采用热熔连接的管道在环境温度较低时应注意热熔的时间及操作的时间。若环境温度低于5℃,加热时间应延长50%,若电熔机具有温度自动补偿功能,则不需调整加热时间。
4.8.5钢管电弧焊接口在负温下施工时,管子焊接应当在预热后施焊,预热宽度为2~3cm,焊完后禁止击打,管道接口合拢焊接要在正温进行。
4.8.6地埋管道接口采取如下措施:给水管道石棉水泥接口,温水拌合,水温不小于50℃,膨胀水泥用35℃热水拌砂浆。在工程施工中,气温低于—5℃以下,应采取防冻措施,回填不冻土保温。排水管道用水泥砂浆接口时,用热水35~70℃,砂子加温不超过40℃,施工好的接口要覆盖养护。
5、主要管理措施
5。1 技术质量管理措施
5。1.1 冬施测温管理
5。1。1.1 在入冬前建立测温组织,对每日大气温度、混凝土及砂浆等温度进行观测,栋号主管在技术负责人领导下负责对本工程的测温工作,并指定专人负责测温.
5.1。1.2 测温时间和所测温度值应详细记录,并整理归档。
5。1。1。3 测温人员应经常与供热、保温人员取得联系,发现供热故障后保温措施不当使温度急剧变化或降温过快等情况,应立即与保温人员联系并向栋号工长报告进行处理。
5。1。1.4 质检人员每天检查测温情况及混凝土出罐温度情况并向上一级质量检查组汇报,发下问题要及时通知工长和负责人.
5。1.2 质量管理措施
5。1.2.1 每日收听天气预报,随时注意寒流情况,并做好大气测温工作,认真填写大气温度报表。
5.1。2.2 测温人员进行岗前培训。通过学习各种测温方法,明确测温意义和测温数据的重要性,提高测温人员的责任心.
5。1。2.3提前与材料供应商联系冬施事宜,提出材料要求并达成协议,对冬施使用混凝土的各项性能、指标必须达到要求,否则坚决退货不与使用。
5.1。2.4认真做好现场的准备工作,务必使其温度达到规范要求,并设专人昼夜值班。
5.1.2。5严格按施工方案进行施工,不能因为抢进度而忽视混凝土的测温养护工作。
5。2冬期施工安全、消防工作
5.2。1严格执行市建委颁发的有关安全消防规定、规章制度及操作规程,认真贯彻市建委颁发的“天津市建筑施工现场安全防护基本标准”落实安全生产责任制、杜绝违章操作现象的发生.
5。2。2对全体施工人员定期进行技术安全教育,结合工程任务做好安全技术交底,配备好安全防护用品。
5.2。3冬季宿舍取暖不得使用炭炉,未经允许不得使用电热炉等电热取暖工具.
5.2。4施工现场严禁使用裸线,电线铺设要防砸,防止电线冻结在冰雪中,大风雪后,对供电线路进行检查,防止断线造成触电事故。
5.2。5电器及电动工具使用必须符合安全用电要求,电热板及宿舍取暖使用线路,使用电热板时,应有专业电工巡查。
5。2。6冬期施工用的易燃易爆品和压力容器瓶设专用仓库分类隔离存放,库房之间和建筑物防火间距应按防火规范执行。
5.2.7冬施保温用的草帘、聚苯板等宜燃宜爆物品要在安全地点堆放,保持干燥通风,有防风雪措施,其堆放间距要符合防火要求。
5。2.8变电室、配电室内必须保持干燥通风,不用明火取暖,电工值班室与配电室分开,变电室、配电室外5米内不得存放可燃物品。
5.2.9进入现场必须戴好安全帽,严禁在现场吸烟。
5。3文明施工措施
5。3.1严禁使用煤炉加热养护。
5。3。2施工操作面做到工完料净、脚下清、热源旁无木材等易燃品。
5。3。3楼内每层设一便桶,不准在楼层上随地小便。
5。3。4不准在墙上乱写乱画。
5。3。5各种通道、出入口要有醒目的标志。
5。3.6要教育工人讲究行为美、思想美、作风美。
5。3.7各种防护设施、劳保设施到位。
下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!
员工年终工作总结【范文一】
201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年.现就本年度重要工作情况总结如下:
一、虚心学习,努力工作
(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。
(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!
(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用
二、心系本职工作,认真履行职责,突出工作重点,落实管
展开阅读全文
