1、1. 编制依据1.1. 施工图纸序号合同名称出图日期备注l工程施工图纸2图纸会审记录及洽商1.2. 主要规范规程序号类别名称编号1国标地下工程防水技术规范GB50108-20212国标地下防水工程质量验收规范GB5 820213国标建筑工程施工质量验收统一标准GB50300-20014国标高分子防水材料GB 18173。120065图集地下工程防水图集88J616图集地下建筑防水构造10J3011.3. 参考图书序号图书名称出版日期备注1建筑施工手册(第四版)2003.91.4. 其他(1) 本工程施工组织设计2. 工程概况2.1. 基本概况2.2. 防水概况本工程消防水池及2F/3F集水坑防

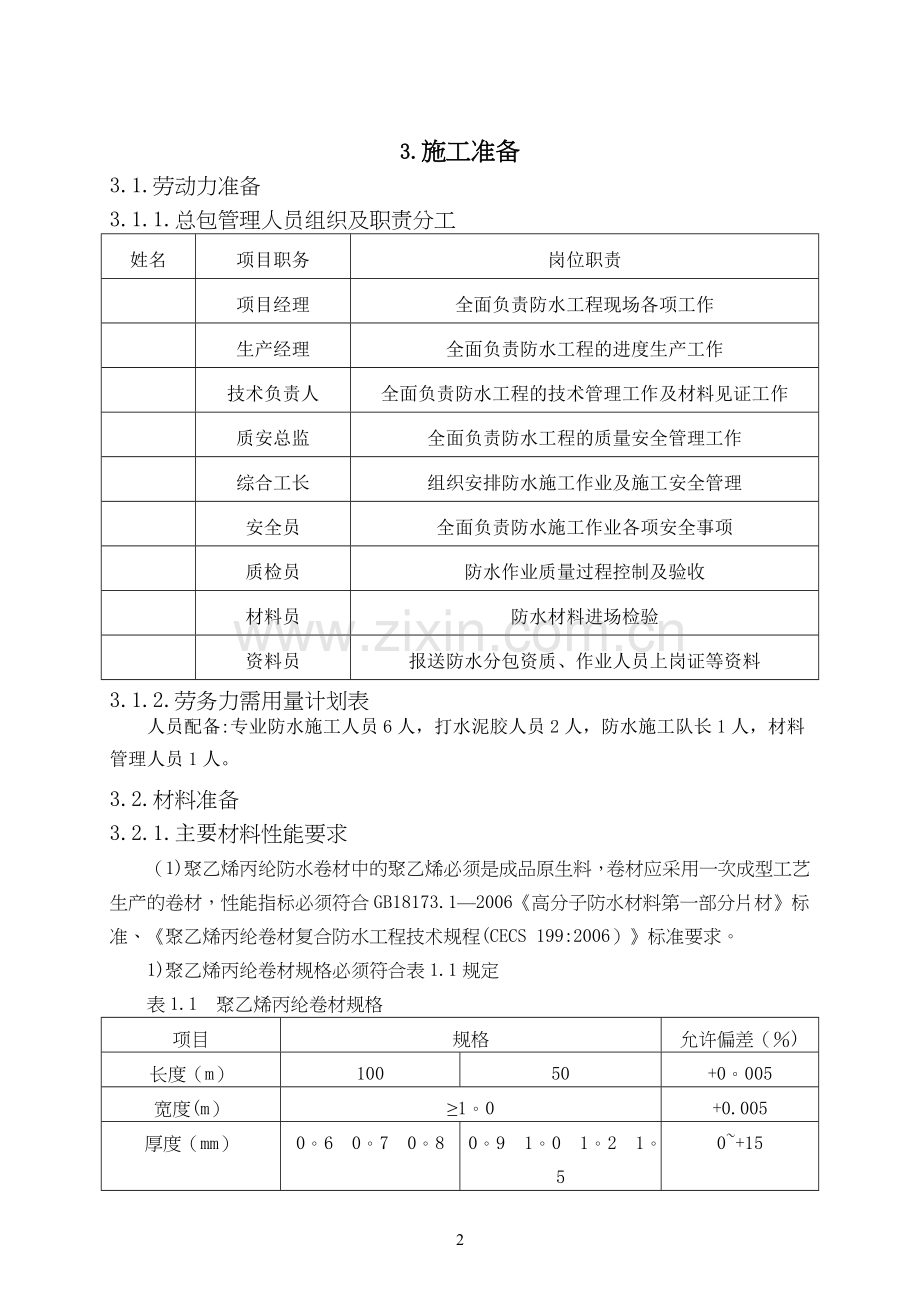

2、水为内防,具体做法为:20mm厚水泥砂浆找平+3道0。7厚聚乙烯丙纶防水卷材(配套粘结剂)+20mm水泥砂浆防水保护层,上述防水面积约为1000。聚乙烯丙纶防水卷材可以在超出含水率8或只要没有明水的基面上施工,大大降低了施工难度。3. 施工准备3.1. 劳动力准备3.1.1. 总包管理人员组织及职责分工姓名项目职务岗位职责项目经理全面负责防水工程现场各项工作生产经理全面负责防水工程的进度生产工作技术负责人全面负责防水工程的技术管理工作及材料见证工作质安总监全面负责防水工程的质量安全管理工作综合工长组织安排防水施工作业及施工安全管理安全员全面负责防水施工作业各项安全事项质检员防水作业质量过程控制
3、及验收材料员防水材料进场检验资料员报送防水分包资质、作业人员上岗证等资料3.1.2. 劳务力需用量计划表人员配备:专业防水施工人员6人,打水泥胶人员2人,防水施工队长1人,材料管理人员1人。3.2. 材料准备3.2.1. 主要材料性能要求(1)聚乙烯丙纶防水卷材中的聚乙烯必须是成品原生料,卷材应采用一次成型工艺生产的卷材,性能指标必须符合GB18173.12006高分子防水材料第一部分片材标准、聚乙烯丙纶卷材复合防水工程技术规程(CECS 199:2006)标准要求。1)聚乙烯丙纶卷材规格必须符合表1.1规定表1.1 聚乙烯丙纶卷材规格项目规格允许偏差()长度(m)10050+0。005宽度(

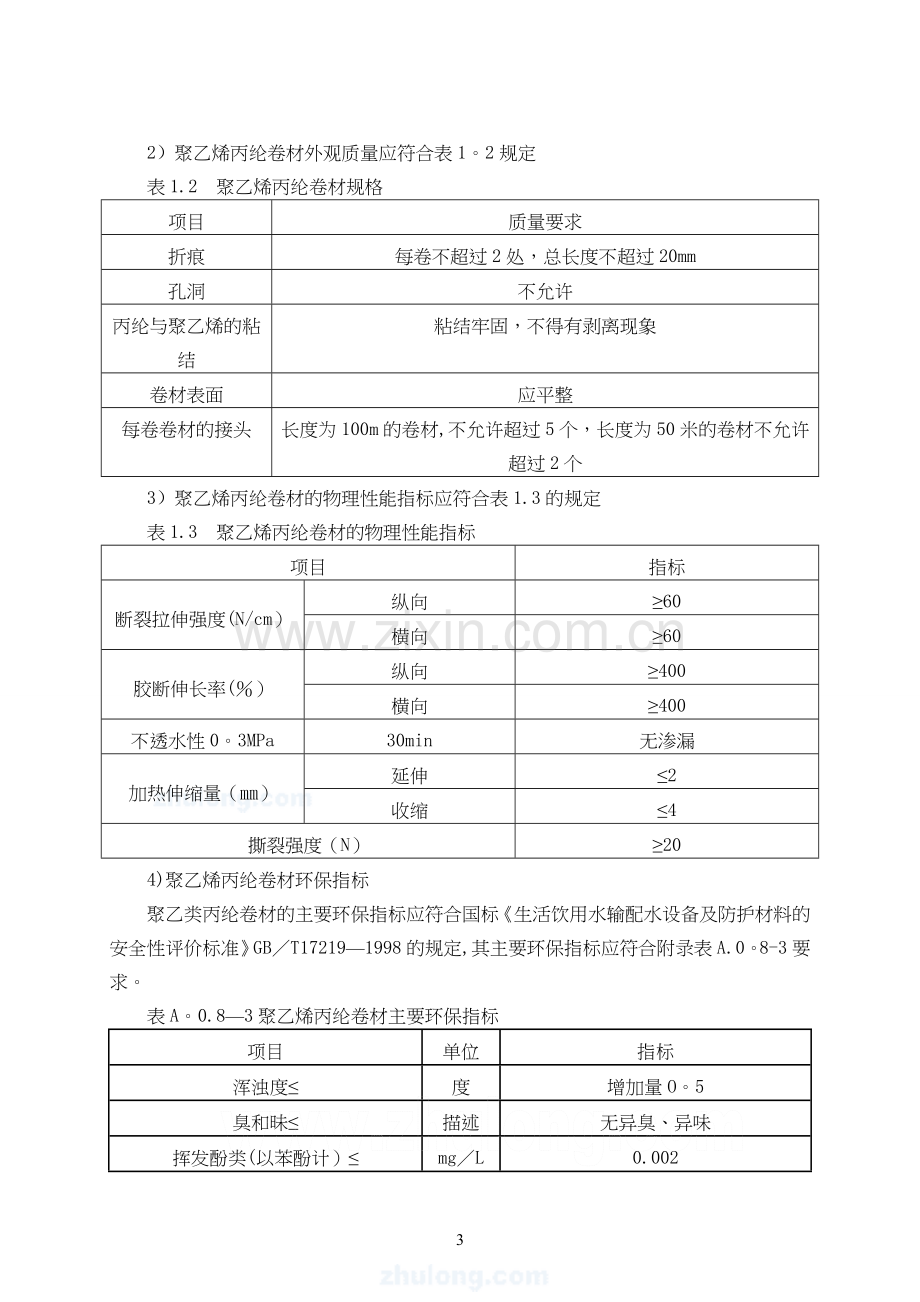

4、m)1。0+0.005厚度(mm)0。6 0。7 0。80。9 1。0 1。2 1。50+152)聚乙烯丙纶卷材外观质量应符合表1。2规定表1.2 聚乙烯丙纶卷材规格项目质量要求折痕每卷不超过2处,总长度不超过20mm孔洞不允许丙纶与聚乙烯的粘结粘结牢固,不得有剥离现象卷材表面应平整每卷卷材的接头长度为100m的卷材,不允许超过5个,长度为50米的卷材不允许超过2个3)聚乙烯丙纶卷材的物理性能指标应符合表1.3的规定表1.3 聚乙烯丙纶卷材的物理性能指标项目指标断裂拉伸强度(N/cm)纵向60横向60胶断伸长率()纵向400横向400不透水性0。3MPa30min无渗漏加热伸缩量()延伸2收缩
5、4撕裂强度(N)204)聚乙烯丙纶卷材环保指标聚乙类丙纶卷材的主要环保指标应符合国标生活饮用水输配水设备及防护材料的安全性评价标准GBT172191998的规定,其主要环保指标应符合附录表A.0。8-3要求。表A。0.83聚乙烯丙纶卷材主要环保指标项目单位指标浑浊度度增加量O。5臭和昧描述无异臭、异味挥发酚类(以苯酚计)mgL0.002氟化物mgLO.1硝酸盐氮(以氮计)mgL2高锰酸钾消耗量(以02计)mgL增加量2四氯化碳mgL0.33.2.2. 辅助材料性能要求聚合物水泥防水胶粘材料的组成可分为单组分或双组分,均应具有一定的凝结性能和防水性能。主要性能指标应符合表1.4规定表1.4 聚合
6、物水泥防水胶粘材料性能指标项目指标与水泥基层的拉伸粘结强度(MPa)常温28d0。6耐水0。4耐冻融0.4操作时间(h)2抗渗性能(MPa)抗渗压力差7d0.2抗渗压力7d1.0抗压强度(MPa)7d9柔韧性28d抗压强度/抗折强度3剪切状态下的粘合性(N)常温卷材与卷材2。0卷材与基层1.8聚合物水泥防水胶粘材料环保性能指标应符合表1.5规定表1。5 聚合物水泥防水胶粘材料环保性能指标序号检验项目环保性能指标1游离甲醛(g/kg)12苯(g/kg)0。23甲苯+二甲苯(g/kg)104总挥发性有机物W(g/kg)303.2.3. 材料进场复试要求材料进场复试:以同一生产厂家的统一品牌,统一等
7、级的产品,大于1000卷的抽5卷,100499卷抽4卷,100卷以下抽2卷,进行规格尺寸和外观质量检验,进行复试的卷材将卷材切除距外层卷头300后顺纵向切取1500的的全副卷材2块,一块作物理性能检验用,另一块备用.3.3. 机具准备电动搅拌器、刮板、手持压滚、压子、小平铲、铁桶、 剪刀、钢卷尺、笤帚、小线、彩色粉、粉笔.3.4. 技术准备(1)施工前认真审核图纸,了解掌撑卷材的施工工艺,按图纸和项目经理部的施工进度计划合理安排材料、机具、人员进场施工。(2)按施工方案和技术规程对操作者进行技术交底并下达作业指导书。(3)认真做好防水材料进场验收检验工作,复查材料材质证明及材料进场储存工作。(
8、4)认真学习和撑握阴阳角、管根等特殊部位的防水做法,了解掌握所用防水材料的性能和技术指标。(5)做好防水施工的技术资料和施工过程中的检验记录。3.5. 作业条件准备 (1)穿越楼板及防水部位墙根的管道安装并验收合格,管根部位已按下述要求处理完毕:1)管根孔洞在立管定位后,楼板四周缝隙用1:3水泥砂浆堵严。缝大于20mm时,用细石防水混凝土堵严,底部需做底模。2)在管根与混凝土(或水泥砂浆)之间应留凹槽,槽深10mm宽20mm。凹槽内嵌填密封膏。3)管根平面与管根周围立面转角处应做涂膜防水附加层.4)预设套管措施套管安装时,在套管周边预留1Omm1Omm凹槽,凹槽内嵌填密封膏。(2)基层(找平层
9、处理完毕用水泥砂浆找平,厚度20mm,抹平压光。并达到如下要求:1) 基层应平整、牢固、表面压光,阴阳角处应做成半径为 35的园弧。基层表面尘土杂物清扫干净;表面残留的灰浆硬块及突出部分应清理干净;不得有空鼓、开裂及起砂、脱皮等缺陷。2)基层达到设计要求,铺贴防水层的基层应浇水湿润,并清除多余水,不得积水。3)基层与相连接的管件、支架等应在防水层施工前先将预留管道安装牢固,管根处密封膏嵌填密实。4. 主要施工方法4.1. 工艺流程清理基层聚合物水泥防水粘结料配制细部附加层处理涂刷聚合物水泥防水粘结料防水层粘贴崁缝封边验收第一次蓄水试验验收保护层第二次蓄水试验工程质量验收4.2. 施工工艺4.
10、2.1. 清理基层基层表面必须认真清扫干净,不符合基层条件时应及时进行修补。4.2.2. 聚合物水泥防水粘结料配制及使用要求(1)粘结料配合比:专用胶:水:水泥1:50:100(重量比),其中用水量按不同施工部位(如阴阳角或大面积基层)及基层潮湿状态进行调整。(1)配制:配制时将专用胶放置于洁净的干燥熔器中,边加水边搅拌至专用胶全部溶解,然后加入水泥继续搅拌均匀,直至浆液。(3)使用:无凝结块体不沉淀时即可使用。每次配料必须按作业面工程量预计数量配制,聚合物水泥粘结料宜于4h内用完,剩余的粘结料不得随意加水使用。聚合物水泥防水粘结料用于卷材与基层或卷材与卷材之间粘结,也可做为卷材搭接缝的密封嵌
11、填。4.2.3. 细部附加层处理(1)管根附加层处理。1)穿墙管道应在浇注混凝土前埋设。如果结构变形或者管道伸缩量较小时,穿墙管可采用直接埋入混凝土内的固定式防水法。结构变形或者伸缩量较大时应采用套管式的防水法,套管与主管之间用密封膏封严.2)套管端部应留15mm15mm凹槽,内嵌密封膏.3)穿墙管道迎水面应做附加层两道,即长条形和圆形伸出管道150mm,收头处用金属箍扎紧,外用嵌缝膏密封,再用硅胶封闭。见下图:(2)阴、阳角附加层做法在阴阳角处,先铺贴增强附加层,附加层宽度为500,要先用密封材料涂封,然后再铺贴增强附加层。在附加层验收合格后方可进行大面积第一遍施工。阳角附加层裁剪方法 阴角
12、附加层裁剪方法4.2.4. 防水层(大面积防水层)施工(1)基层验收合格并清理干净达到基层要求后,先做细部构造防水处理,再按照先墙面后地面的顺序进行防水层施工。聚乙烯丙纶防水卷材施工气温条件应不低于5,低于5时,需采取保温措施;当卷材施工温度高于25时,应立即向施工后的卷材表面喷水降温和遮盖养护,防止卷材变形起鼓。(2)基层涂刷聚合物水泥防水粘结料:用毛刷或刮板均匀涂刮粘结料,特别要掌握涂刮粘结料的厚度,统一标准厚度达到1mm以上。涂刮完的粘结料面上应及时铺贴卷材。(3)卷材的铺贴:按粘贴面积将预先剪裁好的卷材铺贴在立墙、地面,铺粘时不应用力拉伸卷材,不得出现皱折.用刮板推擀压实并排除卷材下面
13、的气泡和多余的防水粘结料浆。立面卷材粘贴必须纵向粘贴,自上向下对正,自下向上排气压实,要求基层与卷材同时涂胶,卷材满粘.平面卷材粘贴前,在铺设部位将卷材预放约3至12米,找正方向后,中间固定。将卷材一端卷至固定处,涂胶粘铺,这端贴完后,再将预放的卷材另一端卷回至已粘好的位置,连续粘贴直至整幅。(4)卷材搭接:卷材的搭接缝宽度长边为100mm,短边100mm。搭接缝边缘用聚合物水泥防水粘结料勾缝涂刷封闭,密封宽度不应小于50mm。卷材接缝处理(5)相邻两幅卷材的短边接缝:相邻两边卷材铺贴时,两个短边接缝应错开。(6)叠层卷材铺贴:如双层铺贴时,上、下层的长边接缝应错开1213幅宽。(7)卷材收头
14、聚乙烯丙纶卷材一聚合物水泥粘结料全部铺贴完毕,清理干净,密封好缝,封好头,防止翘边,张口。4.2.5. 蓄水试验经检查防水层外观质量符合要求后,做24h的第一次蓄水试验。4.2.6. 保护层施工确认蓄水无渗漏时再做保护层,保护层施工完成后再做第二次蓄水试验合格后进行最终质量验收。5. 成品保护(1)防水层做完后24小时内不得上人施工,避免防水层的凝固和空鼓。(2)在防水层的施工过程中,施工人员须穿软底鞋,严禁穿带钉子或尖锐突出的鞋进行现场,以免破坏防水层。(3)施工过程中质检员应随时、有序的进行质量检查,如发现有破损、扎坏的地方要及时组织人员进行正确、可靠的修补,避免隐患的产生。每完成一个工
15、序后,每个施工区域均用警戒线围住并标明状态,同时专人看护。(4)严禁在未进行保护的防水层上托运重型器物和运输设备。(5)已铺好的卷材防水层,应及时采取保护措施,防止机具和施工作业损伤.防水层施工完毕,应及时做好保护层.(6)不得在已验收合格的防水层上打眼凿洞。6. 质量控制标准6.1. 主控项目1)卷材防水层所用卷材及其配套粘结材料,必须符合设计要求,有出厂合格证书并经复试合格。2)卷材防水层及其转角处、穿墙管道等细部做法均须符合设计要求。3)防水层严禁渗漏。检验方法:观察检查和蓄水检查及检查检测记录。4)防水细部构造处理应符合设计要求.6.2. 一般项目1)卷材防水层的基层应牢固,基面应洁净
16、平整,不得有空鼓、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形.2)应采用满粘法施工,其粘结面积不小于90,且每处未粘的面积不大于0。015,搭接缝粘结应严密,不得翘边。卷材防水层的搭接缝应粘结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。3)侧墙卷材防水层的保护层与防水层应粘结牢固,结合紧密、厚度均匀一致。4)卷材搭接宽度的允许偏差为:1Omm。6.3. 质量控制点及主要参数1)卷材防水层所用卷材及其配套粘结材料,均须复试合格。2)粘贴防水卷材的聚合物防水胶凝材料固化厚度应满足设计要求并不小于1.2mm。3)粘结面积不小于90%,且每处未粘的面积不大于0.015。4)卷材搭接宽度为100
17、允许偏差为:-1Omm。6.4. 应注意的质量问题(1)卷材搭接不良:接头搭接形式以及长边、短边的搭接宽度偏小,接头处的粘结不密实,接搓损坏、空鼓;施工操作中应按程序弹标准线,使与卷材规格相符,操作中齐线铺贴,使卷材接搭长边、短边均不小于100mm。(2)空鼓:卷材防水层空鼓发生在找平层与卷材之间,且多在卷材接缝处,原因是铺贴卷材的基层不平整、不洁净、产生基层与卷材间窝气、空鼓;铺设时排气不彻底,窝住空气,也可使卷材间空鼓;如遇空鼓的现象,采用剪刀破开,在卷材破开处用水泥胶重新粘贴,用刮板挤压平整粘贴密实,然后再破开卷材位置附加一层相应的卷材进行修复,保证防水效果(3)管根处防水层粘贴不良:
18、清理不洁净、裁剪卷材与根部形状不符、压边不实等造成粘贴不良;施工时清理应彻底干净,注意操作,将卷材压实,不得有张嘴、翘边、折皱等现象.(4)渗漏:转角、管根处不易操作而渗漏。施工时附加层应仔细操作;保护好接搓卷材,搭接应满足宽度的要求,保证特殊部位的施工质量。7. 安全文明施工7.1. 安全措施(1)现场施工人员一律统一着装,统一配戴安全帽及胸卡,上、下班一律统一持证进出现场。(2)施工前进行教育培训,严格执行安全技术交底工作,坚持特殊工种持证上岗制度,进场施工人员每人进行安全考试,笔试合格后方可进场施工。(3)加强对易燃、易爆物品的管理,设置专用仓库存放,在存放处持明显警示牌,消防器材要设在
19、易发生火灾隐患或位置明显处,所有的消防器材均要涂上红油漆,设置标志牌.(4)现场设制明显的防火宣传标志,定期进行防水检查.消除一切可能造成火灾、爆炸事故的根源,施工现场严禁吸烟,严格控制火源.(5)安全员在施工过程中,必须遵守“先防护,后施工”的规定,施工人员必须佩戴安全帽、穿工作服、软底鞋,严禁在没有任何设防的情况下违章作业。(6)施工用料及防水材料多属易燃物质,在存放材料的料库和施工现场,必须严禁烟火并配备足量的干粉灭火器。防水作业上方和周围10米应禁止动用明火交叉作业.(7)在施工休息、吃饭、收工后,现场易燃材料要清理干净,并派专人看守,防止无人看守易燃物品引起火灾隐患.(8)施工现场禁
20、止明火和抽烟,以免防水层破坏。(9)用电时要和总包专业负责人沟通,按专业负责人的指导连接电源,连接处要用绝缘胶布包好,下班时要随时切断电源,以免造成事故发生.(10)防水施工每天下班前,应码放材料,清理杂物,确保工完场清。(11)当在密闭空间施工时,利用排风扇等通风设备进行通风处理,并对空气质量进行不间断检查,施工过程中派专人看守,避免发生意外。7.2. 文明施工措施(1)现场各类材料、机具设施必须按要求进行码放和设置,并符合安全技术规范.(2)保持场容整洁,做到工完料净。垃圾集中清理至指定地点,做到工完场清.(3)保护成品用设施,不得乱写乱画,严禁随地大小便,做到文明施工。(4)现场各类设施
21、必须齐全有效,严禁挪用和损坏。(5)按规定施工,按标准操作,工程内实外美.施工现场整洁有序,工完料净场清。(6)项目部各级领导从抓文明施工着手,制定文明施工管理措施,提高施工人员职业道德和文明施工意识。28 集水坑处理方案1、工程建设概况序号项目内容1工程名称迁安永顺小区住宅工程2工程地点迁安市永顺路3建设单位迁安市奥特房地产开发4设计单位北京京业建筑设计公司5监督单位迁安市质量监督站6监理单位北京五环建设监理公司7总包单位河北天马建工集团8投资来源自 筹9承包范围土建、给排水、通风空调、电气、电梯和消防工程10施工工期2002、10、252004、4、3011质量目标合 格2、 工程具体概况
22、本工程位于河北省迁安奥特开发永顺小区(永顺嘉园),由9座主楼及地下车库组成。主楼其中1、2、3为高层建筑;4#、5#、6#、7#、8#、9#为多层建筑。高层为剪力墙结构,多层为8#、9、3楼多层部分框架异型柱结构,4#、5#、6#为框架剪力墙结构,地库为一层,框架结构。1#楼地下一层部分为人防区,按核(常)6级人防设计。主楼为A类建筑高度,设防地震烈度7,地震加速度0、15s,第一分组。抗震等级为三级,地库抗震等级三级。本工程地基基础及主体结构设计使用年限为50年,建筑结构的安全等级为二级,抗震设防类别为丙类。本工程地下水对建筑没有危害,存在考虑建筑物抗浮影响,设防水位47。00.3、 施工
23、设计根据施工现场实际情况,现地下水位的高度为-6。25米,地下水无法降到集水坑基础底部标高以下,为保证施工进度要求和防水工程质量,满足规范要求。现场拟采用厚度为5mm钢板焊接整体的集水坑模板.焊接好整体的集水坑样式的模板用机械吊装到挖好的集水坑中.技术员根据图纸尺寸在施工现场放好实大样,将5mm的钢板切割成符合集水坑尺寸的样式;为保证集水坑内的水和回填时模板不受影响,在焊接好的集水坑整体模板背面用16的钢筋焊接拉结筋,拉结筋的长度为500cm,600成梅花形布置。集水坑模板放好后,对开挖集水坑时所放大部分进行回填,考虑回填的质量,所放斜坡后无法夯实,准备用现场的细石、砂子和水泥,拌成一定比例的
24、混凝土进行回填。如无法满足回填要求,采取C10密室性商品砼进行回填.回填时,在集水坑内放上一定的块状物或用现场的级配砂石,保证平衡内外的压力,回填好以后,再讲集水坑内的物体去除。3、2、6主要工程量主要工程量统计表序号项目名称规 格单位数量1钢板5mm20040012002电焊机500A台43电焊条E433箱204、劳动力安排及施工组织4、1、1管理队负责人项目名称负责人项目名称负责人技术总负责廖 兵测量负责何成明生产总负责毛泽龙检验试验负责冯秀红安全总负责质量总负责陈清泉资料管理冯秀红4、1、2劳务及负责人:职 务姓 名职 务姓 名项目经理项目副经理常映华技术负责何 刚质检员安全员施工员马永
25、林4、1、3工人数量及分工序号专业工种配备人数备 注1管理人员14现场协调2焊工6制作焊接集水坑整体模板3电工2现场供电4壮工60挖土、清槽、安装集水坑模板5、施工准备5、1技术准备5、1、1施工前应从甲方获得场区坐标、高程控制点等书面材料,并办理相关手续。5、1、2对施工管理人员、技术人员、工长等按设计和方案进行技术交底。5、1、3对工程所需材料进行材质检验,并进行钢筋焊接试验,混凝土配比试验等工作。5、1、4按有关规程要求准备各种施工用表格。5、2生产准备5、2、1为保证施工顺利进行,签订合同后立即要求建设方提供详细的地下管线、地下障碍物及其它隐蔽设施的具体位置、规模和埋深,需要时应予以清
26、除;5、2、2将施工用水引至现场,本工程总用水量约为10m3/h,用f50mm钢管或塑料管临时引入现场使用;5、2、3本工程施工用电最高峰时可达1000KW,施工时设总配电箱一个,再根据现场情况设立分电箱;5、2、4如需夜间施工,施工现场应备有充足的照明设施和夜间施工的其它条件;5、2、5鉴于施工场地极为狭窄,为合理划分施工段、优化施工管理,我方将及时与甲方协商场地临设布置,以便最有效利用狭小的工程场地,提高施工效率、保证工程进度.6.主要管理措施6。1安全管理及防护技术措施 因本工程为高层建筑,施工面积1.7万 ,按照我公司职业健康安全管理手册、程序文件严格对现场安全防护进行控制。现场成立安
27、全管理领导小组,工地设专职安全员,由主管生产的副经理全面负责安全生产及各种安全教育活动,由工程部组织有关部门对现场进行经常性检查,发现隐患及时组织人员整改。保证无重大事故。 场内按各阶段施工情况在进出口和危险区挂宣传画、色标、标牌及标语,各种防护部位防护到位。各种标牌应挂齐,并挂在醒目的位置处,符合OHSAA18001标准.6。1.1 基坑的防护: (1)土方开挖要探明地下管网,防止发生意外事故。 (2)在距基坑边0.6m周围用48钢管设置两道护身栏杆,,立杆间距4m,高出自然地坪1。8m,埋深0.8m。在距基坑边0。5m砌120砖墙30cm高,中有240240砖柱间距6m。基坑上口边1m范围
28、内不许堆土、堆料和停放机具。在边坡支护上口5m范围内不许重车停留。各施工人员严禁翻越护身栏杆。基坑施工期间设警示牌,夜间加设红色灯标志。6。1。2 基坑外施工人员不得向基坑内乱扔杂物,向基坑下传递工具时要接稳后再松手。6。1.3 坑下人员休息要远离基坑及放坡处,以防不慎。6.1.4 施工机械一切服从指挥,人员尽量远离施工机械,如有必要,先通知操作人员,待回应后方可接近.6.2 现场消防保卫管理措施6.2.1 在施工现场建立防火领导小组、义务消防队、治保会、社会综合治理小组,设一名管理人员具体负责消防保卫工作,并建立每月召开一次例会制度.6。2.2 施工现场工作坚持“预防为主,防治结合的工作方针
29、认真贯彻中华人民共和国消防法和涿州市消防条例,逐级落实防火责任制,利用多种形式对群众惊醒广泛的宣传教育,做到人人重视消防工作;同时将消防保卫工作纳入生产管理议事,与生产同计划、同布置、同检查、同落实、同评比。6。2。3 参加施工的所有人员,入场前都要进行“四防教育和考试。坚持每月和重大节日、社会政治活动前教育一次,学习现场的各项规章制度和国家法规,使每个施工人员做到制度明确、安全生产、文明施工.6.2。4 现场采用非易燃材料做临设,施工现场的生活、加工、仓储、办公室与在施工程分开设置。6。2。5 易燃、剧毒物品分类专库管理,严格进出库手续,进行易燃、易爆化学危险品操作时,必须保证通风良好,禁
30、止与电气焊等明火作业交叉操作。6.2.6 加强现场明火作业管理,严格用火审批制度.现场用火证,统一由保卫负责人员签发,并有书面安全防火技术交底。6。2.7 现场吸烟处,在明显位置贴吸烟管理要求和标志,配备烟头容器和灭火器材,吸烟应到吸烟处,现场其它地方禁止吸烟.6。2。8 现场架设照明线路及安装各种电气设备,必须由正式电工操作,非电工人员不准操作; 6。2.9 施工现场消防器材统一由保卫人员检查、维修、保证灭火器材完好有效,不准他人擅自乱移、乱用;施工现场路宽不低于3.5m.6.2.10 对现场的要害部位及成品保护工作,坚持“谁主管、谁负责,谁施工、谁负责”的原则,把责任落实到人,根据现场实行
31、情况,采取减少出入口,分片控制出入人员,具体办法由保卫人员负责制定。6.2.11 对现场重点部位(如配电室、塔吊、仓库等)配备责任心强、技术熟练的人员操作和管理格检查,建立建全岗位责任支和交接班制度,认真做好交接班记录。6。2.12 现场留出入口二处,围墙保证良好,出入口警卫要对出入车辆及人员进行严格检查,现场不得留住外来人员,现场办公室、更衣室、仓库门窗要牢固、可靠。现场设自行车鹏棚集中存放专人管理。6。2。13 对进入现场的施工人员进行摸底审查,坚持先审后用的原则,对重点人员做到心中有数,并注册登记。6。2.14 建立门卫制度合巡逻护场制度,设专人两班制昼夜值班,并做好值班记录.对携带施工
32、材料进出场的人员和车辆要开出门证,对进入施工现场的联系业务的其他人要进行登记,经门卫许可后方能进入。6.2.15 消防保卫干事每天对工地用火用电等情况进行巡查,每旬参加一次文明施工检查;有权制止一切违反规定的行为,对违反治安消防规定的人员,保卫干部有权给予批评教育和处罚,直至停止施工。6。2.16 建立健全消防保卫档案,搞好资料的收集、整理工作,对现场发生的事故和各种隐患都要认真记录、整理、备查。6.3 施工现场场容管理措施6。3。1 施工现场执行“谁主管、谁负责”的原则,工地项目经理对施工现场管理工作全面负责,一切与建设工程施工活动有关的单位和个人,必须服从管理,各分包单位必须接受总包单位的
33、统一领导监督和检查.6。3.2 施工现场的围墙和围挡上按集团CIS标准绘制集团标志、企业精神等内容,做到牢固,美观.在现场东侧设主要出入口,大门具体做法按照集团公司企业形象视觉识别规范手册来执行。6.3.3在现场大门口前一侧明显处设置工程概况牌,不小于700mm500mm,白底黑仿宋字,写明工程名称,建筑面积、建设单位、设计单位、监理单位、施工单位、工地负责人,开竣工日期。标牌设置高度:底边具地面不少于1.2m,门口内设置内容符合要求的“一图二牌三板”,即:施工现场平面布置图,安全技术牌、施工现场管理体系牌,安全生产管理体系制度板、消防保卫管理制度板、场容卫生制度板。6.3.4 现场搭设的各种
34、临设材质必须符合要求。现场办公室利用大门北侧的空地搭设彩钢活动板房,伙房、仓库、水泥库等临设用房采用砖砌、加盖,室内高度不低于2.5m,并防漏、防潮,满足使用,整齐美观。6。3。5施工区域、办公区合生活区域分割开,对个现场内进行绿化布置.建立严格的管理责任制,划分责任区,设置明显的标志牌,分片包干,责任到人,使现场和生活区整洁、文明、有序。6。3.6 在工地设宣传栏、黑板报。在现场的围墙、宿舍外墙上的标语反映集团意识和企业精神.现场所有的标语、制度书写规范、醒目美观,保持完好.6。3。7 现场的施工道路为混凝土路面,保持畅通,禁止路面堆放材料、设备;雨季有可行的排水措施,配备4寸潜水泵6台,现
35、场设置排水沟,及时将现场雨水排入市政管道。6。3.8 进入现场的所有临时存放施工材料一律按平面布置图制定的位置放置到位,各类材料分类码放,钢筋、架子管 、方木、板材等材料一头齐、一条线、不混放,保持现场材料整齐统一.6.3.9 建筑物内外的零散碎料及时清理,施工垃圾,生活垃圾分开存放,并及时清运;保持现场干净整洁,并安排专人每天清扫现场.0 悬挑结构严禁堆放材料和其它物品,进入现场的成品半成品有可行的保护措施。1 施工现场内严禁大小便。有意违反,加重处罚。施工人员要节约用水,消灭长流水,长明灯现象.6。3.12施工现场的用电线路,用电设施的安装和使用必须按照施工组织设计进行架设,严禁任意拉线接
36、电。进行电、气焊作业必须由合格的焊工、电工等专业人员操作。6。3.13 施工现场的各类机械,必须按照施工现场管理平面布置图定的位置停放整齐,定期进行保养,对各种机械操作人员建立岗位责任制,做到持证上岗,严禁无证操作。4 消除火灾隐患,完善消防设施,严禁用火制度,做好消防工作。所有施工人员必须保护消防设施,不得是损坏和擅自挪用消防设备、器材,不准埋压消防水源,不准占用防火间距,堵塞消防通道,不准在施工现场内吸烟。6.3。15 进入施工现场所有人员必须佩戴安全帽,非施工人员不准进入施工现场.6 采取有效措施控制施工过程中的扬尘。对木工房进行封闭,对振动的施工机械采取有效措施,降低噪音。现场适量洒水
37、减少扬尘.6.3。17 施工现场的全体管理人员佩戴胸卡。6。4 材料管理措施6。4.1 材料进入现场,严格按照施工平面图划分的料具存放区域摆放整齐,并表明责任区、责任人.6.4.2 各种料具存放区,夯实平整,有水设施.6.4.3 施工现场料具分规格码放整齐,稳固,做到一头齐,一条线,标识规范、清楚。6。4.4 水泥存放在库内,设门上锁,专人管理,垛高不超过12带,袋装水泥与墙间隙不小于15cm,水泥库浇筑高出地面20cm的混凝土,并用水泥砂浆压光地面,用空心砖全封闭砌筑,设进、出料两扇门,实行先进先出原则。6。4.5 贵重物品、易燃易爆和有毒物品及时入库,专库专管,加设明显标志。6。4.6
38、剩余料和包装容器整理归类,与成品原料分开存放,废油漆、油料及包装容器与供应商签定协议,由供应商及时回收,以免造成污染。6.4。7 料库做到整洁,料具架、料具摆放合理,专人保管,并建立严格领退料续。6。4。8 根据材料性能对施工现场的材料保管采取必要的防雨、防潮、防晒、防冻、防水、防爆、防损坏措施。6。4.9 坚持两人以上材料验收制度,对进场材料的品名 、规格、型号、包装、商标、数量、质量进行认真验收,索要材质证明,并留下详细记录.6。4.10 材料进出场要有严格检查制度和手续,按照贯标程序去做。6.5 环境保护措施针对该工程所处位置的特点,结合我公司ISO14001管理手册、程序文件规定,成立
39、以项目经理为首的由技术、生产、物资、机械等部门著称的环保工作领导小组,建立施工现场环保自我保证体系,做到责任落实到人。对现场产生的噪音、扬尘等污染采取以下措施,以减轻各种污染及噪音扰民。6.5.1 防止扬尘、大气污染措施: (1)土方由合格的运输单位施工,并签定运输合同,在合同中明确公司的环境要求.在现场出入口设专人清扫车轮,并拍实车上土或严密遮盖,运载工程土方最高点不超过车辆槽帮上沿50cm,边缘不高于车辆槽帮上沿10cm,装载建筑渣土和其它散装材料不超过槽帮上沿,禁止沿途遗洒; (2)用于工程预留的回填土,为防治扬尘,采取喷洒覆盖的方法; (3)对施工道路采取混凝土硬化处理,出入口硬化路面
40、不小于出口宽度,在出口处设置冲洗车轮的装置,并设专人负责; (4)在现场东北两侧各设一根洒水临时水管,并设置1名洒水员,配齐洒水设备,根据现场情况对现场生活区进行洒水、清扫、防止扬尘; (5)在施工现场设置垃圾分拣站,施工垃圾及时分拣清扫,并洒水降尘; (6)水泥和其他以飞扬的细颗粒散体材料,安排在库内存放或严密遮盖; (7)现场食堂用燃气设备和电蒸箱做饭,采用石油液化气装置; (8)拆除原有建筑时,随时洒水减少扬尘污染环境。6.5。2 防止噪音污染措施临时食堂设隔油池,每月清理浮油杂物不少于三次,污水经过滤、沉淀、隔油后排入市政污水管线。6。5。3 防止噪音污染措施:(1)现场搅拌机、电刨、
41、电锯、空压机等强噪音机械,设棚全封闭;(2)对于不能进行封闭的设备,如塔吊、挖掘机、装载机、电锤等严格控制作业时间,晚上22时至次日6时不得作业;(3)建立健全控制人为噪音的管理制度,信号工指挥塔吊采用无线电通讯设备;(4)噪音值检测执行建筑施工场噪音测量方法(GB12524),土石方施工阶段昼间不超过75分贝,夜间不超过55分贝,并且进场测试(6:0022:00为昼间,22:00-6:00为夜间);(5)做好施工现场环境保护的监督检查工作,每月初、月中和月末对环境各项工作进行一次检查,对存在的问题及时采取纠正和预防措施,并做好文字记录和存档工作。6.6 环境卫生管理措施:6.6.1 现场环境
42、卫生管理(1)施工现场要设专人负责整理、保持现场整洁卫生。做到施工现场无积水、车辆不带泥沙出现场。每天派人洒水清扫施工道路,绿化、美化施工现场。(2)施工现场厕所设在距伙房50m以外,并在厕所3m以外设简易化粪池,定期清掏。厕所地面抹水泥,小便池贴1。5m高的瓷砖,蹲坑按每20人不少于一个蹲坑设计,蹲坑采用冲水或加盖措施,派专人每天打扫,保持通风无异味。夏季门窗安装门帘和纱窗,防蚊灭蛆措施齐全有效;(3)施工现场设置电热水器,保证开水供应,不让民工喝自来水。6.6。2 制定专人每天清理生活区、办公区,保证生活区、办公区的清洁卫生,做到无积水、无污物。6.6。3 行政副经理主管施工现场伙房卫生,
43、环卫员负责日常工作管理。伙房炊事人员必须严格执行食品卫生法和食品卫生有关管理规定。6.7 防止扰民措施本工程工地位于迁安市永顺路,为确保正常的施工秩序,尽量减少对周围办公、生活的影响,制定如下措施:6。7.1 施工现场提倡文明施工,建立健全控制人为噪音的管理制度,尽量避免人为大声喧哗,增强全体施工人员防噪音扰民的自觉意识。6.7.2 在施工中积极采用新工艺、新机械、新材料或更换、调整部分影响较严重的设施和设备,尽量降低施工影响,保证施工进度。6.7。3 随时与现场周围有关部门取得联系,对他们的意见、简易进行合理采纳,对有关施工工序安排、工人操作方面的问题,在生产调度会上进行解决。6.7.4 在
44、土方施工阶段,坚持定期检测噪音,保证噪音低于临界值。6。7.5 合理安排施工工序,尽量将噪音污染严重的工序安排在白天。6.7。6 对电锯、电刨等产生噪音的地方进行全封闭。6。7。7 加强噪音检测,采取专人管理的原则,及时对施工现场超标的有关因素进行调整,达到施工噪音不扰民的目的.6。7.8 对人为活动噪音建立管理制度,特别要杜绝人为敲打、叫嚷、野蛮装卸噪音等现象,最大限度的减少噪音扰民.6.8 外埠施工队伍管理措施6。8。1 外埠施工队伍要建立健全组织管理机构和各种规章制度,各类管理人员的比例不低于全员人数的68%,要组织外部施工队伍工人员进行上岗前的思想教育和技术培训,技术工人应占全员人数的
45、60%,特殊工种要持证上岗。6.8.2 做到合法用工,外埠施工队伍进场后必须与用工单位签定劳务合作合同、工程经济合同、安全生产协议书、治安消防协议书,及时办理务工人员的注册手续、就业证、暂住证。注册办证率要达到100%,并持外地进京施工企业备案卡到所在市建委备案。6.8.3 保持队伍稳定,不得随意变更以注册的务工人员.人员流动率不等超过20,“两收”后的人员变更3天内向用工单位申报,补办注册手续及各种证件.6。8。4 严格履行合同,确保工程和质量,做到安全生产,文明施工。6.8。5 外埠施工队不准招用超出区域内的人员和安排用工单位的亲朋好友从事施工生产,杜绝“五种人”,及:童工、残疾、聋哑、呆傻和无技术女工现象发生.集水坑施工方案第一阶段:1、 集水坑土方开挖。按岩土公司轻型井点降水方案在集水坑周围布管进行降水。如地下水旺盛真空吸水不理想,可配套深井进行降水,确保在集水坑垫层施工前、坑内无水。2、 电梯基坑底部垫层及边坡施工。 坑底集水井设置与做法:(见附图)采用内经300深1m1。5
