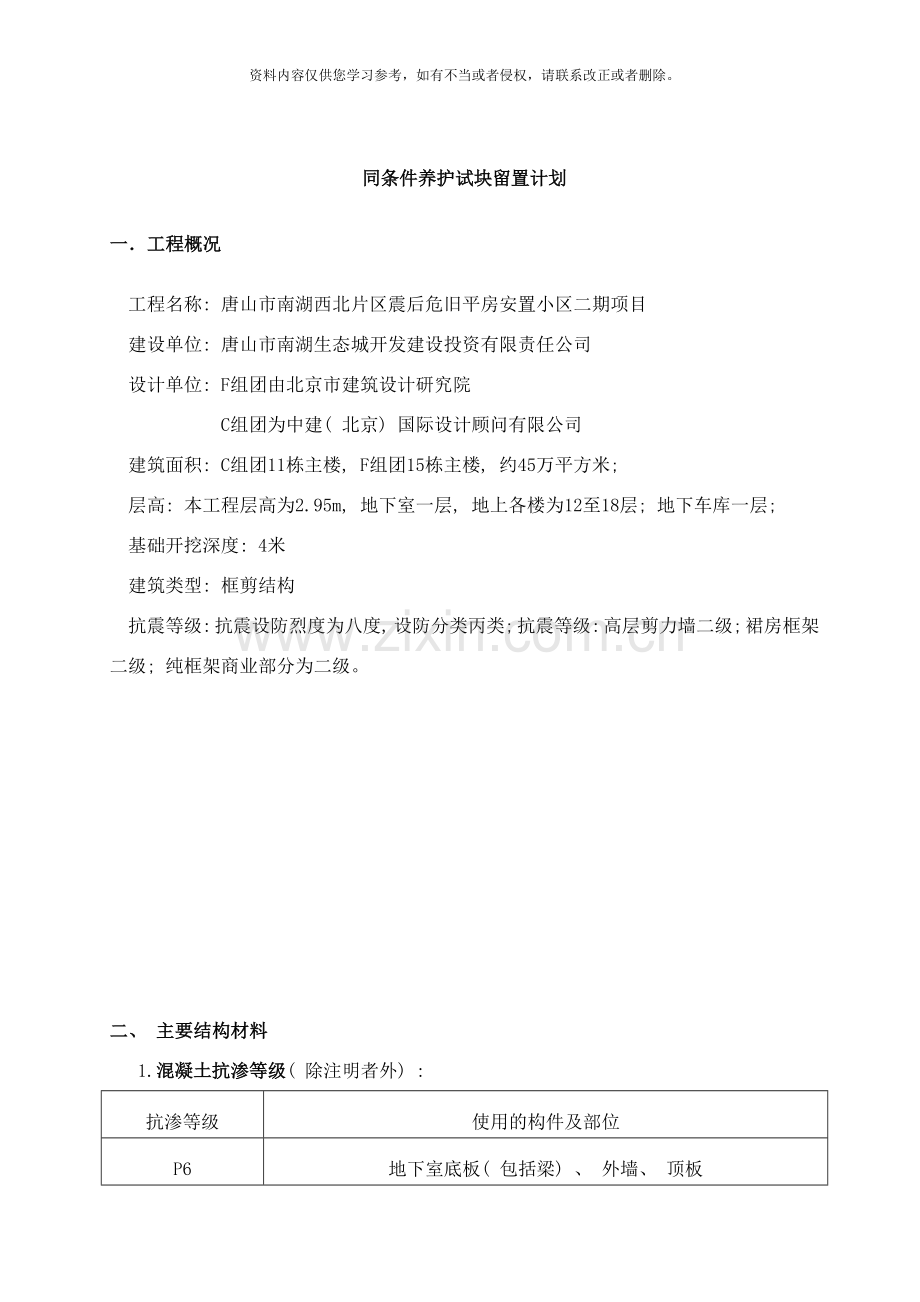

同条件养护试块留置计划
一.工程概况
工程名称: 唐山市南湖西北片区震后危旧平房安置小区二期项目
建设单位: 唐山市南湖生态城开发建设投资有限责任公司
设计单位: F组团由北京市建筑设计研究院
C组团为中建( 北京) 国际设计顾问有限公司
建筑面积: C组团11栋主楼, F组团15栋主楼, 约45万平方米;
层高: 本工程层高为2.95m, 地下室一层, 地上各楼为12至18层; 地下车库一层;
基础开挖深度: 4米
建筑类型: 框剪结构
抗震等级: 抗震设防烈度为八度, 设防分类丙类; 抗震等级: 高层剪力墙二级; 裙房框架二级; 纯框架商业部分为二级。
二、 主要结构材料
1.混凝土抗渗等级( 除注明者外) :
抗渗等级
使用的构件及部位
P6
地下室底板( 包括梁) 、 外墙、 顶板
注: 砼外加剂型号及掺入量应经过试验确定。

2.混凝土强度等级( 除注明者外) :
混凝土强度等级
垫层
基础底板
墙、 连梁、 柱
梁、 板、 楼梯
基础
C15
C30
-1
C30
C30
1~10层
C30
C30
11~18层
C25
C25
备注
次要构件如过梁, 圈梁, 构造柱等均为C20
三、 同条件养护试块留置的重要性
本项目确定为优良工程, 为实现目标, 公司制定了工程质量创优计划, 坚持以人为本, 加强管理, 控制工程过程质量。在过程控制使质量得到保证的基础上, 对重要项目进行的验证性检查( 即结构实体检验) , 其目的是为了加强混凝土结构的施工质量验收, 真实地反映混凝土强度及受力钢筋位置等质量指标, 确保结构安全; 而与结构实体混凝土组成成分。养护条件相同的同条件养护试件, 其强度可作为检验结构实体混凝土强度的依据。
四、 同条件养护试件的各项规定
⒈对涉及混凝土结构安全的重要部位( 柱、 墙、 粱) 应进行结构实体检验, 结构实体检验中对混凝土强度检验, 应以混凝土浇筑地点制备并与结构实体同条件养护的试件强度为依据;
⒉同条件养护试件对应的结构或结构部位, 应由监理( 建设) 、 施工等各方共同选定;
⒊对混凝土结构工程中的各混凝土强度等级, 均应留置同条件养护试件; 同一强度等级的同条件养护试件, 其留置的数量应根据混凝土工程量和重要性确定, 不宜少于10组, 且不应少于3组;
⒋同条件试件拆模后, 锁在500×500×500钢筋笼内放置在靠近相应结构构件或结构部位的适当位置, 并采取相同的养护方法;
⒌同条件养护试件应在达到等效养护龄期时进行强度试验, 等效养护龄期应根据同条件养护试块强度与标准养护条件下28d龄期试件强度相等的原则确定。
⒍同条件养护试件在达到等效养护龄期及相应的试件强度代表值, 宜根据当地气温和养护条件确定: 等效养护龄期可取按日平均温度累计达到600℃.d时所对应的龄期, 0℃及以下的龄期不记入; 等效养护龄期不应小于14d, 也不宜大于60d。
7.具体规定
a.基础结构工程砼试块的留置
按照《砼结构工程施工质量验收规范》GB50204— 的要求即: 结构砼的强度等级必须符合设计要求。用于检查结构构件砼强度的试件, 应在砼浇筑地点随机抽取, 取样与试件留置应符合下列规定:
1、 每拌制100盘且不超过100立方米的同配合比的砼, 取样不得少于一次;
2、 每工作班拌制的同一配合比的砼不足100盘时, 取样不得少于一次;
3、 当一次连续浇筑超过1000立米时, 同一配合比的砼每200立方米取样不得少于一次;
4、 每一楼层、 同一配合比的砼, 取样不得少于一次;
5、 每次取样应至少留置一组标准养护试件, 同条件养护试件的留置组数应根据实际需要确定;
6、 抗渗试块留置:
抗滲试块开盘应留置不少于一组试块, 连续浇筑砼500立方米应增加一组抗渗试块, 且每项工程不得少于两组。采用预拌砼的抗渗试件, 留置组数应视结构的规模和要求而定。
b.模板拆除时砼试块的留置
底模及其支架拆除时的砼强度应符合设计要求, 当设计无具体要求时, 砼强度应符合《砼结构工程施工质量验收规范》 GB50204— 的要求, 模板拆除时砼试块的留置具体要求如下:
1、 凡是要求提前拆除底模及其支架的部位留置一组砼试块;
2、 重要结构部位, 如大跨度梁板, 需留置一组砼试块;
3、 每一楼层至少留置一组砼试块;
4、 上述砼试块的养护应为同条件养护, 并标识留置时间、 结构部位、 砼强度等级等参数;
5、 上述同条件养护试件强度试验报告是拆除底模及支架的依据。
c.结构实体检验砼试块的留置:
本工程结构实体检测砼强度等级有C30、 C25两个强度等级, 按照结构实体检验要求并与监理公司确定, 砼试块留置数量和部位安排如下:
1、 同条砼试块留置部位和数量
混凝土试块留置
分部
工程
分项工程名称
混凝土标号
试块留置组数
备注
基
础
分
部
基础垫层
C15
3
每栋
地下室底板、 地粱
C30P6
抗压
3
地下车库抗渗按500立方1组另计
抗渗
2
地下室外墙
C30P6
抗压
3
地下车库抗渗按500立方1组另计
抗渗
1
地下室墙、 柱、 楼梯
C30
3
每栋
地下室顶板、 粱
C30P6
抗压
3
地下车库抗渗按500立方1组另计
抗渗
1
主
体
工
程
1~10层
C30
3
每栋每层
11~18层
C25
3
每栋每层
构件
C20
1
每栋每层
2、 上述同条件养护试件100%见证取样, 并焊钢筋笼放在取样部位同条件养护。
建设单位
监理单位
施工单位
新八建设集团有限公司
南湖西北片区回迁安置区项目
12月6日
