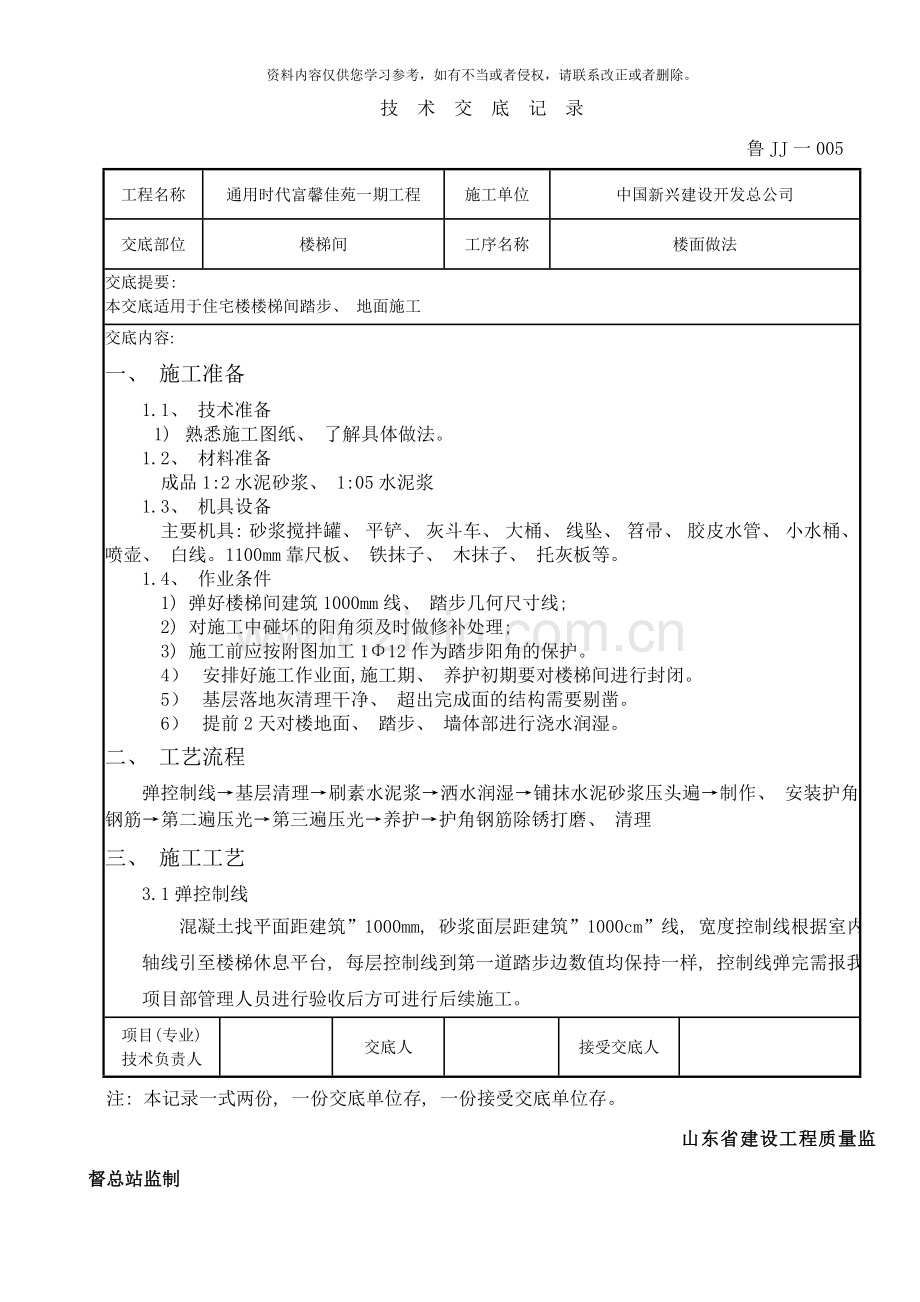

技 术 交 底 记 录
鲁JJ一005
工程名称
通用时代富馨佳苑一期工程
施工单位
中国新兴建设开发总公司
交底部位
楼梯间
工序名称
楼面做法
交底提要:
本交底适用于住宅楼楼梯间踏步、 地面施工
交底内容:
一、 施工准备
1.1、 技术准备
1) 熟悉施工图纸、 了解具体做法。
1.2、 材料准备
成品1:2水泥砂浆、 1:05水泥浆
1.3、 机具设备
主要机具: 砂浆搅拌罐、 平铲、 灰斗车、 大桶、 线坠、 笤帚、 胶皮水管、 小水桶、 喷壶、 白线。1100mm靠尺板、 铁抹子、 木抹子、 托灰板等。
1.4、 作业条件
1) 弹好楼梯间建筑1000mm线、 踏步几何尺寸线;
2) 对施工中碰坏的阳角须及时做修补处理;
3) 施工前应按附图加工1Φ12作为踏步阳角的保护。
4) 安排好施工作业面,施工期、 养护初期要对楼梯间进行封闭。
5) 基层落地灰清理干净、 超出完成面的结构需要剔凿。
6) 提前2天对楼地面、 踏步、 墙体部进行浇水润湿。
二、 工艺流程
弹控制线→基层清理→刷素水泥浆→洒水润湿→铺抹水泥砂浆压头遍→制作、 安装护角钢筋→第二遍压光→第三遍压光→养护→护角钢筋除锈打磨、 清理
三、 施工工艺
3.1弹控制线
混凝土找平面距建筑”1000mm, 砂浆面层距建筑”1000cm”线, 宽度控制线根据室内轴线引至楼梯休息平台, 每层控制线到第一道踏步边数值均保持一样, 控制线弹完需报我项目部管理人员进行验收后方可进行后续施工。
项目(专业)
技术负责人
交底人
接受交底人
注: 本记录一式两份, 一份交底单位存, 一份接受交底单位存。
山东省建设工程质量监督总站监制
技 术 交 底 记 录
鲁JJ一005
工程名称
通用时代富馨佳苑一期工程
施工单位
中国新兴建设开发总公司
烟台分公司
交底部位
楼梯间
工序名称
楼面做法
交底提要:
本交底适用于住宅楼楼梯间踏步、 地面施工
交底内容:
3.2基层清理
踏步板、 休息板基层表面地墙相交的阴角处,踢脚板处的墙面要彻底清理干净,落地灰浆和影响面层厚度的凸出部位应剔凿平整,预留埋铁要剔凿出来,清理干净。
3.3刷素水泥浆一遍
在清扫湿润后的找平层表面,刷一遍水灰比为0.5左右的素水泥浆,要随刷随铺砂浆,防止出现风干现象。
3.4 铺抹水泥砂浆压头遍
以护角钢筋为筋,铺袜水泥砂浆,砂浆配比为1:2,稠度小于35cm; 用木抹子赶铺拍实,然后搓平,注意阴阳角方正,随时用方尺检查; 待反水后略撒1:1干水泥砂子面,吸水后用铁抹子溜平。
3.5安装踏步护角钢筋
根据楼梯踏步几何尺寸线,准确定位出踏步角的位置,护角钢筋横向主筋应露出踏脚。
3.6第二遍压光
在压平头遍之后,待水泥砂浆凝结,人踩上去有印但不下陷时,用铁抹子压第二遍。要求不漏压,平而出光,阴阳角横平竖直。
3.7第三遍压光
水泥砂浆终凝前进行第三遍压光,人踩上去稍有脚印,抹子抹上去不再有抹纹时,用铁抹子把第二遍压光留下的抹子纹压平、 压实、 压光,达到交活的程度。压光时间应控制在终凝前完成。
3.8抹水泥踢脚
现场为水泥砂浆踢脚,踢脚高度为100mm。在施工踏步前应要先抹踢脚。有墙面抹灰层的踢脚,底层砂浆和面层砂浆分两次抹成; 无墙面抹灰层的踢脚板只抹面层砂浆。其施工顺序为:
1)、 踢脚板抹底层砂浆:清理基层,酒水润湿后,量出踢脚板标高线,拉通线确定底灰厚度,套方; 刷素浆贴灰饼,抹1:3水泥砂浆,用刮杠刮平,木抹子搓平,浇水养护。
2)、 踢脚板抹面层砂浆:底层砂浆抹好硬化后,拉线粘贴靠尺板,抹1:2.5水泥砂浆,用刮杠紧贴靠尺刮平,用铁抹子压光,阴阳角、 踢脚上口用抹子溜直压光。
项目(专业)
技术负责人
交底人
接受交底人
注: 本记录一式两份, 一份交底单位存, 一份接受交底单位存。
山东省建设工程质量监督总站监制
技 术 交 底 记 录
鲁JJ一005
工程名称
通用时代富馨佳苑一期工程
施工单位
中国新兴建设开发总公司
烟台分公司
交底部位
楼梯间
工序名称
楼面做法
交底提要:
本交底适用于住宅楼楼梯间踏步、 地面施工
交底内容:
3.9 养护
踏步面层压光交活后,第二天洒水养护, 养护不少于7d,养护期内不允许压重物和碰撞。
3.10护角钢筋除锈打磨、 清理
养护期结束后,用细砂纸对护角钢筋打磨除锈,达到光洁透亮,然后将楼梯踏步清理干净。
四、 质量要求
1、 抹灰层之间及抹灰层与集体之间必须粘结牢固, 无脱层、 空鼓, 面层无爆灰和裂纹等缺陷。
2、 楼梯踏步的宽度、 高度应符合设计要求。楼层梯段相邻踏步高度差不应大于5mm, 每踏步两端宽度差不应大于5mm; 楼梯踏步板阴阳角必须做到水平顺直, 踏步板坡度为2%(即5mm), 不得出现返坡, 且应立板垂直, 齿角整齐。
3、 楼梯踏步表面光滑、 洁净、 接搓平整、 线角顺直、 无抹纹。
4、 面层完工24小时后进行湿润状况下的养护, 时间不得少于7天;
5、 面层表面坡度应符合要求, 不得有倒积水现象;
七、 应注意的质量问题:
1、 空鼓、 开裂: 由于抹灰前基层底部清理不干净货不彻底, 抹灰前不浇水, 每层灰抹得太厚, 未分层分步进行压实。抹灰后不养护。为解决好空鼓、 开裂的质量问题, 应从三方面下手解决: 第一施工前的基体清理和浇水; 第二施工操作时分层分遍压实应认真, 不马虎; 第三施工后即时浇水养护。
2、 成品砂浆宜在出罐后2h内使用完毕, 现场作业面严禁对成品砂浆私自加水搅拌。
3、 踏步及地面抹面过程中, 严禁撒1:1水泥沙子抹面。
项目(专业)
技术负责人
交底人
接受交底人
注: 本记录一式两份, 一份交底单位存, 一份接受交底单位存。
山东省建设工程质量监督总站监制
技 术 交 底 记 录
鲁JJ一005
工程名称
通用时代富馨佳苑一期工程
施工单位
中国新兴建设开发总公司
烟台分公司
交底部位
楼梯间
工序名称
楼面做法
交底提要:
本交底适用于住宅楼楼梯间踏步、 地面施工
交底内容:
八、 成品保护措施
楼梯踏步抹好后要封闭养护, 撤除养护后宜用木板或角钢制做楼梯阳角保护装置, 防止磕碰、 缺楞掉角。
九、 文明施工及安全环保措施
1、 进入现场施工人员必须佩带安全帽, 禁止吸烟、 赤膊、 酒后作业。
2、 现场施工人员每天进行班前教育, 做到活完料净, 禁止野蛮施工。
3、 施工前应制定有效的安全、 防护措施, 并应遵照安全技术及劳动保护制度执行。
4、 施工机械用电必须采用一机一闸一保护。
5、 作业前, 检查电源线路应无破损, 漏电保护装置应灵活可靠, 机具各部连接应紧固, 旋转方向正确。
6、 清理基层时, 不允许从窗口、 阳台、 洞口等处向外乱扔杂物, 以免伤人。
项目(专业)
技术负责人
交底人
接受交底人
注: 本记录一式两份, 一份交底单位存, 一份接受交底单位存。
