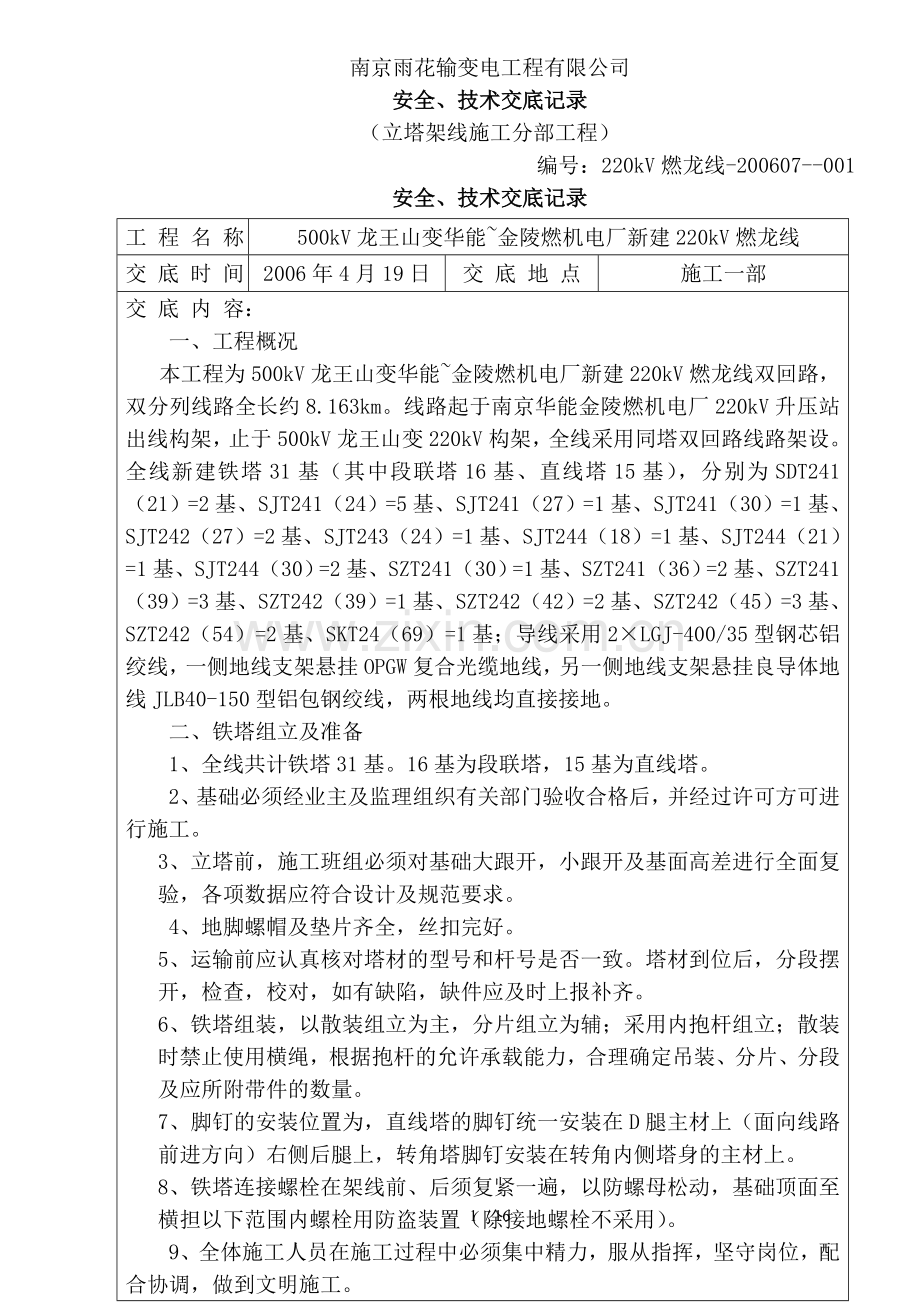

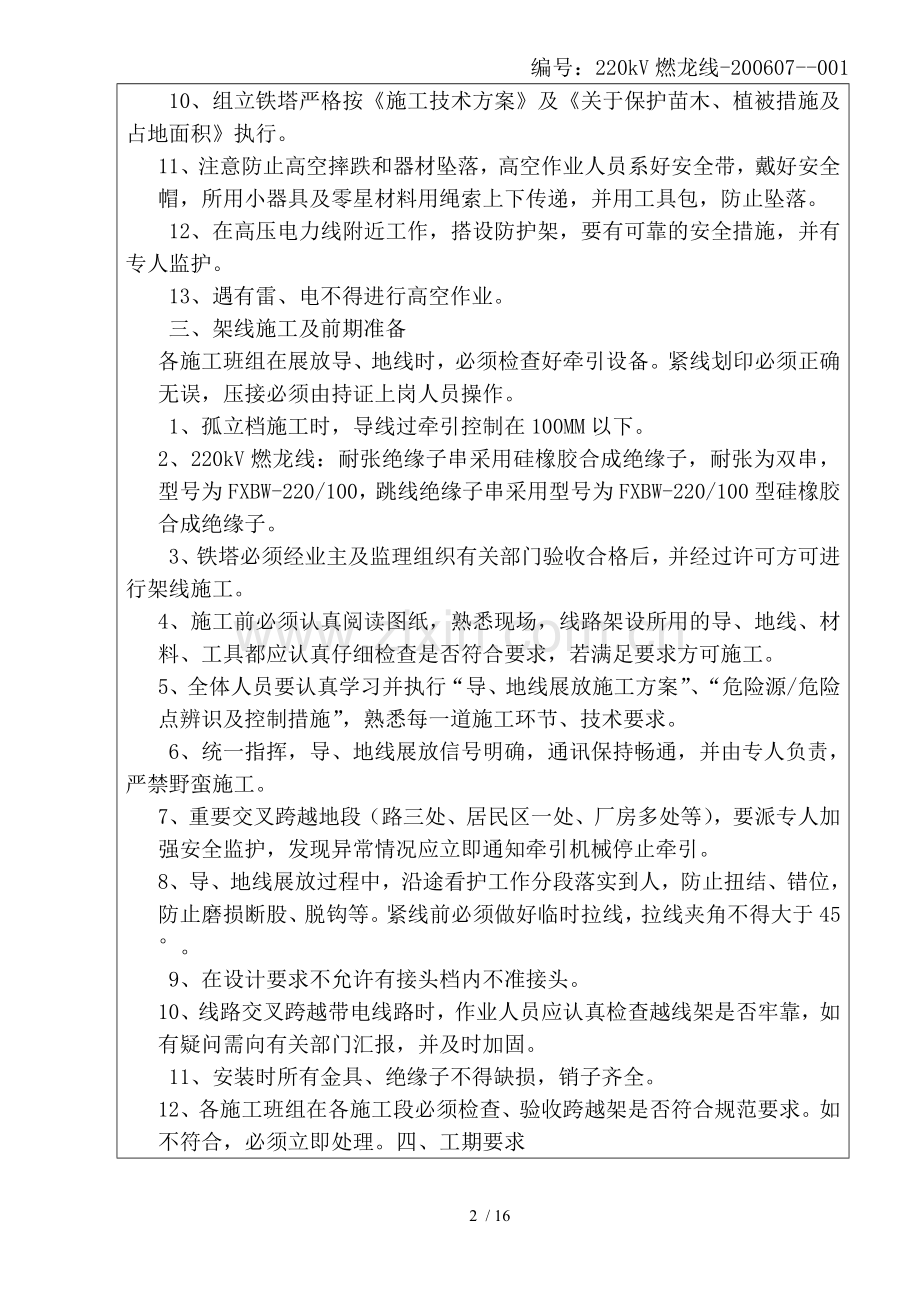

工 程 名 称 500kV龙王山变华能~金陵燃机电厂新建220kV燃龙线 交 底 时 间 2006年4月19日 交 底 地 点 施工一部 交 底 内 容: 一、工程概况 本工程为500kV龙王山变华能~金陵燃机电厂新建220kV燃龙线双回路,双分列线路全长约8.163km。线路起于南京华能金陵燃机电厂220kV升压站出线构架,止于500kV龙王山变220kV构架,全线采用同塔双回路线路架设。全线新建铁塔31基(其中段联塔16基、直线塔15基),分别为SDT241(21)=2基、SJT241(24)=5基、SJT241(27)=1基、SJT241(30)=1基、SJT242(27)=2基、SJT243(24)=1基、SJT244(18)=1基、SJT244(21)=1基、SJT244(30)=2基、SZT241(30)=1基、SZT241(36)=2基、SZT241(39)=3基、SZT242(39)=1基、SZT242(42)=2基、SZT242(45)=3基、SZT242(54)=2基、SKT24(69)=1基;导线采用2×LGJ-400/35型钢芯铝绞线,一侧地线支架悬挂OPGW复合光缆地线,另一侧地线支架悬挂良导体地线JLB40-150型铝包钢绞线,两根地线均直接接地。 二、铁塔组立及准备 1、全线共计铁塔31基。16基为段联塔,15基为直线塔。 2、基础必须经业主及监理组织有关部门验收合格后,并经过许可方可进行施工。 3、立塔前,施工班组必须对基础大跟开,小跟开及基面高差进行全面复验,各项数据应符合设计及规范要求。 4、地脚螺帽及垫片齐全,丝扣完好。 5、运输前应认真核对塔材的型号和杆号是否一致。塔材到位后,分段摆开,检查,校对,如有缺陷,缺件应及时上报补齐。 6、铁塔组装,以散装组立为主,分片组立为辅;采用内抱杆组立;散装时禁止使用横绳,根据抱杆的允许承载能力,合理确定吊装、分片、分段及应所附带件的数量。 7、脚钉的安装位置为,直线塔的脚钉统一安装在D腿主材上(面向线路前进方向)右侧后腿上,转角塔脚钉安装在转角内侧塔身的主材上。 8、铁塔连接螺栓在架线前、后须复紧一遍,以防螺母松动,基础顶面至横担以下范围内螺栓用防盗装置(除接地螺栓不采用)。 9、全体施工人员在施工过程中必须集中精力,服从指挥,坚守岗位,配合协调,做到文明施工。 南京雨花输变电工程有限公司 安全、技术交底记录 (立塔架线施工分部工程) 编号:220kV燃龙线-200607--001 安全、技术交底记录 编号:220kV燃龙线-200607--001 10、组立铁塔严格按《施工技术方案》及《关于保护苗木、植被措施及占地面积》执行。 11、注意防止高空摔跌和器材坠落,高空作业人员系好安全带,戴好安全帽,所用小器具及零星材料用绳索上下传递,并用工具包,防止坠落。 12、在高压电力线附近工作,搭设防护架,要有可靠的安全措施,并有专人监护。 13、遇有雷、电不得进行高空作业。 三、架线施工及前期准备 各施工班组在展放导、地线时,必须检查好牵引设备。紧线划印必须正确无误,压接必须由持证上岗人员操作。 1、孤立档施工时,导线过牵引控制在100MM以下。 2、220kV燃龙线:耐张绝缘子串采用硅橡胶合成绝缘子,耐张为双串,型号为FXBW-220/100,跳线绝缘子串采用型号为FXBW-220/100型硅橡胶合成绝缘子。 3、铁塔必须经业主及监理组织有关部门验收合格后,并经过许可方可进行架线施工。 4、施工前必须认真阅读图纸,熟悉现场,线路架设所用的导、地线、材料、工具都应认真仔细检查是否符合要求,若满足要求方可施工。 5、全体人员要认真学习并执行“导、地线展放施工方案”、“危险源/危险点辨识及控制措施”,熟悉每一道施工环节、技术要求。 6、统一指挥,导、地线展放信号明确,通讯保持畅通,并由专人负责,严禁野蛮施工。 7、重要交叉跨越地段(路三处、居民区一处、厂房多处等),要派专人加强安全监护,发现异常情况应立即通知牵引机械停止牵引。 8、导、地线展放过程中,沿途看护工作分段落实到人,防止扭结、错位,防止磨损断股、脱钩等。紧线前必须做好临时拉线,拉线夹角不得大于45°。 9、在设计要求不允许有接头档内不准接头。 10、线路交叉跨越带电线路时,作业人员应认真检查越线架是否牢靠,如有疑问需向有关部门汇报,并及时加固。 11、安装时所有金具、绝缘子不得缺损,销子齐全。 12、各施工班组在各施工段必须检查、验收跨越架是否符合规范要求。如不符合,必须立即处理。四、工期要求 工期自2006年 月 日至2006年 月 日结束。 安全、技术交底记录 编号:220kV燃龙线-200607--001 五、工作安排 1、外线一班、外线二班、外线三班 六、铁塔安装质量标准 执行公司相关管理方案: 6.1 质量目标/指标 6.1.1 工程的质量目标:优良工程并达标投产。 6.1.2 本分部工程的质量指标:合格率100%,优良率≥95%。 6.1.3 组织相关部门对分部分项工程进行三级验收及中间签证。 6.2 一般规定 6.2.1 杆塔各构件的组装牢固,交叉有间隔者,应装设相应厚度的垫圈或垫板。 6.2.2 当采用螺栓连接构件时,应符合下列规定: a) 螺栓应和构件面垂直,螺栓头平面和构件不应有空隙。 b) 螺母拧紧后,螺杆露出螺母的长度,对单螺母不应小于两螺距,对双螺母可和螺杆相平,加上防松螺母装置后,螺栓露出应不少于2扣。 c) 必须加垫片者,每端不宜超过两个垫片。 6.2.3 螺栓的穿入方向: 1、对立体结构 水平方向由内向外,垂直方向由下向上。 2、对水平结构 a) 顺线路方向,小号往大号穿; b) 横线路方向,两侧由内向外;中间由左向右;垂直方向由下向上。 注:个别螺栓不易安装时,其穿入方向可予以变动。 6.2.4 杆塔部件组装有困难时应查明原因,严禁强行组装,个别螺孔需扩大时,扩孔部分不应超过3MM,当扩孔需超过3MM时,应先堵焊再重新扩孔,并应进行防锈处理,严禁用气割进行扩孔或烧孔。 6.2.5 杆塔螺栓应逐个紧固,其扭力矩不应小于下表规定,螺杆和小螺母的螺纹有滑牙或螺栓线的棱角磨损以致扳手打滑的螺栓必须更换。 安全、技术交底记录 编号:220kV燃龙线-200607--001 级 别 直 径 表1 螺栓紧固扭矩标准(N·cm) 4.8级 M16 8000 M20 10000 M24 25000 要达到紧固矩,宜用较长力臂的扳手,M24用扳手力臂宜550mm,M16、M20用扳手力臂宜400mm。 6.3铁塔部分 6.3.1铁塔组立后,各相邻节点间主材弯曲不得超过1/800。 6.3.2铁塔组立后,塔腿板应和基础面接触良好,有空隙时应垫铁片,并应灌筑水泥砂浆。 七、架线安装质量标准 执行公司相关管理方案 1、 质量目标/指标 本工程的质量目标:优良工程并达标投产。 本分部工程的质量指标:合格率100%,优良率≥95%。 1) 组织相关部门对分部分项工程进行三级验收及中间签证。 2) 放线过程中,对展放的导线及避雷线应认真进行外观检查。对于制造厂在线上设有的损伤或断头标志的地方,应查明情况妥善处理。 3) 跨越电力线、通讯线等,必须有可靠的跨越施工措施。 4) 放线滑车轮槽尺寸及所用材料应和导线或避雷线相适应,保证导线或避雷线通过时不受损伤。本工程选用导线滑车SHL-120-240。 5) 导线在同一处的损伤同时符合下述情况时可不作补修,只将损伤处棱角和毛刺用0#砂纸磨光。 (1) 导线单股损伤深度小于直径的1/2。 (2) 钢芯铝绞线及钢芯铝合金绞线损伤截面积为导电部分截面积的5%及以下,且强度损失小于4%。 (3) 单金属绞线损伤截面积为4%及以下。 安全、技术交底记录 编号:220kV燃龙线-200607--001 6) 导线在同一处损伤超过允许修补的范围时或连续损伤的截面积或损失的强度都没有超过修补管修补的范围,但其损伤长度已超过修补管的能补修范围时,必须将损伤部分全部割区,重新以接续管连接。 7) 不同金属、不同规格、不同绞制方向的导线或避雷线严禁在同一个耐张段内连接。 8) 孤立档内严禁接头。 9) 当导线或避雷线采用液压或液压钳连接时,必须由经过培训并考试合格的技术工人担任。操作完成并自检合格后应在连接管上打上操作人员的钢印。 10) 导线或避雷线必须使用现行的电力金具配套接续管及耐张线夹进行连接。连接后的握着强度在架线施工前应进行试件试验。试件不得小于3组(允许接续管和耐张线夹合为一组试件)。其试验握着强度对液压不得小于导线或避雷线保证计算拉断力的95%。 11) 连接前必须将导线或避雷线上连接部分的表面、连接管内壁及有穿管时连接管可能接触到的导线表面用汽油清洗干净。避雷线无油污时可只用棉纱擦拭干净。 12) 采用液压或液压钳连接导线时,导线连接部分外层铝股在清洗后应薄薄地涂上一层导电脂,并应用细钢丝刷清表面氧化膜,应保留导电脂进行连接。 13) 采用液压或液压钳连接时,在施压前后必须复查连接管在导线避雷线上的位置,保证管端和导线或避雷线上的印记在压前和定位印记重合,在压后应检查印记距离符合规定。 14) 接续管压后应检查其外观质量,如有飞边、毛刺应锉平,并用砂纸磨光,锌层脱落时应涂防锈漆。使用精度不低于0.1mm的游标卡尺测量压后尺寸,其对边距不应超过0.866×0.993D+0.mm,弯曲度不得大于2%。 15) 修补管、接续管和耐张线夹之间的距离不应小于15m;和悬垂线夹的距离不应小于3m。 16) 紧线施工应在基础混凝土强度达到设计规定,紧线段内的杆塔已经全部检查合格后方可进行。 17) 紧线施工前应做好临时拉线,拉线选用GJ-50钢绞线或Φ13钢丝绳。 18) 观测弧垂时的测量温度应能代表导线或避雷线实际施工时的温度,温度应在观测档内实测。 19) 挂线时对于孤立档、较小耐张段及大跨越的过牵引长度应符合下列规定: (1) 耐张段长度大于300m时过牵引长度宜为200mm; (2) 孤立档:导线过牵引控制在100mm以下。 安全、技术交底记录 编号:220kV燃龙线-200607--001 20) 紧线弧垂在挂线后应随即在该观测档检查,其允许偏差为±2.5%,各相间允许弧垂偏差为300mm,相邻子导线的弧垂允许偏差为+100,-0;进线档的水平分列导线弧垂允许偏差为80mm。 21) 绝缘子安装前应逐个将表面清擦干净,并应进行外观检查。对安装时应检查碗头、球头和弹簧销子之间的间隙。在安装好弹簧销子的情况下球头不得自碗头中脱出。验收前应清除绝缘子表面的泥垢。 22) 金具的镀锌层有局部碰损、剥落或缺锌,应除锈后补刷防锈漆。 23) 悬垂线夹安装后,绝缘子串应垂直地平面。个别情况其顺线路方向和垂直位置的位移不应超过5°,且最大偏移值不应超过200mm。连续上下山坡处杆塔上的悬垂线夹的安装位置应符合设计规定。 24) 绝缘子串、导线及避雷线上的各种金具上的螺栓、穿钉及弹簧销子除有固定的穿向外,其余穿向应统一,并应符合下列规定: (1) 耐张串上的弹簧销子、螺栓及穿钉一律由上向下穿,特殊情况由内向外,由左向右; (2) 导线金具上的穿钉、螺栓一律由线束外侧向内穿; (3) 当穿入方向和当地运行单位要求不一致时,可按当地运行单位的要求,但应在开工前明确规定。 25) 金具上所用的开口销的直径必须和孔径配合,且弹力适度。 26) 铝包带应紧密缠绕,其缠绕方向应和外层铝股的绞制方向一致。 27) 防振锤应和地面垂直,其安装距离偏差不应大于±30mm。 八、立塔安全施工注意事项 执行公司相关管理方案: 1、 职业安全卫生目标/指标: 本分部工程为:施工期间不发生人身、轻伤事故,一般设备事故、机械事故及火灾事故。 2、 分片组立铁塔过程安全措施: 1) 施工请应召开工会,按照作业指导书给出的施工方案,合理分工,明确职责。 2) 起吊前应对所有临时拉线、起吊索具及其它连接部分进行检查,确认连接牢固后徐徐起吊构件,构件离地面20cm时,停止对各受力点进行检查,必要时做相应调整。 3) 组装和起吊工作在同一处进行时起吊件的下方不得有人,如因地形限制,应待起吊构件就位后再行组装。 安全、技术交底记录 编号:220kV燃龙线-200607--001 4) 地面组装时,每片塔材均应紧固好螺栓(所带侧附铁件除外)。每段吊装完毕,必须将螺栓紧固后,方可吊装上段。 5) 分片组装,带铁件应能自由活动,螺帽应出扣,自由端朝上时,应绑扎牢固。 3、 分解组立杆塔过程安全措施: 1) 起吊方案和现场布置必须按技术交底的要求进行,未经技术主管的同意不得擅自更改。 2) 升降抱杆时塔下不得有人,塔上人员应站在安全的位置上。 3) 抱杆根部必须进行锁根处理,抱杆倾斜角不得超过15°,否则应采取安全措施。 4) 抱杆拉线的布置和起吊钢丝绳的规格应符合技术人员交底的要求。 5) 起吊钢丝绳和铁件接触处,角铁内侧应垫不大于角铁宽度的方木后外包软物(或再垫硬木)。 6) 吊件的外侧应用钢丝绳控制。 7) 在起吊过程中,牵引速度缓慢,上下应密切配合。 8) 吊件就位时,牵引速度应缓慢,上下应密切配合。 9) 吊件就位的次序应先低腿后高腿。 10) 主材和侧面大斜材未全部接牢之前,不得在吊件上作业。 11) 绞磨必须固定在可靠的地锚上,施工现场除必要的工作人员外,其他人员应离开塔高的1.2倍范围以外,任何人不得在受力钢丝绳的内角侧逗留。 12) 上下层同时作业时,工作人员应备工具袋,严禁工具及铁件向下抛掷。 13) 在组立铁塔时,设专人指挥,专人监护,工作人员密切配合,安全措施落实就位,并采取双保险安全措施。 4、 其它 1) 参加人员必须做到“三熟悉”,熟悉铁塔图纸,熟悉立塔方法操作要点,熟悉安全措施。 2) 施工应严格执行《电力建设安全工作规程》,施工前准备工作要充分,分工要彻底,职责要明确,工器具和现场布置检查要仔细,严禁“带病”施工。 3) 施工前应进行技术交底,严肃技术纪律,施工人员要了解施工方案及设计图纸要求,明确自己工作范围、技术要求、操作要领,熟悉和掌握施工操作方法和程序,明确施工指挥信号。 4) 施工期间严禁拖拉机违反交通法规,禁止驶入高速公路及不能驶入的地段,严禁人货混装。拖拉机驾驶员必须由持证人员驾驶。 安全、技术交底记录 编号:220kV燃龙线-200607--001 九、架线安全施工注意事项: 执行公司相关管理方案: 1、 职业安全卫生目标/指标: 本分部工程为:施工期间不发生人身轻伤事故,一般设备事故、机械事故及火灾事故。 2、 按照国家电力公司《安全生产工作规定》,各级行政正职是安全第一责任人,对本企业(部门)安全生产工作及安全目标全面负责。 3、 砍伐通道上的树、竹时,应控制其倾倒方向,砍伐人员应向倾倒侧的相反方向躲避。不得多人在同一处对向砍伐或安全距离不足的相邻处砍伐。树、竹倾倒的安全距离为其高度的1.2倍。 4、 砍伐工具在使用前应作检查,砍刀手柄应安装牢固,并备有必要辅助工具。 5、 上树砍伐应使用安全带,不得攀扶脆弱、枯死的树枝或已砍过但尚未断的树木,并应注意蜂窝。 6、 在电力线、通信线或建筑物附近砍伐较大树木时,应事先采取安全措施并设监护人。 7、 放线时的通信必须迅速、清晰、畅通;若采用旗语时,打旗人应站在前后通视的位置上,且旗语必须统一。严禁在无通信联络及视野不清的情况下放线。 8、 放线滑车使用前应进行外观检查;带有开门装置的放线滑车,必须有关门保险。 9、 线盘架应稳固、转动灵活、制动可靠。线盘或线圈展放处,应设专人传递信号。 10、 低压线路或弱电线路需要开断时,应事先征得有关单位的同意。开断低压线路必须遵守停电作业的有关规定;开断时应有防止杆子倾倒的措施。 11、 架线时,除应在杆塔处设监护人外,对被跨越的房屋、路口、河塘、带电线路、铁路等主要跨越处均应派专人监护。 12、 牵引绳的连接应用专用连接工具,牵引绳和导线连接应使用连接网套。 13、 紧线按施工技术措施的规定进行现场布置及选择工器具。紧线前应检查杆塔的部件是否齐全,螺栓是否紧固,临时拉线和补强措施是否做好,锚桩布置和受力方向是否一致,埋设是否可靠。 14、 紧线前应由专人检查下列工作: 1) 通信畅通和否。 2) 埋入地下或临时绑扎的导线、地线是否挖出或解开;导线、地线是否压接、升空完毕。 3) 障碍物以及导线、地线跳槽是否处理完毕。 4)各交叉跨越处的安全措施是否可靠。 安全、技术交底记录 编号:220kV燃龙线-200607--001 15、 紧线过程中,监护人员应遵守下列规定: 1) 不得站在悬空导线、地线的垂直下方。 2) 展放余线的人员不得站在线圈内或线弯的内角侧。 3) 不得跨越将离地面的导线或地线。 4) 监视行人不得靠近牵引中的导线或地线。 5) 传递信号必须及时、清晰;不得擅自离岗。 16、 紧线应使用卡线器,卡线器的规格必须和线材规格匹配,不得代用,双钩紧线器或链条葫芦是否完好,有无检验标识,有无裂纹,保险是否可靠。 17、 挂线时,当连接金具接近挂点时应停止牵引,然后作业人员方可从安全位置到挂线点操作。挂线后应缓慢回松牵引绳,在调整拉线的同时应观察耐张金具串和杆塔的受力变形情况。 18、 附件安装前,作业人员必须对专用工具和安全用具进行外观检查,不符和要求者严禁使用。相邻杆塔不得同时在同相位安装附件,作业点垂直下方不得有人。 19、 双钩紧线器或链条葫芦应挂在横担施工孔上提升导线;无施工孔时,承力点位置应经计算确定,并在绑扎处衬垫软物。 20、 附件安装时,安全带(绳)应拴在横担主材上,不得拴在绝缘子串上。 21、 在跨越电力线、民房、公路等的线段杆塔上安装附件时,必须采取防止导线或地线坠落的措施。 22、 各施工班组在附件安装、紧线、搭头施工中,必须加挂地线,采取防感应电措施;必须派专人现场落实及检查。 23、 为预防雷电以及临近高压电力线作业时,必须按安全技术规定装设可靠的接地装置。各种设备及作业人员的保安接地线的截面积均不得小于16mm2;停电线路的工作接地线的截面积不得小于25mm2。接地线应采用编制软铜线,不得使用其它导线。 24、 接地线不得用缠绕法连接,应使用专用夹具,连接应可靠。接地棒宜镀锌,截面积不应小于16mm2,插入地下的深度应大于0.6m。 25、 装设接地线时,必须先接接地端,后接导线或地线端;拆除时的顺序相反。挂接地线或拆接地线时必须设监护人;操作人员应使用绝缘棒(绳)或戴绝缘手套,并穿绝缘鞋。 十、文明施工、环境保护 1、 搞好文明施工,注意环境保护,妥善处理好和周围群众的关系。 安全、技术交底记录 编号:220kV燃龙线-200607--001 2、 严格按用地指标控制施工用地按规定位置堆放,减少农田占用。注意保护山林植被,严禁乱砍滥伐。 3、 材料堆放应根据现场情况,合理布置、堆放整齐。要求占地最少,运距最短,对植被和环境的影响最少。 4、 施工废弃的包装袋、塑料制品、线绳等杂物,严禁乱丢乱放,应及时分类清理、回收,要求工完料尽场地清。 5、 加强现场管理,合理安排作业时间,避免噪声扰民;施工现场人员,不得乱弃废物,不得随地大小便,不得大声喧闹,搞好环境卫生,保持环境的卫生和安静 参加人员签名 交底人签名 组织人签名 讨论 意见 16 / 16
