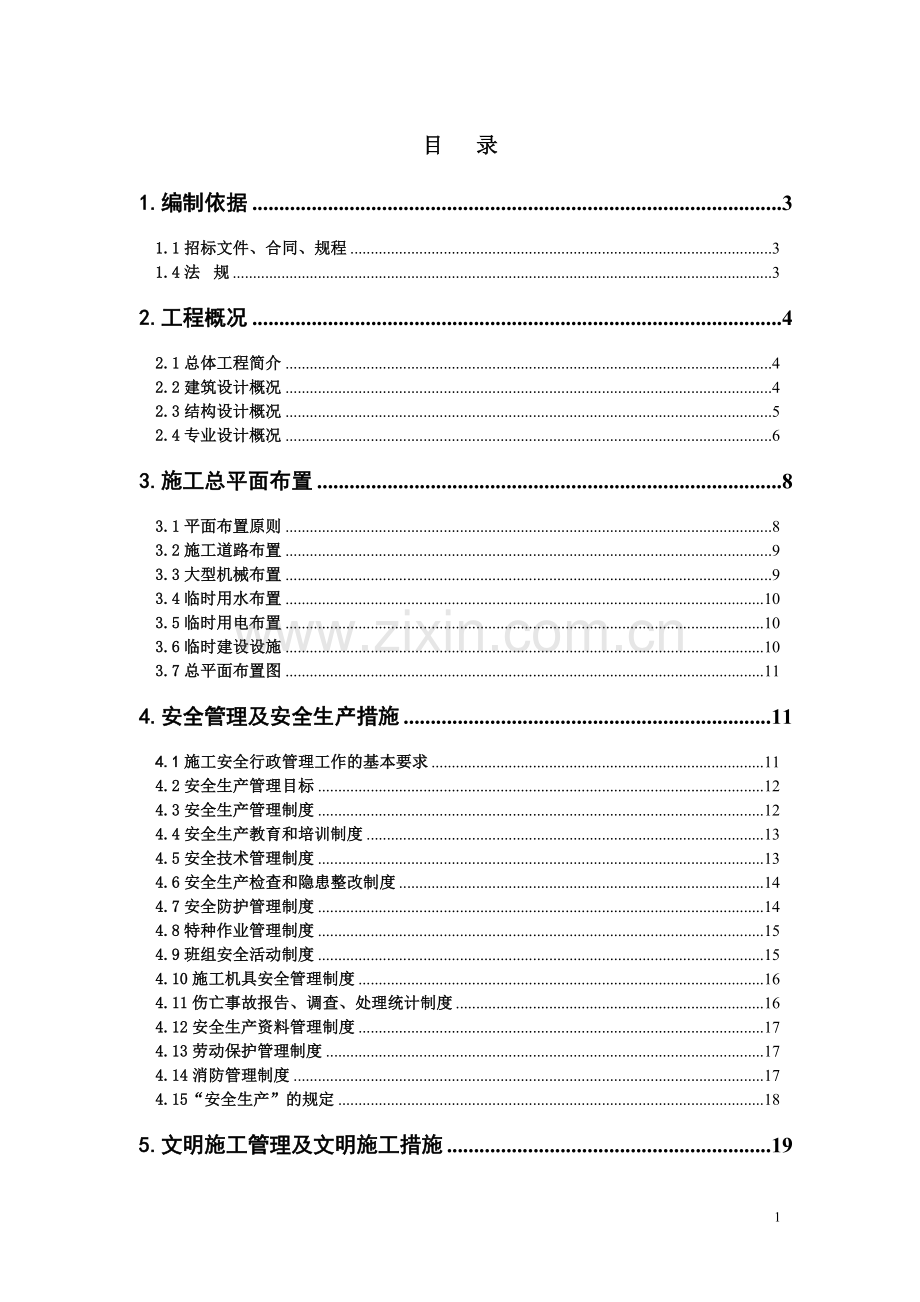

1、目 录1.编制依据31.1招标文件、合同、规程31.4法 规32.工程概况42.1总体工程简介42.2建筑设计概况42.3结构设计概况52.4专业设计概况63.施工总平面布置83.1平面布置原则83.2施工道路布置93.3大型机械布置93.4临时用水布置103.5临时用电布置103.6临时建设设施103.7总平面布置图114.安全管理及安全生产措施114.1施工安全行政管理工作的基本要求114.2安全生产管理目标124.3安全生产管理制度124.4安全生产教育和培训制度134.5安全技术管理制度134.6安全生产检查和隐患整改制度144.7安全防护管理制度144.8特种作业管理制度154.9班
2、组安全活动制度154.10施工机具安全管理制度164.11伤亡事故报告、调查、处理统计制度164.12安全生产资料管理制度174.13劳动保护管理制度174.14消防管理制度174.15“安全生产”的规定185.文明施工管理及文明施工措施195.1对现场场容管理方面的要求195.2对现场机械及生活区卫生管理方面的要求205.3“场容场貌”的规定216.施工环境控制方案216.1项目管理目标216.2项目组织保证226.3项目管理制度236.4项目管理措施241.编制依据1.1招标文件、合同、规程序号文 件 名 称编 号1太阳城住宅小区工程施工招标文件NM2007-JS232建设工程施工合同(范

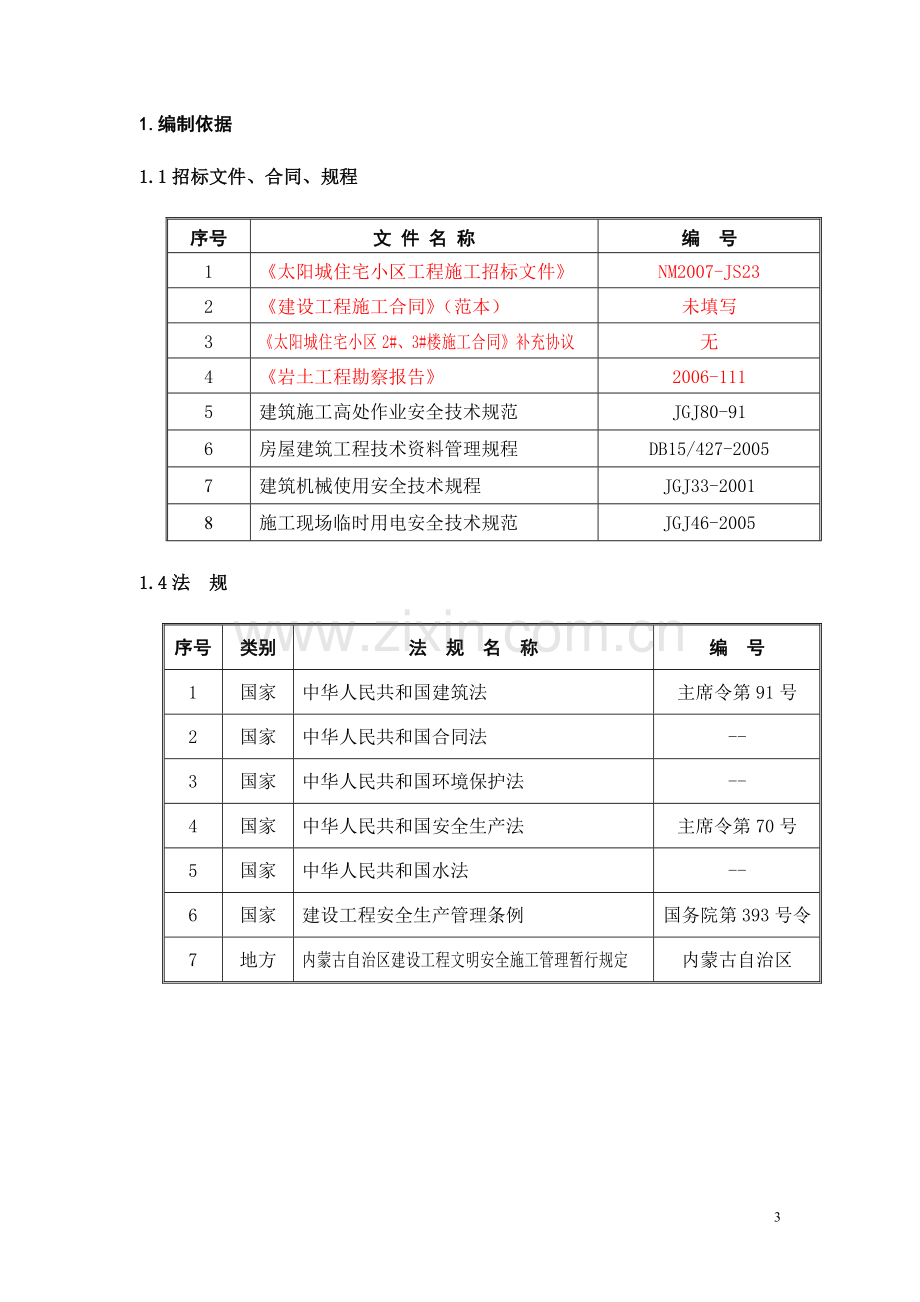

3、本)未填写3太阳城住宅小区2#、3#楼施工合同补充协议无4岩土工程勘察报告2006-1115建筑施工高处作业安全技术规范JGJ80-916房屋建筑工程技术资料管理规程DB15/427-20057建筑机械使用安全技术规程JGJ33-20018施工现场临时用电安全技术规范JGJ46-20051.4法 规序号类别法 规 名 称编 号1国家中华人民共和国建筑法主席令第91号2国家中华人民共和国合同法-3国家中华人民共和国环境保护法-4国家中华人民共和国安全生产法主席令第70号5国家中华人民共和国水法-6国家建设工程安全生产管理条例国务院第393号令7地方内蒙古自治区建设工程文明安全施工管理暂行规定内蒙
4、古自治区2.工程概况2.1总体工程简介序号项 目内容1工程名称沈阳世茂五里河项目K1地下车库一期 4#、5#住宅楼 会所工程2建设地点沈阳市和平区文体西路(五里河体育场)3建设面积总建筑面积约:150000m24建设单位沈阳世茂新发展置业有限责任公司5监督单位沈阳市质量监督站和平分站6设计单位北京市建筑设计设计研究院6勘察单位中冶沈堪工程技术有限公司7监理单位辽宁省咨发建设监理预算咨询有限责任公司8总承包单位中天建设集团东北分公司9劳务分包沈阳天地缘劳务施工有限公司(结构施工)10分包单位(土方施工)11分包单位(防水工程施工)2.2建筑设计概况序号项 目内 容1建筑功能住宅2建筑楼号4#楼、
5、5#楼、地下车库、会所3建筑面积及高度总建筑面积: m2。其中:地上: m2;地下: m2楼号地上面积地下面积总高/檐高标准层高4#52139.053392.74183/1743.005#39062.263156.30153/1473.00地库370.7638743.257.583.60/3.90会所-楼号基底标高绝对标高室内外高差4#-14.1543.951.205#14.1544.001.20地库-10.80/12.0043.30-会所-10.25/-11.2543.30-4节能保温屋 面采用130厚聚苯保温板墙 体90厚聚苯保温板大模内置5外装修外墙装修涂料、花岗岩6门窗工程门木门、防火
6、门、防火隔音门、铝合金门、人防门窗铝合金窗、百叶窗7内装修顶 棚铝合金吊顶、纸面石膏板、乳胶漆顶棚楼地面大理石、地砖、细石混凝土地面、木地板地面、水泥地面内 墙大理石、面砖墙面、腻子墙面、乳胶漆墙面、壁纸墙面8防水工程地 下混凝土自防水+3+4厚SBS改性沥青防水卷材屋 面3+4厚聚酯胎SBS改性沥青防水卷材两道厨、卫间待定2.3结构设计概况序号内 容1结构类型基础结构形式主体结构形式2#钢筋砼筏板基础2#剪力墙结构3#钢筋砼筏板基础+条基3#剪力墙结构2混凝土强度等级 基础及底板地下墙体2#C35、抗渗S62#C35、抗渗S63#C30、抗渗S63#C35、抗渗S6地上梁柱板墙底板厚度2#1
7、6层:墙、柱C35;梁、板、梯C30 ;717层:墙、柱梁、板、梯C30;18顶层:墙、柱梁、板、梯C252#11003#13层:墙、柱、梁、板C30,楼梯C25 ;4顶层:墙、柱、梁、板、梯C253#600、700垫层C15其他:现浇楼梯强度等级均同相应楼板,其余现浇强度等级均为C253混凝土耐久性环境类别最大水灰比最大氯离子含量(%)最大碱含量(kg/m3)一0.651.0-二、b0.550.23.04钢筋焊 条钢材外墙HPB235HRB400用于HPB235钢筋及Q235B型钢用于HRB400钢筋Q235B陶粒空心砌块砂浆一级三级E43E50MU5.0M5.05Q剪力墙JL基础梁TB梯段
8、板B现浇板KL框架梁TL楼梯梁M预埋件LL连梁AZ边缘构件GZ构造柱L次梁D墙上留洞6抗震要求抗震设防烈度为8度,结构抗震等级二级7安全等级一 级建筑物耐火等级一级2.4专业设计概况序号项 目内 容1给排水供水系统分高、低区,首层公建及地下部分为低区,由市政网管直接供水。中水系统水源为住宅洗涤,洗漱,洗衣排水至小区中水站,由中水站供水设备至住宅冲洗厕所。 排水系统地上部分废、污水分流。污水排至室外化粪池,排入市政污水管道。废水排至小区中水处理站。地上商业部分污、废水汇集至集水坑及潜水泵提升排出室外。消防给水系统设消火栓给水系统,灭火系统。2强电供电系统本工程变电所设在2#楼地下一层,从小区开闭
9、站引来两路10KV高压电源,采用环网供电方式,两路高压分别引入两台800KVA变压器。配电系统低压配电系统采用放射式与树干式相结合的方式,对于单台容量较大的负荷或重要负荷采用放射式供电;对于照明及一般负荷采用树干式与放射式相结合的供电方式。二级负荷中,消防负荷采用双电源供电,在末端互投(或在适当位置互投)的形式供电,对于较重要的其他二级负荷, 三级负荷:采用单电源供电。消防稳压泵、排烟风机。加压送风机等消防专用设备的过载保护只报警,不跳闸。污水泵采用液位传感器就地控制。本楼住宅普通照明供电采用YJV电缆由竖井引上由穿刺线夹分出小截导线分别供给每层的电表箱,再由电表箱配出至住户开关箱。楼内应急照
10、明系统;在地下室走廊。电梯前室,疏散楼梯间,配电室。重要机房。消防泵房,电梯机房等处设置照明灯采用双电源末端互投供电,在走廊、疏散楼梯口、公共出口处设疏散标志照明,采用自带蓄电池灯供电。疏散指示为常明灯。火灾状态下可强启。所有疏散照明灯断电后持续点亮时间大于90分钟 。照明系统引至各层户箱照明线采用450/750VBV310导线沿地面敷设。照明支线为单相二线,除应急照明配电箱出线采用NHBV-42.52 SC20外,其它均为BV-22.52 PC20;插座为单相三线,所有插座回路(2.2m以上空调插座除外)均设剩余电流断路器保护。灯具安装高度低于2.4m时,需增加一根PE线。防雷保护本工程防雷
11、等级为三类,年预计雷击次数为0.13次/a,建筑的防雷装置满足防直击雷、侧击雷、防雷电感应及雷电波的侵入,并设置总等电位联结。接闪器有布置在屋面的避雷针 、避雷网及屋顶金属瓦混合而成,避雷网采用12镀锌圆钢作避雷带,屋顶避雷连接线网格不大于20m20m或24m16m。所有避雷针采用避雷带相互连接。凡突出屋面的所有金属构件,如:金属通风管、屋顶风机、金属屋面、金属屋架等均应与避雷带可靠焊接。屋面接闪器保护范围之外的非金属物体应装接闪器并与屋面防雷装置相连。引下线:利用建筑物钢筋混凝土柱子内两根16以上主筋通常焊接作为引下线,间距不大于25m,引下线上端与避雷带焊接,下端与建筑物基础底梁及基础底板
12、轴线上的上下两层钢筋内的两根主筋焊接。外墙引下线在室外地面下1m处引出扁钢以备与室外接地极连接,并做防腐处理。防雷电波侵入:各类进、出建筑的金属导体(包括:10KV,0.4KV各类铠装电缆、各类通讯用弱电电缆、各类水、暖管线)的有外露金属部分如:铠装电缆的金属外皮、钢丝,通讯电缆的金属屏蔽层等均应与等电位连接带或直接与基础钢作可靠连接。从12层开始,每3层设均压环。均压环均与该层外墙上的所有金属窗、构件、引下线连接;玻璃幕墙或外挂石材的预埋件及龙骨的上下端均应与防雷引下线焊接。均压环利用圈梁内两根16以上主筋通长焊接形成。接地极:接地极为建筑物桩基、基础底板轴线上的上下两层主筋中的两根通长焊接
13、形成的基础接地网组成。接地安全措施供电系统为TN-S系统。本工程防雷接地、电气设备的保护接地、电梯机房、弱电系统等的接地共用统一的接地极,要求接地电阻不大于1欧姆,实测不满足要求时,增设人工接地极。在各引下线距室外地坪下1米处外甩扁钢以备与人工接地体连接。电气竖井内垂直敷设一根404热镀锌扁钢,底部与基础钢筋可靠焊接。浪涌过电压保护:在配电室低压母线及弱电机房配电箱、屋顶室外风机、室外照明配电箱内装设浪涌保护器。3弱电电视系统采用邻频传输。综合布线采用智能综合布线,光纤入楼方式。每户引入一根五类线,提供一个网络数据口和两对电话。集中对讲系统采用可视联网型访客对讲系统。火灾报警及联动采用总线制的
14、火实自动报警及联动控制系统。4采暖采暖系统地热采暖。5电梯2#楼10部电梯,其中:5部客用电梯,载重量为1050kg,速度1.6m/s; 5部消防电梯,载重量为1050kg,速度1.6m/s。兼用客梯。3#楼2部电梯, 其中:2部消防电梯,载重量为1050kg,速度1.6m/s。兼用客梯。3.施工总平面布置3.1平面布置原则3.1.1施工现场总平面布置应结合建筑物的总体规划,和建筑物周边的环境,并随着工程施工进度进行布置和安排,阶段平面布置要与该时期的施工重点相适应。3.1.2根据场地特点,在平面布置中应充分考虑好施工机械设备、办公、道路和现场出入口、临时堆放场地等的优化合理布置。3.1.3施
15、工材料堆放应尽量在垂直运输机械覆盖的范围内,以减少发生二次搬运为原则。3.1.4中小型机械的布置要处于安全环境中,避开高空物体打击的范围。3.1.5临电电源、电线敷设要避开人员流量大的楼梯及安全出口,以及容易被坠落物体打击的范围,电线尽量采用暗敷方式。3.1.6本工程将着重加强现场安全管理力度,严格按照我单位的项目安全管理手册的要求进行管理。3.1.7本工程要重点加强环境保护和文明施工管理的力度,使施工现场保持整洁、卫生、有序合理的状态,使该工程在环保、节能等方面成为一个名副其实的绿色建筑。3.1.8易产生粉尘、噪音的设施布置于远离居民小区的位置。3.1.9设置便于大型运输车辆通行的现场道路保
16、证其可靠性。3.1.10水、电及施工机械的供应和布置要满足施工的需求。3.1.11要保证整个施工现场的布置整洁、实用、合理、有效。3.2施工道路布置根据施工现场平面布置图,设置现场施工临时道路,总体安排是依着建筑物设置消防通道和安全通道,道路的宽度为5.5米,在场地东北角设一个出入口,并设立警卫室。场内道路均进行硬化处理。车道在夯实的基础上浇筑C25厚为200mm的素混凝土。道路的坡向朝内,坡度为2%,在道路的两侧设置排水沟,排水为明排水。排水沟深为400mm,宽400mm,排水口加盖铁蓖子。3.3大型机械布置3.3.1施工塔吊布置方案:塔式起重机的布置其原则是既能满足结构施工的垂直运输需要,
17、又能照顾到地下车库的施工的需要,又能满足地上主体施工需要。并考虑场地周围材料及各种物资及机械的布置情况。因此2#楼选择臂长50m的塔吊1台,臂长55m的塔吊1台,3#楼选择臂长50m的塔吊1台。塔吊布置情况详施工平面布置图。 3.3.2砂浆搅拌站设置:在双笼电梯附近设置1台砂浆搅拌机1台混凝土搅拌机,以满足砌墙、抹灰及装修施工的需要。3.3.2混凝土输送泵的的布置:为保证各施工区砼的浇筑,在施工现场内2#、3#楼各设1台HBT-80B砼泵,2#、3#楼地泵协调配合使用。3.4临时用水布置3.4.1临时消火栓给水系统:本工程临时给水由市政供水网接入阀门表井。而后采用DN100焊接钢管在施工现场沿
18、四周埋地布置成环状。在建筑物周围和现场共布置室外地下式消火栓。在楼内隔层设置室内消火栓,用DN65主管随结构施工楼层沿外墙架子爬升,隔层甩口,并设消防水龙带解决楼层消防问题。3.4.2生活、生产给水系统:施工用水和办公区用水支管就近从干管接出。生活区采用DN50钢管供水。3.4.3排水系统:生活区排水根据地势设排水沟,将雨水引入场外市政雨水管线,食堂排水应设隔油池,隔油后排入场外管线,厕所设置化粪池,由环卫部门定期清理。现场排水系统采用在建筑物地四周设砖砌排水明沟方式,由排水沟再进入现场排水干管,再接至场地二级沉淀池内,经沉淀后排入市政下水。3.5临时用电布置现场采用TNS三相五线制接零保护系
19、统供电。在现场西侧设总配电室一座,分不同设备和不同区域单独供电,塔吊设一个供电回路,其它施工点共同用一个回路,整个供电系统分为三个回路,单独运行。每个回路设专用配电箱,根据用电设备情况分路供电,各加工区按二级配电箱设置对全现场的施工工序进行统一布置,调配,由工程部根据总体部置,对用电量进行平衡,均衡用电高峰期。3.6临时建设设施3.6.1临建材质:办公区采用砖混结构两层楼、生活区宿舍采用两层轻质板房,各种加工棚用钢架管搭设上盖石棉瓦,材料堆场用钢架管加密目安全网围挡封闭。3.6.2现场办公室:在工地西南角建项目部办公室。3.6.3试验室(标养室):在现场设试验室一间,提供混凝土的标准养护、砂石
20、含水率的测试等常规试验。3.6.4临时厕所:现场设置临时厕所,厕所内120砖砌筑,水泥砂浆抹面,混凝土地面,人工冲水系统,厕所内卫生每天进行清扫。3.6.5现场道路、料场:为满足施工过程中大型运输车行驶的需要,在施工现场铺5500mm宽200mm厚的C25混凝土道路,路边设排水沟。基本上做到黄土不露天;并且每天用水洒路面,避免尘土飞扬。3.6.6现场及场外临设工程(1)办公区:在场地西南侧搭建项目部办公室,主要是项目部办公室即职工宿舍。并与施工区临时分隔。(2)材堆放区及生产加工区:钢筋及模板等加工及堆放场地考虑在2#、3#楼之间。(3)围墙:利用原有围墙和部分新增设做施工现场封闭。场地布置情
21、况详见施工总平面布置图。3.7总平面布置图3.7.1太阳城住宅小区2#、3#楼施工现场平面布置图(基础工程)3.7.2太阳城住宅小区2#、3#楼施工现场平面布置图(结构工程)3.7.3太阳城住宅小区2#、3#楼施工现场平面布置图(装修工程) 4.安全管理及安全生产措施4.1施工安全行政管理工作的基本要求建筑施工安全行政管理的基本要求归纳为四个方面:提高认识、健全机制、落实措施和严格管理。4.1.1提高认识牢固树立“安全第一、预防为主”安全生产方要牢固树立“安全第一、预防为主”思想,需要不断解决在安全生产工作中存在的认识不足、重视不够和推行不力的问题,即需要包括企业领导者、安全职能部门、项目和施
22、工管理人员、技术人员、安全人员和工人一起高度重视并认真做好的工作。提高认识、深刻领会和认真贯彻“安全第一、预防为主”的方针是搞好安全生产工作的前提和基础。4.1.2健全体制建立完善的建筑施工安全保证体系。确保建筑安全的工作目标,就是杜绝重大安全意外事故和伤亡事故,避免或减少一般安全意外事故和轻伤事故,最大限度地确保建筑施工中人员和财产的安全,这就需要加强建筑施工安全管理工作。4.1.3落实措施做到编制、实施、监督和处置四落实。确保施工安全的组织措施和技术措施落实,即落实实现组织保证体系和技术保证体系的措施要求,并做到在编制、实施、监督和处置等四个环节上的落实。4.1.4严格管理做到“二严、三及
23、时、四不放过”。 二严:严肃认真、一丝不苟;严格按程序、规定、措施和制度办事; 三及时:及时检查、及时汇报、及时研究和处理; 四不放过:不放过任何情况下的违章,不放过任何理由下的改变措施,不放过任何形式的不安全状态和行为,不放过任何程度的异常情况。4.2安全生产管理目标4.2.1安全伤害指标控制在5以下。4.2.2杜绝死亡、火灾、交通、设备等重大事故。4.2.3使员工有共同理想及奋斗目标。4.2.4工地达到市文明工地。4.3安全生产管理制度4.3.1分公司经理是企业安全管理第一责任人,依法对安全生产工作全面负责。4.3.2建立以分公司经理为首的安全生产领导组织,有组织、有领导地开展安全管理活动
24、承担组织、领导安全生产的责任。4.3.3建立各级人员安全生产责任制度,明确各级人员的安全责任。抓制度落实,抓责任落实,定期检查安全责任落实情况。4.3.4项目经理是施工项目安全管理第一责任人,在安全生产上对分公司经理负责。4.3.5建立以项目经理为首的工地项目部安全生产领导小组,有组织、有领导地开展安全管理活动。4.3.6各级职能部门人员,在各自业务范围内,对实现安全生产的要求负责。4.3.7分公司经理、项目负责人和各部门管理人员要认真履行上级安全生产责任制的规定,认真执行国家有关劳动保护标准和安全技术规程,作业人员必须遵守本工种的安全操作规程。4.4安全生产教育和培训制度4.4.1安全生产
25、教育的目的和作用是使企业各级领导和广大职工真正认识到安全生产的重要性、必要性,懂得安全生产的科学知识,牢固树立安全第一、预防为主的思想方针,自觉地遵守各项安全生产法令和规章制度。4.4.2分公司、项目经理部对新进场工人和调换工种的职工必须按规定进行安全教育和技术培训,经考核合格方准上岗。4.4.3电工、焊工、架子工、爆破工、机械操作工及起重工、打桩机和各种机动车辆司机等特殊工种人员除进行一般安全教育外,还要经过本工种的安全技术教育,经考核合格发证后,方准独立操作,且每年还要进行一次复审。对从事有尘、毒危害作业的工人,要进行尘毒危害的防治知识教育。4.4.4要定期培训企业各级领导干部和安全干部,
26、其中项目经理、项目安全员、施工员、班组长是安全教育和培训的重点。4.4.5采用新技术、新工艺、新设备施工和调换工作岗位时,要对操作人员进行新技术操作和新岗位的安全教育,未经教育不得上岗操作。4.5安全技术管理制度4.5.1所有建筑工程的施工组织设计(施工方案)都必须有安全技术措施,外排脚手架、高支模、施工临时用电等大型特殊工种,都要编制单项安全技术方案,否则不得开工。4.5.2采用新的技术、新的工艺、新的设备时,必须制定相应的安全技术措施。4.5.3安全技术必须要有针对性和具体化。要针对不同工程的结构特点和不同的施工方法,针对施工场地及场地周边环境等,从防治上、技术上和管理上提出相应的安全措施
27、所有安全技术措施都必须明确具体,能指导施工。4.5.4各级正副总工程师、主任工程师以及施工项目技术负责人,对施工生产的安全负技术责任。4.5.5编制的安全技术措施,必须经过上一级技术负责人审查批准后方能执行。4.5.6经过批准的安全技术措施,不得随意修改或拒不执行,否则,发生人员伤亡事故,要追究责任,如果由于安全技术措施内容有问题,发生伤亡事故,要追究编制人与审批人的责任。4.5.7根据需要必须修改已批准的安全技术措施时,应按原编制与审批的分工与程序办理。4.5.8工程开工前,工程技术负责人要将工程概况、施工方法、安全技术措施等情况向全体职工进行安全技术措施交底。4.5.9两个以上施工队或工
28、种配合施工时,施工队长、工长要按工程进度定期或不定期向有关班组长进行交叉作业的安全交底。4.5.10班组长每天要对工人进行施工要求,作业环境交底。4.6安全生产检查和隐患整改制度4.6.1分公司每月组织一次安全生产检查。4.6.2工地项目经理部每半月组织一次对该施工项目安全检查。4.6.3班组班前、班后岗位要进行经常性的安全检查。4.6.4各级安全员及安全值班人员须进行日常巡回安全检查。4.6.5各级安全员在检查生产的同时,须检查安全生产。4.6.6脚手架、上料平台、斜道的搭设,塔吊、垂直运输机(架)等大型施工机械的安装,现场施工用电路线架设等需经班组自检,有关部门专业验收检查合格后,与使用单
29、位办理交接安全检查手续,方可使用。4.6.7检查中查出的隐患应发出“隐患整改通知书”,以督促整改单位消除隐患。对有即发性事故危险的隐患,检查组、检查人员应责令停工,立即整改。4.6.8被检查单位收到“隐患整改通知书”或“停工指令书”后,应立即进行整改,整改完成后及时通知有关部门进行复查。4.7安全防护管理制度4.7.1程施工中,认真执行关于建筑工地规范使用“三宝”的通知和国家“施工安全检查评分标准”、“施工现场临时安全用电规范”、以及内蒙古颁布的有关防雨、防滑、防雷、防暑降温和防毒等安全措施。4.7.2对进入现场的工作人员,实行入场教育及上岗教育,对特殊工种的操作人员均进行考核、持证上岗。4.
30、7.3土方施工中,施工人员要经常注意边坡是否有裂缝、滑坡现象,一旦发现,应立即停止,待处理和加固后才能进行施工。4.7.4各种脚手架在投入使用前,必须由施工负责人组织有支搭和使用脚手架的负责人及安全人员共同进行检查,履行交接验收手续。特殊脚手架,在支搭、拆装前,要由技术部门编制安全施工方案,并报上一级技术领导审批后,方可施工。4.7.5建筑物的出入口应搭设长3-6m,宽于出入通道两各1m的防护棚,棚顶应铺满不小于5cm厚的脚手板,非出入口和通道两侧必须封严。临近施工区域,对人或物构成威胁的地方,必须支搭防护棚,确保人物的安全。4.7.6严格按照安全要求搞好“四边、五临边”防护。4.8特种作业管
31、理制度4.8.1从事特种作业的人员,必须进行安全教育和安全技术培训。4.8.2持有特种作业人员操作证者方可从事特殊作业。4.8.3离开特种作业岗位一年以上的特种作业人员,须重新进行安全技术考核,合格者方可从事原作业。4.8.4对在安全生产和预防事故方面做出显著成绩者,给予适当奖励,对违章作业和造成事故者,根据违章或事故情节以予处罚。4.9班组安全活动制度4.9.1必须坚持进行每周一次的班组安全活动。4.9.2严格组织班组的班前安全交底。针对当班内容、作业环境、作业特点、作业人员素质组织班前交底。4.9.3班前交底活动情况的检查,每工班不小于二次,工后进行讲评。4.9.4班前交底活动考核与经济挂
32、钩,未参加交底活动的个人,扣减当日工资的20%,未进行班前交底活动的班组,扣减全班组工资总额的10%。4.10施工机具安全管理制度4.10.1施工机具应按其技术性能的要求正确使用,缺少安全装置或已失效的机械设备不得使用。4.10.2严禁拆除机械设备上的自动控制机构,力矩限位器等安全装置及监测、指示、仪表、警报器等自动报警、信号装置。其调试和故障的排除应由专业人员负责进行。4.10.3处在运行和运转中的机械严禁对其进行维修保养或调整等作业。4.10.4施工机械设备应按时进行保养,当发现有漏保、失修或超载及带病运转等情况时,应停止其使用。4.10.5施工机械操作人员必须身体健康,并经专业培训考试合
33、格,取得特殊工种操作证后,方可独立操作。4.10.6在有碍机械安全和人身健康场所时,机械设备应采取相应的安全措施操作人员必须配合适用的安全防护用品。4.10.7当使用机械设备与安全发生矛盾时,必须服从安全的要求。4.11伤亡事故报告、调查、处理统计制度4.11.1发生工伤事故,必须严格执行“四不放过”的原则,即事故原因分析不清不放过,事故责任者没有得到处理和领导、群众没有受到教育不放过,没有整改防范措施和隐患没有消除不放过。4.11.2发生轻伤事故,工地要组织人员按四不放过处理整改,并于当天上报分公司。4.11.3发生重伤事故工地,应立即组织抢救,并立即上报分公司,保护好现场,施工队组人员调查
34、上报分公司,分公司在12小时内上报总公司。4.11.4发生重大作伤亡事故和重大设备事故,工地应立即组织抢救,并立即上报分公司,并保护好现场。分公司立即上报主管机关,劳动局、检察院、总工会等上级组织等候处理,必要时召开事故现场会。4.11.5各种事故均必须填写伤亡事故记录表,重大事故必须在20天内写出详细的调查报告并上报。4.11.6对事故责任者根据责任轻重损失大小,认识态度提出处理意见。4.11.7对因工负伤的职工和死者的家属要亲切关怀,给予慰问,按国家有关规定做好善后处理工作。4.11.8工伤事故发生后应做好工伤事故档案资料保管工作。4.11.9对事故要分明责任,严肃处理。4.12安全生产
35、资料管理制度4.12.1建立安全生产资料档案室,指定专人负责管理。4.12.2项目经理部安排一或两人(资料员、安全员)负责记录、整理、收集安全生产资料,建立档案。4.12.3分公司经理、项目经理要经常检查了解指导资料整理建档工作。4.13劳动保护管理制度4.13.1分公司根据承建项目的施工情况,安排适量的款额购置劳动保护用品。保证安全生产、文明施工之需要。4.13.2实行施工现场劳动保护管理每日自检制度。每天由项目经理、施工员、安全员进行全面自检,凡违反施工现场劳动规定的要求及时指出并整改。由施工员在当天的施工日志上做出自检记录。4.13.3分公司定期自检。每月由分公司主管安全工作的负责人带队
36、到施工现场检查,对于不符合劳保要求的采取“三定”原则(定人、定期、定措施)予以整改,落实后及时做好复检复查工作。4.14消防管理制度4.14.1成立以单位工程施工负责人为组长,以安全负责人为副组长的消防管理小组,其它成员若干人。4.14.2现场要有明显的防火宣传标志,每月对职工进行一次防火教育,定期组织防火检查,建立防火工作档案。4.14.3电工、焊工从事电气设备安装和电、气焊切作业,要有操作证和用火证。动火前,要清除附近易燃物,配备看火人员和灭火用具。用火证当日有效。动火地点变换,要重新办理用火证手续。4.14.4使用电气设备和易燃、易爆物品,必须严格防火措施,指定防火负责人,配备灭火器材
37、确保施工安全。4.14.5因施工需要搭设临时建筑,应符合防盗、防火要求,不得使用易燃材料。4.14.6施工材料的存放、保管、应符合防火安全要求,库房应用非燃材料支搭。易燃易爆物品,应专库储存,分类单独存放,保持通风、用火符合防火规定。不准在工程内、库房内调配油漆、稀料。4.14.7工程内不准作为仓库使用,不准存放易燃、可燃材料,因施工需要进入工程内的可燃材料,要根据工程计划限量进入并采取可靠的防火措施。工程内不准住人,特殊情况需要住人的,要报经上级机关批准并与建设单位签订协议,明确管理责任。4.14.8施工现场严禁吸烟。必要时,设有防火措施的吸烟室。4.14.9施工现场和生活区,未经保卫部门
38、批准不得使用电热器具。4.14.10氧气瓶、乙炔瓶(罐)工作间距不小于5m,两瓶同明火作业距离不小于10m。禁止在工程内使用液化石油气“钢瓶”,乙炔发生器作业。4.14.11在施工过程中要坚持防火安全交底制度。特别在进行电气焊、油漆粉刷等危险作业时,要有具体防火要求。4.14.12冬季施工保温材料的存放与使用,必须采取防火措施。凡经有关部门确定的重点工程和高层建筑,不得采用可燃保温材料。4.15“安全生产”的规定4.15.1健全和完善各类安全管理台账,强化安全管理软件资料工作包括:安全责任制、安全教育、施工组织设计、分部(项)工程安全技术交底、特殊作业持证上岗、安全检查、班前安全活动、遵章守纪
39、工伤事故处理、施工现场与安全标志、外包制与外包工管理、有关合同和协议。4.15.2“三宝”使用和“四口”临边防护设施必须达标包括;安全帽、安全网和安全带使用;楼梯口、电梯口、预留洞口、坑井、通道口防护和阳台、楼层、屋面的临边防护。4.15.3脚手架设施达到检查标准并有验收使用手续包括外脚手架、爬架、挂脚手、挑排脚手、吊脚手等,每周检查一次,及时整改,治理隐患。4.15.4施工临时用电管理达标推行三相五线制,设专业人员管理,对建筑工程与高压线的距离、支线架设、现场照明、变配电装置、熔丝、低压干线架设等必须达到规范标准。4.15.5井字架及龙门架验收合格并挂牌使用验收要求安全装置灵敏、可靠,保险
40、标牌信号醒目,架体稳固,井架安全防护、卷扬机、吊索绳卡等符合规范。4.15.6大型施工机械达标和安全使用塔吊、各类吊机必须达到市颁标准,经验收合格挂牌后方可使用;其驾驶员、指挥员持证上岗,每天有动作记录;塔吊的三保险、五限位齐全、灵敏可靠,其它各项符合规定。4.15.7中小型机械完好和安全使用保持完好状态,传动和刀口防护和接零接地达标,操作人员按其使用要求持有效证上岗。4.15.8实施有力的安全监控有具体的安全防护实施计划,实施楼层安全监控的具体做法,楼层安全监控人员持证上岗,施工现场所有人员必须佩戴胸卡。5.文明施工管理及文明施工措施5.1对现场场容管理方面的要求5.1.1成立文明施工管理领
41、导小组,由项目经理任组长,项目生产经理任副组长,现场各专业工长及后勤、保卫责任人均为成员。5.1.2工地主要出入口要设置简朴规整的大门,门旁必须设立明显的标牌,标明工程名称,施工单位和工程负责人姓名等内容。5.1.3建立文明施工责任制,划分区域,明确管理负责人,实行挂牌制,做到现场清洁整齐。5.1.4现场施工临时水电要有专人管理,不得有长流水、常明灯。5.1.5施工现场的临时设施,包括生产、办公、生活用房、仓库、料场、临时上下水管道以及照是明、动力线路,要严格按施工组织设计确定的施工平面图布置、搭设或敷设整齐。5.1.6搞好门前宿舍、工地卫生“三包”,安排专人清洁场地。设“六牌一图”(1)施工
42、单位及工地名称牌;(2)安全生产纪律宣传牌;(3)动火须知牌;(4)安全情况记录牌;(5)工地主要管理人员名单牌;(6)施工现场的危险区域警示牌;(7)施工总平面图和张挂安全标志牌。5.1.7工地各出入口设有保卫室,加强对人员的出入管理。进入现场施工的人员穿统一服装及佩戴公司统一制作的个人身份标卡。标卡上有个人照片、姓名、职务等。5.1.8工人操作地点和周围必须清洁整齐,做到活完脚下清,工完场地清,丢洒在楼梯、楼板上的砂浆混凝土要及时清除,落地灰要回收过筛使用。5.1.9砂浆、混凝土在搅拌、运输、使用过程中,要做到不洒、不漏、不剩,使用地点盛放砂浆、混凝土必须有容器或垫板,如有洒、漏要及时清理
43、5.1.10要有严格的成品保护措施,严禁损坏污染成品,堵塞管道。建筑物内清理的垃圾渣土要及时集中外运,严禁从门窗口向外抛掷。在楼梯踏步、休息平台、阳台等悬挑结构上不得堆放垃圾和杂物。严禁随地大小便。5.1.11施工现场不准乱堆垃圾及余物,应在适当地点设置临时堆放点,并定期外运。清运渣土垃圾及流体物品,要采取遮盖防漏措施,运送途中不得遗撒。5.1.12实施封闭式管理,根据工程性质和所在地区的不同情况,采取适当的围护和遮挡措施,并保持外观整洁。5.1.13针对施工现场情况设置宣传标语和黑板报,并适时更换内容。5.1.14施工道路畅通,场地不积水,场地排水成系统,临时设施硬底化。5.2对现场机械及
44、生活区卫生管理方面的要求5.2.1现场使用的机械设备,要按平面固定存放,遵守机械安全规程,经常保持机身等周围环境的清洁。机械的标记、编号明显,安全装置可靠。5.2.2清洗机械排出的污水要有排放措施,不得随地流淌。5.2.3施工现场办公室、仓库、职工(包括民工)宿舍,保持清洁卫生,要建立卫生区域,经常打扫,并按规定在工程竣工交用后及时拆除和清退。上述房屋未经许可一律禁止使用电炉。5.2.4施工现场设统一的集体的食堂,食堂管理符合卫生标准,炊事员上岗持有效的健康证。保持整洁卫生,做到生熟食物隔离,要有防蝇防尘设施。5.2.5施工现场要按规定设置临时厕所,安排专人经常打扫保持清洁,定期施洒白灰或其它
45、消毒药物。5.2.6施工现场严禁居住家属,严禁员工家属、小孩在施工现场穿行、玩耍。5.2.7加强对工人教育,增强文明施工意识,自觉遵守纪律。凡有违纪一律严肃处理,严重者撤出现场。5.3“场容场貌”的规定5.3.1工地实行围挡封闭施工围栏设置按工程所处位置分别要求:市内围栏高度达到2.5m以上,郊区围栏达到1.8m以上,并达到稳固、整洁、美观。建筑、装饰工程立面:围挡封闭高度必须高出作业层1.5m以上,以防物体外坠。5.3.2工地建立企业特色标志工地的出入口设置实行企业标志。5.3.3工地区域分布合理有序、场容场貌整洁文明施工区域与生活区域严格分隔,场容场貌整齐、有序、文明,材料区域堆放整齐,并采取安全保卫措施。5.3.4设置醒目安全标志施工区域和危险区域设置醒目的安全警示标志5.3.5设置“五牌一图”施工标牌在工地主要出入口设置“五牌一图”:工程概况牌;管理人员名单及监督电话牌;消防保卫牌;安全生产牌;文明施工
