资源描述

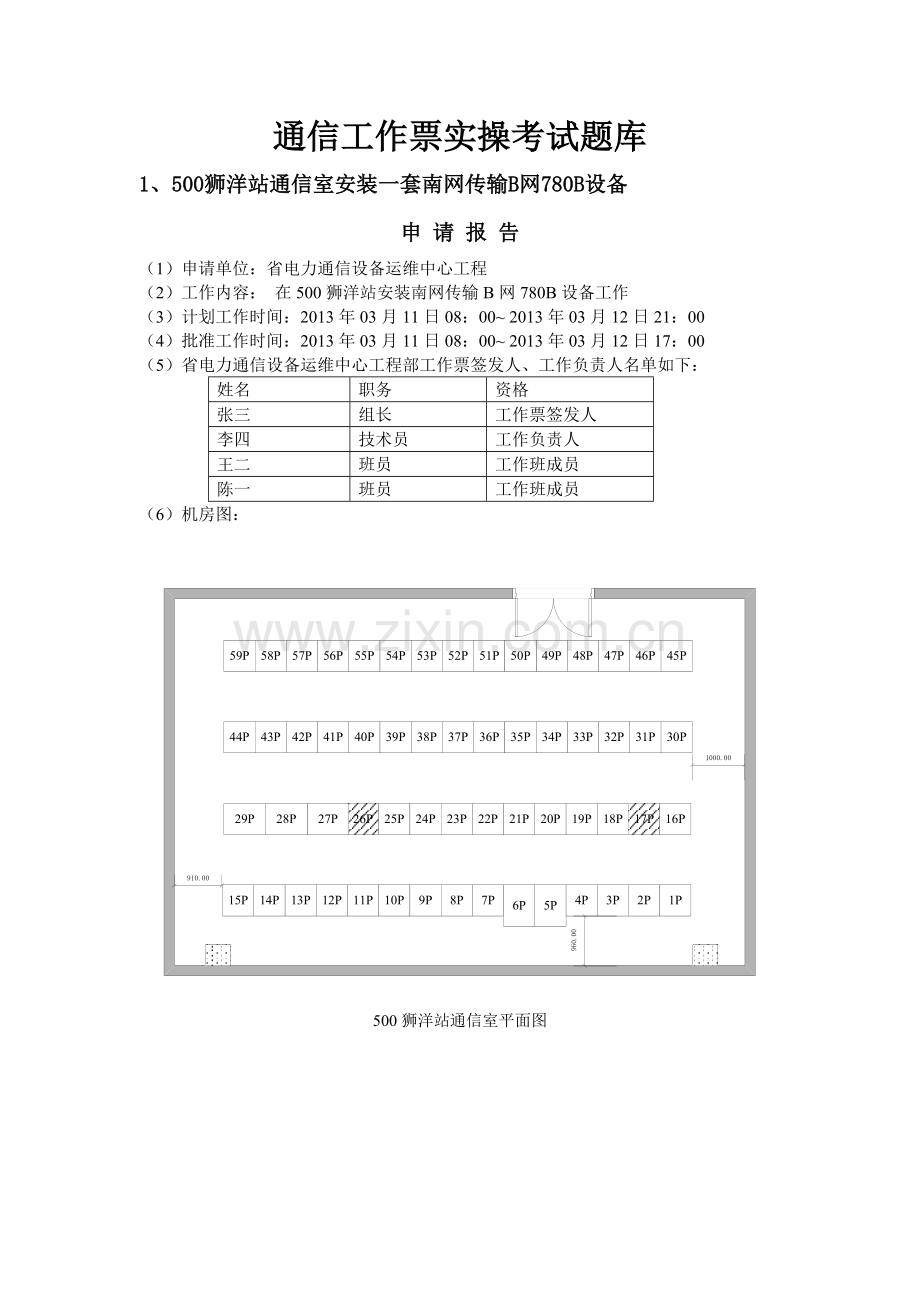

1、通信工作票实操考试题库1、500狮洋站通信室安装一套南网传输B网780B设备申 请 报 告(1)申请单位:省电力通信设备运维中心工程(2)工作内容: 在500狮洋站安装南网传输B网780B设备工作(3)计划工作时间:2013年03月11日08:00 2013年03月12日21:00(4)批准工作时间:2013年03月11日08:00 2013年03月12日17:00(5)省电力通信设备运维中心工程部工作票签发人、工作负责人名单如下:姓名职务资格张三组长工作票签发人李四技术员工作负责人王二班员工作班成员陈一班员工作班成员(6)机房图:500狮洋站通信室平面图屏位号机柜命名屏位号机柜命名1P综合数

2、据网屏22P广州B网屏2P调度数据网屏23P广州A网屏3P环境监控屏24P省网A网屏4P维护终端及录音系统屏25P省网B网屏5P调度交换机屏26P南网烽火屏6P屏27P1屏7P省网屏28P2屏8P地网屏29P3屏16P直流配电2屏30P开关电源1屏17P南网屏31P交流配电屏18P省网屏32P开关电源2屏19P地网屏33P直流配电1屏20P番禺屏3435P安稳设备屏21P番禺屏36-40P线路保护屏其他备用参考答案:广州供电局 500狮洋变电站 第二种工作票 编号:工作负责人(监护人): 李四 单位和班组: 省电力通信设备运维中心工程部 工作负责人及工作班人员总人数共 3 人计划工作时间自20

3、13 年 03 月 11 日 08 时 00 分至2013 年 03 月 12 日 17 时 00 分 工作班人员(不包括工作负责人): 王二 、 陈一 工作任务:在500狮洋站通信室安装一套南网传输B网780B设备工作地点:500狮洋站通信室33P直流配电1屏,26P南网烽火屏,17P南网屏,16P直流配电2屏工作要求的安全措施工作条件相关高压设备状态:不需要停电相关直流、低压及二次回路状态:不涉及应投切的相关直流电源(空气开关、熔断器、连接片)、低压及二次回路:不需要应设遮栏、应挂标示牌(位置): 1、在以上工作地点悬挂“在此工作”标示牌;2、在相邻运行设备柜上挂红布;是否需办理二次设备及

4、回路工作安全技术措施单:是,共 张; 否其他安全措施和注意事项:工作开始前,与通信调度联系并经许可后,方可开始工作,期间不得误碰运行设备,工作结束后需再次联系通信调度确认。签发工作票签发人签名:张三时间: 2013 年 03 月 10 日 16 时 00 分工作票会签人签名: 时间: 年 月 日 时 分 2、开通220峰古甲线主一保护纤芯专用通道申 请 报 告(1)申请单位:省电力通信设备运维中心工程部(2)工作情况:在500圭峰站开通 220峰古甲线主一保护通道(纤芯专用)(3)计划工作时间:2013年03月01日08:00 21:00(4)批准工作时间:2013年03月01日08:00 1

5、7:00(5)省电力通信设备运维中心工程部工作票签发人、工作负责人名单如下:姓名职务资格王强组长工作票签发人李勇技术员工作负责人张荣班员工作班成员陈旭东班员工作班成员 江门局变电部会签人:谢停风(6)机房图:500圭峰站通信室平面图屏位号名称屏位号名称1P整流设备1屏17P直流配电设备2屏2P交流配电设备1屏18P 1屏3P整流设备2屏19P用户交换机1屏4P直流配电设备1屏20P省网设备1屏5P以太网交换机1屏21P设备1屏6P路由器1屏22P省网1屏7P录音设备1屏23P1屏8P动力环境监控设备1屏24P省网光设备1屏9P保护接口设备1屏25P省网光设备2屏10P保护接口设备2屏26P光设

6、备1屏11P保护接口设备3屏27P光设备2屏12P保护接口设备4屏28P1屏13P保护接口设备5屏29P2屏14P保护接口设备6屏30P3屏15P远动接口设备1屏3160P备用注:1、220峰古线光缆在29P04 成端;2、通信室-220继保室1#管道光缆在30P02 成端3、220继保室情况如下表220继保室屏位线路名称接口装置型号46P通信接口屏5P220古井甲线主一 12R2 9316P220古井甲线主二 12R2 92390241参考答案:广州供电局 500圭峰变电站 第二种工作票 编号:工作负责人(监护人): 李勇 单位和班组: 省电力通信设备运维中心工程部 工作负责人及工作班人员总

7、人数共 3 人计划工作时间自2013 年 03 月 01 日 08 时 00 分至2013 年 03 月 01 日 17 时 00 分 工作班人员(不包括工作负责人): 张荣、陈旭东 工作任务:开通 220峰古甲线主一保护通道工作地点:500圭峰站通信室29P 2屏、30P 3屏,220继保室46P 通信接口屏工作要求的安全措施工作条件相关高压设备状态:不需要停电相关直流、低压及二次回路状态:不涉及应投切的相关直流电源(空气开关、熔断器、连接片)、低压及二次回路:不需要应设遮栏、应挂标示牌(位置): 1、在以上工作地点悬挂“在此工作”标示牌;2、在相邻运行设备柜上挂红布;是否需办理二次设备及回

8、路工作安全技术措施单:是,共 张; 否其他安全措施和注意事项:工作开始前,与通信调度联系并经许可后,方可开始工作,期间不得误碰运行设备,工作结束后需再次联系通信调度确认。签发工作票签发人签名:王强时间: 2013 年 02 月 28 日 10 时 00 分工作票会签人签名:谢停风 时间: 2013 年 02 月 28 日 15 时 00 分 3、总调-500狮洋站新系统联网2M通道开通申 请 报 告(1)申请单位:省电力通信设备运维中心(2)工作内容:开通总调-500狮洋站新系统联网2M通道(3)计划工作时间:2013年03月05日08:00 21:00(4)批准工作时间:2013年03月05

9、日08:30 17:00(5)省电力通信设备运维中心工作票签发人、工作负责人名单如下:姓名职务资格张三组长工作票签发人李四技术员工作负责人王二班员工作班成员陈一班员工作班成员 广州局变电部会签人:胡雪峰(6)机房图:500狮洋站通信室平面图屏位号机柜命名屏位号机柜命名1P综合数据网屏22P广州B网屏2P调度数据网屏23P广州A网屏3P环境监控屏24P省网A网屏4P维护终端及录音系统屏25P省网B网屏5P调度交换机屏26P南网烽火屏6P屏27P1屏7P省网屏28P2屏8P地网屏29P3屏16P直流配电2屏30P开关电源1屏17P南网屏31P交流配电屏18P省网屏32P开关电源2屏19P地网屏33

10、P直流配电1屏20P番禺屏3435P安稳设备屏21P番禺屏36-40P线路保护屏其他备用注:1、 总调-500狮洋站新系统联网2M通道安排在省网传输A网设备的第1个2M上;2、 通信室至计算机室联络2M电缆通信室侧在19P地网屏成端,计算机室侧在6P通信接口屏成端;参考答案:广州供电局 500狮洋变电站 第二种工作票 编号:工作负责人(监护人): 李四 单位和班组: 省电力通信设备运维中心 工作负责人及工作班人员总人数共 3 人计划工作时间自2013 年 03 月 05 日 08 时 00 分至2013 年 03 月 05 日 17 时 00 分 工作班人员(不包括工作负责人): 王二 、 陈

11、一 工作任务:开通总调-500狮洋站新系统联网2M通道工作地点:500狮洋站通信室18P省网屏,19P地网屏,计算机室6P通信接口屏工作要求的安全措施工作条件相关高压设备状态:不需要停电相关直流、低压及二次回路状态:不涉及应投切的相关直流电源(空气开关、熔断器、连接片)、低压及二次回路:不需要应设遮栏、应挂标示牌(位置): 1、在以上工作地点悬挂“在此工作”标示牌;2、在相邻运行设备柜上挂红布;是否需办理二次设备及回路工作安全技术措施单:是,共 张; 否其他安全措施和注意事项:工作开始前,与通信调度联系并经许可后,方可开始工作,期间不得误碰运行设备,工作结束后需再次联系通信调度确认。签发工作票

12、签发人签名:张三时间: 2013 年 03 月 04 日 10 时 00 分工作票会签人签名:胡雪峰 时间: 2013 年 03 月 04 日 15 时 00 分 4、500砚都站拆除省网传输A网1664设备500蝶岭站方向光放设备申 请 报 告(1)申请单位:省电力通信设备运维中心(2)工作内容:拆除500砚都站省网传输A网1664设备500蝶岭站方向外置光放设备(3)计划工作时间:2013年03月15日08:00 2013年03月16日21:00(4)批准工作时间:2013年03月15日08:00 2013年03月16日17:00(5)省电力通信设备运维中心工作票签发人、工作负责人名单如下

13、姓名职务资格张三组长工作票签发人李四技术员工作负责人王二班员工作班成员陈一班员工作班成员(6)机房图:500砚都站通信室平面图屏位号机柜命名屏位号机柜命名1P综合数据网屏22P肇庆B网屏2P调度数据网屏23P肇庆A网屏3P环境监控屏24P省网A网屏4P维护终端及录音系统屏25P省网B网屏5P调度交换机屏27P1屏6P屏28P2屏7P省网屏29P3屏8P地网屏30P开关电源1屏9P直流配电2屏31P交流配电屏10P省网屏32P开关电源2屏11P地网屏33P直流配电1屏其他备用注:500砚都站省网传输A网1664设备500蝶岭站方向外置光放设备安装在通信室24P 省网A网屏参考答案:广州供电局

14、500砚都变电站 第二种工作票 编号:工作负责人(监护人): 李四 单位和班组: 省电力通信设备运维中心 工作负责人及工作班人员总人数共 3 人计划工作时间自2013 年 03 月 15 日 08 时 00 分至2013 年 03 月 16 日 17 时 00 分 工作班人员(不包括工作负责人): 王二 、 陈一 工作任务:拆除500砚都站省网传输A网1664设备500蝶岭站方向外置光放设备工作地点:500砚都站通信室24P省网A网屏工作要求的安全措施工作条件相关高压设备状态:不需要停电相关直流、低压及二次回路状态:不涉及应投切的相关直流电源(空气开关、熔断器、连接片)、低压及二次回路:不需要

15、应设遮栏、应挂标示牌(位置): 1、在以上工作地点悬挂“在此工作”标示牌;2、在相邻运行设备柜上挂红布;是否需办理二次设备及回路工作安全技术措施单:是,共 张; 否其他安全措施和注意事项:工作开始前,与通信调度联系并经许可后,方可开始工作,期间不得误碰运行设备,工作结束后需再次联系通信调度确认。签发工作票签发人签名:张三时间: 2013 年 03 月 14 日 14 时 00 分工作票会签人签名: 时间: 年 月 日 时 分 5、500鹏城站载波机设备拆除申 请 报 告(1)申请单位:省电力通信设备运维中心(2)工作内容:拆除500鹏城通信机房载波机设备(3)计划工作时间:2013年03月01

16、日08:00 21:00(4)批准工作时间:2013年03月01日08:00 17:00(5)省电力通信设备运维中心工作票签发人、工作负责人名单如下:姓名职务资格李一组长工作票签发人李四技术员工作负责人张三班员工作班成员王五班员工作班成员(6)机房图:500鹏城站通信室平面图屏位号名称屏位号名称1P交流配电设备1屏23P录音系统设备1屏2P整流设备1屏24P用户交换机1屏3P整流设备2屏25P1屏4P直流配电设备1屏26P设备1屏5P路由器1屏27P省网设备1屏6P以太网交换机1屏28P南网1屏7P网络配线1屏29P省网1屏8P载波设备屏30P1屏9P安稳接口设备2屏31P光设备1屏10P保护

17、接口设备1屏32P光设备2屏11P保护接口设备2屏33P省网光设备1屏12P保护接口设备3屏34P省网光设备2屏13P保护接口设备4屏35P南网光设备1屏14P保护接口设备5屏36P南网光设备2屏15P行波测距设备1屏37P1屏21P直流配电设备2屏38P2屏22P动力环境监控设备1屏39P3屏注:1、8P为退运载波设备屏2、4P、21P为退运载波设备电源供给屏参考答案:广州供电局 500鹏城变电站 第二种工作票 编号:工作负责人(监护人): 李四 单位和班组: 省电力通信设备运维中心 工作负责人及工作班人员总人数共 3 人计划工作时间自2013 年 03 月 01 日 08 时 00 分至2

18、013 年 03 月 01 日 17 时 00 分 工作班人员(不包括工作负责人): 王二 、 陈一 工作任务:拆除500鹏城站通信机房载波设备工作地点:500鹏城站通信室4P 直流配电设备1屏、8P载波设备屏、21P直流配电设备2屏工作要求的安全措施工作条件相关高压设备状态:不需要停电相关直流、低压及二次回路状态:不涉及应投切的相关直流电源(空气开关、熔断器、连接片)、低压及二次回路:不需要应设遮栏、应挂标示牌(位置): 1、在以上工作地点悬挂“在此工作”标示牌;2、在相邻运行设备柜上挂红布;是否需办理二次设备及回路工作安全技术措施单:是,共 张; 否其他安全措施和注意事项:工作开始前,与通

19、信调度联系并经许可后,方可开始工作,期间不得误碰运行设备。签发工作票签发人签名:李一时间: 2013 年 02 月 28 日 10 时 00 分工作票会签人签名: 时间: 年 月 日 时 分6、220猎德站省网传输A网设备220棠下站方向L4.2光卡拆除申 请 报 告(1)申请单位:省电力通信设备运维中心(2)工作内容:拆除220猎德站省网传输A网设备220棠下站方向L4.2光卡(3)计划工作时间:2013年03月05日08:00 21:00(4)批准工作时间:2013年03月05日08:30 17:00(5)省电力通信设备运维中心工作票签发人、工作负责人名单如下:姓名职务资格张三组长工作票签

20、发人李四技术员工作负责人王二班员工作班成员陈一班员工作班成员(6)机房图:220猎德站通信室平面图屏位号机柜命名屏位号机柜命名1P综合数据网屏22P广州B网屏2P调度数据网屏23P广州A网屏3P环境监控屏24P省网A网屏4P维护终端及录音系统屏25P省网B网屏5P调度交换机屏26P1屏6P屏27P2屏7P省网屏28P3屏8P地网屏29P开关电源1屏9P直流配电2屏30P交流配电屏10P省网屏31P开关电源2屏11P地网屏32P直流配电1屏其他备用注:1、220猎德站省网传输A网设备棠下站方向L4.2光板在1664设备C31槽第一端口;2、220猎德站-棠下站管道光缆在27P 2屏成端;参考答案

21、广州供电局 220猎德变电站 第二种工作票 编号:工作负责人(监护人): 李四 单位和班组: 省电力通信设备运维中心 工作负责人及工作班人员总人数共 3 人计划工作时间自2013 年 03 月 05 日 08 时 00 分至2013 年 03 月 05 日 17 时 00 分 工作班人员(不包括工作负责人): 王二 、 陈一 工作任务:拆除220猎德站省网传输A网设备220棠下站方向L4.2光卡工作地点:220猎德站24P省网A网设备屏,27P 2屏工作要求的安全措施工作条件相关高压设备状态:不需要停电相关直流、低压及二次回路状态:不涉及应投切的相关直流电源(空气开关、熔断器、连接片)、低压

22、及二次回路:不需要应设遮栏、应挂标示牌(位置): 1、在以上工作地点悬挂“在此工作”标示牌;2、在相邻运行设备柜上挂红布;是否需办理二次设备及回路工作安全技术措施单:是,共 张; 否其他安全措施和注意事项:工作开始前,与通信调度联系并经许可后,方可开始工作,期间不得误碰运行设备,工作结束后需再次联系通信调度确认。签发工作票签发人签名:张三时间: 2013 年 03 月 04 日 10 时 00 分工作票会签人签名: 时间: 年 月 日 时 分7、500蝶江乙线主二保护通道二开通申 请 报 告(1)申请单位:省电力通信设备运维中心(2)工作内容:在500蝶岭站开通500蝶江乙线主二保护通道二(3

23、计划工作时间:2008年07月18日08:00 21:00(4)批准工作时间:2008年07月18日08:00 11:00(5)省电力通信设备运维中心工作票签发人、工作负责人名单如下:姓名职务资格张三组长工作票签发人李四技术员工作负责人张荣班员工作班成员陈平班员工作班成员(6)机房图:500蝶岭站通信室平面图屏位号名称屏位号名称1P交流配电设备1屏23P录音系统设备1屏2P整流设备1屏24P用户交换机1屏3P整流设备2屏25P1屏4P直流配电设备1屏26P设备1屏5P路由器1屏27P省网设备1屏6P以太网交换机1屏28P南网1屏7P网络配线1屏29P省网1屏8P载波设备屏30P1屏9P安稳接

24、口设备2屏31P光设备1屏10P保护接口设备1屏32P光设备2屏11P保护接口设备2屏33P省网A网设备屏12P保护接口设备3屏34P省网B网设备屏13P保护接口设备4屏35P南网A网设备屏14P保护接口设备5屏36P南网B网设备屏15P行波测距设备1屏37P1屏21P直流配电设备2屏38P2屏22P动力环境监控设备1屏39P3屏注:1、 省网传输B网设备的2个2M是500蝶江乙线主二保护通道二;2、 500蝶江乙线主二保护接口设备安装在10P保护接口设备1屏中;参考答案:广州供电局 500蝶岭变电站 第二种工作票 编号:工作负责人(监护人): 李四 单位和班组: 省电力通信设备运维中心 工作

25、负责人及工作班人员总人数共 3 人计划工作时间自2008 年 07 月 18 日 08 时 00 分至2008 年 07 月 18 日 17 时 00 分 工作班人员(不包括工作负责人): 张荣 、 陈平 工作任务:在500蝶岭站开通500蝶江乙线主二保护通道二工作地点:500蝶岭站通信机房29P 省网1屏、10P 保护接口设备1屏工作要求的安全措施工作条件相关高压设备状态:不需要停电相关直流、低压及二次回路状态:不涉及应投切的相关直流电源(空气开关、熔断器、连接片)、低压及二次回路:不需要应设遮栏、应挂标示牌(位置): 1、在以上工作地点悬挂“在此工作”标示牌;2、在相邻运行设备柜上挂红布;

26、是否需办理二次设备及回路工作安全技术措施单:是,共 张; 否其他安全措施和注意事项:工作开始前,与通信调度联系并经许可后,方可开始工作,期间不得误碰运行设备,工作结束后需再次联系通信调度确认。签发工作票签发人签名:张三时间: 2008 年 07 月 17 日 10 时 00 分工作票会签人签名: 时间: 年 月 日 时 分8、省网传输A网500东莞站-惠州抽水蓄能电厂L1.2光路恢复申 请 报 告(1)申请单位:省电力通信设备运维中心(2)工作内容:在500福园站跳纤恢复省网传输A网500东莞站-惠州抽水蓄能电厂L1.2光路;(3)计划工作时间:2010年07月18日08:00 21:00(4

27、批准工作时间:2010年07月18日08:00 11:00(5)省电力通信设备运维中心工作票签发人、工作负责人名单如下:姓名职务资格张三组长工作票签发人李四技术员工作负责人张荣班员工作班成员陈平班员工作班成员(6)机房平面图:500福园站通信室平面图屏位用途屏位用途1P高频直流电源1屏13P直流配电屏2P高频直流电源2屏14P音频配线屏3P环境监控设备屏15P地网2屏4P电话录音设备屏16P地网1屏5P综合数据网设备屏17P省网数字配线屏6P调度数据网设备屏18P地网数字配线屏7P载波机1屏19P地网B网屏8P载波机2屏20P地网A网屏9P500保护接口设备1屏21P省网A网屏10P500保

28、护接口设备2屏22P光配线屏注:1、500能福线光缆在22P 光配线屏成端;2、500福东线光缆在22P 光配线屏成端;参考答案:广州供电局 500福园变电站 第二种工作票 编号:工作负责人(监护人): 李四 单位和班组: 省电力通信设备运维中心 工作负责人及工作班人员总人数共 3 人计划工作时间自2010 年 07 月 18 日 08 时 00 分至2010 年 07 月 18 日 11 时 00 分 工作班人员(不包括工作负责人): 张荣 、 陈平 工作任务:在500福园站跳纤恢复省网传输A网500东莞站-惠州抽水蓄能电厂L1.2光路工作地点:500福园站通信室22P 光配线屏工作要求的安

29、全措施工作条件相关高压设备状态:不需要停电相关直流、低压及二次回路状态:不涉及应投切的相关直流电源(空气开关、熔断器、连接片)、低压及二次回路:不需要应设遮栏、应挂标示牌(位置): 1、在以上工作地点悬挂“在此工作”标示牌;2、在相邻运行设备柜上挂红布;是否需办理二次设备及回路工作安全技术措施单:是,共 张; 否其他安全措施和注意事项:工作开始前,与通信调度联系并经许可后,方可开始工作,期间不得误碰运行设备,工作结束后需再次联系通信调度确认。签发工作票签发人签名:张三时间: 2010 年 07 月 17 日 10 时 00 分工作票会签人签名: 时间: 年 月 日 时 分9、中调至500库湾站

30、电费计量4W通道开通申 请 报 告(1)申请单位:省电力通信设备运维中心(2)工作内容:开通中调至500库湾站电费计量4W通道(3)计划工作时间:2013年02月10日08:00 21:00(4)批准工作时间:2013年02月10日08:30 17:00(5)省电力通信设备运维中心工作票签发人、工作负责人名单如下:姓名职务资格赵二组长工作票签发人钱三技术员工作负责人孙四班员工作班成员李五班员工作班成员 清远局变电部会签人:胡易道(6)机房图:500库湾站通信室平面图屏位号机柜命名屏位号机柜命名1P交流配电设备1屏21P直流配电设备2屏2P整流设备1屏22P动力环境监控设备1屏3P整流设备2屏2

31、3P录音系统设备1屏4P直流配电设备1屏24P用户交换机1屏5P路由器1屏25P1屏6P以太网交换机1屏26P设备1屏7P网络配线1屏27P设备2屏8P安稳接口设备1屏28P南网1屏9P安稳接口设备2屏29P省网1屏10P保护接口设备1屏30P1屏11P保护接口设备2屏31P光设备1屏12P保护接口设备3屏32P光设备2屏13P保护接口设备4屏33P省网光设备1屏14P保护接口设备5屏34P省网光设备2屏15P行波测距设备1屏35P南网光设备1屏1620P备用36P南网光设备2屏注:3、 中调至500库湾站电费计量4W通道安排在27P 设备2屏的萨基姆第3个4W上;4、 通信室至计算机室联络音

32、频电缆通信室侧在25P 1屏成端,计算机室侧在7P通信接口屏成端;参考答案:广州供电局 500库湾变电站 第二种工作票 编号:工作负责人(监护人): 钱三 单位和班组: 省电力通信设备运维中心 工作负责人及工作班人员总人数共 3 人计划工作时间自2013 年 02 月 10 日 08 时 00 分至2013 年 02 月 10 日 17 时 00 分 工作班人员(不包括工作负责人): 孙四、李五 工作任务:开通中调至500库湾站电费计量4W通道工作地点:500库湾站通信室25P 1屏,计算机室7P通信接口屏工作要求的安全措施工作条件相关高压设备状态:不需要停电相关直流、低压及二次回路状态:不涉

33、及应投切的相关直流电源(空气开关、熔断器、连接片)、低压及二次回路:不需要应设遮栏、应挂标示牌(位置): 1、在以上工作地点悬挂“在此工作”标示牌;2、在相邻运行设备柜上挂红布;是否需办理二次设备及回路工作安全技术措施单:是,共 张; 否其他安全措施和注意事项:工作开始前,与通信调度联系并经许可后,方可开始工作,期间不得误碰运行设备,工作结束后需再次联系通信调度确认。签发工作票签发人签名:赵二时间: 2013 年 02 月 09 日 10 时 00 分工作票会签人签名:胡易道 时间: 2013 年 02 月 09 日 14 时 00 分10、南网传输A网曲江站-库湾站L16.2光路开通申 请

34、报 告(1)申请单位:省电力通信设备运维中心(2)工作内容:在500库湾站35P 南网光设备1屏加装一台对500曲江站方向的外置光放,开通南网传输A网曲江站-库湾站L16.2光路;(3)计划工作时间:2013年02月10日08:00 21:00(4)批准工作时间:2013年02月10日08:30 17:00(5)省电力通信设备运维中心工作票签发人、工作负责人名单如下:姓名职务资格赵二组长工作票签发人钱三技术员工作负责人孙四班员工作班成员李五班员工作班成员(6)机房图:500库湾站通信室平面图屏位号机柜命名屏位号机柜命名1P交流配电设备1屏22P动力环境监控设备1屏2P整流设备1屏23P录音系统

35、设备1屏3P整流设备2屏24P用户交换机1屏4P直流配电设备1屏25P1屏5P路由器1屏26P设备1屏6P以太网交换机1屏27P设备2屏7P网络配线1屏28P南网1屏8P安稳接口设备1屏29P省网1屏9P安稳接口设备2屏30P1屏10P保护接口设备1屏31P光设备1屏11P保护接口设备2屏32P光设备2屏12P保护接口设备3屏33P省网光设备1屏13P保护接口设备4屏34P省网光设备2屏14P保护接口设备5屏35P南网光设备1屏15P行波测距设备1屏36P南网光设备2屏21P直流配电设备2屏37P1屏注:500曲库线光缆在通信室37P 1屏成端;参考答案:广州供电局 500库湾变电站 第二种工作票 编号:工作负责人(监护人): 钱三 单位和班组: 省电力通信设备运维中心 工作负责人及工作班人员总人数共 3 人计划工作时间自2013 年 02 月 10 日 08 时 00 分至2013 年 02 月 10 日 17 时 00 分 工作班人员(不包括工作负责人): 孙四、李五 工作任务:在500库湾站35P 南网光设备1屏加装一台对500曲江站方向的外置光放,开通南网传输A网曲江站-库湾站L16.2光路工作地点:500库湾站通信室35P 南网光设备1屏,37P 1屏工作要求的安全措施工作条件相关高压设备状态:不需要停电

展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
