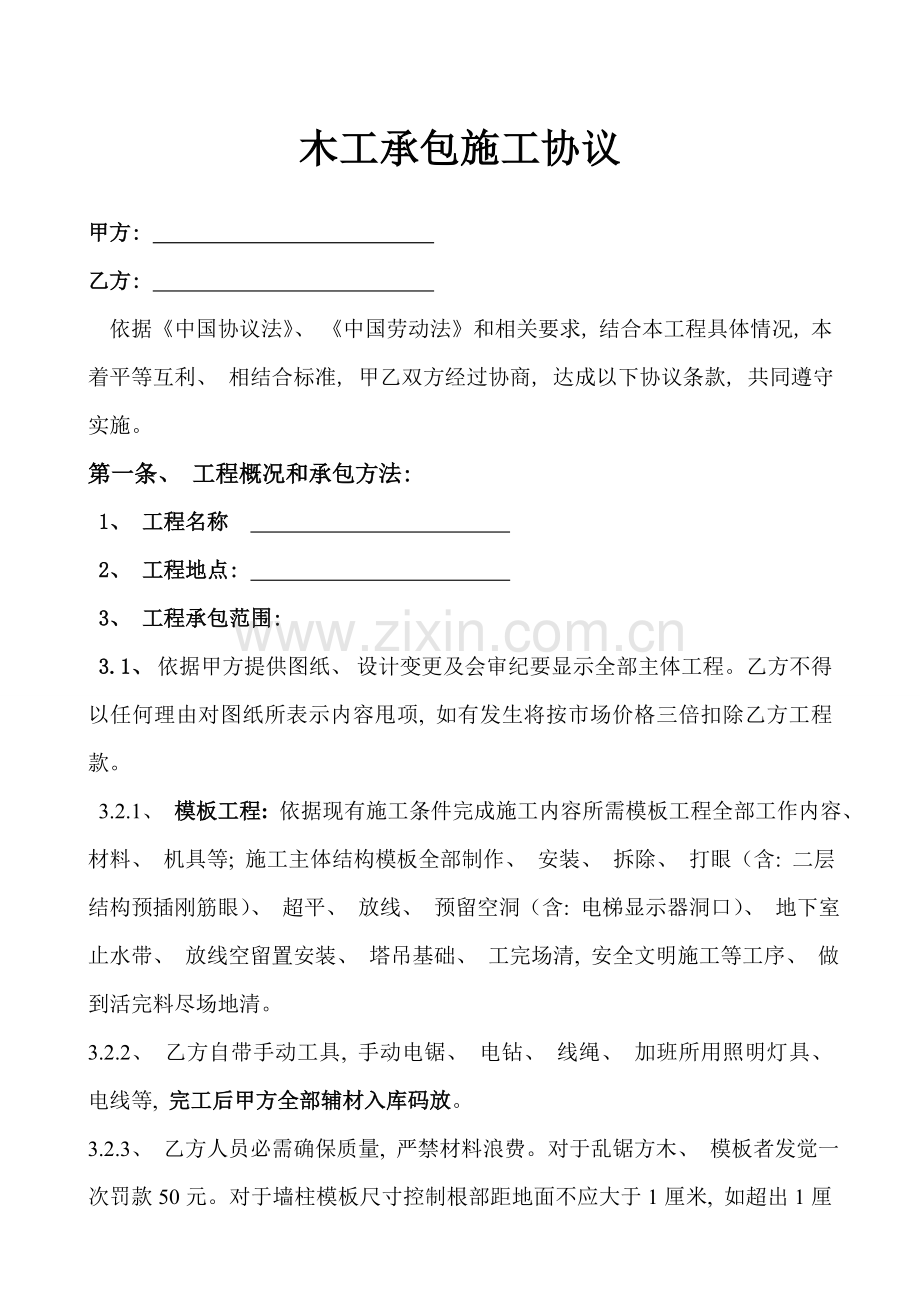

木工承包施工协议
甲方:
乙方:
依据《中国协议法》、 《中国劳动法》和相关要求, 结合本工程具体情况, 本着平等互利、 相结合标准, 甲乙双方经过协商, 达成以下协议条款, 共同遵守实施。
第一条、 工程概况和承包方法:
1、 工程名称
2、 工程地点:
3、 工程承包范围:
3.1、 依据甲方提供图纸、 设计变更及会审纪要显示全部主体工程。乙方不得以任何理由对图纸所表示内容甩项, 如有发生将按市场价格三倍扣除乙方工程款。
3.2.1、 模板工程: 依据现有施工条件完成施工内容所需模板工程全部工作内容、 材料、 机具等; 施工主体结构模板全部制作、 安装、 拆除、 打眼(含: 二层结构预插刚筋眼)、 超平、 放线、 预留空洞(含: 电梯显示器洞口)、 地下室止水带、 放线空留置安装、 塔吊基础、 工完场清, 安全文明施工等工序、 做到活完料尽场地清。
3.2.2、 乙方自带手动工具, 手动电锯、 电钻、 线绳、 加班所用照明灯具、 电线等, 完工后甲方全部辅材入库码放。
3.2.3、 乙方人员必需确保质量, 严禁材料浪费。对于乱锯方木、 模板者发觉一次罚款50元。对于墙柱模板尺寸控制根部距地面不应大于1厘米, 如超出1厘米根部封堵有乙方完成, 在混凝土浇注以后出现胀膜、 凸台有乙方自行清理剔凿。对于已施工楼层所用材料必需清理洁净, 电井间、 外架、 室内、 不许可有模板和方木, 扣件、 山型卡、 钢管、 对拉丝、 如不立刻清理按所用工日三倍计算。此费用有乙方负担。后浇带、 放线口留置, 支拆如到时甩项, 按所用工日三倍计算, 此费用有乙方负担。施工期间严禁拆除外加连墙杆, 如施工需要经管理人员同意后, 拆除后立刻恢复。如到时不主动恢复, 企业将派人处理。费用由乙方负担。
3.2.4、 木工完模后, 剩下对拉丝、 双面胶、 残留混凝土清理和所用钢管、 扣件、 山型卡, 对拉丝、 模板、 方木等所用材料分类清理堆放, 必需有专业人员把现场清扫洁净, 方可交给下一班组, 如有垃圾未立刻清理影响下班组施工, 企业将派专员清扫。每一个工日按三个计算(含管理费一个工日), 零星用工每工日 150元, 由此产生费用从乙方工程款中扣除。 主体结束以后清理归类; 如到时未按协议要求去做。企业将直接派人, 每一个工日按三个计算(含管理费一个工日), 零星用工每工日 150元。在完工结算时此费用从乙方中工程款扣除。预留孔、 打眼必需主动配合, 如甩项不打, 企业将安排人, 费用扣除乙方。
3.2.5、 上工地必需戴安全帽, 外边操作系好安全带, 发觉一次不戴安全带、 安全帽者罚款50元, 从工程款扣除。
3.2.6、 乙方无条件服从企业和甲方管理, 按图纸施工; 不得甩项如有甩项将按市场价格3倍扣除乙方。
3.2.7、 许可偏差按规范, 若偏差超出规范以上验收过不去, 每次罚200元, 立即派人处理, 情节严重者甲方造成一切损失由乙方全方面负责。
3.2.8、 乙方进场工人必需是熟练技术工, 服从企业和甲方管理人员安排。工作中任劳任怨, 因无故顶撞甲方企业管理人员, 发觉一次处罚300元, 情节严重将对该班组处罚500—1000元。情节严重者送公安机关处理。
第二条、 承包方法: 本工程实施包人工、 包工期, 包安全、 包质量、 包交工 。
第三条 、 施工进度、 质量及文明施工
1、 严格按甲方所提供施工进度计划施工, 确保在 年 月 日 达成主体节顶 。(注: 因材料、 停电、 天气等原因造成主体不能按期完成, 、 工期可顺延)。
质量达成优良工程等级标准严格按施工图纸会审纪要及设计变更及现行国家技术规范、 工程验收标准实施。
2、 因为乙方人员不足和其她原因造成工期延慢, 每拖一天罚款3000元。
3、 施工人员施工期间必需根据建筑安全操作规范及工地规章制度进行施工, 若违章操作、 野蛮施工出现工伤事故由乙方负担一切经济损失。
4、 因为乙方在施工中, 工程质量差, 进度达不到要求, 现场文明施工做不到, 甲方有权利令其退场, 甲方按乙方完成工程量50%给于结算。余款作为赔偿费用。对于监理, 业主罚款企业将加倍处罚。
第四条 劳动纪律:
A、 乙方除严格遵守总承包单位针对本工程制度相关规章制度外, 由下列情形之一, 将依据情节轻重, 给于清退出场、 不予结算或按已完工程结算50%处理。
1、 造成重大安全质量事故。
2、 不能按协议约定推行协议, 人员少, 质量次, 进度不能确保。
3、 无故停工, 中途退场。
4、 不服从甲方管理人员指挥, 顶撞、 欺侮、 谩骂、 殴打甲方管理人员。
5、 群众赌博、 打架斗殴(含内部)、 喝酒闹事和有偷窃行为。
五、 协议价款:
1、 甲方按建筑面积每平方米 元价格承包给乙方施工, 该单价为包含人工费、 管理费和利润总价(此价格在施工中不在增加), 完工以实际建筑面积结算。 在施工期间因乙方存在问题有乙方自行搞定监理。
六、 付款措施及结算方法:
6.1本工程无工程预付款, 付款进度与业主付款同时, 工程进度款支付根据施工进度计划每个月20日前由施工队填报本月完成工程量, 经项目责任人审核后, 报项目部结算室进行统一上报, 每个月依据业主付款情况按一定百分比支付乙方当月工程量款, 主体结构完成支付已完工程量60%, 工程完工验收合格后支付已完工程量90%, 工程移交给甲方并完成完工结算审核后30日内付至结算总款95%, 留5%作为质量保修金, 工程保修期满30日内付清余款, 工程保修期二年。
6.2承包方应含有一定垫资能力, 不得强行索要工程款。
七、 工程质量等级: 合格, (主体工程为优质结构)
八、 双方责任和义务:
1、 甲方责任和义务
(1)、 乙方自己复印一套完整施工图纸(施工图纸、 图纸会审、 变更、 技术交底找甲方领取, 复印后立刻上交)。如有变更图纸、 技术交底, 应在第一时间内通知乙方。
(2)、 甲方负责施工现场各项管理工作, 给乙方发明一个良好施工环境, 并对工程质量严格把关, 对不合格工程勒令限期整改。
(3)、 确保原材料立刻无误地供给到现场, (乙方提前上报所需要材料)。
(4)、 甲方派技术员一名, 施工控制轴线、 标高由甲方施工四个角主轴, 二次放轴线由乙方工长、 技术员放线, 甲方复验核查。
2、 乙方责任和义务:
(1)、 乙方施工必需接收甲方审验, 对所属人员进行施工安全、 遵纪遵法、 遵守甲方多种管理制度教育。参与本工程施工技术人员(工长、 施工技术员、 质检员、 安全员、 取样员以及特种工、 操作人员、 架子工、 电焊工、 电工、 等)都必需证件齐全持证上岗。施工人员进场十日内, 乙方立刻向甲方或企业报施工管理人员、 特种工人员和职员花名册、 并办理务工许可证、 临时户口暂住证, 并负担由此引发罚款。
(2)、 乙方组建一支过硬项目管理人员。乙方代表及工种专业责任人必需在现场跟班作业, 离开工地时应向甲方责任人请假, 并另行安排人员负责工地工作。
(3)、 乙方应依据甲方在工期、 质量、 安全、 文明施工等要求, 组织劳动力。农忙季节施工人员不低于正常施工80%以上, 确保连续施工不影响正常工期。如乙方原因每延误一天罚款 200 元。
(4)、 因乙方原因造成工程质量、 进度、 安全问题由乙方负担全部责任, 包含上级主管部门、 业主及监理工程师开具质量、 进度、 安全处罚单。
(5)、 乙方应严格实施施工组织设计编制施工进度计划和依据工程施工实际情况编制月进度计划、 周进度计划, 若因乙方原因造成工期延误, 由乙方负担全部责任。
(6)、 所用钢管、 扣件、 山型卡, 对拉丝、 模板、 方木等所用材料, 按甲方指定地点分类堆放。
九、 本协议书使用期:
本协议双方签字盖章后生效, 在乙方完成协议书内工作内容工程款付清后即截止。本协议书条款项目部必需严格实施。
十、 本协议未尽事宜, 双方另行协商, 协商条款与本协议共享法律效力。
本协议一式两份, 甲、 乙双方各执一份。
甲方(盖章): 乙方(盖章):
甲方责任人: 乙方责任人:
安全生产施工责任书
为了落实“安全第一、 预防为主”方针, 保障职员在生产过程中安全和健康, 每个职员必需严格实施安全生产法律、 法规, 遵照企业、 建设单位、 项目部及相关安全部门安全生产规章制度, 结合本工程实际情况, 使各工种、 班组及每个施工人员树立意识以人为本、 安全第一”意识, 杜绝违章操作, 消除安全隐患, 确保安全事故频率控制在零目标。促进每个职员坚持安全生产、 文明施工, 加强责任心、 重视安全, 特签订本责任书。
假如在施工过程中发生安全事故, 甲乙双方必需亲密配合, 立刻组织抢救、 诊疗, 调查事故原因, 分清责任。
1.因乙方不根据安全技术交底违规、 违章操作发生安全事故, 医疗费在5000元(含5000元)以内, 由乙方全部负担, 并负担车旅费、 生活费、 护理费、 误工费等。医疗费在5000元---0元(含0元)以内, 甲方负担50%, 乙方负担50%并负担车旅费、 生活费、 护理费、 误工费等, 医疗费在0元---50000元(含50000元)以内, 甲方负担60%乙方负担40%并负担车旅费、 生活费、 护理费、 误工费等, 医疗费在50000元以上甲方负担80%, 乙方负担20%并负担车旅费、 生活费、 护理费、 误工费等。
2.因甲方安全交底防护方法不到位, 造成安全事故, 由甲方负担全部费用, 如乙方不按规章施工违章操作, 发生一切经济损失乙方自行负担。
3.此协议一式三份, 送企业安全是一份, 甲乙双方各持一份从签字之日起生效
甲方: 乙方:
年 月 日 年 月 日
