编 号: HHJQFH--SG-01-02
黄河宁夏河段近期防洪工程
建设项目河道整改工程
中卫段杨家湖险工工程(Ⅰ标段)
2#人字垛加固分部工程验收
鉴 定 书
单位工程名称: 中卫段杨家湖险工工程
黄河宁夏河段近期防洪工程建设项目分部工程验收工作组
八月一日

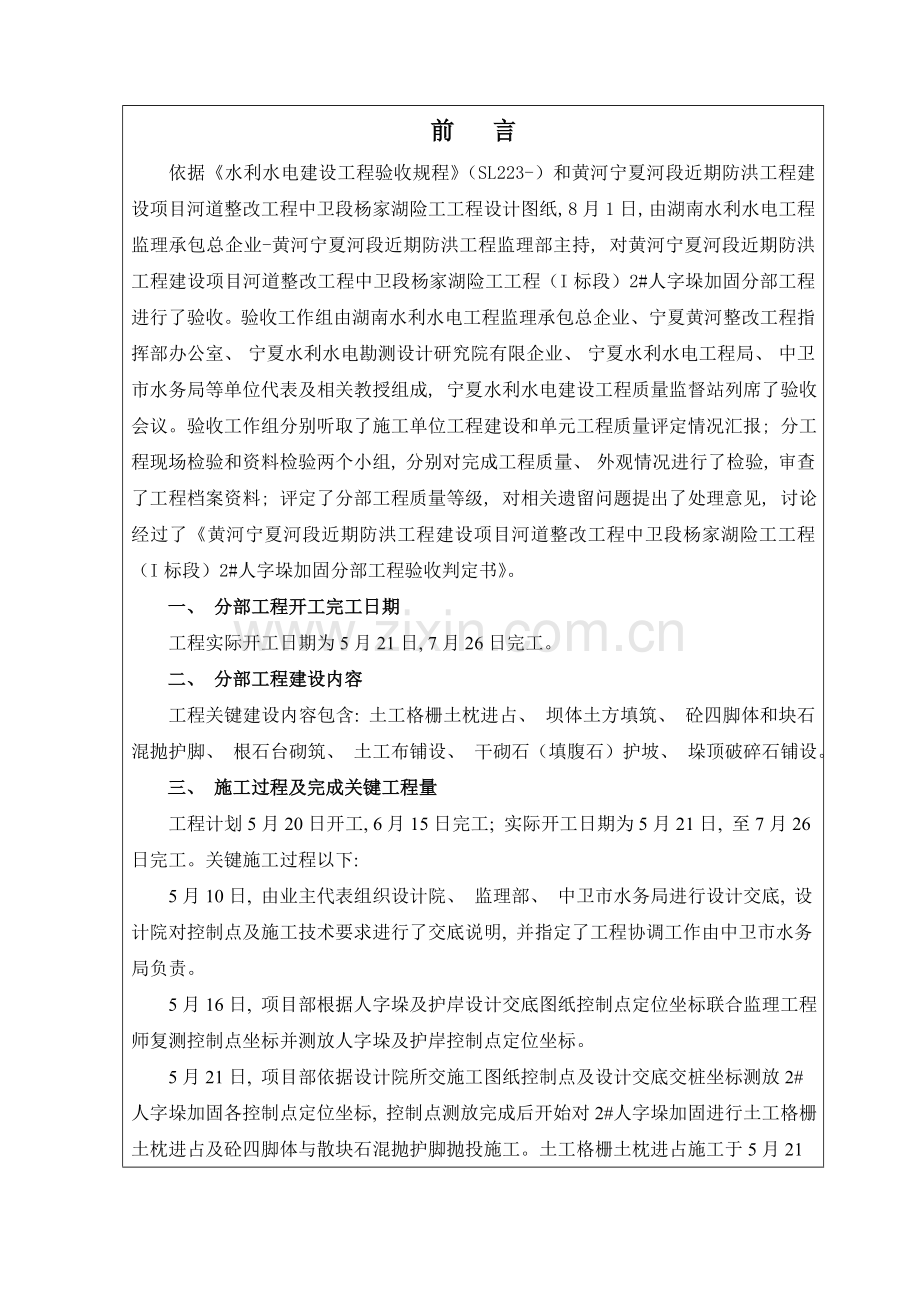

前 言
依据《水利水电建设工程验收规程》(SL223-)和黄河宁夏河段近期防洪工程建设项目河道整改工程中卫段杨家湖险工工程设计图纸, 8月1日, 由湖南水利水电工程监理承包总企业-黄河宁夏河段近期防洪工程监理部主持, 对黄河宁夏河段近期防洪工程建设项目河道整改工程中卫段杨家湖险工工程(I标段)2#人字垛加固分部工程进行了验收。验收工作组由湖南水利水电工程监理承包总企业、 宁夏黄河整改工程指挥部办公室、 宁夏水利水电勘测设计研究院有限企业、 宁夏水利水电工程局、 中卫市水务局等单位代表及相关教授组成, 宁夏水利水电建设工程质量监督站列席了验收会议。验收工作组分别听取了施工单位工程建设和单元工程质量评定情况汇报; 分工程现场检验和资料检验两个小组, 分别对完成工程质量、 外观情况进行了检验, 审查了工程档案资料; 评定了分部工程质量等级, 对相关遗留问题提出了处理意见, 讨论经过了《黄河宁夏河段近期防洪工程建设项目河道整改工程中卫段杨家湖险工工程(I标段)2#人字垛加固分部工程验收判定书》。
一、 分部工程开工完工日期
工程实际开工日期为5月21日, 7月26日完工。
二、 分部工程建设内容
工程关键建设内容包含: 土工格栅土枕进占、 坝体土方填筑、 砼四脚体和块石混抛护脚、 根石台砌筑、 土工布铺设、 干砌石(填腹石)护坡、 垛顶破碎石铺设。
三、 施工过程及完成关键工程量
工程计划5月20日开工, 6月15日完工; 实际开工日期为5月21日, 至7月26日完工。关键施工过程以下:
5月10日, 由业主代表组织设计院、 监理部、 中卫市水务局进行设计交底, 设计院对控制点及施工技术要求进行了交底说明, 并指定了工程协调工作由中卫市水务局负责。
5月16日, 项目部根据人字垛及护岸设计交底图纸控制点定位坐标联合监理工程师复测控制点坐标并测放人字垛及护岸控制点定位坐标。
5月21日, 项目部依据设计院所交施工图纸控制点及设计交底交桩坐标测放2#人字垛加固各控制点定位坐标, 控制点测放完成后开始对2#人字垛加固进行土工格栅土枕进占及砼四脚体与散块石混抛护脚抛投施工。土工格栅土枕进占施工于5月21日开始, 5月31日结束。
因为中卫段杨家湖险工工程(I标段)人字垛及护岸控制点定位坐标变更于5月23日下发, 项目部在接到变更通知单后于5月24日联合监理部总监及监理工程师对人字垛及护岸原始地貌进行了联合测量。
6月12日, 开始根石台砌筑, 因为黄河水位上涨, 经业主、 设计监理、 施工单位共同协商后决定将2#人字垛加固分部工程根石平台高程由原设计1213.24米调整为1213.35米, 2#人字垛加固分部工程根石平台施工于6月15日砌筑完成。
7月21日, 监理单位下发变更通知第-YJH-05号(相关垛顶铺设碎石及防汛备石上铺设遮阳网及碎石变更)。项目部于7月24日开始铺设碎石, 7月26日铺设完成。
2#人字垛加固分部工程完成关键工程量:
砂砾石填筑388.1m3, 土工布铺设134.0m2, 土工格栅土枕进占448.6m2, 砌面石63.1m3, 填腹石76.9m3, 砼四脚体抛投585.5m3, 散抛石250.9m3, 垛顶铺设破碎石10.9m3。
四、 质量事故及质量缺点处理情况
工程施工过程中未发生质量事故和质量缺点。
五、 拟验工程质量评定
共14个单元工程, 全部合格, 其中优良12个, 优良率 85.7%; 自评质量等级优良。
监理单位抽检单元工程5个, 全部合格, 其中优良4个, 优良率 80.0%; 复核质量等级优良。
项目法人认定为优良分部工程。
经分部工程验收工作组评定, 该分部工程为优良分部工程。
六、 验收遗留问题及处理意见
无
七、 结 论
经验收工作组检验评定, 该分部工程已按设计完成了工程建设内容, 现场检验工程质量符合设计和规范要求, 工程质量评定符合相关规程和规范、 标准, 施工质量检验及评定资料齐全。同意经过该分部工程验收, 质量等级评定为: 优良
八、 保留心见(保留心见人签字)
无
九、 分部工程验收工作组组员签字表
十、 附件: 验收遗留问题处理统计
2#人字垛加固分部工程验收工作组组员签字表
验收组
姓 名
工 作 单 位
职 务
职 称
签 名
组长
何才高
湖南水利水电工程监理承包总企业
项目总监
高工
组员
毕顺华
宁夏黄河整改工程指挥部办公室
科员
工程师
组员
朱思远
宁夏黄河整改工程指挥部办公室
科员
工程师
组员
朱学虎
宁夏水利水电勘测设计研究院有限企业
项目设代
工程师
组员
何 牧
湖南水利水电工程监理承包总企业
项目监理
助理工程师
组员
吕梅松
中卫市水务局
主任
高工
组员
江朝漐
宁夏水利水电勘测设计研究院有限企业
教授
教高
组员
贾应龙
宁夏水利水电工程局
处长
工程师
组员
王存福
宁夏水利水电工程局
项目经理
工程师
组员
张 峰
宁夏水利水电工程局
项目技术负责
助理工程师
