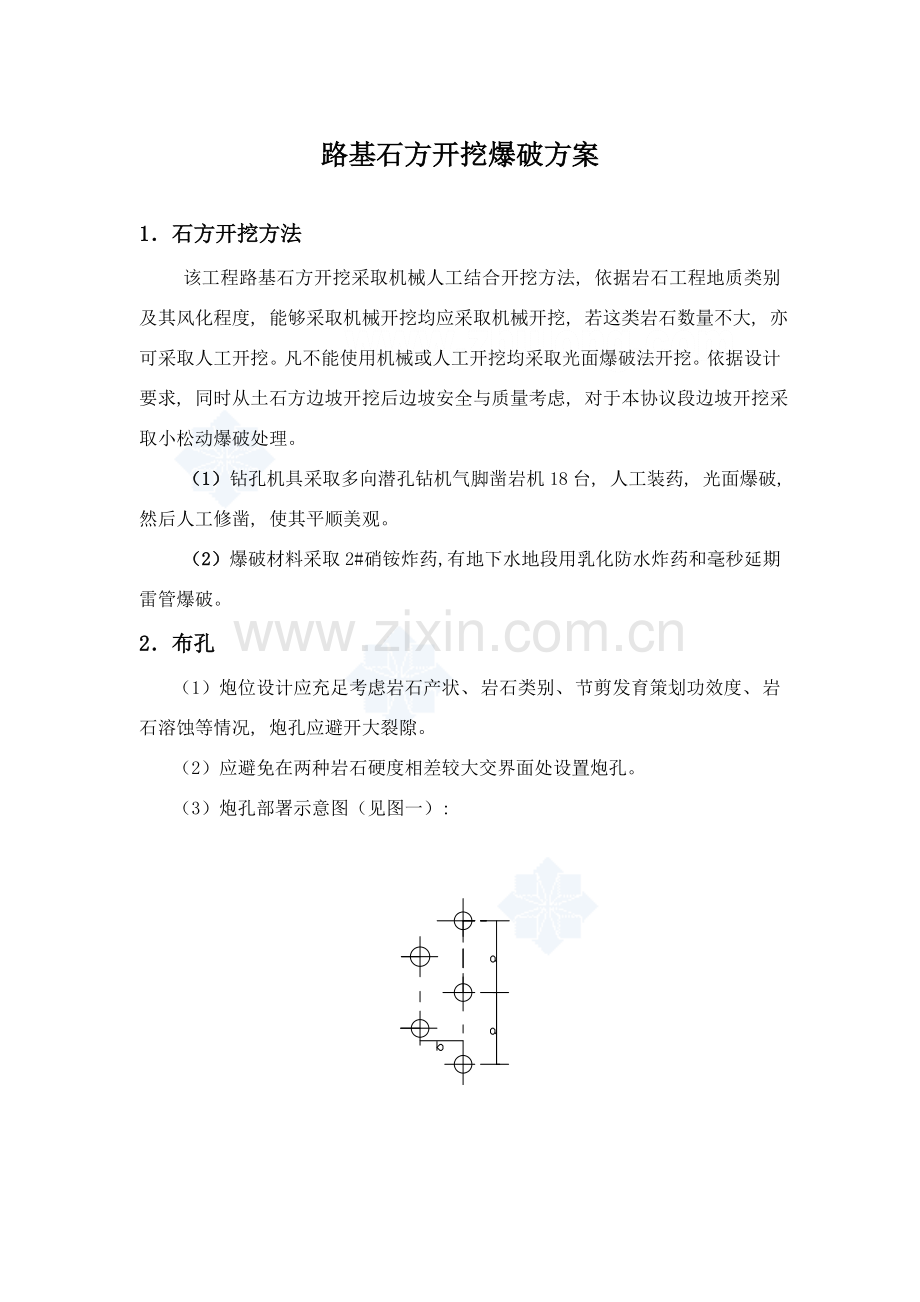

路基石方开挖爆破方案
1.石方开挖方法
该工程路基石方开挖采取机械人工结合开挖方法, 依据岩石工程地质类别及其风化程度, 能够采取机械开挖均应采取机械开挖, 若这类岩石数量不大, 亦可采取人工开挖。凡不能使用机械或人工开挖均采取光面爆破法开挖。依据设计要求, 同时从土石方边坡开挖后边坡安全与质量考虑, 对于本协议段边坡开挖采取小松动爆破处理。
(1)钻孔机具采取多向潜孔钻机气脚凿岩机18台, 人工装药, 光面爆破, 然后人工修凿, 使其平顺美观。
(2)爆破材料采取2#硝铵炸药, 有地下水地段用乳化防水炸药和毫秒延期雷管爆破。
2.布孔
(1)炮位设计应充足考虑岩石产状、 岩石类别、 节剪发育策划功效度、 岩石溶蚀等情况, 炮孔应避开大裂隙。
(2)应避免在两种岩石硬度相差较大交界面处设置炮孔。
(3)炮孔部署示意图(见图一):

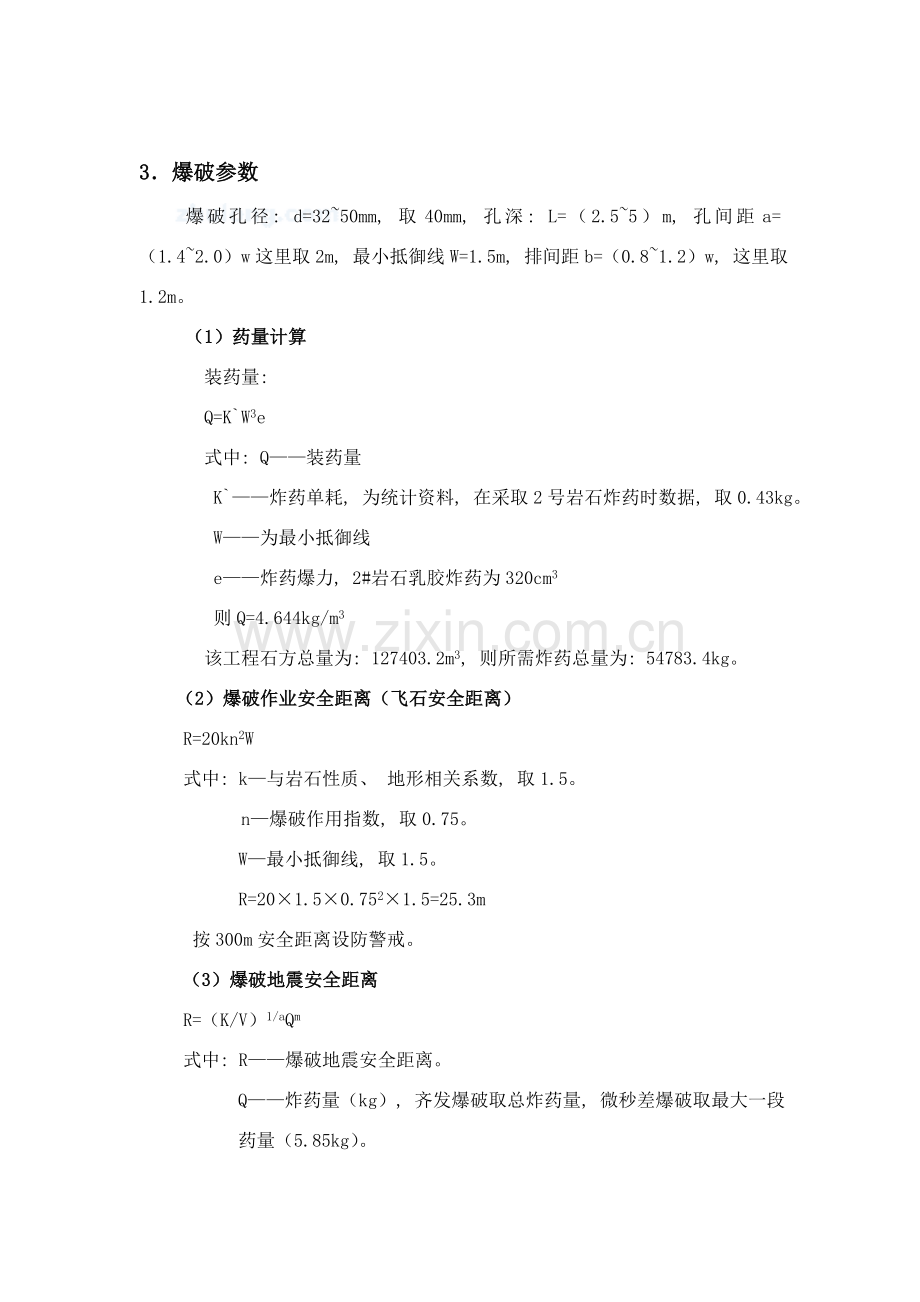

3.爆破参数
爆破孔径: d=32~50mm, 取40mm, 孔深: L=(2.5~5)m, 孔间距a=(1.4~2.0)w这里取2m, 最小抵御线W=1.5m, 排间距b=(0.8~1.2)w, 这里取1.2m。
(1)药量计算
装药量:
Q=K`W3e
式中: Q——装药量
K`——炸药单耗, 为统计资料, 在采取2号岩石炸药时数据, 取0.43kg。
W——为最小抵御线
e——炸药爆力, 2#岩石乳胶炸药为320cm3
则 Q=4.644kg/m3
该工程石方总量为: 127403.2m3, 则所需炸药总量为: 54783.4kg。
(2)爆破作业安全距离(飞石安全距离)
R=20kn2W
式中: k—与岩石性质、 地形相关系数, 取1.5。
n—爆破作用指数, 取0.75。
W—最小抵御线, 取1.5。
R=20×1.5×0.752×1.5=25.3m
按300m安全距离设防警戒。
(3)爆破地震安全距离
R=(K/V)1/aQm
式中: R——爆破地震安全距离。
Q——炸药量(kg), 齐发爆破取总炸药量, 微秒差爆破取最大一段药量(5.85kg)。
V地震安全速度(cm/s), 取3cm/s。
M——药量指数, 取1/2。
K。, a——与爆破点地形、 地质等条件相关系数和衰减指数, K取350, a取2.0。
则R=24.4m
(4)高频高压电源周围爆破安全距离(见下表):
高频电源周围爆破安全距离
发射机功率
(W)
最小安全距离(m)
发射机功率
(W)
最小安全距离(m)
发射机功率
(W)
最小安全距离(m)
5~25
50
100~500
220
5000~10000
1000
25~30
70
500~1000
300
10000~50000
2200
50~100
100
1000~5000
700
50000~100000
3000
(5)装药方法
采取炮孔底部中装药法, 就地用亚粘土填塞。
(6)起爆方法
采取串联微差起爆网络, 起爆前用专用电桥检测电路阻值, 符合爆破规程要求后, 方可起爆。施工早期, 全部使用电雷管起爆, 伴随基孔深度增加, 假如渗水较大, 电雷管起爆电源不足, 引发拒爆, 为此采取导爆管结合电雷管起爆。
注: 起爆网络采取即发串联爆破。
4.爆破施工关键程序
(1) 放样布眼
钻眼前, 依据测量定位桩中心用红油漆正确绘出桩基断面中线和轮廓线, 标出炮眼位置, 误差不能超出3cm之内。
(2) 定位钻眼
采取风动凿岩机钻眼, 就位后按钻眼部署图钻孔, 掏槽眼和周围眼钻眼精度要求为控制3cm之内。
(3) 钻眼、 清孔
安排技术熟练操作人员钻眼, 严格按设计要求和具体情况、 确定设备进行施工。装药前, 用炮钩和高压风将炮眼内石屑刮出吹尽。
(4) 装药
根据炮眼设计图确定装药量自上而下分片分组进行, 雷管对号安设, 要定人、 定位、 定段别, 不得乱装药。
5. 安全防护方法与注意事项
(1)炸药存放
a.炸药存放取址应选在距离领近建(构)筑物安全距离外, 本工程中铁路、 公路干线、 区域变电站、 高压输电线关键建筑物较多, 所以爆破材料库位位置应距离在200米以上。
b. 雷管与炸药存放距离应大于5米、 雷管与雷管库之间最小许可距离为7米。
依据本工程情况,爆破材料存放库选址在桥上镇临时宿舍后山上,距离临舍200米修建一库房.
(2)爆破作业地点有下列情形之一时, 严禁进行爆破工作。
a.有已开挖端面岩石松动、 滑落危险;
b.爆破参数或施工质量不符合设计要求;
c.工作面有涌水危险或炮眼温度异常;
e.危及设备或建筑物安全(本工程应尤其注意对高压线影响), 无有效防护方法;
f.危险区边界上未设警戒;
g.未严格按本规程要求做好准备工作
(3)起爆方法注意事项
a.电雷管使用前, 应在单独房间里(不超出六个月野外流动爆破作业许可在室外安全地点)用专用爆破仪表逐一检测每次爆破所用电雷管电阻值。电阻值应符合产品证书要求。
b.用于同一爆破网路电雷管应为同厂同型号产品, 康铜桥丝雷管电阻值差不得超出0.3Ω, 镍铬桥丝雷管电阻值差不得超出0.8Ω。
c.只准采取专用爆破电桥导通网路和校核电阻。专用爆破电桥工作电流应小于30mA。必需在装药填塞完成和无关人员撤离现场后, 才准在作业面导通网路和校核电阻。
d.爆破网路根本应设中间开关, 并与其她电源线路分开敷设, 应采取绝缘良好导线, 不准利用铁轨、 铁管、 钢丝绳、 水和大地作爆破线路。
e.必需严格检验根本、 区域线、 端线、 电源开关和插座等断通与绝缘情况。在联入网路前, 各自两端应短路。
f.爆破网路连接必需在工作面全部炮孔(或药室)装填完成和无关人员全部撤至安全地点以后, 由工作面向起爆站依次进行。两线接点应错开10cm, 接点必需牢靠, 绝缘良好。
g.爆破根本与起爆电源或起爆器联接之前, 必需测全线路总电阻值。总电阻值应与实际计算值符合(许可误差±5%)。若不符合, 严禁联接
h.爆破施工必需严格实施《爆破方案》和《爆破规程》, 严格实施GB6722-86《爆破安全规程》和《中国民用爆炸物品管事条例》、 《土方与爆破工程及验收规范》。
