技术交底书
第 1 页共 3 页
主送单位
管道施工队伍
日 期
-7-8
交底内容
HDPE双壁波纹管管道安装工程
依据图号
一、 管道进场检验
管道运到现场, 采取目测法, 对管道是否有损伤进行检验: 管道内外壁光滑无气泡、 裂口、 脱皮及显著凹陷、 杂质、 颜色不均匀; 管节同一截面壁厚偏差不能超出14%; 管节弯曲不得大于1%; 管节端口平整, 并垂直于轴线。并做好统计与验收手续, 同时按要求见证取样送检。
二、 沟槽开挖及处理

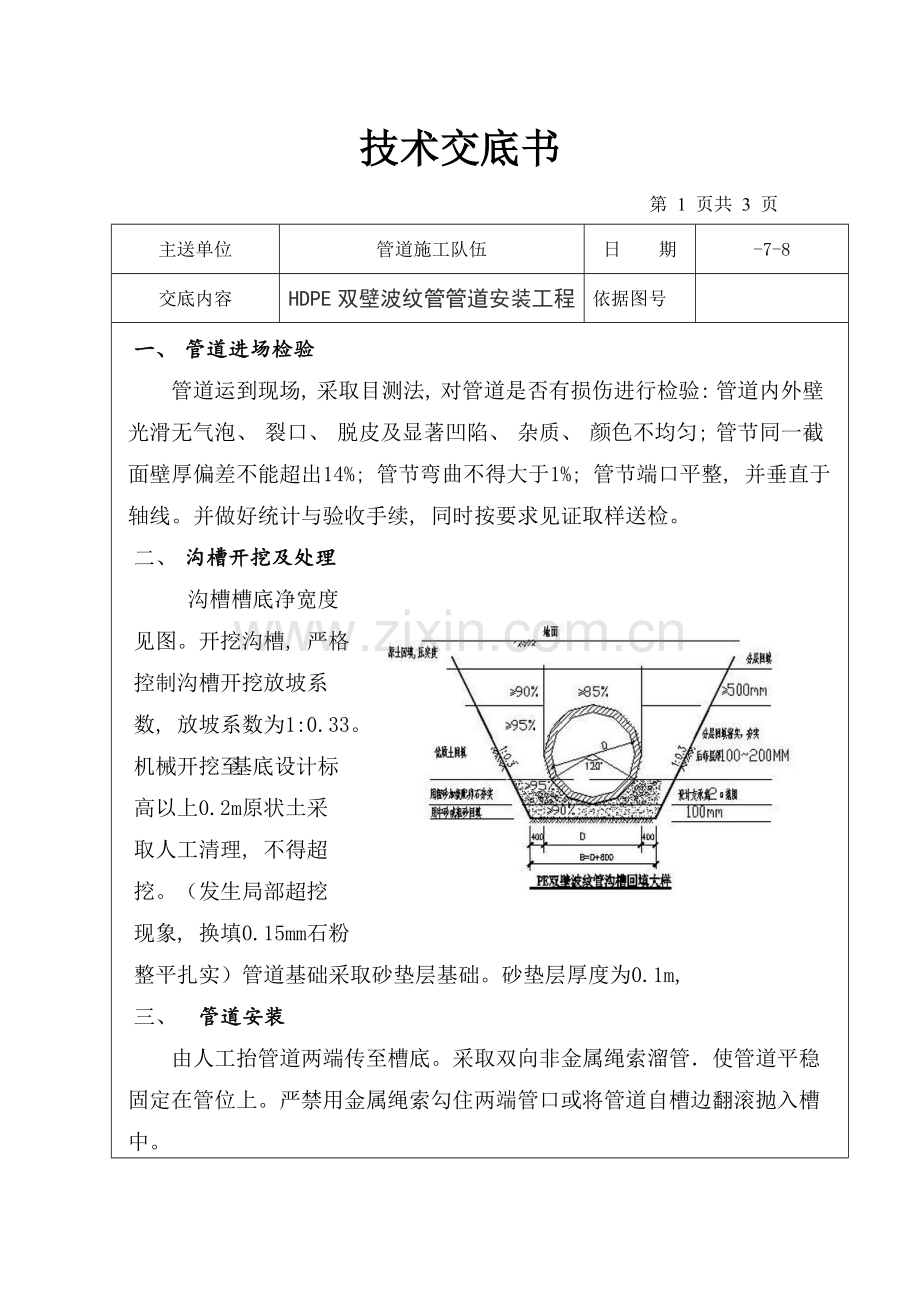

沟槽槽底净宽度见图。开挖沟槽, 严格控制沟槽开挖放坡系数, 放坡系数为1:0.33。机械开挖至基底设计标高以上0.2m原状土采取人工清理, 不得超挖。(发生局部超挖现象, 换填0.15mm石粉整平扎实)管道基础采取砂垫层基础。砂垫层厚度为0.1m,
三、 管道安装
由人工抬管道两端传至槽底。采取双向非金属绳索溜管.使管道平稳固定在管位上。严禁用金属绳索勾住两端管口或将管道自槽边翻滚抛入槽中。
编制: 陈朝晖 复核: 签收:
技术交底书
第 2 页共 3 页
主送单位
管道施工队伍
日 期
-7-8
交底内容
HDPE双壁波纹管管道安装工程
依据图号
安装时将插口顺水流方向, 承口逆水流方向, 由下游向上游依次安排。将承口内壁清理洁净, 并在承口内壁及插口橡胶圈上涂润滑剂, 胶圈作到均匀、 平直、 无扭曲。然后将承插口端面中心轴线对齐。用吊带吊住被安装管道插口, 然后用力将该管缓缓插入原管承口至预定位置。槽内不得有积水。 管道安装完成后, 用水准仪测量管顶高程, 每10米测一点, 然后换算成管内底高程。
调整管道长短时用手据切割, 断面应垂直平整, 不能有损坏。
四、 回填
管道安装验收合格后, 管道两侧及管顶以上0.5m内回填土, 应在管道安装完成后立刻回填, 回填土用细粒土。但必需留出借口部分, 方便养护及检验, 回填时从管道两侧对称填入并分层捣实, 避免振坏已安装好管道。沟槽回填从管底基础部位开始到管顶以上0.5m范围内, 必需用人工对称、 分层回填扎实分层厚度0.2mm。严禁用机械推土回填。管顶0.5m以上部位回填, 采取机械从管道轴线两侧同时回填、 扎实或碾压。
回填土过程中不许可带水回填, 不得回填积泥、 有机物, 回填土中不能含有石块、 砖头、 冻土块及其她杂硬物件。
沟槽回填, 从管线、 检验井等构筑物两侧同时对称回填, 确保管线及构筑物不产生位移。
编制: 陈朝晖 复核: 签收:
技术交底书
第 3 页共 3 页
主送单位
管道施工队伍
日 期
-7-8
交底内容
HDPE双壁波纹管管道安装工程
依据图号
五、 安全注意事项
沟槽开挖前联络设备管理单位对现有管道、 电缆或其她构筑物防护, 并在有防护员在场情况下方可机械施工。
沟槽开挖过程中必需设置显著警示标志和安全防护方法, 必需时派专员看管。
机械开挖和回填时施工人员严禁靠近挖掘机回旋半径以防机械伤人, 在基槽内施工作业时要时刻注意基槽上方土方, 预防土方坍塌。
编制: 陈朝晖 复核: 签收:
